Phải xử lý dứt điểm vướng mắc tại Nhiệt điện Nhơn Trạch 3 và 4 trong tháng 4/2024

Bộ trưởng Nguyễn Hồng Diên yêu cầu Đồng Nai và các đơn vị liên quan tập trung xử lý dứt điểm vướng mắc tại dự án Nhiệt điện Nhơn Trạch 3 & 4 trong tháng 4/2024.
Dự án Nhà máy điện Nhơn Trạch 3,4 đã thi công được trên 60% tổng khối lượng Dự án truyền tải đồng bộ Nhiệt điện Nhơn Trạch 3 và 4: Nguy cơ chậm tiến độ vì vướng mặt bằng Chính thức lắp đặt máy phát dự án Nhà máy nhiệt điện Nhơn Trạch 4

Nguy cơ mất 1.000 tỷ từ việc không có mặt bằng sạch

Dự án Nhà máy điện Nhơn Trạch 3 và 4 nằm trên địa bàn tỉnh Đồng Nai có quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỉ USD do Tổng công ty Điện lực dầu khí Việt Nam (PV Power - POW làm chủ đầu tư). Đây là một trong những dự án năng lượng trọng điểm của Việt Nam. Dự án được khởi công xây dựng vào tháng 11/2021 nằm trong Khu công nghiệp Ông Kèo, huyện Nhơn Trạch, tỉnh Đồng Nai... Đây cũng là dự án điện LNG đầu tiên tại Việt Nam, dự kiến đưa vào vận hành từ cuối năm 2024-2025. Song, hiện nay dự án này đang gặp một số khó khăn, vướng mắc có nguy cơ ảnh hưởng đến tiến độ xây dựng, vận hành.

Liên quan đến vấn đề này, ngày 12/4 vừa qua, tại cuộc họp của Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên với lãnh đạo 15 tỉnh, thành phố về tình hình triển khai thực hiện các dự án điện sử dụng khí tự nhiên hóa lỏng (LNG) theo Quy hoạch và Kế hoạch thực hiện Quy hoạch điện VIII, đại diện Sở Công Thương tỉnh Đồng Nai cho biết: Dự án Nhà máy điện Nhơn Trạch 3 & 4 là một trong những dự án trọng điểm quốc gia với tổng mức đầu tư là 1,4 tỷ USD, đã triển khai được gần 85%. Tuy nhiên, hiện tại dự án đang vướng mắc một số vấn đề liên quan đến việc bàn giao mặt bằng để thực hiện đoạn giao cắt với tuyến đường số 4.

Phải xử lý dứt điểm vướng mắc tại Nhiệt điện Nhơn Trạch 3 và 4 trong tháng 4/2024
Bộ trưởng Nguyễn Hồng Diên phát biểu tại cuộc họp với các tỉnh, thành về phát triển điện khí - Ảnh: Cấn Dũng

Cùng với đó, ông Phan Tử Giang, Phó Tổng giám đốc Tập đoàn Dầu khí quốc gia Việt Nam cho biết: Khu công nghiệp Ông Kèo, huyện Nhơn Trạch, tỉnh Đồng Nai do Công ty Tín Nghĩa quản lý, cho thuê. PVN cùng PV Power đã làm việc nhiều lần với UBND tỉnh Đồng Nai và Công ty Tín Nghĩa nhưng chưa tháo gỡ được khó khăn. “Hiện đơn vị quản lý chưa đồng ý cho dự án thi công mương nước làm mát dẫn đến nguy cơ chậm tiến độ, nên chúng tôi đã có văn bản thượng khẩn gửi Chính phủ báo cáo, xin tháo gỡ” – đại diện PVN cho biết.

Trước đó, trong Văn bản số 170/ĐLDK-ĐTXD gửi các cấp có thẩm quyền để kiến nghị tháo gỡ vướng mắc tại Dự án Nhà máy điện Nhơn Trạch 3 và 4, PV Power cho biết: Khúc mắc bắt nguồn từ việc đơn vị quản lý khu công nghiệp là Công ty Tín Nghĩa đề xuất áp dụng đơn giá phí sử dụng hạ tầng khoảng 100 USD/m2, theo phương thức trả tiền một lần cho suốt vòng đời dự án gồm 4 năm xây dựng và 25 năm vận hành. PV Power lại cho rằng mức phí trên chưa có cơ sở pháp lý rõ ràng.

Vẫn theo PV Power, việc này dẫn đến việc dự án có nguy cơ không hoàn thành tiến độ, ảnh hưởng đến 16 nhà thầu và nhà thầu phụ của dự án với 1.858 lao động và hàng nghìn thiết bị máy móc tại công trường. Dự kiến, ngoài hàng trăm tỉ đồng tiền phạt và bồi thường cho nhà thầu EPC do chậm tiến độ, phát bao tiêu khí cho nhà cung cấp LNG… gây tổn thất khoảng 1.000 tỷ đồng doanh thu của PV Power.

PV Power cho rằng việc chậm trễ thi công sẽ kéo theo chậm trễ trong việc bổ sung nguồn điện vào hệ thống điện và có nguy cơ gây ảnh hưởng đến an ninh năng lượng quốc gia. Việc này cần được sự tháo gỡ của Chính phủ, các bộ, ngành, UBND tỉnh Đồng Nai, UBND huyện Nhơn Trạch, Ban Quản lý các khu công nghiệp Đồng Nai.

Phải giải quyết dứt điểm vướng mắc trong tháng 4/2024

Liên quan tới khó khăn, vướng mắc trong công tác mặt bằng tại “siêu dự án” Nhà máy Nhiệt điện Nhơn Trạch 3 và 4, đầu tháng 4/2024, Văn phòng Chính phủ cũng đã có thông báo ý kiến kết luận của Phó Thủ tướng Trần Hồng Hà tại Phiên họp lần thứ hai Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng, trong đó có dự án Nhà máy điện Nhơn Trạch 3 và 4 do Tổng công ty Điện lực Dầu khí Việt Nam (PV Power) làm chủ đầu tư. Theo đó, Phó Thủ tướng Chính phủ Trần Hồng Hà chỉ đạo Bộ Công Thương, Bộ Xây dựng, Tập đoàn Điện lực Việt Nam (EVN) và UBND tỉnh Đồng Nai khẩn trương vào cuộc, sớm đưa dự án Nhà máy điện Nhơn Trạch 3 và 4 đi vào hoạt động.

Cụ thể, Bộ Công Thương chịu trách nhiệm thực hiện nghiêm túc, đầy đủ các nội dung chỉ đạo của Thủ tướng Chính phủ Phạm Minh Chính tại Văn bản số 240/VPCP-CN ngày 18/1/2024, trong đó có nhiệm vụ chỉ đạo, hướng dẫn thỏa thuận sớm, dứt điểm về cơ chế mua bán điện của Nhà máy điện Nhơn Trạch 3 và 4 giữa Petrovietnam/PV Power và EVN theo quy định.

Phải xử lý dứt điểm vướng mắc tại Nhiệt điện Nhơn Trạch 3 và 4 trong tháng 4/2024

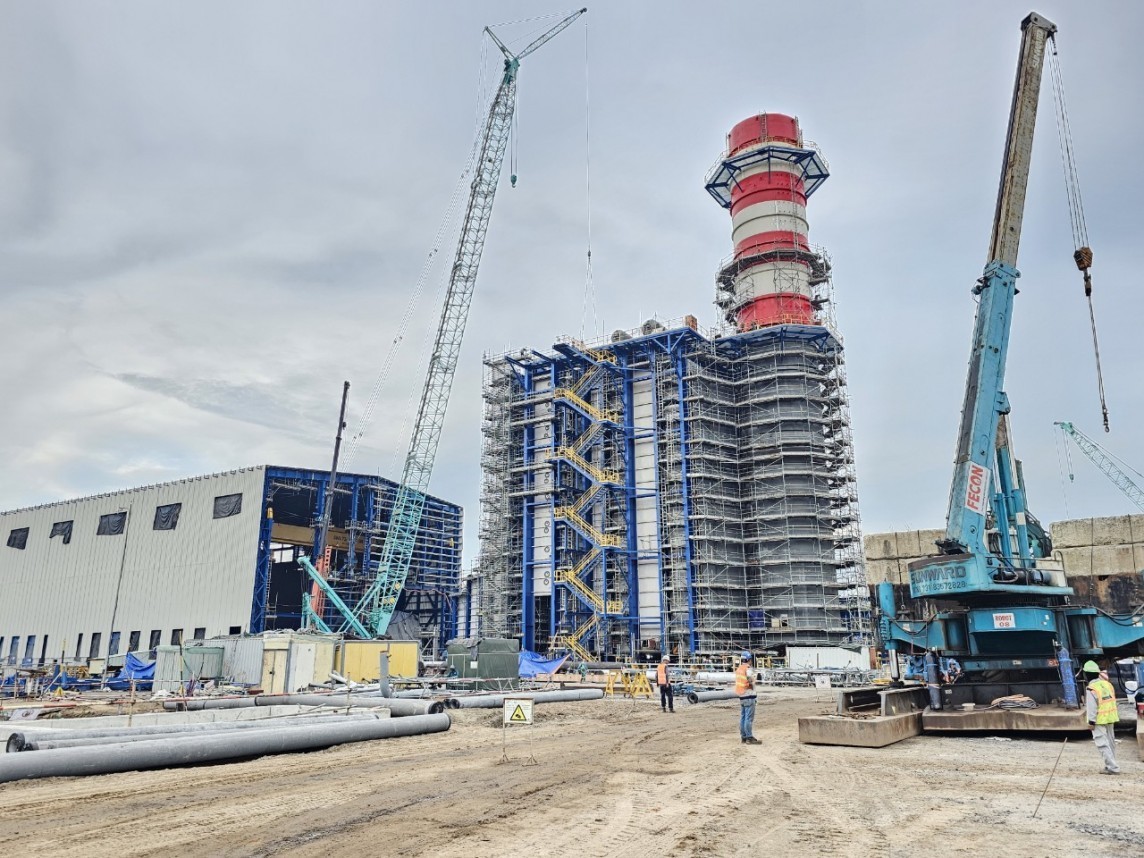

Công trường thi công dự án Nhà máy điện Nhơn Trạch 3 và 4 - Ảnh: Nguyễn Cường

Bộ Xây dựng phối hợp với UBND tỉnh Đồng Nai và các Bộ, cơ quan liên quan khẩn trương báo cáo Thủ tướng Chính phủ về việc điều chỉnh cục bộ quy hoạch chung đô thị mới Nhơn Trạch đến năm 2035, tầm nhìn đến năm 2050, làm cơ sở để triển khai giải phóng mắt bằng các dự án lưới điện giải tỏa công suất các Nhà máy điện Nhơn Trạch 3 và 4.

Đối với UBND tỉnh Đồng Nai, Phó Thủ tướng Chính phủ yêu cầu địa phương này chịu trách nhiệm tập trung chỉ đạo giải quyết khó khăn, vướng mắc liên quan đến bàn giao, cho thuê đất (của tỉnh cho dự án) và hạ tầng trong tháng 4/2024; chỉ đạo nhà đầu tư hạ tầng khu công nghiệp khu vực dự án triển khai hợp tác, phối hợp với PV Power và các cơ quan, đơn vị liên quan khẩn trương đàm phán thống nhất phí hạ tầng, đảm bảo hài hòa, hợp lý theo quy định, không cản trở thi công các hạng mục theo quy định để bảo đảm an toàn, tiến độ hoàn thành các dự án.

Đặc biệt, Phó Thủ tướng Chính phủ Trần Hồng Hà đề nghị tỉnh Đồng Nai khẩn trương xử lý các khó khăn, vướng mắc trong công tác giải phóng mặt bằng, điều chỉnh quy hoạch, bổ sung kế hoạch sử dụng đất, sớm bàn giao mặt bằng cho PV Power triển khai thi công các dự án lưới điện giải tỏa công suất các dự án Nhà máy điện Nhơn Trạch 3 và 4, đảm bảo giải tỏa toàn bộ công suất các nhà máy điện này khi đi vào vận hành thương mại theo kế hoạch.

Cùng với đó, EVN chỉ đạo Tổng công ty Truyền tải điện Quốc gia tiếp tục tăng cường phối hợp với các Sở, ngành và chính quyền địa phương các cấp xử lý các khó khăn, vướng mắc trong công tác bồi thường giải phóng mặt bằng, sớm triển khai thi công, xây dựng các dự án lưới điện giải tỏa công suất các Nhà máy điện Nhơn Trạch 3 và 4, đảm bảo giải tỏa toàn bộ công suất các nhà máy khi đi vào vận hành thương mại.

Thực hiện ý kiến chỉ đạo của Thủ tướng và Phó Thủ tướng Trần Hồng Hà, nhằm khẩn trương tháo gỡ khó khăn, vướng mắc cho dự án Nhà máy Nhiệt điện Nhơn Trạch 3 và 4, tại cuộc họp với 15 tỉnh, thành liên quan đến các dự án điện khí, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, Phó Trưởng Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng yêu cầu tỉnh Đồng Nai phải sớm xử lý vướng mắc theo thẩm quyền, khẩn trương hoàn thiện giao đất cho chủ đầu tư trong tháng 4/2024. Bởi đây là dự án nằm trong quy hoạch trọng điểm, quy hoạch ngành quốc gia. Với trách nhiệm của Bộ Công Thương, ngay sau cuộc họp, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chỉ đạo một số đơn vị chức năng khẩn trương thành lập đoàn công tác vào làm việc với UBND tỉnh Đồng Nai và các bên liên quan để nắm bắt và có giải pháp tháo gỡ khó khăn với tinh thần không chậm trễ, vượt thẩm quyền thì tiếp tục tham mưu cho lãnh đạo Bộ tham mưu, báo cáo Chính phủ, Thủ tướng Chính phủ.

Dự án Nhà máy điện Nhơn Trạch 3 và 4 đặt tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai là dự án quan trọng của quốc gia do POW triển khai. Dự án có quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỷ USD. Khi đi vào hoạt động, dự án sẽ bổ sung 9 tỷ kWh điện/năm.

Đây là dự án trọng điểm quốc gia với nhiều chỉ tiêu xếp hàng đầu tại Việt Nam hiện nay như: Dự án sử dụng nhiên liệu khí LNG nhập khẩu đầu tiên và hiện đại nhất Việt Nam thời điểm này. Dự án sử dụng cấu hình 1:1:1 (tua-bin - lò hơi - máy phát) đầu tiên trong cả nước. Là một trong số ít tổ máy tua-bin khí có công suất (trên 500 MW) cũng như hiệu suất khí (trên 60%) lớn nhất trên thế giới. Dự án được thi công, lắp đặt bởi nhà thầu có uy tín là Tổng công ty Lắp máy Việt Nam (Lilama) - thành viên Liên danh Samsung C&T - Lilama.

Khi đi vào hoạt động, dự án sẽ góp phần thúc đẩy chuyển dịch năng lượng sạch tại Việt Nam và hiện thực cam kết phát thải ròng về 0 vào năm 2050. Bên cạnh đó, dự án có ý nghĩa lớn trong đảm bảo an ninh năng lượng quốc gia khi cung cấp cho lưới điện khoảng 9 tỷ kWh/năm. Theo Tổng giám đốc PV Power Lê Như Linh đánh giá, dự án Nhà máy điện Nhơn Trạch 3 và 4 sẽ mở ra một chương mới trong việc hình thành, phát triển chuỗi dự án LNG tại Việt Nam. Đây là dự án góp phần tạo vị thế cho PV Power cũng như ngành năng lượng Việt Nam.

Thái Bình
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

4 lý do đề xuất điện mặt trời mái nhà tự sản, tự tiêu kết nối lưới điện có giá 0 đồng

4 lý do đề xuất điện mặt trời mái nhà tự sản, tự tiêu kết nối lưới điện có giá 0 đồng

Bộ Công Thương đang lấy ý kiến Dự thảo Nghị định quy định cơ chế khuyến khích phát triển điện mặt trời lắp đặt tại nhà dân, công sở, khu công nghiệp.
Hội nghị lấy ý kiến về dự thảo Luật điện lực sửa đổi sẽ diễn ra vào ngày 3 - 4/5/2024

Hội nghị lấy ý kiến về dự thảo Luật điện lực sửa đổi sẽ diễn ra vào ngày 3 - 4/5/2024

Nhằm hoàn thiện dự thảo Luật Điện lực (sửa đổi), Bộ Công Thương sẽ tổ chức hội nghị lấy ý kiến rộng rãi vào ngày 3-4/5/2024
Tiêu thụ điện và công suất hệ thống đạt kỷ lục mới, EVN khuyến cáo tiết kiệm điện

Tiêu thụ điện và công suất hệ thống đạt kỷ lục mới, EVN khuyến cáo tiết kiệm điện

Tập đoàn Điện lực Việt Nam (EVN) cho biết, do nắng nóng gay gắt, tiêu thụ điện cả nước và công suất đỉnh hệ thống điện đã đạt kỷ lục mới.
Chuyện sản xuất và sử dụng điện sạch ở Trường Sa

Chuyện sản xuất và sử dụng điện sạch ở Trường Sa

49 năm sau ngày giải phóng (29/4/1975-29/4/2024), huyện đảo Trường Sa thiêng liêng của Tổ quốc luôn vững vàng nơi đầu sóng, ngày càng phát triển giàu đẹp.
Lấy ý kiến Dự thảo Thông tư Quy định tính toán giá bán điện bình quân

Lấy ý kiến Dự thảo Thông tư Quy định tính toán giá bán điện bình quân

Bộ Công Thương vừa đăng tải dự thảo 2 Thông tư quy định tính toán giá bán điện bình quân để lấy ý kiến đóng góp của các đơn vị, tổ chức, doanh nghiệp, cá nhân.

Tin cùng chuyên mục

Doanh nghiệp Hà Nam cam kết tiết giảm 21 MW qua điều chỉnh phụ tải

Doanh nghiệp Hà Nam cam kết tiết giảm 21 MW qua điều chỉnh phụ tải

Dự báo phụ tải tăng cao trong các tháng mùa khô, cao điểm nắng nóng năm 2024, nhiều doanh nghiệp ở Hà Nam đã cam kết điều chỉnh phụ tải, tiết giảm 21MW
Tuyên Quang: Nỗ lực đưa dòng điện sáng về thôn, bản

Tuyên Quang: Nỗ lực đưa dòng điện sáng về thôn, bản

Những năm qua, việc Tuyên Quang đưa điện lưới về những thôn, bản xa xôi đã góp phần quan trọng vào công cuộc xóa đói, giảm nghèo cho đồng bào dân tộc.
Điện mặt trời 0 đồng và câu chuyện “thầy bói xem voi”

Điện mặt trời 0 đồng và câu chuyện “thầy bói xem voi”

Câu chuyện điện mặt trời 0 đồng vẫn chưa hết "nóng" và đang có cách hiểu, góc nhìn khác nhau. Vì sao?
Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Ban Quản lý dự án Truyền tải điện đã hoàn thành lắp đặt tụ bù cho 8/8 trạm biến áp 220kV nhằm tăng cường sự ổn định cấp điện mùa nắng nóng tại miền Bắc.
Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Sau gần 50 năm đất nước thống nhất, ngành Điện Việt Nam đã có bước phát triển vượt bậc, cung cấp đủ điện cho nền kinh tế, góp phần vào CNH-HĐH đất nước.
PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

Ngày 26/4, Giám đốc Công ty Truyền tải điện 1 và đoàn công tác đã đi kiểm tra công tác đảm bảo cấp điện dịp nghỉ lễ 30/4-1/5, mùa nắng nóng khu vực miền Bắc.
Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận kỳ vọng các dự án Hydrogen không còn là câu chuyện trên giấy mà đi vào thực tế qua sự chung tay giữa cơ quan quản lý và cộng đồng doanh nghiệp.
Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Thị trường năng lượng đang nhiều biến động, việc hỗ trợ kịp thời, tối đa từ các cơ quan, ban ngành sẽ đẩy nhanh tiến độ các dự án năng lượng trọng điểm.
Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Ngày 27/4/2024, tại Thái Bình, Ban Quản lý dự án Truyền tải điện đã đóng điện thành công Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy.
Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Nhiều khách hàng Thủ đô đã sẵn sàng đồng hành cùng EVNHANOI tham gia thực hiện các chương trình tiết kiệm điện để giảm áp lực cung cấp điện trong mùa nắng nóng.
Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng có ý nghĩa vô cùng quan trọng, giúp duy trì liên tục, ổn định, đảm bảo an ninh năng lượng quốc gia.
Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Theo ông Stuart Linsey, Trưởng đại diện Tập đoàn Copenhagen Offshore Partners, Việt Nam là một trong những thị trường tiềm năng nhất trong ngành điện gió châu Á
Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Ông Phạm Hồng Phương – Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã có chia sẻ về những vướng mắc trong quá trình thực hiện các dự án trọng điểm.
Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, việc triển khai các dự án trọng điểm ngành điện đang được diễn ra hết sức khẩn trương.
Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Theo TS. Võ Trí Thành, việc đảm bảo tiến độ các dự án trọng điểm ngành năng lượng của Việt Nam đang đối diện với nhiều thách thức. Áp lực lớn nhất là thời gian.
Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Xem thêm
Mobile VerionPhiên bản di động
