Đường dây 500kV mạch 3: Gói thầu đầu tiên hoàn thiện đúc móng

Gói thầu số 40 Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I – Thanh Hóa do Tập đoàn PC1 thực hiện đã hoàn thành đúc móng, đang tiến hành lắp dựng cột.
Đốc thúc tiến độ đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối Trên công trường thi công đường dây 500kV Nam Định 1- Thanh Hóa

Dự án Đường dây 500kV NMNĐ Nam Định I - Thanh Hóa là một dự án thành phần của đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối, có chiều dài 74,4 km đi qua địa bàn tỉnh Thanh Hóa, Ninh Bình và Nam Định gồm 180 vị trí móng cột do Ban Quản lý dự án các công trình điện miền Bắc thay mặt Tổng công ty Truyền tải điện quốc gia (EVNNPT) quản lý điều hành dự án.

Dự án khởi công ngày 25/10/2023, đến nay đã hoàn thành đúc móng được 121/180 vị trí, đang triển khai làm đường thi công, thi công đào, đúc móng đồng thời tại 59/180 vị trí móng trên địa bàn các tỉnh Thanh Hóa, Ninh Bình, Nam Định. Đã nhận và bàn giao đến công trường 45/180 cột thép. Hoàn thành lắp dựng 17/180 cột, đang lắp dựng 20/180 cột.

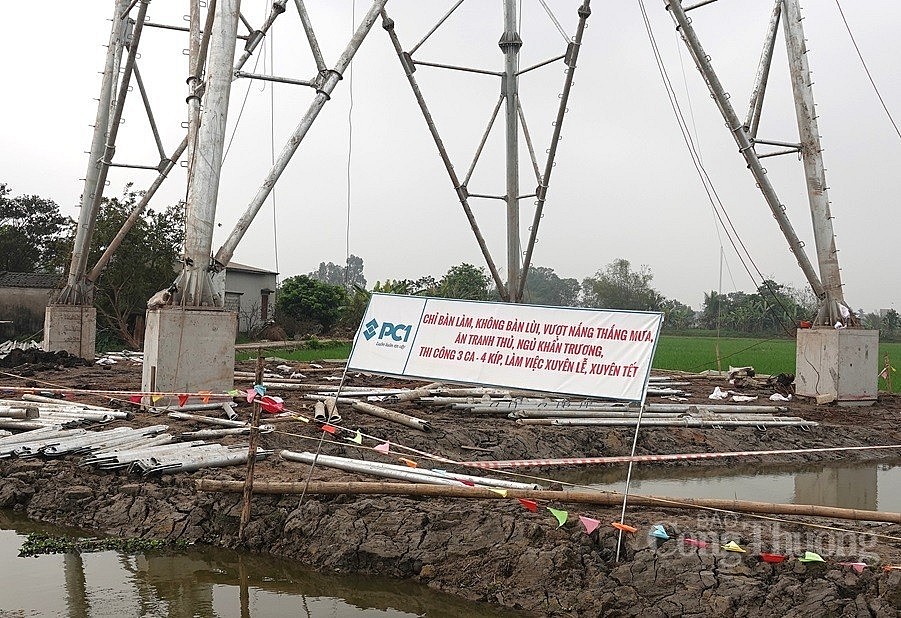

Đặc biệt, gói thầu 40 bao gồm 18 vị trí móng do Công ty Cổ phần Tập đoàn PC1 (PC1) làm nhà thầu đã hoàn thiện phần đúc móng và đang tiếp tục triển khai lắp dựng cột, phấn đấu hoàn thành trước ngày 30/4/2024, sau đó sẽ tổ chức thi công kéo dây, phấn đấu vượt tiến độ so với yêu cầu đề ra.

Đường dây 500kV mạch 3: Gói thầu đầu tiên hoàn thiện đúc móng
Gói thầu số 40 do PC1 thi công đã hoàn thành đúc móng vượt tiến độ

Theo Ban Quản lý dự án các công trình điện miền Bắc, gói thầu số 40 được bàn giao mặt bằng ngày 12/12/2023 cho đơn vị thi công. Trong thời gian qua, với sự ủng hộ của chính quyền địa phương trong bàn giao mặt bằng, sự chỉ đạo sát sao của EVN và EVNNPT, cùng với sự nỗ lực và đề ra biện pháp thi công hợp lý của PC1 nên gói thầu đã hoàn thành vượt tiến độ đúc móng so với kế hoạch đề ra.

Việc gói thầu số 40 của Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa vượt tiến độ đúc móng là động lực lớn để toàn công trường phấn đấu, nỗ lực trong thi công để đáp ứng được mục tiêu, tiến độ toàn dự án theo chỉ đạo của Thủ tướng Chính phủ.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tập đoàn PC1

Có thể bạn quan tâm

Tin mới nhất

Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Cùng với sự quyết liệt trên công trường, cán bộ địa phương cùng EVN cũng đang hối hả trên mặt trận giải phóng mặt bằng đường dây 500kV Lào Cai – Vĩnh Yên.
Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

Không quản ngại khó khăn của địa hình, thời tiết, những cán bộ, kỹ sư, công nhân vẫn bám trụ ngày đêm, miệt mài thi công đường dây 500kV Lào Cai – Vĩnh Yên.
NSMO gấp rút triển khai phương án cung cấp điện mùa nắng nóng

NSMO gấp rút triển khai phương án cung cấp điện mùa nắng nóng

Theo dự báo, từ cuối tháng 5, nắng nóng sẽ trở nên khắc nghiệt, kéo theo nhu cầu điện. Trước tình hình này, NSMO đã lên phương án cung cấp điện.
EVNNPC: Đóng điện Trạm biến áp 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang

EVNNPC: Đóng điện Trạm biến áp 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang

Vừa qua, EVNNPC, đã hoàn thành và đóng điện thành công công trình trọng điểm Trạm biến áp (TBA) 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang
Lưới điện truyền tải không bị ảnh hưởng bởi cháy rừng tại Kim Bảng

Lưới điện truyền tải không bị ảnh hưởng bởi cháy rừng tại Kim Bảng

Tổng công ty Truyền tải điện Quốc gia cho biết, cháy rừng tại Kim Bảng (Hà Nam) không ảnh hưởng đến hệ thống truyền tải điện quốc gia.

Tin cùng chuyên mục

Những điểm mới của Quy hoạch điện VIII điều chỉnh

Những điểm mới của Quy hoạch điện VIII điều chỉnh

Quy hoạch điện VIII điều chỉnh vừa được phê duyệt, đánh dấu một bước ngoặt quan trọng trong định hướng phát triển ngành điện lực Việt Nam với nhiều điểm nhấn.
Quy hoạch điện VIII điều chỉnh: Quyết sách kịp thời vì mạch máu năng lượng cho phát triển

Quy hoạch điện VIII điều chỉnh: Quyết sách kịp thời vì mạch máu năng lượng cho phát triển

Quyết định phê duyệt Quy hoạch điện VIII điều chỉnh của Thủ tướng Chính phủ được đánh giá là rất kịp thời góp phần đảm bảo điện cho tăng trưởng kinh tế.
Cơ cấu nguồn điện theo Quy hoạch điện VIII điều chỉnh đến năm 2030 và 2050

Cơ cấu nguồn điện theo Quy hoạch điện VIII điều chỉnh đến năm 2030 và 2050

Thủ tướng Chính phủ vừa có Quyết định 768/QĐ-TTg, phê duyệt điều chỉnh Quy hoạch điện VIII, trong đó có nêu rõ cơ cấu nguồn điện của Việt Nam đến 2030 và 2050.
Sản lượng điện sạch giảm, châu Âu đối mặt phát thải tăng

Sản lượng điện sạch giảm, châu Âu đối mặt phát thải tăng

Ngành điện lực châu Âu đã thải ra lượng khí CO₂ nhiều hơn trong quý đầu tiên của năm 2025 so với bất kỳ quý nào kể từ đầu năm 2023.
PC Hải Phòng: Diễn tập phòng chống thiên tai, tìm kiếm cứu nạn 2025

PC Hải Phòng: Diễn tập phòng chống thiên tai, tìm kiếm cứu nạn 2025

Công ty TNHH MTV Điện lực Hải Phòng (PC Hải Phòng) tổ chức diễn tập PCTT và TKCN nhằm nâng cao hiệu quả ứng phó thiên tai trong bối cảnh ngày càng phức tạp.
Mùa khô bất thường: NSMO chủ động ‘chạy trước’ nắng nóng

Mùa khô bất thường: NSMO chủ động ‘chạy trước’ nắng nóng

NSMO đã họp với cơ quan khí tượng, thủy văn để xây dựng phương án vận hành hệ thống điện hiệu quả, ứng phó nắng nóng và thiếu nước trong mùa khô 2025.
EVNCPC gắn biển công trình Trạm biến áp 110kV Cảng Quy Nhơn

EVNCPC gắn biển công trình Trạm biến áp 110kV Cảng Quy Nhơn

Đảng ủy EVNCPC tổ chức Lễ gắn biển công trình Trạm biến áp 110kV Cảng Quy Nhơn và đấu nối chào mừng Đại hội Đảng bộ EVN lần thứ IV.
Bộ Công Thương phê duyệt khung giá phát điện than năm 2025

Bộ Công Thương phê duyệt khung giá phát điện than năm 2025

Bộ Công Thương ký quyết định số 1009/QĐ-BCT ngày 14/4/2025 phê duyệt khung giá phát điện nhà máy nhiệt điện than năm 2025.
Bộ Công Thương phê duyệt khung giá nhập khẩu điện từ Lào

Bộ Công Thương phê duyệt khung giá nhập khẩu điện từ Lào

Bộ Công Thương vừa ban hành Quyết định số 1007/QĐ-BCT ngày 14/4 về phê duyệt khung giá nhập khẩu điện từ Lào về Việt Nam từ ngày 31/12/2025.
Bà Rịa - Vũng Tàu: Nguyên nhân tiền điện tăng vọt thời gian qua

Bà Rịa - Vũng Tàu: Nguyên nhân tiền điện tăng vọt thời gian qua

Do thời tiết nắng nóng kéo dài trong thời gian qua, người dân tại Bà Rịa - Vũng Tàu đang phải chi trả tiền điện tăng vọt.
Bình Dương chủ động ứng phó với phụ tải điện tăng cao

Bình Dương chủ động ứng phó với phụ tải điện tăng cao

Dự báo phụ tải điện tăng cao mùa khô, ngành điện Bình Dương chủ động thực hiện giải pháp đảm bảo cấp điện an toàn, ổn định, đồng thời thúc đẩy tiết kiệm điện.
Phụ tải điện tăng, ngành điện miền Nam chủ động ứng phó

Phụ tải điện tăng, ngành điện miền Nam chủ động ứng phó

Miền Nam vào cao điểm nắng nóng, phụ tải điện tăng mạnh, EVNSPC chủ động phương án đảm bảo điện an toàn, tin cậy và ưu tiên cấp điện chống hạn mặn mùa khô 2025.
Phải hoàn thành đường dây 500 kV Lào Cai - Vĩnh Yên vào tháng 9/2025

Phải hoàn thành đường dây 500 kV Lào Cai - Vĩnh Yên vào tháng 9/2025

Phó Thủ tướng Bùi Thanh Sơn yêu cầu phải hoàn thành, đưa vào vận hành đường dây 500 kV Lào Cai - Vĩnh Yên, Nhà máy thủy điện Hòa Bình mở rộng vào tháng 9/2025.
Tăng liên kết điện khí: Giải mã từ NSMO và PV GAS

Tăng liên kết điện khí: Giải mã từ NSMO và PV GAS

Điện khí đang dần giữ vai trò trụ cột an ninh năng lượng, sự phối hợp vận hành giữa NSMO và PV GAS tại các dự án điện khí LNG đang phát huy hiệu quả rõ nét.
EVNHCMC gắn biển công trình điện mừng 50 năm Giải phóng miền Nam

EVNHCMC gắn biển công trình điện mừng 50 năm Giải phóng miền Nam

EVNHCMC gắn biển công trình “Cải tạo Trạm biến áp 110kV Hỏa Xa”, vốn đầu tư gần 250 tỷ đồng, chào mừng 50 năm ngày Giải phóng miền Nam, thống nhất đất nước.
Bộ Công Thương thúc đẩy sử dụng điện tiết kiệm, hiệu quả

Bộ Công Thương thúc đẩy sử dụng điện tiết kiệm, hiệu quả

Bộ Công Thương tổ chức hội nghị thúc đẩy sử dụng điện tiết kiệm, hiệu quả nhằm ứng phó nhu cầu phụ tải tăng cao, góp phần đảm bảo an ninh năng lượng quốc gia.
Ra mắt Tổ chuyên trách Hệ thống Pin lưu trữ Năng lượng

Ra mắt Tổ chuyên trách Hệ thống Pin lưu trữ Năng lượng

Cục Điện lực đã phối hợp với Nhóm Đối tác Năng lượng Việt Nam để thành lập Tổ chuyên trách Hệ thống Pin lưu trữ Năng lượng (Tổ chuyên trách BESS).
Bộ Công Thương ban hành khung giá phát điện cho thủy điện và nhiệt điện tua bin khí

Bộ Công Thương ban hành khung giá phát điện cho thủy điện và nhiệt điện tua bin khí

Bộ Công Thương vừa ban hành các quyết định phê duyệt khung giá phát điện loại hình nhà máy thủy điện và nhiệt điện tua bin khí sử dụng khí thiên nhiên.
Sẵn sàng nguồn điện an toàn phục vụ lễ 30/4 - 1/5

Sẵn sàng nguồn điện an toàn phục vụ lễ 30/4 - 1/5

Chiều 9/4, Đoàn công tác của Bộ Công Thương, NSMO, EVN đã kiểm tra công tác cấp điện cho đại lễ kỷ niệm 50 năm Giải phóng miền Nam, thống nhất đất nước.
Đảm bảo cấp điện cho mùa khô 2025 và lễ 30/4 -1/5

Đảm bảo cấp điện cho mùa khô 2025 và lễ 30/4 -1/5

Ngày 9/4, tại TP. Hồ Chí Minh, NSMO và EVN đã làm việc với các đơn vị thành viên về phối hợp vận hành mùa khô 2025 và đảm bảo cấp điện dịp nghỉ lễ 30/4 - 1/5.
Mobile VerionPhiên bản di động
