Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3 Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa dài khoảng 74,4 km, với 180 vị trí móng cột. Dự án đi qua địa bàn các tỉnh Nam Định, Ninh Bình, Thanh Hóa. Tính đến 19h ngày 26/4/2024, dự án đã hoàn thành 163/180 vị trí móng móng, đang tổ chức thi công đồng loạt các vị trí móng còn lại. Đã hoàn thành lắp dựng 81 vị trí cột, đang lắp dựng 39 vị trí.

Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối dài khoảng 127km, với 334 vị trí móng cột. Tính đến 18h ngày 26/4/2024, dự án đã hoàn thành 236/334 vị trí móng móng, đang tổ chức thi công đồng loạt các vị trí móng còn lại. Đã hoàn thành lắp dựng 64 vị trí cột, đang lắp dựng 23 vị trí.

Theo chỉ đạo của Thủ tướng Chính phủ, các vị trí móng của toàn bộ tuyến đường dây 500kv mạch 3 từ Quảng Trạch đến Phố Nối phải hoàn thành trong tháng 4/2024 để tổ chức dựng cột, kéo dây và hoàn thành Dự án trong tháng 6/2024.

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối

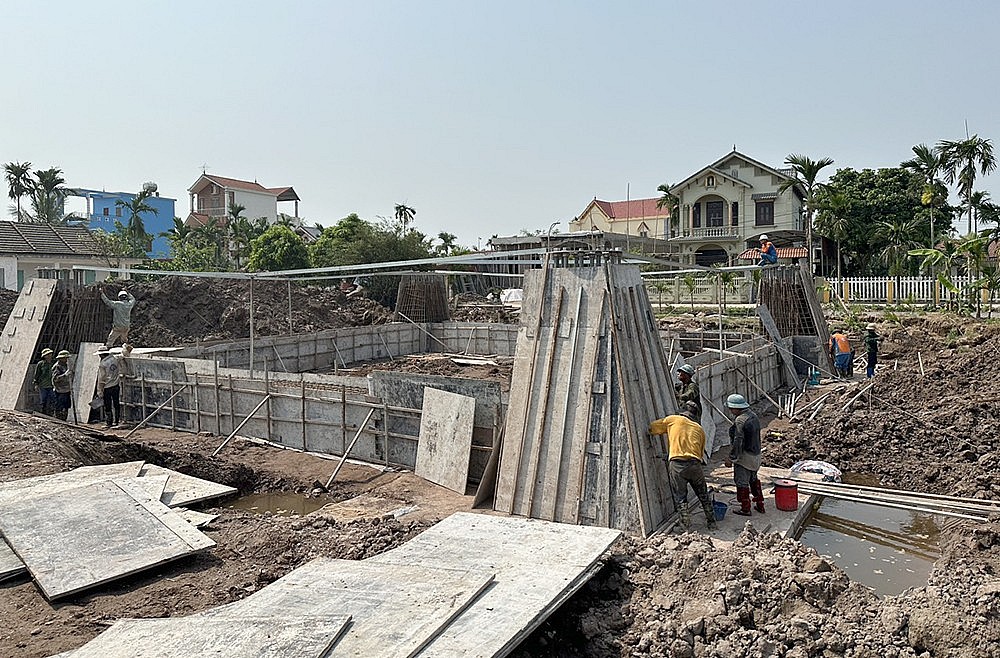

Thi công vị trí cột đường dây 500kV Nam Định - Thanh Hoá

Sở dĩ công tác thi công 2 dự án nêu trên đang gặp khó khăn là do tuyến đường dây đi qua địa bàn có nhiều ao, đầm, cánh đồng… có nền địa chất yếu, số lượng móng cọc lớn, đòi hỏi kỹ thuật phức tạp, nên ảnh hưởng đến tiến độ. Bên cạnh đó, một số nhà thầu năng lực còn yếu như Việt Á, Sông Đà 11 ảnh hưởng đến thi công móng cọc.

Ngoài ra, việc lắp dựng cột, kéo dây cũng đang bị ảnh hưởng vì nhiều gói thầu cung cấp vật tư thiết bị cho các dự án cũng đang chậm tiến độ hoặc có nguy cơ chậm tiến độ so với hợp đồng, gây ảnh hưởng đến tiến độ chung.

Cụ thể, đối với Dự án ĐD 500 kV Nam Định I - Thanh Hóa, 02 gói thầu cách điện nhập khẩu từ Nga đã chậm tiến độ so với hợp đồng. Nguyên nhân của việc chậm tiến độ là do vận chuyển bằng đường sắt trong nội địa Nga sau đó đi bằng tàu biển để về Việt Nam. Tính đến ngày 23/4 vẫn đang chờ tàu hàng theo đường sắt để khởi hành.

Đối với Dự án ĐD 500 kV Nhà máy nhiệt điện Nam Định I - Phố Nối, các nhà cấp hàng tiến hành giao hàng hóa làm 3 đợt, trong đó đợt cuối cùng giao hàng ngày 6/6/2024, Tổng công ty Truyền tải điện quốc gia (EVNNPT) đã làm việc với nhà thầu, yêu cầu đẩy nhanh sản xuất 3 ca 4 kíp, 24/7 để rút ngắn thời gian giao hàng sớm nhất có thể với mốc giao hàng hóa đợt cuối dự kiến giao từ ngày 15-30/5/2024.

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối

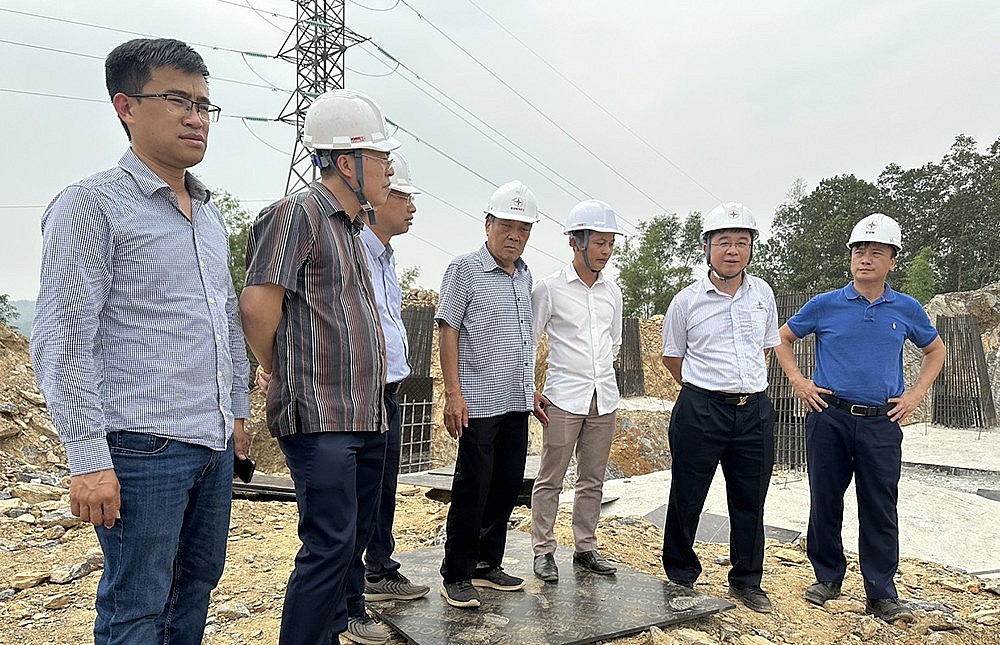

Chủ tịch EVN Đặng Hoàng An kiểm tra, đôn đốc thi công đường dây 500kV Nam Định - Phố Nối ngày 26/4

Bên cạnh đó, công tác giải phóng mặt bằng hành lang tuyến cũng đang gặp khó khăn. theo báo cáo của chủ đầu tư đến nay vẫn còn một số địa phương chưa hoàn thành công tác duyệt phương án bồi thường, hỗ trợ phần hành lang an toàn đối với các khoảng néo có nhà, vật kiến trúc. Cụ thể, tỉnh Thanh Hóa còn 3 huyện là Hậu Lộc và Hà Trung, Như Thanh; tỉnh Nam Định còn 4 huyện là Hải Hậu, Nghĩa Hưng, Trực Ninh và Nam Trực (2 huyện Hải Hậu và Nam Trực đang lập phương án bồi thường (PABT); 2 huyện Nghĩa Hưng và Trực Ninh đã lập xong PABT, nhưng cả 4/4 huyện đều chưa phê duyệt PABT); tỉnh Thái Bình còn 3 huyện là Vũ Thư, Hưng Hà và Quỳnh Phụ; tỉnh Hải Dương còn 3 huyện là Gia Lộc, Thanh Miện và Bình Giang; tỉnh Hưng Yên còn 2 huyện/thị xã là Mỹ Hào, Văn Lâm.

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối

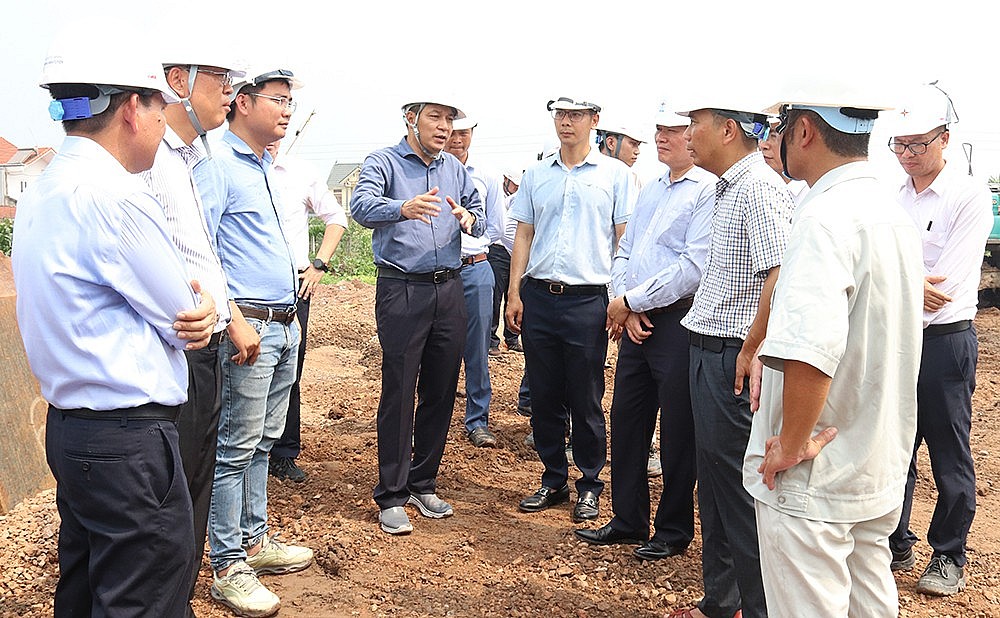

Tổng giám đốc EVNNPT Phạm Lê Phú kiểm tra tiến độ thi công Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa ngày 26/4

Trong cuộc họp giao ban các dự án đường dây 500kV mạch 3 ngày 23/4, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên - Phó Trưởng Ban thường trực Ban Chỉ đạo nhà nước các chương trình, công trình, dự án quan trọng quốc gia trọng điểm ngành năng lượng (Ban Chỉ đạo) đã đề nghị EVN/EVNNPT tiếp tục bám sát các bộ, ngành, địa phương để đẩy nhanh công tác bàn giao mặt bằng hành lang tuyến và thi công móng cột, cũng như việc cung cấp vật tư thiết bị cho dự án.

Ngày 26/4, lãnh đạo EVN/EVNNPT đã tổ chức kiểm tra, đôn đốc thi công tại 2 dự án nêu trên và yêu cầu các nhà thầu cần tiếp tục duy trì lực lượng, đối với một số vị trí thi công trên núi cần tăng cường nguồn lực hơn nữa để đẩy nhanh tiến độ thi công. Các nhà thầu tiếp tục tăng cường thêm máy móc, huy động thêm nhân lực, thi công 3 ca, 4 kíp, 24/7, tăng ca, làm xuyên lễ, kịp thời bù lại khối lượng bị chậm.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Lai Châu: Khai thác tiềm năng, phát triển thủy điện hiệu quả

Lai Châu: Khai thác tiềm năng, phát triển thủy điện hiệu quả

Với đặc điểm địa hình nhiều sông, suối, có độ dốc cao, dòng chảy xiết… Lai Châu đã khai thác tốt tiềm năng thủy năng để thu hút đầu tư, phát triển thủy điện.
Nhà máy Nhiệt điện Thái Bình 2 sẵn sàng vận hành đáp ứng dòng điện ổn định

Nhà máy Nhiệt điện Thái Bình 2 sẵn sàng vận hành đáp ứng dòng điện ổn định

Hội đồng Kiểm tra Nhà nước đã kiểm tra nghiệm thu Tổ máy 1, Tổ máy 2 và các hạng mục chung của Nhà máy Nhiệt điện Thái Bình 2 để đưa nhà máy vào vận hành.
Tiêu thụ điện lại lập đỉnh mới với 1,025 tỷ kWh/ngày

Tiêu thụ điện lại lập đỉnh mới với 1,025 tỷ kWh/ngày

Tập đoàn Điện lực Việt Nam (EVN) vừa thông tin, công suất đỉnh hệ thống điện và tiêu thụ điện toàn quốc lại thiết lập đỉnh mới.
PC Lào Cai đảm bảo cung cấp điện ổn định cho kỳ thi tốt nghiệp THPT năm 2024

PC Lào Cai đảm bảo cung cấp điện ổn định cho kỳ thi tốt nghiệp THPT năm 2024

Công ty Điện lực Lào Cai (PC Lào Cai) triển khai phương án cấp điện nhằm đảm bảo cung cấp điện ổn định cho kỳ thi tốt nghiệp THPT sắp diễn ra từ ngày 25-29/6.
Tháo gỡ khó khăn, vướng mắc, đẩy nhanh tiến độ các công trình điện tại tỉnh Bình Phước

Tháo gỡ khó khăn, vướng mắc, đẩy nhanh tiến độ các công trình điện tại tỉnh Bình Phước

Việc đầu tư các công trình phát triển lưới điện trên địa bàn Bình Phước đang gặp nhiều khó khăn, nhất là công tác bồi thường giải phóng mặt bằng.

Tin cùng chuyên mục

Thủ tướng Phạm Minh Chính nêu 5 bài học kinh nghiệm từ đường dây 500kV mạch 3

Thủ tướng Phạm Minh Chính nêu 5 bài học kinh nghiệm từ đường dây 500kV mạch 3

Chiều ngày 22/6, Thủ tướng Phạm Minh Chính đã đi kiểm tra, động viên lực lượng thi công dự án đường 500 kV mạch 3 Quảng Trạch - Phố Nối.
Thủ tướng Chính phủ kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Thủ tướng Chính phủ kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Chiều 22/6, tại Thanh Hoá, Thủ tướng Chính phủ và đoàn công tác đã tới kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá thuộc đường dây 500kV mạch 3
Công đoàn Điện lực Việt Nam động viên người lao động thi công đường dây 500kV mạch 3

Công đoàn Điện lực Việt Nam động viên người lao động thi công đường dây 500kV mạch 3

Ngày 21/6, lãnh đạo Công đoàn Điện lực Việt Nam (EVN) đã tới thăm hỏi, động viên, tặng quà người lao động đang thi công đường dây 500kV mạch 3
Lâm Đồng: Rà soát quy hoạch các dự án thuỷ điện trên địa bàn

Lâm Đồng: Rà soát quy hoạch các dự án thuỷ điện trên địa bàn

Tỉnh Lâm Đồng rà soát quy hoạch các dự án thuỷ điện trên địa bàn và kiến nghị Trung ương loại ra khỏi quy hoạch đối với các dự án thuỷ điện không đảm bảo.
Nhà máy Nhiệt điện Nghi Sơn 1 tập trung nguồn lực đảm bảo cung ứng điện 6 tháng đầu năm 2024

Nhà máy Nhiệt điện Nghi Sơn 1 tập trung nguồn lực đảm bảo cung ứng điện 6 tháng đầu năm 2024

Nhà máy Nhiệt điện Nghi Sơn 1 (NMNĐ) đã đảm bảo vận hành ổn định theo hệ thống trong 5 tháng đầu năm 2024 đạt 46,35% kế hoạch năm của Bộ Công Thương giao.
"Xanh hóa" năng lượng và xu hướng tăng cường sử dụng điện mặt trời áp mái

"Xanh hóa" năng lượng và xu hướng tăng cường sử dụng điện mặt trời áp mái

Giải pháp sử dụng điện mặt trời áp mái không chỉ giúp doanh nghiệp tối ưu hiệu quả sản xuất, tiết kiệm chi phí mà còn đóng góp tích cực vào bảo vệ môi trường.
Điện lực Hòa Bình: Đảm bảo điện cho kỳ thi tốt nghiệp THPT năm 2024

Điện lực Hòa Bình: Đảm bảo điện cho kỳ thi tốt nghiệp THPT năm 2024

Công ty Điện lực Hòa Bình đã chỉ đạo các Điện lực đảm bảo cung cấp điện an toàn, liên tục, ổn định cho kỳ thi tốt nghiệp Trung học phổ thông năm 2024.
Hồ thuỷ điện còn lượng nước tương đương mấy tỷ kWh?

Hồ thuỷ điện còn lượng nước tương đương mấy tỷ kWh?

Những tuần gần đây, lượng nước về các hồ có cải thiện do mưa lớn. Đến ngày 16/6, các hồ thuỷ điện còn dự trữ lượng nước tương đương khoảng 8 tỷ kWh
Cung cấp điện tuần 24: Tiêu thụ điện miền Bắc đạt đỉnh mới

Cung cấp điện tuần 24: Tiêu thụ điện miền Bắc đạt đỉnh mới

Cục Điều tiết Điện lực cho biết, trong tuần 24 từ 10-16/6/2024, công tác cấp điện vẫn được duy trì tốt dù tiêu thụ điện tiếp tục đạt đỉnh mới.
Những hình ảnh Bộ trưởng Bộ Công Thương trên công trường đường dây 500 kV mạch 3

Những hình ảnh Bộ trưởng Bộ Công Thương trên công trường đường dây 500 kV mạch 3

Trong 2 ngày 17-18/6, Bộ trưởng Bộ Công Thương dẫn đầu đoàn công tác đã kiểm tra tiến độ đường dây 500 kV mạch 3 tại Nghệ An, Thanh Hoá, Nam Định, Hưng Yên.
Bộ trưởng Bộ Công Thương kiểm tra tiến độ đường dây 500 kV mạch 3 tại Thanh Hóa, Nam Định

Bộ trưởng Bộ Công Thương kiểm tra tiến độ đường dây 500 kV mạch 3 tại Thanh Hóa, Nam Định

Tiếp tục chương trình công tác, sáng ngày 18/6, Bộ trưởng Bộ Công Thương đã đi kiểm tra công tác thi công dựng cột, kéo dây 1 số vị trí đường dây 500 kV mạch 3.
Nhu cầu sử dụng điện tăng cao, EVNNPC nỗ lực đảm bảo cung ứng điện an toàn, ổn định

Nhu cầu sử dụng điện tăng cao, EVNNPC nỗ lực đảm bảo cung ứng điện an toàn, ổn định

Trong tháng 5, sản lượng điện thương phẩm của Tổng công ty Điện lực miền Bắc (EVNNPC) đạt 8,639 tỷ kWh, tăng đến 18,44% so với tháng 05/2023.
Hoàn thành đóng điện hạng mục thứ 2 đường dây 500kV mạch 3

Hoàn thành đóng điện hạng mục thứ 2 đường dây 500kV mạch 3

Hạng mục Mở rộng ngăn lộ 585, 586 TBA 500kV Phố Nối thuộc đường dây 500kV mạch 3 cung đoạn Nam Định I- Phố Nối đã được đóng điện thành công
TP. Hồ Chí Minh: Trên 99% người dân thanh toán tiền điện không dùng tiền mặt

TP. Hồ Chí Minh: Trên 99% người dân thanh toán tiền điện không dùng tiền mặt

Đến nay tỷ lệ khách hàng thanh toán điện tử, không sử dụng tiền mặt để thanh toán tiền điện trên địa bàn TP. Hồ Chí Minh đạt 99,85%.
Phải đặt kỹ thuật và an toàn cho người và tài sản lên hàng đầu

Phải đặt kỹ thuật và an toàn cho người và tài sản lên hàng đầu

Đây là yêu cầu của Bộ trưởng Bộ Công Thương đối với các đơn vị thi công trên công trường đường dây 500kV mạch 3 và Trạm biến áp 500kV Thanh Hoá.
Bộ trưởng Nguyễn Hồng Diên kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Bộ trưởng Nguyễn Hồng Diên kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Tiếp tục chương trình công tác, chiều 17/6, Bộ trưởng Bộ Công Thương đã tới kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá.
Bộ trưởng Bộ Công Thương kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3

Bộ trưởng Bộ Công Thương kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3

Đoàn công tác do Bộ trưởng Nguyễn Hồng Diên dẫn đầu đã đi kiểm tra tiến độ thi công các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối
Thông tin mới nhất về tiến độ đường dây 500kV mạch 3 đến ngày 17/6

Thông tin mới nhất về tiến độ đường dây 500kV mạch 3 đến ngày 17/6

Đến ngày 17/6, các đường dây 500kV mạch 3 đã hoàn thành lắp dựng 604 vị trí cột, đang lắp dựng 423/1177 vị trí cột.
Bình Dương: Kiểm tra, tuyên truyền phòng ngừa các sự cố cháy nổ về điện

Bình Dương: Kiểm tra, tuyên truyền phòng ngừa các sự cố cháy nổ về điện

Điện lực Bình Dương vừa kiểm tra kết hợp tuyên truyền, nâng cao ý thức cho người dân trong đề phòng ngừa các sự cố cháy nổ về điện.
Lâm Đồng: Tổ chức diễn tập ứng phó thiệt hại do thiên tai gây ra đối với hệ thống lưới điện

Lâm Đồng: Tổ chức diễn tập ứng phó thiệt hại do thiên tai gây ra đối với hệ thống lưới điện

Công ty Điện lực Lâm Đồng tổ chức diễn tập ứng phó và khắc phục thiệt hại do thiên tai gây ra đối với lưới điện 110kV, 22kV, hạ thế,..
Xem thêm
Mobile VerionPhiên bản di động
