Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy (Thái Bình) do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban Quản lý dự án Truyền tải điện (NPTPMB) được giao quản lý điều hành, Công ty Truyền tải điện 1 tiếp nhận vận hành. Đây là công trình năng lượng cấp I, nhóm C nằm trong khuôn viên trạm biến áp 220kV Thái Thụy hiện hữu tại địa phận xã Thái Đô, huyện Thái Thụy, tỉnh Thái Bình với tổng mức đầu tư hơn 110 tỷ đồng.
Dự án có quy mô lắp đặt 01 máy biến áp AT2 220/110/22 kV – 250 MVA (nâng tổng công suất Trạm thành 2x250 MVA), lắp đặt thiết bị 04 ngăn lộ đường dây 110kV.
Được biết, tỉnh Thái Bình hiện được cấp điện từ 2 trạm biến áp 220kV, 4 xuất tuyến đường dây 220kV với tổng chiều dài hơn 129 km; 14 trạm biến áp 110kV, 25 đường dây 110kV với tổng chiều dài gần 300 km. Các đường dây trung áp 35kV, 22kV và 10kV trên địa bàn tỉnh có tổng chiều dài gần 2.950 km.
Về lưới điện truyền tải, tổng công suất của 2 trạm biến áp 220kV (tổng 750MVA) chưa đáp ứng được hết nhu cầu phụ tải của tỉnh, cần phải được hỗ trợ qua các đường dây 110kV liên kết với lưới điện tỉnh Nam Định và TP. Hải Phòng. Tuy nhiên, các đường dây liên kết cũng đang vận hành đầy tải. Bên cạnh đó, trong giai đoạn 2023 - 2025, tỉnh Thái Bình sẽ triển khai nhiều dự án khu công nghiệp (KCN) mới, dự kiến nhu cầu phụ tải sẽ còn tiếp tục tăng cao. Để đáp ứng nhu cầu điện cho Thái Bình trước mắt, EVNNPT đã quyết định thực hiện dự án lắp máy biến áp thứ 2 cho Trạm biến áp 220kV Thái Thụy.
Việc hoàn thành đóng điện dự án sẽ đảm bảo cung cấp điện ổn định lâu dài, tin cậy cho phát triển kinh tế - xã hội tỉnh Thái Bình và khu vực lân cận, đồng thời chống quá tải TBA 220kV Thái Thụy.

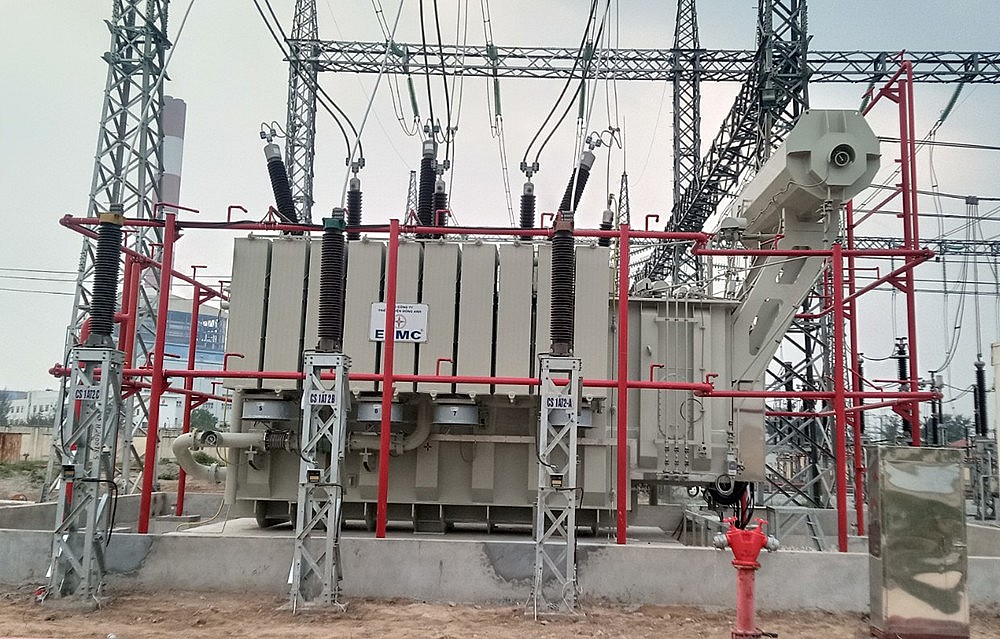

Máy biến áp AT2 – Trạm biến áp 220kV Thái Thụy |
Ông Võ Lương Nhân – Phó Giám đốc NPTPMB cho biết: Theo kế hoạch, dự án hoàn thành đóng điện trong quý III/2024. Tuy nhiên, do nhu cầu phụ tải điện trên địa bàn tỉnh Thái Bình tăng cao, máy biến áp AT1 hiện hữu của Trạm biến áp 220kV Thái Thụy luôn trong tình trạng đầy tải lên tới 90% công suất của máy biến áp. Chính vì vậy, lãnh đạo EVN và EVNNPT đã chỉ đạo NPTPMB hoàn thành dự án trong tháng 4 để tăng cường đảm bảo cung ứng điện cho tỉnh Thái Bình và đáp ứng nhu cầu sử dụng điện tăng cao của người dân và doanh nghiệp trong mùa nắng nóng.
Trong quá trình triển khai, dự án gặp thách thức về nguồn nhân lực khi các đơn vị thi công đều dồn cho Dự án đường dây 500kV mạch 3.
Với tính chất cấp bách của Dự án, NPTPMB cùng các đơn vị tham gia dự án đã tập trung cao độ, làm việc ngày đêm, tăng cường máy móc, phương tiện thi công; tổ chức thi công 3 ca, 4 kíp, 24/7, xuyên ngày nghỉ như tinh thần thực hiện Dự án đường dây 500kV mạch 3 để đáp ứng tiến độ hoàn thành dự án trong tháng 4/2024.
Cùng với đó, trong quá trình triển khai, Dự án đã nhận được sự quan tâm, hỗ trợ tối đa của các cấp chính quyền địa phương tỉnh Thái Bình, sự chỉ đạo của lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), EVNNPT, sự phối hợp của Trung tâm Điều độ hệ thống điện miền Bắc, các đơn vị trực thuộc EVNNPT và tinh thần làm việc hết sức của toàn thể cán bộ nhân viên tham gia dự án, qua đó giúp dự án về đích sớm hơn so với chỉ đạo.
Đóng điện máy biến áp AT2 – Trạm biến áp 220kV Thái Thụy thành công |
Việc hoàn thành dự án là hành động thiết thực của NPTPMB chào mừng 49 năm ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975-30/4/2024) và chào mừng 138 năm ngày Quốc tế lao động 1/5.
