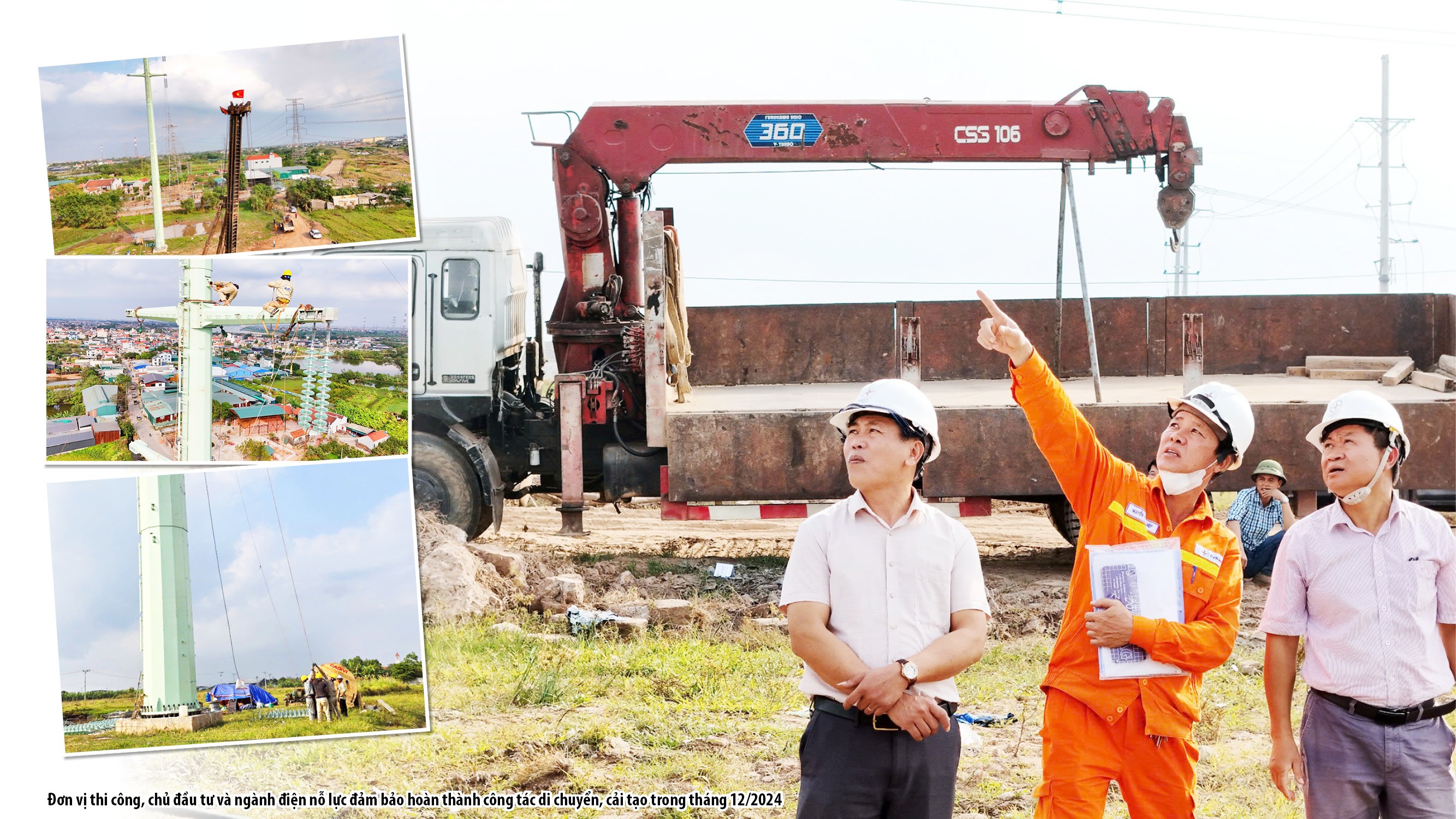

Theo đó, Truyền tải điện Hà Nội đã phối hợp cùng chủ đầu tư và đơn vị xây lắp tiến hành cải tạo nâng cột đường dây 220kV mạch kép Thường Tín - Phố Nối và Thường Tín - Yên Mỹ tại khu vực Thường Tín (Hà Nội), phục vụ công tác thi công dự án đường vành đai 4. Được biết, đường vành đai 4 - Vùng Thủ đô đi qua địa bàn Thành phố Hà Nội có 10 điểm giao chéo với các đường dây 220kV, 500kV nằm trên địa bàn các huyện: Thường Tín, Mê Linh, Hoài Đức, Sóc Sơn và quận Hà Đông do Truyền tải điện Hà Nội thuộc Công ty Truyền tải điện 1 (PTC1) quản lý. Tại các điểm giao chéo này đường dây chủ yếu đi qua địa hình đồng ruộng, có đường dây được thi công từ những năm 80 của thế kỷ trước lên khoảng cách từ dây dẫn đến mặt đất thấp. Việc thi công đường song hành, đường cao tốc trên cao của đường Vành đai 4 không đảm bảo an toàn cho các đường dây truyền tải điện, các phương tiện tham gia thi công và giao thông sau khi đường vành đai 4 hoàn thành đưa vào vận hành. Thực hiện Công điện số 80/CĐ - TTg ngày 16/8/2024 của Thủ Tướng Chính phủ về việc tiếp tục triển khai, phát huy tinh thần trách nhiệm cao nhất, huy động cả thệ thống chính trị đẩy nhanh tiến độ công tác giải phóng mặt bằng các công trình, dự án quan trọng quốc gia, trọng điểm ngành giao thông vận tải; chỉ đạo của Ban Chỉ đạo triển khai Dự án đầu tư xây dựng đường vành đai 4 - Vùng Thủ đô tại Thông báo số 09 -TB/BCĐ ngày 10/7/2024, trong đó có công tác di chuyển tuyến điện cao thế (từ 110kV đến 500kV) của Dự án đường vành đai 4 - Vùng Thủ đô phải tập trung hoàn thành trong năm 2024. Về phía, Tập đoàn Điện lực Việt Nam (EVN) đã chủ động phối hợp, làm việc với chính quyền địa phương, chủ đầu tư, các nhà thầu có liên quan khẩn trương thực hiện các thủ tục để di dời các đường điện cao thế đúng quy định, bố trí cắt điện các đường dây vào thời gian phù hợp, đảm bảo tiến độ triển khai các gói thầu, dự án nhằm đảm bảo tiến độ bàn giao mặt bằng. Chiều ngày 3/12, có mặt tại vị trí 144A và 145A (km55+980 đường Vành đai 4, trên địa bàn xã Ninh Sở, huyện Thường Tín), trao đổi với phóng viên ông Đinh Thế Hùng - Phó Giám đốc Truyền tải điện Hà Nội cho biết: Để có mặt bằng bàn giao cho đơn vị thi công sau khi Trung tâm Điều độ Hệ thống điện miền Bắc (NSO), Tổng công ty Điện lực Thành phố Hà Nội (EVN HANOI) thực hiện công tác điều chỉnh phụ tải phù hợp trên địa bàn Thành phố Hà Nội, từ ngày 02/12 Truyền tải điện Hà Nội đã thực hiện hiện công tác cắt điện trên đường dây 220kV mạch kép Thường Tín - Phố Nối và Thường Tín - Yên Mỹ để thi công vị trí 144A và 145A. |
Ông Đinh Thế Hùng chia sẻ: Chúng tôi đang phối hợp với chủ đầu tư là Ban Quản lý dự án đầu tư xây dựng công trình giao thông Thành phố Hà Nội cải tạo, dựng cột mới của vị trí 144A và 145A, cột mới có chiều cao lớn hơn cột cũ đến 20m, căng lại dây dẫn để đảm bảo khoảng cách an toàn từ dây dẫn của đường dây 220kV với đường song hành và đường trên cao. Sau khi cải tạo thì khoảng cách từ dây dẫn đến đường trên cao là 13m, đảm bảo an toàn cho các phương tiện giao thông bên dưới và các đơn vị tham gia thi công đường vành đai 4. |

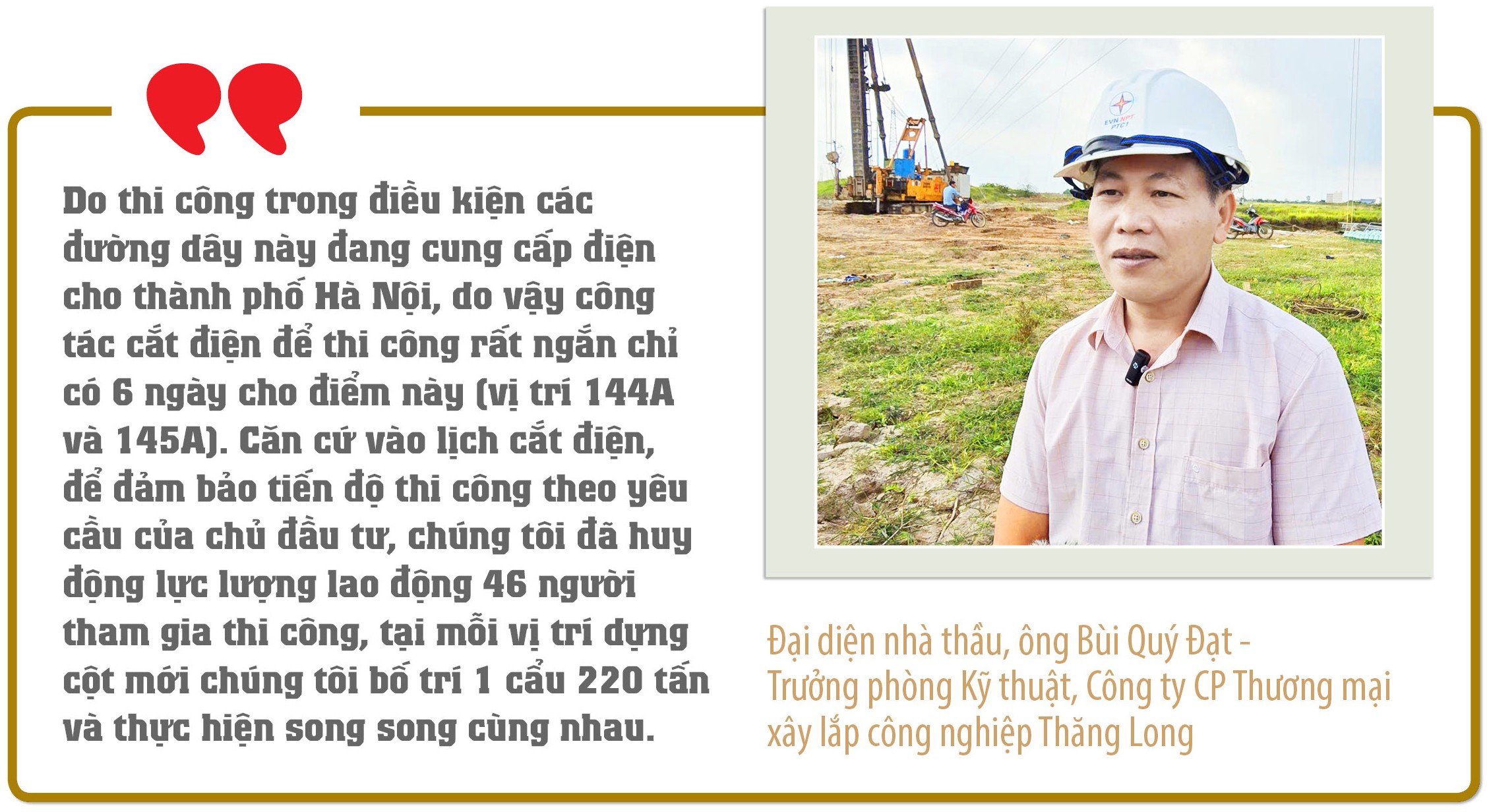

Cũng theo ông Đạt, được sự chỉ đạo quyết liệt của Thủ tướng Chính phủ và Chủ tịch UBND T+hành phố Hà Nội nên chính quyền địa phương nơi có dự án đều tạo thuận lợi cho đơn vị thi công. Do sử dụng cột đơn thân nên chỉ cần 2 ngày là chúng tôi hoàn thành công tác lắp, dựng cột, nếu sử dụng cột thép thì thời gian lắp, dựng cột có thể từ 5-7 ngày. “Sử dụng cột đơn thân đã góp phần rút ngắn thời gian thi công và rất thuận tiện cho công tác vận hành của ngành điện”- ông Bùi Quý Đạt khẳng định. |

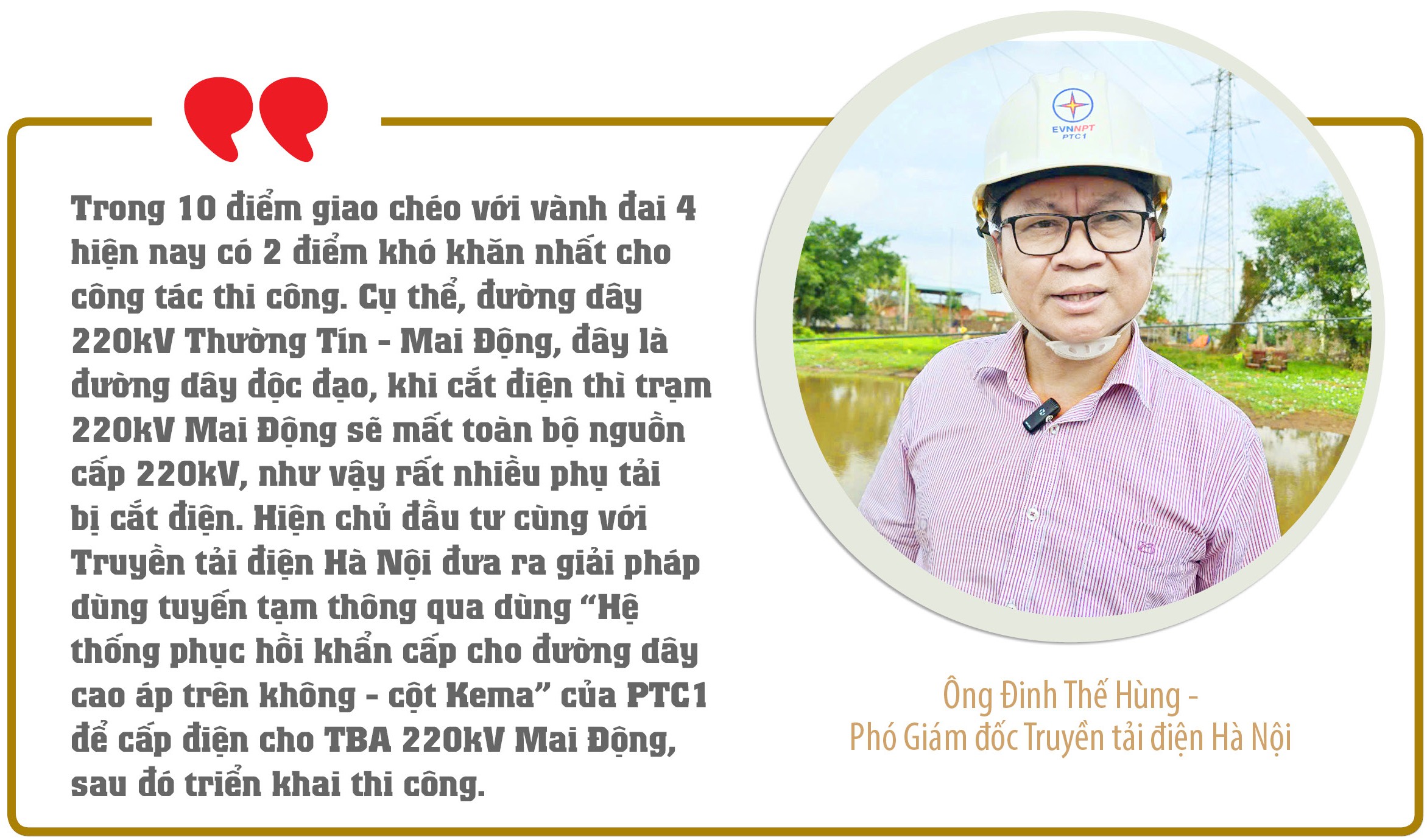

Khó khăn tiếp theo, nhánh rẽ 220kV Tây Hà Nội có 04 mạch, trong đó có 2 mạch đi Trạm biến áp (TBA) 220kV Chèm, 1 mạch cấp điện cho TBA Thành Công và 1 mạch nhận điện từ Hòa Bình. “Theo ý kiến của NSO, khi cắt điện cả 4 lộ của đường dây 220kV nhánh rẽ TBA 220kV Tây Hà Nội sẽ không đảm bảo nguồn cấp 220kV cho TBA 220kV Chèm, khi đó có thể gây mất điện diện rộng cho các phụ tải được cấp điện từ trạm 220kV Chèm”- ông Hùng thông tin. Do vậy, cần chuyển đấu nối tạm đường dây 220kV phục vụ cấp điện 1 lộ từ 220kV Hà Đông hoặc Hoà Bình tới TBA 220kV Chèm để đảm bảo cấp điện liên tục trong khu vực. Hiện NSO đang xem xét để lựa chọn phương án tối ưu nhất. |
Thu Hường Ảnh: Minh Kỳ - Mạnh Hùng Đồ họa: Hồng Thịnh |
