Vĩnh Phúc: Quyết liệt đẩy nhanh tiến độ các dự án điện

Chiều 14/2, ông Trần Duy Đông, Chủ tịch UBND Vĩnh Phúc đi kiểm tra Dự án Đường dây 500kV Lào Cai - Vĩnh Yên và các dự án điện trọng điểm tại huyện Bình Xuyên.
Vĩnh Phúc: Đặc sắc lễ hội đền Ngô Tướng Công Vĩnh Phúc: Phấn đấu giao mặt bằng Đường dây 500kV Lào Cai - Vĩnh Yên trước 25/2

Khó khăn về giải phóng mặt bằng

Thực hiện Chỉ thị số 01/CT-TTg ngày 03/01/2025 của Thủ tướng Chính phủ về việc chủ động giải pháp bảo đảm cung ứng đủ điện phục vụ sản xuất kinh doanh và đời sống nhân dân trong thời gian cao điểm năm 2025 và giai đoạn 2026-2030 và chỉ đạo của Thủ tướng Chính phủ về sớm bàn giao mặt bằng để thi công Dự án Đường dây 500kV Lào Cai - Vĩnh Yên, Chủ tịch UBND tỉnh Vĩnh Phúc Trần Duy Đông kiểm tra thực địa và làm việc với UBND huyện Bình Xuyên về công tác bồi thường giải phóng mặt bằng (GPMB) Dự án Đường dây 500kV Lào Cai - Vĩnh Yên, các dự án điện trọng điểm cấp nguồn cho tỉnh và các khu công nghiệp trên địa bàn huyện.

Vĩnh Phúc: Quyết liệt đẩy nhanh tiến độ các dự án điện

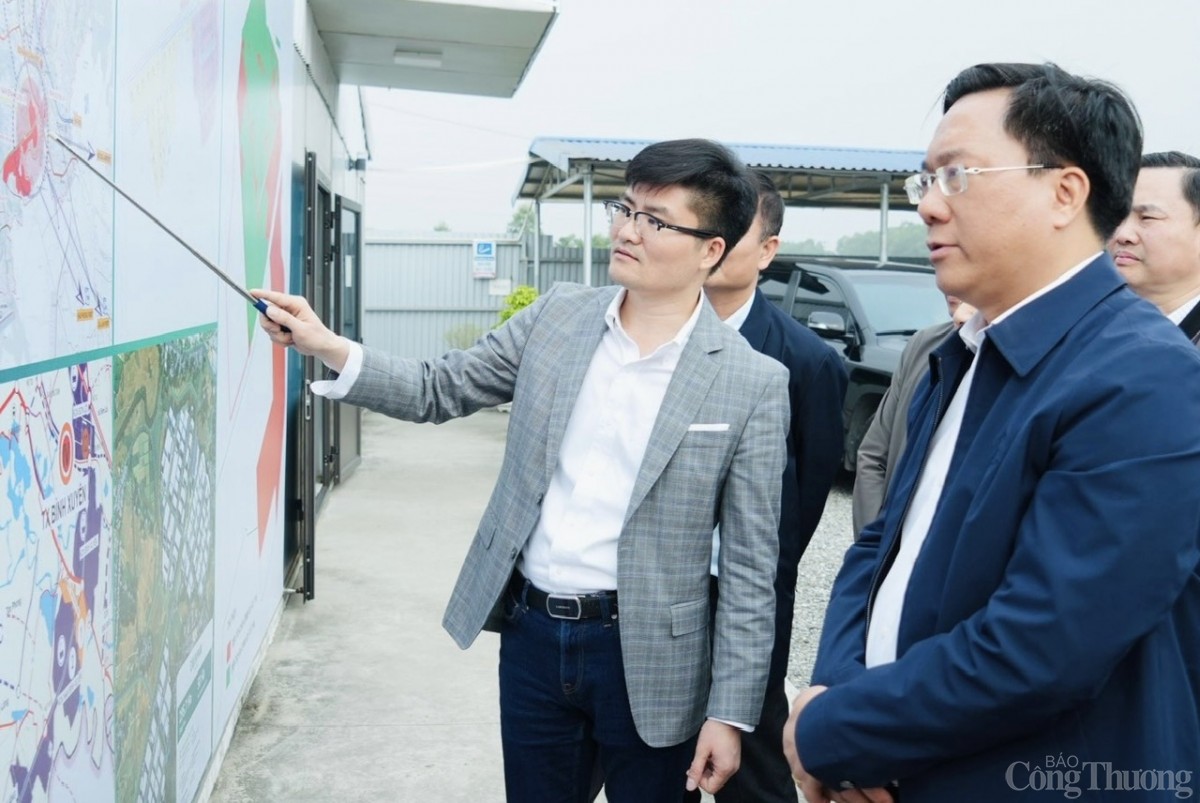

Chủ tịch UBND tỉnh Vĩnh Phúc Trần Duy Đông lắng nghe tâm tư, nguyện vọng, đề xuất, kiến nghị của người dân nằm trong diện tái định cư Dự án Đường dây 500kV Lào Cai - Vĩnh Yên. Ảnh: Thu Thủy

Cùng với Dự án Đường dây 500kV Lào Cai - Vĩnh Yên, huyện Bình Xuyên hiện đang thực hiện bồi thường, GPMB đối với 4 dự án điện trọng điểm, có tính chất cấp nguồn cho tỉnh Vĩnh Phúc. Tuy nhiên, do Luật Đất đai 2024 có hiệu lực từ ngày 01/8/2024 đã có nhiều quy định về bồi thường, hỗ trợ tái định cư có sự điều chỉnh so với Luật Đất đai 2013 nên các dự án đang thực hiện theo Luật Đất đai 2013 sẽ mất thời gian để thực hiện lại một số trình tự thủ tục theo Luật Đất đai 2024.

Ngoài ra, UBND tỉnh chưa ban hành kế hoạch sử dụng đất năm 2025 nên chưa có cơ sở để ban hành lại thông báo thu hồi đất dự án theo Luật Đất đai 2024 và xác định lại giá đất cụ thể của từng dự án.

Diện tích thu hồi thực hiện các chân cột tương đối nhỏ lẻ, trong khi đó, các hộ dân đề nghị thu hồi hết phần diện tích còn lại do khó canh tác dẫn đến việc bồi thường GPMB các dự án không đạt tiến độ. Một số hộ dân đề nghị được bồi thường hỗ trợ tài sản, kiến trúc trên đất, diện tích các loại đất hành lang do ảnh hưởng đường dây kéo điện…

Vĩnh Phúc: Quyết liệt đẩy nhanh tiến độ các dự án điện

Chủ tịch UBND tỉnh Trần Duy Đông kiểm tra thực địa tại Dự án Khu công nghiệp Sơn Lôi. Ảnh: Thu Thủy

Về tình hình thực hiện các dự án hạ tầng khu công nghiệp, đến hết tháng 1/2025, trên địa bàn huyện Bình Xuyên có 8 khu công nghiệp đã được thành lập với quy mô diện tích đất là 1.776,69 ha, trong đó đã có 4 khu công nghiệp đã đi vào hoạt động, 1 khu công nghiệp đang xây dựng (khu công nghiệp Sơn Lôi) và 2 khu công nghiệp đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư nhưng chưa được giao đất để xây dựng (khu công nghiệp Nam Bình Xuyên và khu công nghiệp Bình Xuyên II - giai đoạn 1).

Nhìn chung, các khu công nghiệp sau khi được giao đất đã triển khai đầu tư hạ tầng kỹ thuật theo quy hoạch và dự án đầu tư được duyệt với tỷ lệ lấp đầy đạt hơn 60%, trong đó, tỷ lệ lấp đầy các khu công nghiệp đang hoạt động trên 84%. Tuy nhiên, phần lớn các khu công nghiệp trên địa bàn huyện đều gặp khó khăn, vướng mắc về bồi thường, GPMB, dẫn đến kéo dài, giãn tiến độ thực hiện dự án, góp phần đẩy giá thuê hạ tầng khu công nghiệp, giá thuê nhà xưởng trong khu công nghiệp, làm ảnh hưởng đến tính cạnh tranh, hiệu quả của dự án cũng như môi trường đầu tư của tỉnh.

Đến nay, các khu công nghiệp đã được thành lập trên địa bàn huyện còn 587,3 ha chưa hoàn thành bồi thường, GPMB để giao đất cho chủ đầu tư triển khai thực hiện dự án.

Thay đổi tư duy, giải quyết dứt điểm những khó khăn, vướng mắc

Phát biểu tại buổi làm việc, Chủ tịch UBND tỉnh Vĩnh Phúc Trần Duy Đông đánh giá cao nỗ lực, sự vào cuộc quyết liệt của chính quyền địa phương trong công tác dân vận, GPMB, tạo sự đồng thuận của người dân.

Khẳng định tầm quan trọng của 5 dự án điện đối với sự phát triển kinh tế - xã hội của tỉnh, của đất nước, nhất là Dự án Đường dây 500kV Lào Cai - Vĩnh Yên, Chủ tịch UBND tỉnh Vĩnh Phúc đề nghị UBND huyện Bình Xuyên tập trung tháo gỡ khó khăn, đẩy nhanh tiến độ giải phóng mặt bằng; kê khai, kiểm đếm phần diện tích còn lại các dự án; hoàn thiện hồ sơ thủ tục kiểm đếm, cưỡng chế kiểm đếm, cưỡng chế thu hồi đất.

Sở Tài nguyên và Môi trường hoàn thành điều chỉnh kế hoạch sử dụng đất năm 2025 trước 20/2/2025. Riêng đối với Dự án Đường dây 500kV Lào Cai - Vĩnh Yên, UBND huyện Bình Xuyên bố trí đầy đủ nhân lực; triển khai ngay phương án kê khai, kiểm đếm, lập phương án bồi thường dự án; bàn giao mặt bằng thi công móng cột trước ngày 25/2/2025; bàn giao mặt bằng thi công hành lang, chuẩn bị ngay phương án đối với các trường hợp cần phải tái định cư trước ngày 30/4/2025.

Vĩnh Phúc: Quyết liệt đẩy nhanh tiến độ các dự án điện

Chủ tịch UBND tỉnh Vĩnh PhúcTrần Duy Đông phát biểu tại buổi làm việc. Ảnh: Thu Thủy

Qua nghe UBND huyện Bình Xuyên, các chủ đầu tư báo cáo những khó khăn, vướng mắc trong công tác bồi thường, GPMB các dự án khu công nghiệp, Chủ tịch UBND tỉnh Trần Duy Đông đề nghị Văn phòng UBND tỉnh ban hành thông báo, đôn đốc các sở, ngành, địa phương kịp thời báo cáo các khó khăn, vướng mắc trong quá trình triển khai. Sở Kế hoạch và Đầu tư phối hợp với huyện Bình Xuyên để thực hiện công tác đầu tư tái định cư phục vụ các dự án.

Sở Xây dựng khẩn trương hoàn thiện hồ sơ, điều chỉnh quy hoạch về xây dựng đô thị Vĩnh Phúc. Sở Tài chính nghiên cứu, xem xét nguồn vốn hỗ trợ Dự án Khu công nghiệp Sơn Lôi; nghiên cứu phương án hoàn trả tái định cư. Giao Sở Giao thông vận tải, Công an tỉnh thực hiện các phương án để bảo đảm giao thông như: Bãi đỗ xe, rà soát hoàn thiện cắm biển báo, phân luồng giao thông.

Ban Quản lý các khu công nghiệp tỉnh tiếp tục chỉ đạo UBND huyện Bình Xuyên có giải pháp, đề xuất giải pháp tháo gỡ khó khăn, vướng mắc thực hiện công tác bồi thường, GPMB cho dự án khu nhà ở công nhân; tăng cường quản lý hành lang, vỉa hè; kiên quyết xử lý nghiêm các trường hợp lấn chiếm hành lang, vỉa hè bán hàng trái phép.

Huyện Bình xuyên thay đổi tư duy, giải quyết dứt điểm những khó khăn, vướng mắc trong công tác bồi thường, GPMB; quyết tâm xây dựng phương án cưỡng chế đối với những trường hợp chây ỳ; kiên quyết hoàn thành công tác bồi thường, GPMB Dự án Khu công nghiệp Nam Bình Xuyên trước tháng 12/2025.

Chủ tịch UBND tỉnh Vĩnh Phúc cũng đề nghị các chủ đầu tư phối hợp với các sở, ngành, địa phương tiếp tục rà soát, đẩy nhanh tiến độ bồi thường, GPMB, khẩn trương hoàn thiện hạ tầng kỹ thuật các khu công nghiệp theo quy định.

Vĩnh Phúc: Quyết liệt đẩy nhanh tiến độ các dự án điện

Chủ tịch UBND tỉnh Vĩnh Phúc Trần Duy Đông kiểm tra thực địa tại Dự án Khu công nghiệp Nam Bình Xuyên. Ảnh: Thu Thủy

Chủ tịch UBND tỉnh Vĩnh Phúc Trần Duy Đông đã kiểm tra thực địa công tác bồi thường, GPMB Dự án Đường dây 500kV Lào Cai - Vĩnh Yên, Dự án Khu công nghiệp Sơn Lôi và Dự án Khu công nghiệp Nam Bình Xuyên. Đồng thời, yêu cầu các cấp chính quyền từ huyện đến xã vận động, thuyết phục hộ dân nằm trong hành lang đường dây đồng ý di chuyển tài sản; cương quyết xử lý, có phương án cưỡng chế, tháo dỡ nếu không đồng thuận nhằm bảo đảm tiến độ thi công dự án.

Kiểm tra thực địa tại Dự án Khu công nghiệp Sơn Lôi, Chủ tịch UBND tỉnh Vĩnh Phúc yêu cầu UBND huyện Bình Xuyên, chủ đầu tư đẩy nhanh tiến độ bồi thường, GPMB để triển khai dự án; xây dựng cơ chế, chính sách ưu đãi nhằm thu hút nhà đầu tư có năng lực, các dự án công nghệ cao; đặc biệt, cam kết hoàn thiện hạ tầng khu công nghiệp trước 31/12/2025.

Thu Thủy
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: đường dây 500kV

Có thể bạn quan tâm

Tin mới nhất

Kiên Giang và An Giang từng sáp nhập rồi chia tách thế nào?

Kiên Giang và An Giang từng sáp nhập rồi chia tách thế nào?

Trong lịch sử, tỉnh Long Châu Hà khi xưa từng được sáp nhập bởi một phần diện tích của tỉnh Kiên Giang, An Giang và TP. Cần Thơ ngày nay.
Chuyển đổi xanh - xu thế tất yếu tại Bắc Trung Bộ

Chuyển đổi xanh - xu thế tất yếu tại Bắc Trung Bộ

Chuyển đổi xanh là xu thế tất yếu không chỉ tại Bắc Trung Bộ, khi thế giới đang đối mặt với những thách thức to lớn từ biến đổi khí hậu, ô nhiễm môi trường.
Lễ kỷ niệm 50 năm Ngày Giải phóng tỉnh Lâm Đồng

Lễ kỷ niệm 50 năm Ngày Giải phóng tỉnh Lâm Đồng

Lễ kỷ niệm 50 năm Ngày Giải phóng tỉnh Lâm Đồng đánh dấu bước ngoặt quan trọng của tỉnh nhà và hướng tới kỷ niệm 50 năm Ngày Giải phóng miền Nam.
Thanh Hóa kỷ niệm 60 năm Hàm Rồng chiến thắng

Thanh Hóa kỷ niệm 60 năm Hàm Rồng chiến thắng

Chiến thắng Hàm Rồng có ý nghĩa cực kỳ quan trọng, đóng góp to lớn vào Ðại thắng mùa Xuân, giải phóng hoàn toàn miền Nam, thống nhất đất nước.
​Lịch cúp điện Tiền Giang ngày 4/4/2025

​Lịch cúp điện Tiền Giang ngày 4/4/2025

Lịch cúp điện trên địa bàn tỉnh Tiền Giang ngày mai (4/4/2025), thông tin từ Công ty Điện lực Tiền Giang.

Tin cùng chuyên mục

Kinh tế Bình Thuận, Lâm Đồng, Đắk Nông trước sáp nhập tỉnh

Kinh tế Bình Thuận, Lâm Đồng, Đắk Nông trước sáp nhập tỉnh

Bình Thuận là tỉnh trội hơn về quy mô kinh tế so với 2 địa phương còn lại. Tuy nhiên, nếu sáp nhập 3 tỉnh này với nhau sẽ có nhiều dư địa để phát triển.
Đồng Nai và Bình Phước từng sáp nhập, chia tách thế nào?

Đồng Nai và Bình Phước từng sáp nhập, chia tách thế nào?

Có những thời điểm Đồng Nai và Bình Phước đều thuộc trấn Biên Hòa. Sau nhiều lần chia tách, sáp nhập, 2 địa phương này đã khẳng định sức vóc trong khu vực.
Phú Thọ: Dâng hương tưởng nhớ công lao Đức Quốc Tổ

Phú Thọ: Dâng hương tưởng nhớ công lao Đức Quốc Tổ

Sáng 3/4, Đảng bộ, chính quyền và nhân dân tỉnh Phú Thọ long trọng tổ chức lễ dâng hương giỗ Đức Quốc Tổ Lạc Long Quân và tưởng niệm Tổ Mẫu Âu Cơ.
Quân và dân Quân khu 4: Những trang vàng chói lọi

Quân và dân Quân khu 4: Những trang vàng chói lọi

Bộ tư lệnh Quân khu 4 vừa phối hợp với Báo Quân đội nhân dân tổ chức Hội thảo khoa học với chủ đề 'Quân khu 4 - Tiền tuyến kiên cường, hậu phương vững chắc'.
Hơn 250 gian hàng tại Hội chợ Thương mại và sản phẩm OCOP Phú Thọ

Hơn 250 gian hàng tại Hội chợ Thương mại và sản phẩm OCOP Phú Thọ

Tối 2/4, Sở Công Thương tỉnh Phú Thọ tổ chức Hội chợ Thương mại và sản phẩm OCOP Phú Thọ năm 2025 với hơn 250 gian hàng được quảng bá, giới thiệu.
Thái Nguyên: Người dân

Thái Nguyên: Người dân 'cầu cứu' nâng cấp Quốc lộ 37

Quốc lộ 37 đoạn Km96 đến Km100+875 đã quá tải, xuống cấp, không còn phù hợp với nhịp phát triển kinh tế - xã hội hiện tại của Thái Nguyên.
Đường vào khu kinh tế lớn nhất Hà Tĩnh

Đường vào khu kinh tế lớn nhất Hà Tĩnh 'nát như tương'

Hàng nghìn lượt xe tải hạng nặng lưu thông mỗi ngày khiến các con đường 'huyết mạch' vào Khu kinh tế Vũng Áng (tỉnh Hà Tĩnh) xuống cấp trầm trọng.
Lịch sử sáp nhập tỉnh của Long An và Tây Ninh

Lịch sử sáp nhập tỉnh của Long An và Tây Ninh

Trong lịch sử hình thành, Long An và Tây Ninh từng là một phần của phủ Gia Định. Hiện nay, 2 tỉnh ưu tiên phát triển công nghiệp và nông nghiệp công nghiệp cao.
Vì sao Nhơn Hội được chọn làm trung tâm hành chính Bình Định - Gia Lai?

Vì sao Nhơn Hội được chọn làm trung tâm hành chính Bình Định - Gia Lai?

Trước bối cảnh sáp nhập hai tỉnh Bình Định và Gia Lai, Bộ Xây dựng đã chính thức đề xuất chọn Khu kinh tế Nhơn Hội làm trung tâm hành chính mới.
Điện lực Nghệ An đồng hành cùng doanh nghiệp

Điện lực Nghệ An đồng hành cùng doanh nghiệp

Với sự đoàn kết, nỗ lực và quyết tâm cao, Công ty Điện lực Nghệ An đã hoàn thành xuất sắc nhiệm vụ được giao, đảm bảo cung cấp điện an toàn, ổn định.
Xuyên đêm thu hồi trụ điện dự án đường Dương Quảng Hàm

Xuyên đêm thu hồi trụ điện dự án đường Dương Quảng Hàm

Trong vài ngày tới, ngành điện TP. Hồ Chí Minh sẽ hoàn thành việc thu hồi trụ điện trong phạm vi dự án mở rộng, nâng cấp đường Dương Quảng Hàm, quận Gò Vấp.
Lịch sử hình thành, sáp nhập tỉnh Bình Thuận

Lịch sử hình thành, sáp nhập tỉnh Bình Thuận

Năm 1976, Bình Thuận sáp nhập với Bình Tuy và Ninh Thuận thành tỉnh Thuận Hải. Đến năm 1991, tỉnh Thuận Hải tách thành 2 tỉnh là Ninh Thuận và Bình Thuận.
Bộ Nội vụ: Dự kiến trình Quốc hội ban hành Nghị quyết về sắp xếp cấp tỉnh trong quý II

Bộ Nội vụ: Dự kiến trình Quốc hội ban hành Nghị quyết về sắp xếp cấp tỉnh trong quý II

Theo Chánh Văn phòng Bộ Nội vụ, Bộ Nội vụ dự kiến trình Quốc hội ban hành Nghị quyết về sắp xếp đơn vị hành chính cấp tỉnh trước ngày 30/6.
Điều chỉnh tiêu chí sắp xếp các đơn vị cấp xã

Điều chỉnh tiêu chí sắp xếp các đơn vị cấp xã

Theo Bộ Nội vụ, tiêu chí sắp xếp đơn vị hành chính cấp xã đã có một số điều chỉnh để phù hợp với chỉ đạo cấp trên và tình hình thực tế.
Sáp nhập tỉnh: Thông tin về chính sách đặc thù đối với người dân

Sáp nhập tỉnh: Thông tin về chính sách đặc thù đối với người dân

Khi sắp xếp đơn vị hành chính cấp tỉnh, xã, người dân vẫn sẽ tiếp tục được hưởng các chính sách đặc thù trên địa bàn như trước sắp xếp.
Nhà máy rác Côn Đảo: Nhiều vướng mắc cần được làm rõ

Nhà máy rác Côn Đảo: Nhiều vướng mắc cần được làm rõ

Tỉnh Bà Rịa - Vũng Tàu đang kêu gọi nhà đầu tư cho dự án Nhà máy xử lý rác Côn Đảo. Nhà máy này sẽ được xây dựng trên diện tích 1,92 ha đất rừng đặc dụng?
Đồng Nai: Thêm một huyện được duyệt kế hoạch sử dụng đất

Đồng Nai: Thêm một huyện được duyệt kế hoạch sử dụng đất

Chủ tịch UBND tỉnh Đồng Nai Võ Tấn Đức vừa ký quyết định phê duyệt kế hoạch sử dụng đất năm 2025 của huyện Long Thành.
Giá vé tàu, máy bay dịp lễ tăng cao vẫn hết sớm

Giá vé tàu, máy bay dịp lễ tăng cao vẫn hết sớm

Ghi nhận tại Nghệ An, giá vé tàu, máy bay đi, đến từ địa phương này trong dịp lễ 30/4 – 1/5 đều tăng, trong đó, hành khách lựa chọn đi tàu tăng cao.
Thanh Hóa: Không để tình trạng

Thanh Hóa: Không để tình trạng 'chạy chọt', 'lợi ích nhóm' khi sắp xếp bộ máy

Thanh Hóa quyết không để xảy ra tình trạng 'chạy chọt', 'lợi ích nhóm', tham nhũng, tiêu cực khi thực hiện sắp xếp tổ chức bộ máy, đơn vị hành chính.
Lịch cắt điện Tiền Giang từ ngày 1-3/4/2025 mới nhất

Lịch cắt điện Tiền Giang từ ngày 1-3/4/2025 mới nhất

Cập nhật lịch cắt điện trên địa bàn tỉnh Tiền Giang ngày 1/4 đến 3/4/2025, cập nhật mới nhất từ Công ty Điện lực Tiền Giang.
Mobile VerionPhiên bản di động
