Giải phóng mặt bằng tại 4 dự án truyền tải điện ở Đồng Nai, chính quyền cần vào cuộc

PV

PV

Hiện cả 4 dự án truyền tải điện ở Đồng Nai đều đang bị chậm tiến độ do khó khăn trong công tác giải phóng mặt bằng. Để tháo gỡ khó khăn chính quyền cần vào cuộc
Các dự án truyền tải điện chậm tiến độ do đâu? Dự án Truyền tải điện: Chậm tiến độ do khó khăn trong giải phóng mặt bằng

Để tìm giải pháp tháo gỡ khó khăn trong giải phòng mặt bằng tại 4 dự án truyền tải điện ở Đồng Nai, ngày 9/8, trực tiếp Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) - ông Phạm Lê Phú đã có buổi làm việc với Chủ tịch UBND tỉnh Đồng Nai - ông Cao Tiến Dũng bàn giải pháp tháo gỡ vướng mắc trong công tác bồi thường giải phóng mặt bằng đối với các dự án truyền tải điện trên địa bàn tỉnh.

4 dự án cấp bách cần sớm tháo gỡ mặt bằng

Ông Trương Hữu Thành - Phó Tổng giám đốc EVNNPT kiêm Giám đốc Ban quản lý dự án các công trình điện miền Nam (SPMB) cho biết: Để đáp ứng nhu cầu điện phục vụ phát triển kinh tế xã hội của tỉnh Đồng Nai, EVN/EVNNPT đang đầu tư khoảng 15.000 tỷ đồng để triển khai các dự án truyền tải điện trên địa bàn. Trong đó có 4 dự án cấp bách phải hoàn thành đóng điện trong năm 2022.

Trong đó đường dây 500kV Long Thành - rẽ Phú Mỹ - Sông Mây (theo kế hoạch đóng điện tháng 9/2022). Chiều dài toàn tuyến 16,4km, gồm 45 vị trí móng. Đến nay, huyện Trảng Bom đã bàn giao mặt bằng thi công được 18/20 vị trí móng và còn nhiều vướng mắc ở hành lang tuyến. Tại huyện Long Thành đã bàn giao 25/25 vị trí móng nhưng 11 hộ dân ở xã Bình An đã nhận tiền bồi thường nhưng vẫn cản trở không cho kéo dây.

Trạm biến áp 500kV Long Thành và các đường dây đấu nối (theo kế hoạch đóng điện tháng 9/2022), đến nay đã thực hiện xong công tác bồi thường giải phóng mặt bằng trạm biến áp. Phần đường dây 220kV đấu nối đã vận động bàn giao 41/56 vị trí trụ.

Trạm biến áp 220kV Tam Phước (theo kế hoạch đóng điện tháng 11/2022). Đến nay UBND TP. Biên Hòa mới phê duyệt phương án bồi thường 2/18 hộ, hiện còn 16 hộ chưa phê duyệt phương án bồi thường. Đối với 3 vị trí đường dây đấu nối còn lại (3 hộ) và phần diện tích hành lang ảnh hưởng (7 hộ) UBND TP. Biên Hòa chưa phê duyệt phương án bồi thường.

Đường dây 220kV Sông Mây - Tam Phước gồm 40 vị trí móng có chiều dài 13,67km qua địa bàn TP. Biên Hòa (29 vị trí móng) và huyện Trảng Bom (11 vị trí móng). Theo kế hoạch, dự án đóng điện tháng 11/2022, tuy nhiên đến nay dự án vẫn còn nhiều vướng mắc vị trí móng trụ và hành lang tuyến ở cả 2 địa phương.

Để đáp ứng nhu cầu điện cho tỉnh Đồng Nai trong thời gian tới, EVNNPT đang triển khai công tác bồi thường giải phóng mặt bằng một loạt các dự án khác để đẩy nhanh thi công trong thời gian tới như: Trạm biến áp 220kV Định Quán; kéo dây mạch 2 đường dây 220kV Bảo Lộc - Sông Mây; đường dây 220kV đấu nối Nhà máy điện Nhơn Trạch 3 - TBA 500kV Long Thành, Trạm biến áp 220kV Khu công nghiệp Nhơn Trạch và đường dây đấu nối, đường dây 500kV Nhà máy điện Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè.

Giải phóng mặt bằng tại 4 dự án truyền tải điện ở Đồng Nai, chính quyền cần vào cuộc

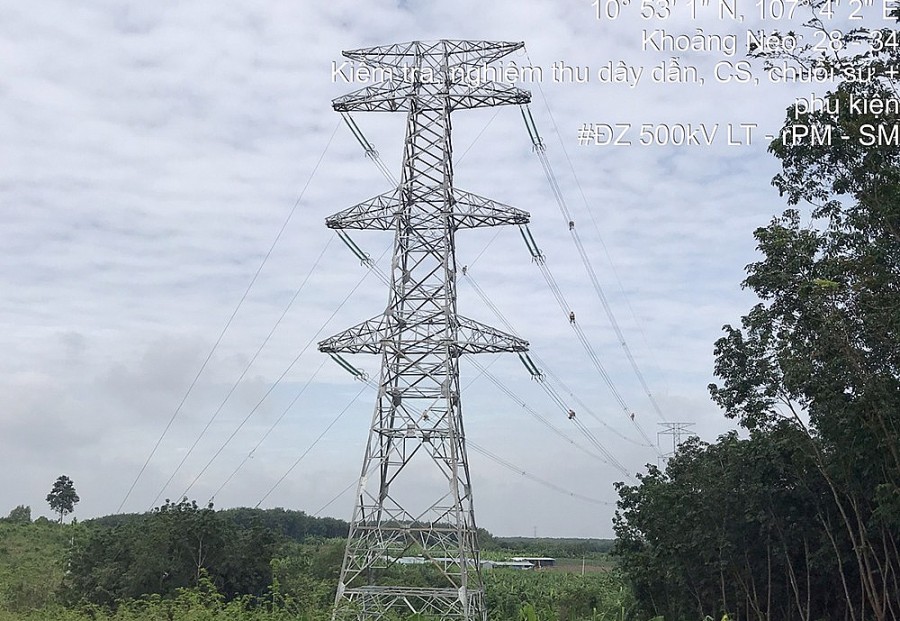

Thi công đường dây 500kV Long Thành – rẽ Phú Mỹ - Sông Mây

Ngoài ra EVNNPT đang chuẩn bị đầu tư trên địa bàn tỉnh gồm: Đường dây 220kV TBA 500kV Long Thành - Công nghệ cao; Trạm 500kV Bắc Châu Đức và đấu nối; Trạm 500kV Đồng Nai 2 và đấu nối; Trạm biến áp 220kV Thống Nhất và đường dây đấu nối.

Cần sự vào cuộc quyết liệt của chính quyền địa phương

Tại buổi làm việc, ông Phạm Lê Phú – Tổng giám đốc EVNNPT cho biết: Các dự án truyền tải điện trên nhằm bảo đảm an ninh năng lượng quốc gia nói chung và đảm bảo cung cấp điện cho tỉnh Đồng Nai nói riêng. Chính vì vậy, EVNNPT kiến nghị UBND tỉnh Đồng Nai đưa các dự án trên vào danh mục các dự án trọng điểm của tỉnh để quan tâm hỗ trợ công tác giải phóng mặt bằng, thành lập tổ công tác, để đóng điện các dự án đúng tiến độ đảm bảo hiệu quả vốn đầu tư của Nhà nước.

Giải phóng mặt bằng tại 4 dự án truyền tải điện ở Đồng Nai, chính quyền cần vào cuộc
Tổng giám đốc EVNNPT Phạm Lê Phú nêu các kiến nghị tại buổi làm việc

Trong đó cần tập trung vào cuộc quyết liệt để bàn giao mặt bằng Đường dây 500kV Long Thành - rẽ Phú Mỹ - Sông Mây, các đường dây đấu nối của trạm biến áp 500kV Long Thành trong tháng 8/2022. Đối với trạm biến áp 220kV Tam Phước và đường dây 220kV Sông Mây - Tam Phước hoàn thành bàn giao mặt bằng trong tháng 9/2022 để các đơn vị thi công đẩy nhanh tiến độ hoàn thành dự án theo kế hoạch.

Đối với Trạm biến áp 220kV An Phước mặc dù đã đóng điện tháng 6/2022, nhưng đến nay chưa hoàn tất đường vào trạm để phục vụ vận hành. EVNNPT kiến nghị UBND tỉnh Đồng Nai chỉ đạo các sở ngành liên quan khẩn trương giải quyết những vướng mắc còn lại để EVNNPT hoàn thành dự án.

Đối với các dự án đang chuẩn bị đầu tư, lãnh đạo EVNNPT kiến nghị các sở, ngành của tỉnh Đồng Nai sớm thông qua phương án vị trí TBA và hướng tuyến đường dây đấu nối, làm cơ sở để UBND tỉnh chấp thuận. UBND các huyện có dự án đi qua bố trí quỹ đất đồng thời giúp bổ sung quy hoạch sử dụng đất năng lượng cấp huyện.

Tại buổi làm việc, Chủ tịch UBND tỉnh Đồng Nai - ông Cao Tiến Dũng ghi nhận và đánh giá cao những nỗ lực của EVNNPT/SPMB trong thời gian qua đã bám sát các sở, ngành, địa phương của tỉnh Đồng Nai để tháo gỡ những vướng mắc trong công tác bồi thường, giải phóng mặt bằng. Qua báo cáo có thể thấy, EVNNPT đã rất chủ động trong việc đầu tư các dự án điện trên địa bàn tỉnh để đảm bảo “điện đi trước một bước”. Trong thời gian tới, tỉnh Đồng Nai sẽ tiếp tục phát triển nhiều khu công nghiệp, các dự án lớn như sân bay Long Thành, cụm cảng Nhơn Trạch... chính vì vậy việc đầu tư các dự án truyền tải điện có ý nghĩa rất quan trọng.

Chủ tịch UBND tỉnh Đồng Nai yêu cầu các sở, ngành, địa phương trong tỉnh cần vào cuộc quyết liệt để sớm tháo gỡ mặt bằng 4 dự án cấp bách phải hoàn thành trong năm 2022 đúng tiến độ theo kiến nghị của EVNNPT. Đối với các dự án đang triển khai bồi thường giải phóng mặt bằng, các sở ngành, địa phương cần vào cuộc quyết liệt hơn nữa để sớm hoàn thành mặt bằng cho chủ đầu tư.

PV
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

2 dự án truyền tải điện khu vực Tây Bắc gặp khó khăn về mặt bằng

2 dự án truyền tải điện khu vực Tây Bắc gặp khó khăn về mặt bằng

Ngày 23/9, lãnh đạo Ban QLDA các công trình điện miền Trung đã tới kiểm tra, đốc thúc tiến độ các dự án truyền tải điện khu vực Tây Bắc.
PC Hà Nam đẩy nhanh tiến độ hoàn thành dự án mở rộng và cải tạo lưới điện trung hạ áp

PC Hà Nam đẩy nhanh tiến độ hoàn thành dự án mở rộng và cải tạo lưới điện trung hạ áp

Công ty Điện lực Hà Nam (PC Hà Nam) đang khẩn trương phối hợp với các đơn vị liên quan, thực hiện chuyển lưới, nâng cấp, cải tạo lưới điện.
Đôn đốc tiến độ dự án đường dây 220kV Bắc Giang-Lạng Sơn

Đôn đốc tiến độ dự án đường dây 220kV Bắc Giang-Lạng Sơn

Ngày 22/9, lãnh đạo Ban quản lý dự án các công trình điện miền Trung đã kiểm tra, làm việc, đôn đốc tiến độ đường dây 220kV Bắc Giang-Lạng Sơn.
Vướng mắc mặt bằng đường dây 500kV Đức Hòa - Chơn Thành, chính quyền Bình Dương vào cuộc

Vướng mắc mặt bằng đường dây 500kV Đức Hòa - Chơn Thành, chính quyền Bình Dương vào cuộc

Trước những khó khăn vướng mắc về giải phóng mặt bằng đường dây 500kV Đức Hòa – Chơn Thành, UBND tỉnh Bình Dương đã vào cuộc cùng tháo gỡ với ngành điện.
Điện lực Thanh Hóa góp phần nâng cao chất lượng giáo dục địa phương

Điện lực Thanh Hóa góp phần nâng cao chất lượng giáo dục địa phương

Mặc dù còn thiếu hụt về năng lượng, nhưng Điện lực Thanh Hóa đã luôn nỗ lực duy trì, đảm bảo cấp điện an toàn, ổn định, góp phần nâng cao chất lượng giáo dục.

Tin cùng chuyên mục

Dự án truyền tải giải tỏa công suất nhiệt điện BOT Vân Phong 1: Đáp ứng tiến độ

Dự án truyền tải giải tỏa công suất nhiệt điện BOT Vân Phong 1: Đáp ứng tiến độ

Lãnh đạo CPMB, đơn vị được giao quản lý điều hành dự án truyền tải giải tỏa công suất nhiệt điện BOT Vân Phong 1 cho biết, cụm công trình đảm bảo tiến độ.
Nguồn nước thuỷ điện kém, EVN đề nghị Nhà máy nước Sông Đà sử dụng nước hiệu quả

Nguồn nước thuỷ điện kém, EVN đề nghị Nhà máy nước Sông Đà sử dụng nước hiệu quả

Trước tình trạng nhà máy nước Sông Đà sử dụng chưa hiệu quả nguồn nước, Tập đoàn Điện lực Việt Nam (EVN) đã làm việc với Công ty CP Đầu tư Nước sạch Sông Đà.
EVN lý giải vì sao doanh thu tăng 4%, vẫn lỗ gần 16.600 tỷ đồng

EVN lý giải vì sao doanh thu tăng 4%, vẫn lỗ gần 16.600 tỷ đồng

Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN), trong 6 tháng đầu năm, doanh thu bán hàng tăng hơn 4% nhưng lỗ sau thuế hợp nhất 16.586 tỷ đồng.
Tiết kiệm năng lượng trong sản xuất: Kinh nghiệm từ Tổng Công ty May 10

Tiết kiệm năng lượng trong sản xuất: Kinh nghiệm từ Tổng Công ty May 10

Nhờ áp dụng các giải pháp có đầu tư, Tổng Công ty May 10 đã tiết kiệm năng lượng từ 25-35%, tiết kiệm nguyên nhiên vật liệu trong sản xuất.
Long An - EVNNPT bàn giải pháp thúc đẩy giải phóng mặt bằng các dự án truyền tải điện

Long An - EVNNPT bàn giải pháp thúc đẩy giải phóng mặt bằng các dự án truyền tải điện

UBND tỉnh Long An đã làm việc với Ban QLDA các công trình điện miền Nam nhằm đẩy nhanh tiến độ giải phóng mặt bằng các dự án truyền tải điện trên địa bàn.
TP. Hồ Chí Minh: Thời gian cấp điện trung áp cho khách hàng còn hơn 3 ngày

TP. Hồ Chí Minh: Thời gian cấp điện trung áp cho khách hàng còn hơn 3 ngày

Ngành điện TP. Hồ Chí Minh đã thực hiện cấp điện cho 287 khách hàng đăng ký đấu nối vào lưới điện trung áp, thời gian giải quyết bình quân 3,19 ngày làm việc.
Chiều 19/9, Phó Thủ tướng Lê Văn Thành chủ trì cuộc họp về dự thảo Quy hoạch điện VIII

Chiều 19/9, Phó Thủ tướng Lê Văn Thành chủ trì cuộc họp về dự thảo Quy hoạch điện VIII

Theo kế hoạch, 14h chiều ngày 19/9, tại Hà Nội, Phó Thủ tướng Chính phủ Lê Văn Thành sẽ chủ trì cuộc họp về dự thảo Quy hoạch điện VIII.
EVNNPT gấp rút di dời 19 điểm giao chéo, đảm bảo tiến độ cao tốc Bắc-Nam

EVNNPT gấp rút di dời 19 điểm giao chéo, đảm bảo tiến độ cao tốc Bắc-Nam

Lãnh đạo Tổng công ty Truyền tải điện Quốc gia cho biết, đang phối hợp đẩy nhanh việc di dời các cột điện truyền tải, đảm bảo tến độ đường cao tốc Bắc – Nam.
Điện thương phẩm của EVNNPC 8 tháng đạt 56,75 tỷ kWh

Điện thương phẩm của EVNNPC 8 tháng đạt 56,75 tỷ kWh

Tổng Công ty Điện lực miền Bắc (EVNNPC) cho biết, điện thương phẩm tháng 8/2022 của toàn đơn vị đạt 8,12 tỷ kWh, tăng 2,09%.
PC Gia Lai: Chuyển đổi 100% hợp đồng mua bán điện sang hợp đồng điện tử vào tháng 6/2023

PC Gia Lai: Chuyển đổi 100% hợp đồng mua bán điện sang hợp đồng điện tử vào tháng 6/2023

Công ty Điện lực Gia Lai (PC Gia Lai) đặt mục tiêu đến tháng 6/2023 sẽ hoàn thành chuyển đổi 100% hợp đồng mua bán điện sinh hoạt sang hợp đồng điện tử.
EVN tập trung giải toả vướng mắc về mặt bằng các công trình điện

EVN tập trung giải toả vướng mắc về mặt bằng các công trình điện

Trong tháng 9/2022, bên cạnh nhiệm vụ đảm bảo điện, Tập đoàn EVN sẽ tập trung giải toả vướng mắc về công tác giải phóng mặt bằng các công trình điện.
Ngành điện đẩy mạnh áp dụng công nghệ BIM để số hóa công trình điện

Ngành điện đẩy mạnh áp dụng công nghệ BIM để số hóa công trình điện

Ngày 14/09/2022, tại TP. Hồ Chí Minh đã diễn ra hội nghị về việc áp dụng công nghệ thực hiện số hóa công trình điện trên nền tảng BIM.
Nhiều bộ đồng ý với đề xuất chưa bàn giao đường dây truyền tải 500kV Thuận Nam cho EVN

Nhiều bộ đồng ý với đề xuất chưa bàn giao đường dây truyền tải 500kV Thuận Nam cho EVN

Bộ Công Thương mới có văn bản kiến nghị Thủ tướng về việc thực hiện bàn giao đường dây truyền tải 500kV Thuận Nam cho Tập đoàn Điện lực Việt Nam (EVN).
Thêm một trang website giả mạo EVN

Thêm một trang website giả mạo EVN

Hiện nay trên mạng internet xuất hiện trang web giả mạo thương hiệu EVN có địa chỉ: httpsevn158.top
Ngành điện miền Nam: Đẩy mạnh tuyên truyền an toàn điện, phòng chống cháy nổ các cơ sở kinh doanh

Ngành điện miền Nam: Đẩy mạnh tuyên truyền an toàn điện, phòng chống cháy nổ các cơ sở kinh doanh

Tổng công ty Điện lực miền Nam đã và đang tăng cường công tác tuyên truyền đến khách hàng sử dụng điện an toàn, để phòng tránh sự cố chập điện dẫn đến cháy nổ.
Thị xã Hoàng Mai, Nghệ An: Tạm ngừng cấp điện đối với dự án của Công ty TNHH Phát triển Đông Hồi

Thị xã Hoàng Mai, Nghệ An: Tạm ngừng cấp điện đối với dự án của Công ty TNHH Phát triển Đông Hồi

Sau khi ban hành quyết định xử lý vi phạm hành chính đối với Công ty TNHH Phát triển Đông Hồi, tỉnh Nghệ An đã đề nghị tạm ngừng cấp điện tại dự án của công ty.
Công ty Điện lực Hà Nam tiếp tục đảm bảo cung cấp điện an toàn, ổn định

Công ty Điện lực Hà Nam tiếp tục đảm bảo cung cấp điện an toàn, ổn định

Công ty Điện lực Hà Nam quyết tâm phấn đấu hoàn thành tốt các mục tiêu, nhiệm vụ đã đề ra, tiếp tục đảm bảo cung cấp điện an toàn, ổn định.
Tình trạng thiếu hụt thủy điện do hạn hán ở Trung Quốc khiến giá than thế giới tăng cao

Tình trạng thiếu hụt thủy điện do hạn hán ở Trung Quốc khiến giá than thế giới tăng cao

Tình hình nắng nóng khắc nghiệt và dẫn đến tình trạng hạn hán từ nghiêm trọng đến cực đoan đang diễn ra ở Tứ Xuyên của Trung Quốc.
PV Power góp 30% vốn vào dự án điện khí LNG tại Quảng Ninh

PV Power góp 30% vốn vào dự án điện khí LNG tại Quảng Ninh

PV Power sẽ góp 30% vốn vào liên doanh đầu tư nhà máy nhiệt điện khí LNG đầu tiên tại miền Bắc với công suất 1.500 MW.
Ngành Công Thương phía Nam tăng cường rà soát an toàn điện sau vụ cháy Karaoke

Ngành Công Thương phía Nam tăng cường rà soát an toàn điện sau vụ cháy Karaoke

Nhằm đảm bảo an toàn điện và phòng cháy chữa cháy, ngành Công Thương phía Nam đang phối hợp với các địa phương tăng cường kiểm tra các cơ sở kinh doanh.
Xem thêm
Mobile VerionPhiên bản di động
