Tháo gỡ khó khăn cho dự án đường dây 220kV Bắc Giang – Lạng Sơn
Điện Thứ sáu, 05/08/2022 - 22:39 Theo dõi Congthuong.vn trên
Sớm tháo gỡ mặt bằng Dự án đường dây 220kV Lào Cai – Bảo Thắng |
Trong hai ngày 4-5/8, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban chỉ đạo Quốc gia về phát triển điện lực đã có buổi làm việc với UBND tỉnh Lạng Sơn và Sở Công Thương tỉnh Bắc Giang bàn giải pháp tháo gỡ mặt bằng dự án đường dây 220kV Bắc Giang – Lạng Sơn.
Tham dự buổi làm việc có đại diện Cục Điện lực và Năng lượng tái tạo (Bộ Công Thương), Tập đoàn Điện lực Việt Nam, Tổng công ty Truyền tải điện Quốc gia và Ban quản lý dự án các công trình điện miền Trung.
Dự án đường dây 220kV Bắc Giang - Lạng Sơn được xây dựng 2 mạch, với chiều dài toàn tuyến là 101,6 km, từ TBA 220kV Bắc Giang (hiện có) đến TBA 220kV Lạng Sơn (xây dựng mới). Tuyến đường dây đi trên địa phận các huyện Lạng Giang, Lục Nam, Lục Ngạn và Tp. Bắc Giang (tỉnh Bắc Giang); các huyện Hữu Lũng, Chi Lăng, Cao Lộc, Tp. Lạng Sơn (tỉnh Lạng Sơn).
Dự án được đầu tư xây dựng bằng nguồn vốn ODA vay Ngân hàng Tái thiết Đức (KfW) và sẽ hết hạn vào tháng 9/2022 (theo tiến độ điều chỉnh). Dự án được khởi công tháng 12/2017 và phải hoàn vào quý III/2022.
Theo báo cáo của CBMB, hiện nay dự án vẫn còn vướng mắc mặt bằng trên địa bàn cả 2 tỉnh. Trên toàn tuyến đã bàn giao mặt bằng 233/236 vị trí cột; Đào, đúc móng hoàn thành 230/236 vị trí; Dựng cột hoàn thành 217/236 vị trí; Kéo dây hoàn thành 19/81 khoảng néo.
Tại Bắc Giang đã bàn giao mặt bằng 55/55 vị trí; Đào, đúc móng hoàn thành 54/55 vị trí; Dựng cột hoàn thành 54/55 vị trí; Kéo dây hoàn thành 6/22 khoảng néo.
Trên địa bàn tỉnh Lạng Sơn đã bàn giao mặt bằng 178/182 vị trí; Đào, đúc móng hoàn thành 178/182 vị trí; Dựng cột hoàn thành 167/182 vị trí; Kéo dây hoàn thành 13/60 khoảng néo.
![]() |
Đoàn công tác làm việc với UBND tỉnh Lạng Sơn |
Tại buổi làm việc, ông Hoàng Trọng Hiếu cho biết: Đây là dự án lưới điện cấp bách, đã được Thủ tướng Chính phủ phê duyệt tại Quyết định số 428/QĐ-TTg ngày 18/3/2016 về Quy hoạch phát triển điện lực Quốc gia giai đoạn 2011-2020 có xét đến 2030. Dự án hoàn thành có ý nghĩa quan trọng trong việc tiếp nhận một phần công suất từ nhà máy thủy điện Nho Quế, tăng cường công suất cho phụ tải tỉnh Bắc Giang, Lạng Sơn và khu vực lân cận, tạo mối liên kết lưới truyền tải trong khu vực; tăng cường độ an toàn, tin cậy và khả năng cung cấp điện cho khu vực miền Bắc; đồng thời với việc kết nối lưới điện 110kV và 220kV thông qua trạm biến áp 220kV, góp phần giải tỏa công suất các nguồn điện trên địa bàn tỉnh đấu nối vào hệ thống điện quốc gia.
Tuy nhiên, trong quá trình thực hiện, đến nay còn một số tồn tại vướng mắc về mặt bằng chưa được giải quyết, có nguy cơ ảnh hưởng đến tiến độ hoàn thành đóng điện dự án. Với tính chất quan trọng và cấp bách của dự án, Ban Chỉ đạo đề nghị UBND tỉnh Lạng Sơn, Bắc Giang quan tâm, hỗ trợ bàn giao mặt bằng dự án trong tháng 8/2022 để chủ đầu tư là Tổng công ty Truyền tải điện Quốc gia (EVNNPT) hoàn thành dự án không muộn hơn tháng 9/2022 nhằm đảm bảo yêu cầu cung cấp cấp điện và hiệu quả sử dụng nguồn vốn ODA.
Tại buổi làm việc, ông Lương Trọng Quỳnh - Phó Chủ tịch UBND tỉnh Lạng Sơn cho biết: Đây là dự án quan trọng, khi dự án hoàn thành sẽ đảm bảo nguồn cung về điện cho địa bàn tỉnh Lạng Sơn. Để đảm bảo dự án hoàn thành vào quý III/2022, Phó Chủ tịch UBND tỉnh Lạng Sơn yêu cầu các sở, ngành liên quan, lãnh đạo các huyện và thành phố có đường dây đi qua cần khẩn trương tập trung giải quyết các vướng mắc còn tồn đọng và tạo điều kiện thuận lợi nhất để chủ đầu tư thực hiện dự án.
Đối với những vướng mắc về những vị trí móng chưa giải phóng được mặt bằng, Phó Chủ tịch UBND tỉnh Lạng Sơn yêu cầu đại phương bàn dao dứt điểm các vị trí móng và khoảng néo trong tháng 8/2022. Để đảm bảo cho công tác thi công, huyện Chi Lăng và Hữu Lũng cần phối hợp với nhà thầu xây dựng phương án bảo vệ thi công trong quá trình thi công móng và đảm bảo an toàn hành lang tuyến trong quá trình thực hiện kéo đường dây điện.
![]() |

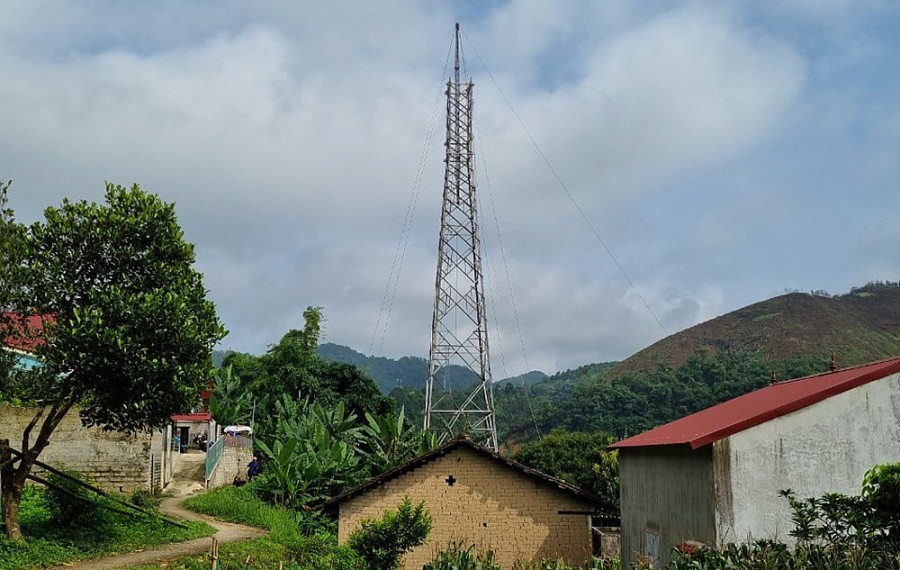

Một vị trí cột bị vướng mắc về giải phóng mặt bằng |
Tại buổi làm việc với đoàn công tác, ông Nguyễn Đức Hoàn – Phó Giám đốc Sở Công Thương tỉnh Bắc Giang cho biết: Tỉnh Bắc Giang là địa phương có tốc độ tăng trưởng điện lớn với nhiều khu công nghiệp được đầu tư xây dựng. Tỉnh nhận thức rất rõ tầm quan trọng của dự án trong việc đảm bảo cung cấp điện cho tỉnh Bắc Giang nên trong thời gian qua đã vào cuộc quyết liệt đến nay đã cơ bản tháo gỡ mặt bằng dự án.
Đối với những vướng mắc còn tại, Sở Công Thương tham mưu cho UBND tỉnh tiếp tục tuyên truyền, vận động các hộ dân đồng thuận chủ trương chính sách quy định, nhận tiền bồi thường, hỗ trợ và bàn giao mặt bằng cho đơn vị thi công kéo dây các khoảng néo còn lại trong tháng 8/2022. Song song với việc vận động, tiến hành lập kế hoạch bảo vệ thi công kéo dây qua các khoảng cột nêu trên trong tháng 8/2022 để quyết tâm hoàn thành dự án trong tháng 9/2022.
Bạn thấy bài viết này thế nào?
Có thể bạn quan tâm
Tin mới nhất

Điện lực Thanh Hóa tháo gỡ khó khăn, sớm đưa các dự án 110kV vào vận hành

Huy động vốn đầu tư cho các dự án điện: Tập đoàn Điện lực Việt Nam gặp nhiều khó khăn

Truyền tải điện Thừa Thiên Huế: Đảm bảo an toàn hệ thống truyền tải điện trong mùa nắng nóng

Giải phóng mặt bằng tại 4 dự án truyền tải điện ở Đồng Nai, chính quyền cần vào cuộc

Tỉnh Hà Tĩnh: Muôn kiểu trộm cắp điện
Tin cùng chuyên mục

Thừa Thiên Huế nâng cao nhận thức người dân về an toàn lưới điện cao áp

Cảnh báo về website giả mạo thương hiệu EVN

Thanh Hóa: Triển khai nhiều giải pháp nhằm tiết kiệm điện mùa nắng nóng

Ấn tượng với công tác vận hành Nhà máy Thủy điện Sơn La

Tập đoàn Điện lực Việt Nam: Đẩy nhanh tiến độ các công trình điện

Thừa Thiên Huế nâng cao năng lực cấp điện ổn định khu công nghiệp Phú Bài

Đóng điện dự án Trạm biến áp 220kV Chư Sê và đấu nối

Dự án Truyền tải điện: Chậm tiến độ do khó khăn trong giải phóng mặt bằng

Chính thức thông tuyến toàn bộ đường dây 500kV mạch 3

Đường dây 500kV Vũng Áng - Quảng Trạch sẵn sàng đóng điện

Phấn đấu về đích đúng hẹn đường dây 500kV mạch 3

Ngành điện TP. Hồ Chí Minh đảm bảo cung ứng điện cho phát triển kinh tế - xã hội

Tiết kiệm điện là nhiệm vụ quan trọng của doanh nghiệp

Nhà máy nhiệt điện Ô Môn IV sẽ khởi công trong Quý II/2023

Công ty Điện lực Quảng Ngãi: Giữ an toàn hành lang lưới điện

EVN khuyến cáo 5 biện pháp sử dụng an toàn máy phát điện

Nhiều giải pháp đảm bảo cấp điện an toàn mùa mưa bão các tỉnh phía Nam

Thủ tướng Chính phủ yêu cầu hướng dẫn người dân sử dụng thiết bị điện an toàn, tiết kiệm

PC Gia Lai hướng dẫn khách hàng sử dụng điện tiết kiệm mùa nắng nóng
