Đứng trước nguy cơ mất 1.000 tỷ đồng, PV Power kiến nghị khẩn tới Chính phủ và Bộ Công Thương

PV Power vừa phát đi thông báo về việc đã phải gửi kiến nghị khẩn tới Chính phủ, Bộ Công Thương tháo gỡ khó khăn thi công Nhà máy Điện Nhơn Trạch 3 và 4.
PV Power ký kết hợp đồng LTMA Dự án Nhà máy Điện Cà Mau 1&2 Chính thức lắp đặt máy phát dự án Nhà máy nhiệt điện Nhơn Trạch 4 Nhà máy điện khí LNG đầu tiên tại Việt Nam, vốn đầu tư tỷ USD sắp hoạt động

Theo thông tin mới đăng tải trên website của Tổng công ty Điện lực dầu khí Việt Nam (PV Power - POW), đơn vị làm làm chủ đầu tư dự án Nhà máy điện Nhơn Trạch 3 và 4 cho biết: Ngày 24/01/2024, PV Power đã có Văn bản số 170/ĐLDK-ĐTXD gửi các cấp có thẩm quyền để kiến nghị tháo gỡ vướng mắc tại Dự án Nhà máy điện Nhơn Trạch 3 và 4 nằm trên địa bàn tỉnh Đồng Nai có quy mô công suất 1.500MW, tổng mức đầu tư 1,4 tỉ USD.

Dự án nhà máy điện Nhơn Trạch 3 và 4 được khởi công xây dựng vào tháng 11/2021 nằm trong Khu công nghiệp Ông Kèo, huyện Nhơn Trạch, tỉnh Đồng Nai... Đây là dự án điện LNG đầu tiên tại Việt Nam, dự kiến đưa vào vận hành từ cuối năm 2024-2025. Tính đến ngày 26/01/2024, tiến độ tổng thể của dự án ước đạt 80,2% so với kế hoạch là 86,2%. Song hiện nay dự án này đang gặp một số khó khăn, vướng mắc có nguy cơ ảnh hưởng đến tiến độ xây dựng, vận hành.

Đứng trước nguy cơ mất 1.000 tỷ đồng, PV Power kiến nghị khẩn tới Chính phủ và Bộ Công Thương

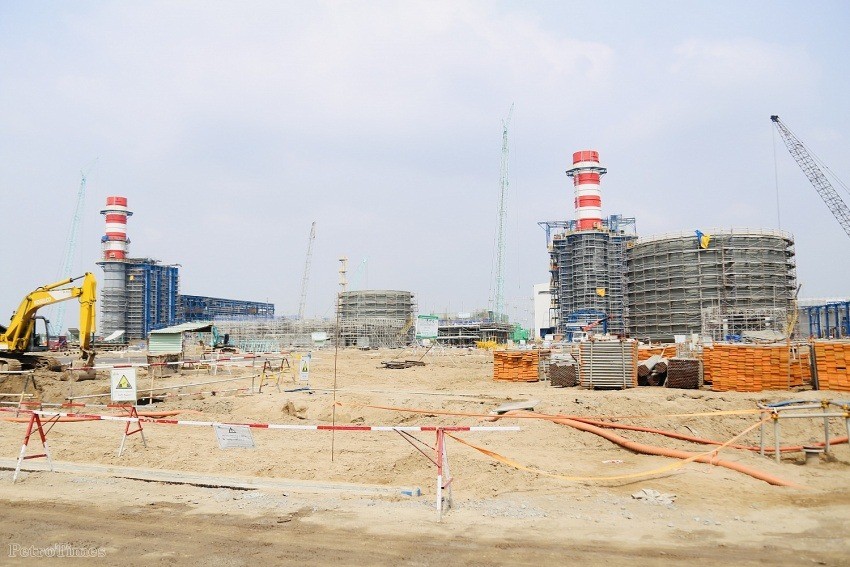

Công trường thi công dự án Nhà máy điện Nhơn Trạch 3 và 4 - Ảnh: Nguyễn Cường

Trao đổi về việc này, ông Nguyễn Duy Giang - Phó Tổng giám đốc PV Power cho biết: Dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 là một trong những dự án trọng điểm Quốc gia với tổng mức đầu tư là 1,4 tỷ USD, đã triển khai được 80%. Tuy nhiên, hiện tại đang vướng mắc một số vấn đề liên quan đến việc bàn giao mặt bằng để thực hiện Dự án tại đoạn giao cắt với tuyến đường số 4.

“Khu công nghiệp Ông Kèo, huyện Nhơn Trạch, tỉnh Đồng Nai do Công ty Tín Nghĩa quản lý, cho thuê. Hiện đơn vị quản lý chưa đồng ý cho dự án thi công mương nước làm mát dẫn đến nguy cơ chậm tiến độ, nên chúng tôi đã có văn bản thượng khẩn gửi Chính phủ báo cáo, xin tháo gỡ” - PV Power cho biết.

PV Power cho biết, khúc mắc bắt nguồn từ việc đơn vị quản lý khu công nghiệp đề xuất áp dụng đơn giá phí sử dụng hạ tầng khoảng 100 USD/m2, theo phương thức trả tiền một lần cho suốt vòng đời dự án gồm 4 năm xây dựng và 25 năm vận hành. PV Power lại cho rằng mức phí trên chưa có cơ sở pháp lý rõ ràng.

Vẫn theo PV Power, việc này dẫn đến việc dự án có nguy cơ không hoàn thành tiến độ, ảnh hưởng đến 16 nhà thầu và nhà thầu phụ của dự án với 1.858 lao động và hàng nghìn thiết bị máy móc tại công trường. Dự kiến, ngoài hàng trăm tỉ đồng tiền phạt và bồi thường cho nhà thầu EPC do chậm tiến độ, phát bao tiêu khí cho nhà cung cấp LNG… gây tổn thất khoảng 1.000 tỷ đồng doanh thu của PV Power.

PV Power cho rằng việc chậm trễ thi công sẽ kéo theo chậm trễ trong việc bổ sung nguồn điện vào hệ thống điện và có nguy cơ gây ảnh hưởng đến an ninh năng lượng quốc gia. Việc này cần được sự tháo gỡ của Chính phủ, các bộ, ngành, UBND tỉnh Đồng Nai, UBND huyện Nhơn Trạch, Ban Quản lý các khu công nghiệp Đồng Nai.

"Trả lời báo chí, ông Trần Trung Tuấn, Tổng giám đốc Công ty CP Tổng Công ty Tín Nghĩa, cho biết mới đây lãnh đạo PV Power và lãnh đạo Công ty Tín Nghĩa đã có buổi làm việc. Tại đây, các bên thống nhất đến ngày 15/3, sau khi PV Power có kết quả từ đơn vị tư vấn để thẩm định giá thuê hạ tầng KCN thì sẽ có cơ sở để thống nhất giá thuê hạ tầng với Công ty Tín Nghĩa" - thông tin của PV Power cho biết.

Đứng trước nguy cơ mất 1.000 tỷ đồng, PV Power kiến nghị khẩn tới Chính phủ và Bộ Công Thương

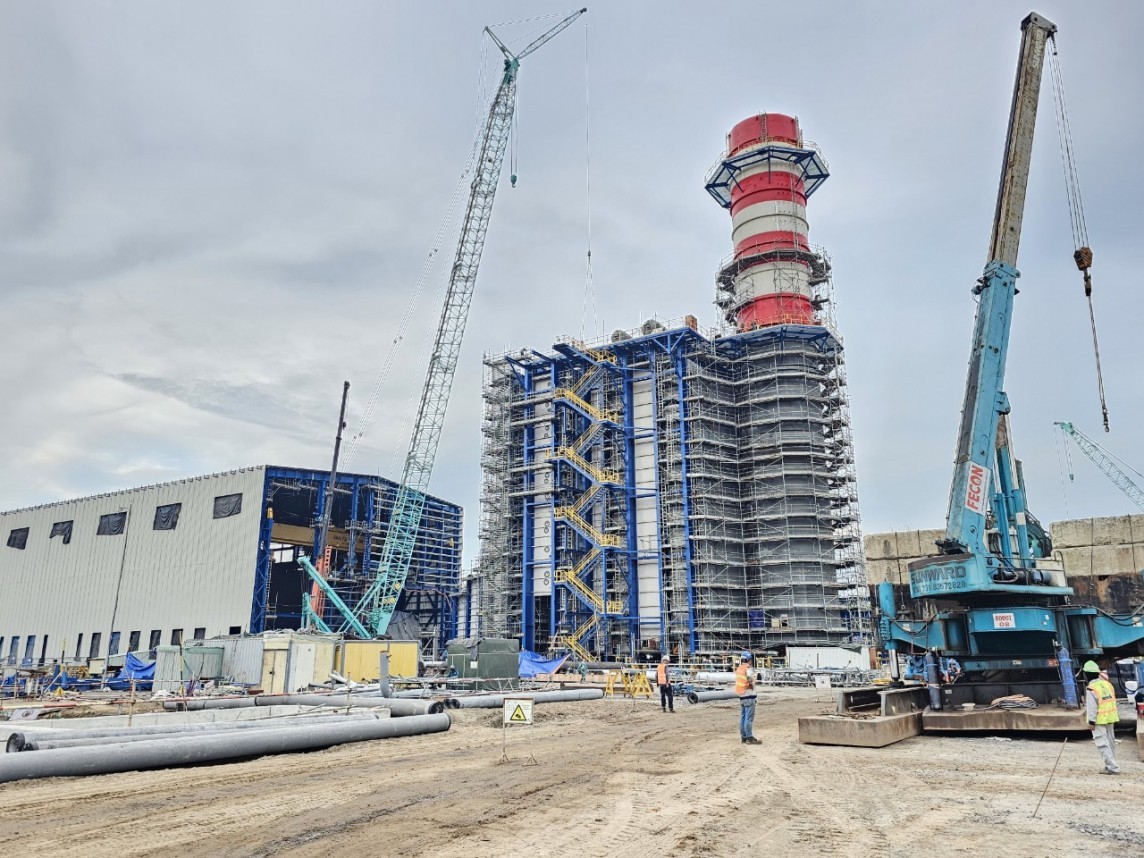

Toàn cảnh công trường thi công dự án Nhà máy điện Nhơn Trạch 3 và 4 - Ảnh: Petrovietnam

Đến thời điểm hiện tại, PV Power vẫn đang chờ ý kiến của Chính phủ và tỉnh Đồng Nai, để chủ đầu tư và các nhà thầu tiếp tục thi công, xây dựng để đảm bảo dự án hoàn thành đúng tiến độ, góp phần đảm bảo an ninh năng lượng.

Kênh xả nước làm mát là hạng mục nằm trên đường găng tiến độ của dự án, việc tạm dừng thi công là nguy cơ rất lớn khiến Dự án không thể hoàn thành đúng tiến độ, từ đó sẽ ảnh hưởng đến Chủ đầu tư, các Nhà thầu cùng với hàng nghìn lao động và thiết bị máy móc tại công trường. Ngoài ra, chi phí dự kiến phát sinh do việc dừng thi công đã nêu là rất lớn, gây thiệt hại nghiêm trọng cho PV Power..

Dự án Nhà máy điện Nhơn Trạch 3 và 4 đặt tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai là dự án quan trọng của quốc gia do POW triển khai. Dự án có quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỷ USD. Khi đi vào hoạt động, dự án sẽ bổ sung 9 tỷ kWh điện/năm.

Đây là dự án trọng điểm quốc gia với nhiều chỉ tiêu xếp hàng đầu tại Việt Nam hiện nay như: Dự án sử dụng nhiên liệu khí LNG nhập khẩu đầu tiên và hiện đại nhất Việt Nam thời điểm này. Dự án sử dụng cấu hình 1:1:1 (tua-bin - lò hơi - máy phát) đầu tiên trong cả nước. Là một trong số ít tổ máy tua-bin khí có công suất (trên 500MW) cũng như hiệu suất khí (trên 60%) lớn nhất trên thế giới. Dự án được thi công, lắp đặt bởi nhà thầu có uy tín là Tổng công ty Lắp máy Việt Nam (Lilama) - thành viên Liên danh Samsung C&T - Lilama.

Khi đi vào hoạt động, dự án sẽ góp phần thúc đẩy chuyển dịch năng lượng sạch tại Việt Nam và hiện thực cam kết phát thải ròng về 0 vào năm 2050. Bên cạnh đó, dự án có ý nghĩa lớn trong đảm bảo an ninh năng lượng quốc gia khi cung cấp cho lưới điện khoảng 9 tỷ kWh/năm. Theo Tổng giám đốc PV Power Lê Như Linh đánh giá, dự án Nhà máy điện Nhơn Trạch 3 và 4 sẽ mở ra một chương mới trong việc hình thành, phát triển chuỗi dự án LNG tại Việt Nam. Đây là dự án góp phần tạo vị thế cho PV Power cũng như ngành năng lượng Việt Nam.

Thái Bình
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Điện khí LNG

Có thể bạn quan tâm

Tin mới nhất

PVOIL tổ chức thành công Đại hội đồng cổ đông thường niên 2024

PVOIL tổ chức thành công Đại hội đồng cổ đông thường niên 2024

Tại Đại hội đồng cổ đông thường niên 2024, PVOIL tiếp tục thực hiện kế hoạch phát triển hệ thống bán lẻ và gia tăng các dịch vụ phi xăng dầu trong thời gian tới
Công ty Cổ phần Takao vào TOP 500 doanh nghiệp tăng trưởng nhanh nhất Việt Nam

Công ty Cổ phần Takao vào TOP 500 doanh nghiệp tăng trưởng nhanh nhất Việt Nam

Công ty Cổ phần Takao vừa vinh dự nhận giải thưởng FAST500 - Top 500 doanh nghiệp tăng trưởng nhanh nhất Việt Nam năm 2024.
Petrovietnam phát động trồng cây phục hồi rừng trên đất ngập nước

Petrovietnam phát động trồng cây phục hồi rừng trên đất ngập nước

Petrovietnam tổ chức lễ phát động trồng cây phục hồi rừng trên đất ngập nước tại xã Trần Hợi, huyện Trần Văn Thời, tỉnh Cà Mau.
Tổng công ty Phát điện 2 công bố quyết định về công tác cán bộ

Tổng công ty Phát điện 2 công bố quyết định về công tác cán bộ

Tổng công ty Phát điện 2 tổ chức Lễ công bố các quyết định điều động và bổ nhiệm cán bộ đối với các ông Võ Trà Dũng, Nguyễn Lê Hoàng và Trần Anh Duy.
Năm 2024 Vissan đặt mục tiêu doanh thu 3.570 tỷ đồng, lợi nhuận đạt 141,5 tỷ đồng

Năm 2024 Vissan đặt mục tiêu doanh thu 3.570 tỷ đồng, lợi nhuận đạt 141,5 tỷ đồng

Ngày 26/4/2024, tại TP. Hồ Chí Minh, Công ty Cổ phần Việt Nam kỹ nghệ súc sản (Vissan) đã tổ chức Đại hội đồng cổ đông thường niên năm 2024.

Tin cùng chuyên mục

Công ty P&G Việt Nam cùng Saigon Co.op mang nước uống sạch đến cộng đồng

Công ty P&G Việt Nam cùng Saigon Co.op mang nước uống sạch đến cộng đồng

Chương trình “Nước uống sạch cho trẻ em” toàn cầu, Công ty P&G Việt Nam triển khai hợp tác chiến lược cùng Saigon Co.op mang nước uống sạch đến cộng đồng.
BSR đạt giải Nhất tại Hội thi Sáng tạo kĩ thuật toàn quốc lần thứ 17

BSR đạt giải Nhất tại Hội thi Sáng tạo kĩ thuật toàn quốc lần thứ 17

Tại buổi lễ tổng kết Hội thi Sáng tạo kĩ thuật toàn quốc lần thứ 17, BTC đã trao 1 giải Nhất; 1 giải Ba và 2 giải Khuyến khích cho các giải pháp của BSR.
BSR chốt ngày tổ chức Đại hội đồng cổ đông thường niên năm 2024

BSR chốt ngày tổ chức Đại hội đồng cổ đông thường niên năm 2024

Công ty cổ phần Lọc hoá dầu Bình Sơn (BSR, mã chứng khoán: BSR) sẽ tổ chức Đại hội đồng cổ đông thường niên năm 2024 vào ngày 23/5 tại TP Hồ Chí Minh.
Đoàn kiểm tra an toàn sức khỏe môi trường của Petrovietnam làm việc tại BSR

Đoàn kiểm tra an toàn sức khỏe môi trường của Petrovietnam làm việc tại BSR

Đoàn kiểm tra công tác An toàn Sức khỏe Môi trường của Petrovietnam đã có buổi làm việc với Công ty cổ phần Lọc hóa dầu Bình Sơn (BSR).
Công đoàn và Đoàn thanh niên PV GAS: “Trao một cuốn sách, tặng một tương lai”

Công đoàn và Đoàn thanh niên PV GAS: “Trao một cuốn sách, tặng một tương lai”

Công đoàn và Đoàn thanh niên Tổng công ty Khí Việt Nam (PV GAS) phát động phong trào quyên góp sách với chủ đề “Trao một cuốn sách, tặng một tương lai”.
Vinamilk đặt mục tiêu tăng doanh thu và lợi nhuận năm 2024

Vinamilk đặt mục tiêu tăng doanh thu và lợi nhuận năm 2024

Công ty Cổ phần Sữa Việt Nam (Vinamilk) đã tổ chức Đại hội đồng cổ đông (ĐHĐCĐ) năm 2024 dựa trên kỳ vọng tình hình vĩ mô cải thiện trong năm 2024
Tỉnh Quảng Trị và T&T Group hợp tác chuyển đổi năng lượng - tăng trưởng xanh với Tập đoàn SK

Tỉnh Quảng Trị và T&T Group hợp tác chuyển đổi năng lượng - tăng trưởng xanh với Tập đoàn SK

UBND tỉnh Quảng Trị, Tập đoàn T&T Group và SK E&S (Hàn Quốc) đã ký kết biên bản ghi nhớ hợp tác về đầu tư, thương mại, chuyển đổi năng lượng và tăng trưởng xanh
Tập đoàn Amway 12 năm liên tiếp dẫn đầu ngành bán hàng trực tiếp thế giới

Tập đoàn Amway 12 năm liên tiếp dẫn đầu ngành bán hàng trực tiếp thế giới

Amway tiếp tục nắm giữ vị trí số 1 thế giới về lĩnh vực bán hàng trực tiếp, đánh dấu cột mốc kỷ lục 12 năm thương hiệu chiếm lĩnh đỉnh cao này.
PVOIL cam kết nỗ lực hết sức, tận dụng mọi cơ hội để tăng trưởng trong năm 2024

PVOIL cam kết nỗ lực hết sức, tận dụng mọi cơ hội để tăng trưởng trong năm 2024

Ngày 22/4/2024, tại TP. Hồ Chí Minh, Tổng công ty Dầu Việt Nam – CTCP (PVOIL, mã cổ phiếu: OIL) đã tổ chức gặp mặt các cổ đông lớn và nhà đầu tư.
Ống thép luồn dây điện EMT: Giải pháp hiệu quả cho việc giảm nhiễu điện từ đến 95%

Ống thép luồn dây điện EMT: Giải pháp hiệu quả cho việc giảm nhiễu điện từ đến 95%

Ống luồn dây điện G.I trơn EMT và phụ kiện của Cát Vạn Lợi đạt chuẩn UL 797/ANSI C80.3, được các kỹ sư cơ điện và nhà thầu tin dùng tại nhiều công trình, dự án.
PC Quảng Trị: Đoạt giải Nhì tại Hội thi Sáng tạo Kỹ thuật toàn quốc

PC Quảng Trị: Đoạt giải Nhì tại Hội thi Sáng tạo Kỹ thuật toàn quốc

Đề tài Nghiên cứu, ứng dụng trí tuệ nhân tạo phát hiện các nguy cơ mất an toàn lưới điện của PC Quảng Trị đoạt giải Nhì tại Hội thi Sáng tạo Kỹ thuật toàn quốc
Công bố thêm 1 nhà máy đạt trung hòa carbon, Vinamilk tiến nhanh trên hành trình đến Net Zero

Công bố thêm 1 nhà máy đạt trung hòa carbon, Vinamilk tiến nhanh trên hành trình đến Net Zero

Trước thềm Đại hội đồng cổ đông thường niên 2024, Vinamilk công bố Nhà máy Nước giải khát Việt Nam đạt trung hòa carbon theo tiêu chuẩn quốc tế PAS 2060:2014.
Vinhomes ra mắt Câu lạc bộ Khách hàng Tinh hoa với nhiều chính sách chăm sóc đặc quyền

Vinhomes ra mắt Câu lạc bộ Khách hàng Tinh hoa với nhiều chính sách chăm sóc đặc quyền

Công ty cổ phần Vinhomes công bố ra mắt Câu lạc bộ Khách hàng Tinh hoa Vinhomes (Vinhomes Elite Club), mang tới cho thành viên nhiều đặc quyền ưu đãi.
Năng lượng mặt trời - giải pháp giúp tiết kiệm hóa đơn tiền điện

Năng lượng mặt trời - giải pháp giúp tiết kiệm hóa đơn tiền điện

Giải pháp lắp đặt hệ thống điện năng lượng mặt trời áp mái giúp chủ động nguồn điện, tiết kiêm chi phí, tối ưu hiệu quả và bảo vệ môi trường.
Cơ hội săn hàng hiệu chính hãng miễn thuế với Prebook Duty Free của Vietjet, ưu đãi đến 50%

Cơ hội săn hàng hiệu chính hãng miễn thuế với Prebook Duty Free của Vietjet, ưu đãi đến 50%

Vietjet tiên phong ra mắt sản phẩm đặt trước hàng miễn thuế (Prebook Duty Free) với ưu đãi lên đến 50% từ ngày 22/4 – 22/5/2024
PV GAS tích cực triển khai công tác an toàn – vệ sinh lao động năm 2024

PV GAS tích cực triển khai công tác an toàn – vệ sinh lao động năm 2024

Căn cứ nhiệm vụ, kế hoạch SXKD, Tổng công ty Khí Việt Nam (PV GAS) đã triển khai kế hoạch chi tiết về công tác an toàn - vệ sinh lao động năm 2024.
Rạng Đông công bố tổ chức chuỗi các sự kiện nhân dịp kỷ niệm 60 năm Ngày Bác Hồ về thăm

Rạng Đông công bố tổ chức chuỗi các sự kiện nhân dịp kỷ niệm 60 năm Ngày Bác Hồ về thăm

Ngày 26 - 27/4/2024 tới, Rạng Đông sẽ tổ chức các gian hàng trải nghiệm các sản phẩm mới và Lễ Kỷ niệm chính thức 60 năm Ngày Bác Hồ về thăm.
Job3s.vn tài trợ cuộc thi lớn của Đại học Kinh tế - Đại học Quốc gia Hà Nội

Job3s.vn tài trợ cuộc thi lớn của Đại học Kinh tế - Đại học Quốc gia Hà Nội

Vừa qua, lễ phát động cuộc thi Meeting with PM 2024 chính thức diễn ra tại Trường Đại học Kinh tế - ĐHQGHN. Job3s.vn vinh dự là nhà tài trợ cho cuộc thi này.
PV GAS DISTR: Sẻ chia khó khăn, thắp sáng niềm tin

PV GAS DISTR: Sẻ chia khó khăn, thắp sáng niềm tin

Nhằm chào mừng kỷ niệm 93 năm ngày thành lập Đoàn TNCSHCM, 17 năm ngày thành lập PV GAS DISTR, Công đoàn – Đoàn thanh niên Khối điều hành tổ chức chương trình.
Những không gian làm việc đặc biệt tại bảo dưỡng tổng thể lần 5 Nhà máy Lọc dầu Dung Quất

Những không gian làm việc đặc biệt tại bảo dưỡng tổng thể lần 5 Nhà máy Lọc dầu Dung Quất

Đu dây ở độ cao gần 100m, lắp giàn giáo ở độ cao hơn 70m... là những không gian làm việc đặc biệt trong đợt bảo dưỡng tổng thể lần 5 Nhà máy Lọc dầu Dung Quất.
Xem thêm
Mobile VerionPhiên bản di động
