Nhà máy điện khí LNG đầu tiên tại Việt Nam, vốn đầu tư tỷ USD sắp hoạt động

Nhà máy điện Nhơn Trạch 3 và 4 là dự án điện khí LNG đầu tiên tại Việt Nam với tổng mức đầu tư 1,4 tỉ USD đã hoàn thành nhiều hạng mục quan trọng.
Cần tháo gỡ nút thắt tại các dự án điện khí LNG ở Việt Nam Phát triển điện khí LNG: Nhiều vướng mắc cần được tháo gỡ Dự án truyền tải đồng bộ Nhiệt điện Nhơn Trạch 3 và 4: Nguy cơ chậm tiến độ vì vướng mặt bằng PV Power kiến nghị được hỗ trợ giải toả công suất nhà máy điện Nhơn Trạch 3, 4

Theo thông tin đăng tải trên website của Tổng công ty Điện lực dầu khí Việt Nam (PV Power - POW), đơn vị làm làm chủ đầu tư dự án Nhà máy điện Nhơn Trạch 3 và 4 cho biết: Dịp Tết Nguyên đán Giáp Thìn 2024 vừa qua, để bảo đảm tiến độ đề ra, hơn 1.600 chuyên gia, kỹ sư và người lao động luôn miệt mài thi công xây dựng, lắp đặt các thiết bị của nhà máy. Đối với một số hạng mục đường găng, các nhà thầu còn tăng cường ca tối để đẩy nhanh tiến độ. Ai nấy cũng đều tập trung cao độ vào công việc của mình với quyết tâm đưa dự án về đích theo đúng tiến độ.

Ông Lê Bá Quý, Giám đốc Ban Quản lý Dự án Điện Nhơn Trạch 3 và 4 cho biết, tính đến thời điểm hiện nay, khối lượng thi công ước đạt trên 75%, cơ bản đáp ứng tiến độ đề ra. Các hạng mục quan trọng của dự án gần như đã hoàn thành. Phần Tuabin được ví như “trái tim” của Nhà máy cũng đã được lắp đặt vào vị trí và hiện đang được các chuyên gia nước ngoài cùng chuyên gia, kỹ sư trong nước tăng tốc lắp đặt các phụ kiện vào để hoàn thành hạng mục này.

Công tác đảm bảo an toàn, sức khỏe, môi trường của dự án luôn được tổ chức, quản lý chặt chẽ đảm bảo tuân thủ theo đúng quy định. Dự kiến Nhà máy điện Nhơn Trạch 3 sẽ hoàn thành và phát điện thương mại vào tháng 11/2024 và Nhà máy điện Nhơn Trạch 4 vào tháng 5/2025.

Nhà máy điện khí LNG đầu tiên tại Việt Nam, vốn đầu tư tỷ USD sắp hoạt động

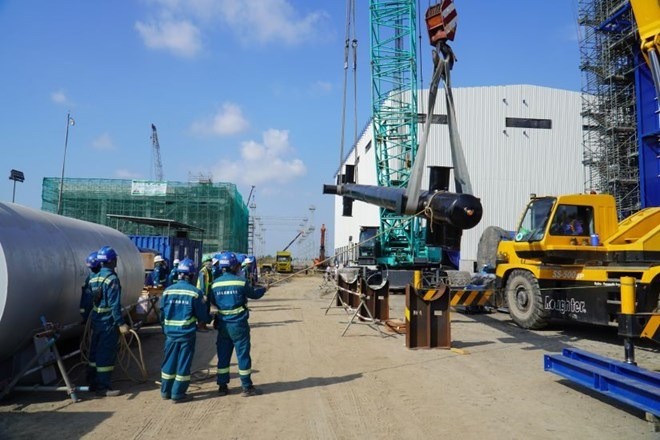

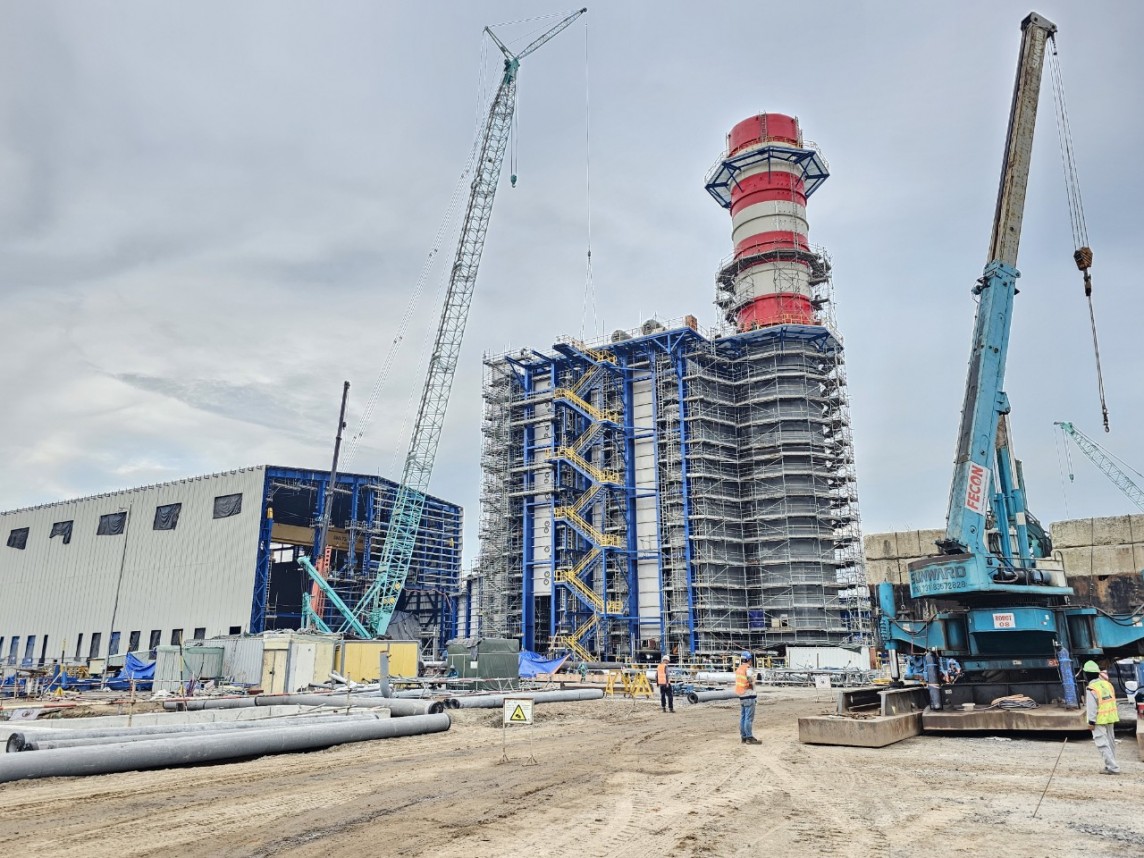

Công trường thi công dự án Nhà máy Điện Nhơn Trạch 3 và 4 - Ảnh Nguyễn Cường

Hiện tại, thời tiết miền Nam vào mùa nắng nên khá thuận lợi cho công tác thi công trên công trường. Các nhà thầu bám sát các mục tiêu: an toàn, tiến độ, chất lượng công việc. Phía PV Power/Ban Quản lý phối hợp chặt chẽ, triển khai mọi giải pháp, phương án để hỗ trợ nhà thầu triển khai dự án. Tết Nguyên đán Giáp Thìn 2024 này, người lao động ở một số hạng mục của dự án chỉ nghỉ đúng ngày Mùng 1, còn lại luôn bám công trường để đẩy nhanh tiến độ dự án.

Được biết, dự án Nhà máy điện Nhơn Trạch 3 và 4 đặt tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai là dự án quan trọng của quốc gia do POW triển khai. Dự án có quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỷ USD. Khi đi vào hoạt động, dự án sẽ bổ sung 9 tỷ kWh điện/năm.

Đây là dự án trọng điểm quốc gia với nhiều chỉ tiêu xếp hàng đầu tại Việt Nam hiện nay như: Dự án sử dụng nhiên liệu khí LNG nhập khẩu đầu tiên và hiện đại nhất Việt Nam thời điểm này. Dự án sử dụng cấu hình 1:1:1 (tua-bin - lò hơi - máy phát) đầu tiên trong cả nước. Là một trong số ít tổ máy tua-bin khí có công suất (trên 500MW) cũng như hiệu suất khí (trên 60%) lớn nhất trên thế giới. Dự án được thi công, lắp đặt bởi nhà thầu có uy tín là Tổng công ty Lắp máy Việt Nam (Lilama) - thành viên Liên danh Samsung C&T - Lilama.

Dự án có tổng mức đầu tư 1,4 tỷ USD, khi đi vào hoạt động sẽ góp phần thúc đẩy chuyển dịch năng lượng sạch tại Việt Nam và thực hiện cam kết phát thải về 0 vào năm 2050. Bên cạnh đó, dự án có ý nghĩa lớn trong đảm bảo an ninh năng lượng quốc gia khi cung cấp cho lưới điện khoảng 9 tỷ kWh/năm.

Nhà máy điện khí LNG đầu tiên tại Việt Nam, vốn đầu tư tỷ USD sắp hoạt động

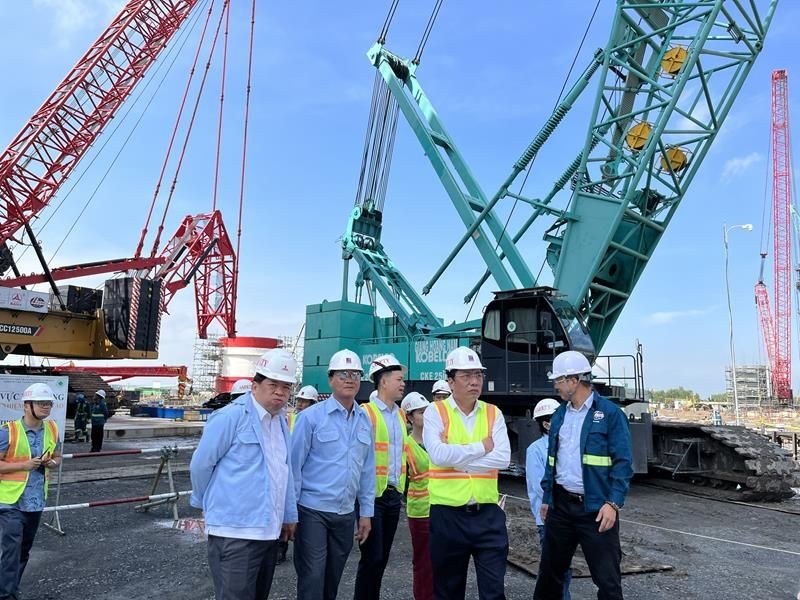

Chủ đầu tư và các nhà thầu làm việc xuyên Tết để đảm bảo tiến độ đề ra - Ảnh BQL dự án

Song do là dự án đầu tiên sử dụng nhiên liệu khí LNG tại Việt Nam nên vẫn còn nhiều “điểm nghẽn” cần phải tháo gỡ. Theo đó, hiện dự án đang có một số vướng mắc liên quan đến việc chưa thể ký được Hợp đồng mua bán điện (PPA), chưa hoàn thành công tác thuê đất cho dự án và công tác đấu nối dự án Nhà máy điện Nhơn Trạch 3,...Trong đó vướng mắc quan trọng nhất phải giải quyết sớm là hợp đồng PPA giữa EVN và PV Power; kế đến cam kết mua điện dài hạn (Qc) và xác định khung giá phát điện LNG. Đây là các yếu tố quan trọng nhất để dự án Nhà máy điện Nhơn Trạch 3&4 có thể triển khai thuận lợi, hiệu quả. Bởi khi có 3 yếu tố này thì PV Power mới có thể sớm ký hợp đồng mua bán khí (GSA) dài hạn, ổn định với giá khí hợp lý nhất.

Về công tác đấu nối, do thi công dự án đường dây đấu nối Nhà máy Nhơn Trạch 3 vào hệ thống điện quốc gia bị chậm (vì vướng quy hoạch đô thị Nhơn Trạch, bồi thường giải phóng mặt bằng) nên PV Power và các bên thống nhất kiến nghị phương án cho đấu nối tạm vào hệ thống tải điện của Nhà máy Nhơn Trạch 1 và Nhơn Trạch 2 hiện hữu để thử nghiệm và giải tỏa công suất. Hiện phương án đấu nối tạm thời này đã hoàn tất thi công, chỉ chờ hoàn tất các thủ tục liên quan.

Đáng chú ý, hiện dự án vẫn đang gặp phải vấn đề liên quan đến sự chưa thống nhất giữa Ban quản lý Dự án Điện Nhơn Trạch 3 và 4 và đơn vị cho thuê đất là Tập đoàn Tín Nghĩa.

Nhà máy điện khí LNG đầu tiên tại Việt Nam, vốn đầu tư tỷ USD sắp hoạt động
Lãnh đạo PV Power và nhà thầu thường xuyên có mặt trên công trường để đôn đốc tiến độ, tháo gỡ các khó khăn

Trước đó, POW đã có văn bản đóng dấu “thượng khẩn” kính gửi Phó Thủ tướng Chính phủ Trần Hồng Hà và các cơ quan chức năng phản ánh việc thi công bị đình trệ do Tín Nghĩa - đơn vị được giao quản lý Khu công nghiệp Ông Kèo cản trở thi công hạng mục kênh xả nước làm mát tại đoạn giao cắt với đường số 4 Khu công nghiệp Ông Kèo.

Khúc mắc bắt nguồn từ việc Tín Nghĩa đề xuất áp dụng đơn giá phí sử dụng hạ tầng khoảng 100 USD/m2 theo phương thức trả tiền một lần cho suốt vòng đời dự án gồm 4 năm xây dựng và 25 năm vận hành. Trong khi đó, phía POW lại cho rằng mức phí trên chưa có cơ sở pháp lý rõ ràng.

Theo phản ánh, tính đến ngày 15/2, hạng mục kênh xả nước làm mát của dự án vẫn chưa được triển khai.

"Theo POW, việc này dẫn đến việc dự án có nguy cơ không hoàn thành tiến độ, ảnh hưởng đến 16 nhà thầu và nhà thầu phụ của dự án với 1.858 lao động và hàng nghìn thiết bị máy móc tại công trường. Dự kiến, ngoài hàng trăm tỷ đồng tiền phạt và bồi thường cho nhà thầu EPC do chậm tiến độ, phát bao tiêu khí cho nhà cung cấp LNG… gây tổn thất khoảng 1.000 tỷ đồng doanh thu của doanh nghiệp. Hiện, phía POW vẫn đang chờ ý kiến của Chính phủ và tỉnh Đồng Nai yêu cầu Công ty Tín Nghĩa dừng các hoạt động cản trở chủ đầu tư và các nhà thầu trong quá trình thi công, xây dựng để đảm bảo dự án hoàn thành đúng tiến độ, góp phần đảm bảo an ninh năng lượng"- website của PV Power dẫn nguồn thông tin.

Ngoài ra, dự án cũng đang gặp vướng mắc khác là do dự án không được Chính phủ bảo lãnh các khoản vay mà Qc của dự án thì chưa được cam kết nên công tác thu xếp vốn hiện nay đang gặp khó khăn, kéo dài hơn so với dự kiến…

Để đảm bảo tiến độ, chất lượng và hiệu quả dự án, PV Power/Ban QLDA đang tích phối hợp với các bên liên quan cũng như đã có những kiến nghị đến các Bộ, ngành để sớm có phương án giải quyết những khó khăn, vướng mắc kể trên. Đặc biệt, PV Power kiến nghị Chính phủ, Bộ Công Thương thống nhất chủ trương cho phép dự án được áp dụng cơ chế thí điểm với nội dung quan trọng nhất trong cơ chế này là áp dụng sản lượng điện hợp đồng (Qc) dài hạn tối thiểu từ 8-10 năm (tương ứng thời gian hợp đồng mua LNG) theo thông lệ quốc tế nhằm đảm bảo hiệu quả kinh tế cho dự án và lợi ích cho xã hội.

Một khi cơ chế này được áp dụng, không chỉ có Dự án Nhà máy điện Nhơn Trạch 3 và 4 được vận hành hiệu quả mà đó là tiền đề quan trọng nhất để những dự án điện LNG sau đó được triển khai thuận lợi, hiệu quả; góp phần phát triển nguồn năng lượng xanh, hiện thực hóa cam kết của Chính phủ tại COP26, đồng thời đảm bảo an ninh năng lượng quốc gia...

Mặc dù có nhiều khó khăn nhưng thời gian qua và đặc biệt là trong giai đoạn thi công cao điểm sắp tới đây, PV Power cam kết sẽ luôn tập trung mọi nguồn lực để triển khai dự án với tinh thần trách nhiệm và nỗ lực cao nhất để sớm đưa dự án về đích đúng tiến độ đề ra.

Dự án Nhà máy điện Nhơn Trạch 3 và 4 là dự án trọng điểm quốc gia, là dự án tỷ đô (1,4 tỷ đô) với những cái “nhất” sau: Dự án sử dụng nhiên liệu khí LNG nhập khẩu đầu tiên với công nghệ hiện đại nhất thế giới ở thời điểm này; kế đến, dự án có máy phát công suất và hiệu suất tua-bin khí cao thuộc hàng nhất thế giới (trên 60%)...

Khi đi vào hoạt động, dự án sẽ góp phần thúc đẩy chuyển dịch năng lượng sạch tại Việt Nam và hiện thực cam kết phát thải ròng về 0 vào năm 2050. Bên cạnh đó, dự án có ý nghĩa lớn trong đảm bảo an ninh năng lượng quốc gia khi cung cấp cho lưới điện khoảng 9 tỷ kWh/năm. Theo Tổng giám đốc PV Power Lê Như Linh đánh giá, dự án Nhà máy điện Nhơn Trạch 3 và 4 sẽ mở ra một chương mới trong việc hình thành, phát triển chuỗi dự án LNG tại Việt Nam. Đây là dự án góp phần tạo vị thế cho PV Power cũng như ngành năng lượng Việt Nam. Chính vì vậy, PV Power luôn sát sao, hỗ trợ các nhà thầu vượt qua khó khăn, quyết tâm đưa dự án vào vận hành thương mại đúng theo kế hoạch.

Thụy Anh
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Điện khí LNG

Có thể bạn quan tâm

Tin mới nhất

Gấp rút hoàn thiện đúc móng dựng cột Đường dây 500kV mạch 3

Gấp rút hoàn thiện đúc móng dựng cột Đường dây 500kV mạch 3

Trong 2 ngày 11-12/4, lãnh đạo Tập đoàn Điện lực Việt Nam tiếp tục tới kiểm tra, đôn đốc tiến độ thi công đường dây 500kV mạch 3 tại Hà Tĩnh, Nghệ An, Thanh Hoá
Bộ trưởng Nguyễn Hồng Diên họp với các tỉnh về dự án điện khí

Bộ trưởng Nguyễn Hồng Diên họp với các tỉnh về dự án điện khí

Sáng ngày 12/4, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên có buổi làm việc trực tuyến với lãnh đạo 15 tỉnh, thành phố và 2 Tập đoàn PVN, EVN về dự án điện khí.
Bộ trưởng Nguyễn Hồng Diên làm việc với các đơn vị về phát triển điện mặt trời mái nhà

Bộ trưởng Nguyễn Hồng Diên làm việc với các đơn vị về phát triển điện mặt trời mái nhà

Chiều ngày 11/4, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên có buổi làm việc với các đơn vị về phát triển điện mặt trời mái nhà.
Sớm nghiên cứu, đề xuất cơ chế giá điện 2 thành phần

Sớm nghiên cứu, đề xuất cơ chế giá điện 2 thành phần

Bộ Công Thương đã có văn bản giao Tập đoàn Điện lực Việt Nam (EVN) nghiên cứu, đề xuất xây dựng cơ chế giá điện hai thành phần.
Tăng cường thực hiện Chương trình quản lý nhu cầu điện năm 2024

Tăng cường thực hiện Chương trình quản lý nhu cầu điện năm 2024

Thực hiện quyết đinh của Thủ tướng, chỉ đạo của Bộ Công Thương, EVN vừa ban hành chỉ thị về tăng cường thực hiện Chương trình quản lý nhu cầu điện năm 2024

Tin cùng chuyên mục

Những lý do cần sửa đổi Luật điện lực- Kỳ 9: Bổ sung hoàn thiện quy định về an toàn điện

Những lý do cần sửa đổi Luật điện lực- Kỳ 9: Bổ sung hoàn thiện quy định về an toàn điện

Luật Điên lực sửa đổi cần bổ sung quy định về an toàn điện sau công tơ và an toàn đập, hồ chứa thủy điện, các công trình năng lượng tái tạo
Hoàn thành đóng điện đường dây 220kV Nậm Sum - Nông Cống trước 30/6/2024

Hoàn thành đóng điện đường dây 220kV Nậm Sum - Nông Cống trước 30/6/2024

Bộ trưởng Bộ Công Thương đề nghị các bộ, ngành, địa phương liên quan hỗ trợ giải quyết vướng mắc để đẩy nhanh tiến độ đường dây 220kV Nậm Sum - Nông Cống.
Nhiệt điện Hải Phòng sản xuất gần 2 tỷ kWh điện trong quý I/2024

Nhiệt điện Hải Phòng sản xuất gần 2 tỷ kWh điện trong quý I/2024

Tính đến hết quý I/2024, Công ty Cổ phần Nhiệt điện Hải Phòng đã sản xuất được gần 2 tỷ kWh điện, góp phần vào ổn định kinh tế, đảm bảo an ninh năng lượng.
Lào Cai: Triển khai nhiều giải pháp tiết kiệm năng lượng

Lào Cai: Triển khai nhiều giải pháp tiết kiệm năng lượng

Với nỗ lực triển khai thực hiện nhiều giải pháp, các cơ quan, doanh nghiệp, địa phương và người dân trên địa bàn Lào Cai đã tiết kiệm năng lượng đạt 46.544 TOE.
EVN triển khai Chỉ thị số 05/CT-BCT của Bộ trưởng Bộ Công Thương về cấp điện cao điểm mùa khô 2024

EVN triển khai Chỉ thị số 05/CT-BCT của Bộ trưởng Bộ Công Thương về cấp điện cao điểm mùa khô 2024

EVN vừa có văn bản chỉ đạo các đơn vị thực hiện nghiêm Chỉ thị của Bộ trưởng Bộ Công Thương về việc đảm bảo cung cấp điện cao điểm mùa khô năm 2024.
Bộ trưởng Nguyễn Hồng Diên: Thực hiện nghiêm chỉ đạo của Thủ tướng về tiến độ đường dây 500 kV mạch 3

Bộ trưởng Nguyễn Hồng Diên: Thực hiện nghiêm chỉ đạo của Thủ tướng về tiến độ đường dây 500 kV mạch 3

Để giải quyết vướng mắc trong quá trình thi công đường dây 500 kV mạch 3, Bộ trưởng Nguyễn Hồng Diên đề nghị các Bộ, ngành phối hợp chặt chẽ để giải quyết.
Gia Lai: Hoàn thiện và phát triển hệ thống điện khu công nghiệp để tăng thu hút đầu tư

Gia Lai: Hoàn thiện và phát triển hệ thống điện khu công nghiệp để tăng thu hút đầu tư

PC Gia Lai chú trọng xây dựng, nâng cấp hạ tầng lưới điện các khu công nghiệp, khu kinh tế góp phần cùng tỉnh thu hút đầu tư, thúc đẩy phát triển kinh tế.
Bộ trưởng Bộ Công Thương chủ trì họp giao ban đường dây 500kV mạch 3 tháng 4/2024

Bộ trưởng Bộ Công Thương chủ trì họp giao ban đường dây 500kV mạch 3 tháng 4/2024

Ngày 9/4, tại trụ sở Bộ Công Thương, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban tháng 4 các dự án đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối
Kỳ 8: Cần bổ sung quy định về quản lý, vận hành hệ thống điện

Kỳ 8: Cần bổ sung quy định về quản lý, vận hành hệ thống điện

Khắc phục những bất cập về quản lý, vận hành hệ thống điện là một trong những nội dung được đề cập tại dự thảo Luật Điện lực sửa đổi.
Thúc đẩy hợp tác lĩnh vực điện lực Việt Nam - Lào

Thúc đẩy hợp tác lĩnh vực điện lực Việt Nam - Lào

Từ ngày 5-8/4, Bộ trưởng Bộ Công Thương Việt Nam đã có chuyến công tác và làm việc với Bộ Năng lượng và Mỏ Lào về nhiều lĩnh vực trong đó có hợp tác điện lực.
Kỳ 7: Thị trường điện cạnh tranh và các vấn đề liên quan đến hợp đồng

Kỳ 7: Thị trường điện cạnh tranh và các vấn đề liên quan đến hợp đồng

Thị trường điện cạnh tranh đang triển khai theo 3 cấp độ, song những quy định trong Luật Điện lực vẫn còn vướng mắc cần sửa đổi, trong đó có vấn đề hợp đồng.
Phê duyệt đầu tư dự án Đường dây 220kV Nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái

Phê duyệt đầu tư dự án Đường dây 220kV Nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái

Tỉnh Đồng Nai vừa có quyết định phê duyệt chủ trương đầu tư dự án Đường dây 220kV Nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái.
Những lý do cần sửa đổi Luật điện lực. Kỳ 6: Xây dựng cơ chế giá điện theo thị trường

Những lý do cần sửa đổi Luật điện lực. Kỳ 6: Xây dựng cơ chế giá điện theo thị trường

Mặc dù đã có quy định, nhưng giá bán điện vẫn chưa theo sát yếu tố thị trường dẫn đến những khó khăn cho đầu tư, phát triển hệ thống điện.
EVN tiếp tục đốc thúc thi công đường dây 500kV mạch 3 Quỳnh Lưu – Thanh Hóa

EVN tiếp tục đốc thúc thi công đường dây 500kV mạch 3 Quỳnh Lưu – Thanh Hóa

Nhằm đẩy nhanh tiến độ thi công móng cột Đường dây 500kV Quỳnh Lưu – Thanh Hóa, ngày 6/4, Tổng giám đốc EVN tiếp tục kiểm tra đôn đốc các nhà thầu.
NPTS: Phát huy hiệu quả mô hình cung cấp dịch vụ kỹ thuật truyền tải điện

NPTS: Phát huy hiệu quả mô hình cung cấp dịch vụ kỹ thuật truyền tải điện

Sau hơn 6 năm đi vào hoạt động, NPTS đã phát huy hiệu quả mô hình doanh nghiệp chuyên nghiệp trong cung cấp dịch vụ kỹ thuật truyền tải điện.
Những lý do cần sửa đổi Luật điện lực - Kỳ 5: Nâng cao hiệu quả hoạt động điện lực

Những lý do cần sửa đổi Luật điện lực - Kỳ 5: Nâng cao hiệu quả hoạt động điện lực

Hoạt động điện lực (cấp, miễn trừ, thu hồi giấy phép) đã quy định trong Luật Điện lực hiện hành cần sửa đổi cho phù hợp với chương trình cải cách hành chính.
Doanh nghiệp phản ánh một năm mất điện 6 lần, EVNHANOI nói gì?

Doanh nghiệp phản ánh một năm mất điện 6 lần, EVNHANOI nói gì?

Lãnh đạo EVNHANOI cho biết, chất lượng điện kém gây mất pha, cháy thiết bị là do đơn vị kinh doanh điện, không phải lỗi của EVN.
Đường dây 500 kV mạch 3 - đường Trường Sơn công nghiệp hóa thời bình - Bài 1: Con đường lịch sử

Đường dây 500 kV mạch 3 - đường Trường Sơn công nghiệp hóa thời bình - Bài 1: Con đường lịch sử

Dự án đường dây 500 KV mạch 3 đang chạy đua cùng thời gian về đích để sớm giải bài toán năng lượng, tạo mạch máu cho nền kinh tế đất nước.
Kỳ 4: Thể chế hoá chủ trương của Đảng về năng lượng tái tạo

Kỳ 4: Thể chế hoá chủ trương của Đảng về năng lượng tái tạo

Luật Điện lực sửa đổi cần bổ sung lĩnh vực năng lượng tái tạo cho phù hợp với xu hướng chung.
Cần tăng tốc cung cấp cột thép đường dây 500kV mạch 3

Cần tăng tốc cung cấp cột thép đường dây 500kV mạch 3

Đây là yêu cầu của Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam đối với các nhà thầu nhận sản xuất, cung cấp cột thép cho đường dây 500kV mạch 3.
