Trong ánh nắng vàng rực rỡ của ngày thu tháng 8, Dự án Đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) chính thức khánh thành, nhân đôi niềm vui khải hoàn của dân tộc trong ngày vui hướng tới đại lễ Quốc khánh 2/9.
Những năm gần đây, việc thiếu điện cục bộ ở miền Bắc trong những tháng cao điểm hè đã đặt ra yêu cầu cấp thiết phải xây dựng thêm một đường dây 500kV để tải điện từ miền Trung ra miền Bắc, góp phần cung cấp điện đủ, liên tục cho nền kinh tế, bảo đảm an ninh năng lượng quốc gia. Với yêu cầu cấp thiết đó, Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối được Thủ tướng yêu cầu Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) gấp rút triển khai.
Đây là dự án quy mô lớn, có tổng chiều dài 519 km, với 1.177 vị trí cột, tổng mức đầu tư hơn 22.300 tỷ đồng (gần 1 tỷ USD).
Hơn 2,5 triệu m3 đất, 705.000 m3 bê tông, 209.000 tấn thép, 503 khoảng kéo với gần 14.000 km dây dẫn các loại... là những con số "khủng" mà Tổng Giám đốc Tập đoàn Điện lực Việt Nam Nguyễn Anh Tuấn công bố tại lễ khánh thành đường dây 500kV mạch 3. Cũng theo ông Tuấn, khối lượng công việc này phải cần tới 3-4 năm mới có thể hoàn thành, vì vậy khi triển khai, mục tiêu 6 tháng đã từng được nhận định là điều "không tưởng".

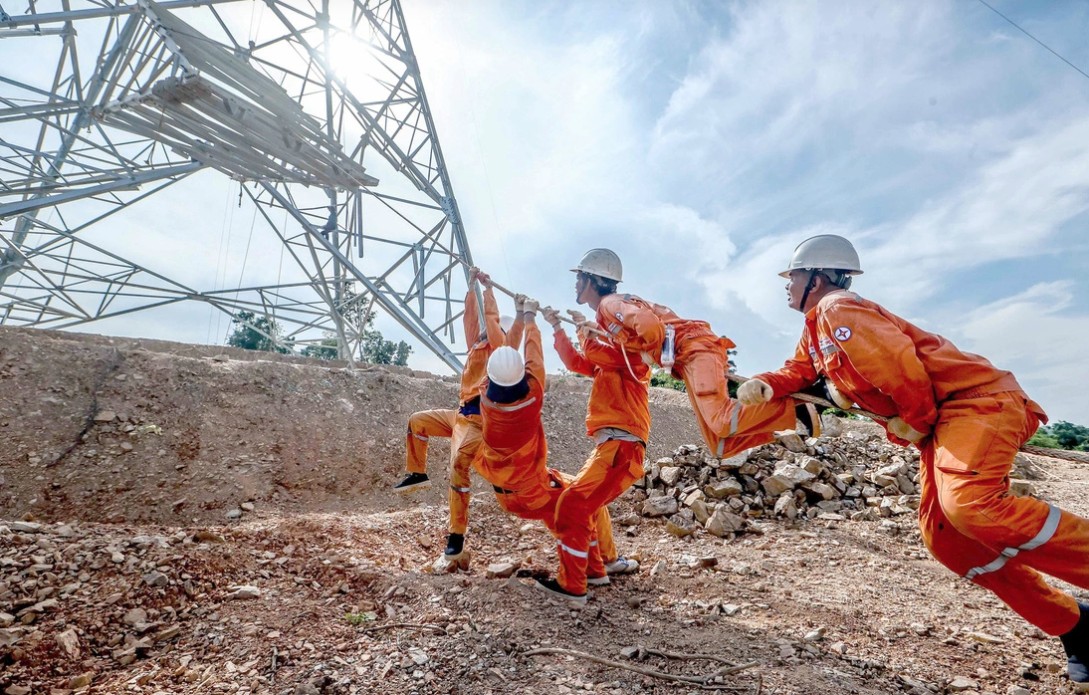

Công nhân nỗ lực kéo thiết bị lắp ghép tại cột 42 thuộc địa phận huyện Nghi Sơn (Thanh Hóa). Ảnh: Nguyễn Khánh |
Với sự chỉ đạo trực tiếp, quyết liệt của Thủ tướng Chính phủ, Bộ Công Thương; sự vào cuộc có hiệu quả của cả hệ thống chính trị và các cấp chính quyền địa phương; sự đồng thuận, tin tưởng, hỗ trợ, động viên của người dân; EVN, Tổng công ty Truyền tải điện Quốc gia và các nhà thầu đã quyết tâm cao, nỗ lực lớn, hành động quyết liệt, bám sát công trường, bám sát công việc với tinh thần "vượt nắng, thắng mưa, không thua gió bão", "chỉ bàn làm, không bàn lùi", "làm ngày không đủ, tranh thủ làm đêm", "ăn tranh thủ, ngủ khẩn trương", "làm việc liên tục 24/7", "3 ca, 4 kíp", "làm xuyên Tết, xuyên ngày nghỉ, xuyên ngày lễ"; các lực lượng kề vai sát cánh, khắc phục mọi thách thức, thần tốc thi công hoàn thành toàn bộ dự án trong thời gian hơn 6 tháng.
Việc hoàn thành các dự án đường dây 500kV mạch 3 đạt chất lượng, tiến độ là kết quả của sự nỗ lực cao độ, là kết quả của phong trào thi đua lao động hoàn thành thắng lợi mọi nhiệm vụ được giao của tập thể lãnh đạo, cán bộ công nhân viên ngành điện, các bộ, ngành, địa phương liên quan cùng sự ủng hộ của nhân dân.
Thủ tướng và các đại biểu thực hiện nghi thức gắn biển đường dây 500kV mạch 3 Quảng Trạch - Phố Nối |
Trong lời phát biểu tại lễ khánh thành, ngoài ghi nhận những nỗ lực, công sức của chủ đầu tư, nhà thầu và đơn vị thi công, Thủ tướng Chính phủ Phạm Minh Chính đã đặc biệt gửi lời tri ân đến Nhân dân, đặc biệt là những người dân đã nhường nhà, nhường nơi "chôn rau cắt rốn", nhường đất sản xuất cho dự án.
Để hoàn thành tuyến đường dây dài tới 519 km, với 1.177 vị trí móng cột đi qua 43 huyện, 211 xã trên địa bàn 9 tỉnh, công tác bồi thường giải phóng mặt bằng đã tiến hành thu hồi khoảng 1,83 triệu m2 với hơn 5.000 hộ gia đình bị ảnh hưởng. Tuy nhiên, công tác dân vận khéo trong giải phóng mặt bằng đã mang về "trái ngọt", khi toàn dân đồng lòng ủng hộ, tự nguyện di dời, hi sinh lợi ích cá nhân vì hành trình kỳ tích.
Điểm lại quá trình thần tốc triển khai, hoàn thành toàn bộ dự án trong hơn 6 tháng, Thủ tướng chia sẻ những hình ảnh xúc động về hàng nghìn đoàn viên thanh niên, lực lượng vũ trang, thấm đẫm mồ hôi, tay lấm bùn tham gia kéo dây, vận chuyển nguyên vật liệu, thu dọn nhà cửa, vật kiến trúc dưới hành lang tuyến, phân luồng giao thông; hình ảnh các bà, các chị tham gia tiếp nước, thực phẩm, trái cây, hậu cần động viên công nhân lao động trong những ngày hè oi nóng…
Người đứng đầu Chính phủ cũng nhắc đến khoảnh khắc tươi cười, phấn khởi của công nhân, người lao động trên công trường, trên cột điện cao chênh vênh hay hình ảnh trèo đèo, lội suối chuyển vật liệu, kéo dây đã tạo nên không khí thi đua, phấn khởi thể hiện niềm vui, hạnh phúc và tự hào của những người được tham gia trên công trường dự án trọng điểm quốc gia quan trọng này.
"Đây là công trình của niềm tin và sức mạnh đại đoàn kết, có ý nghĩa với doanh nghiệp, nhà đầu tư nước ngoài về bảo đảm cung ứng điện, nhất là ở lĩnh vực công nghệ cao, tin tưởng vào quyết tâm của phía Việt Nam đã nói là làm, đã cam kết phải thực hiện, đã làm, đã thực hiện là có kết quả cụ thể, đo lường, cân đong đo đếm được", Thủ tướng nhấn mạnh.
Ông cũng khẳng định công trình thể hiện khát vọng, tự tin, bản lĩnh, giá trị con người Việt Nam, với tinh thần "biến không thành có, biến khó thành dễ, biến không thể thành có thể"; mang ý nghĩa kết nối nền kinh tế, liên kết vùng.

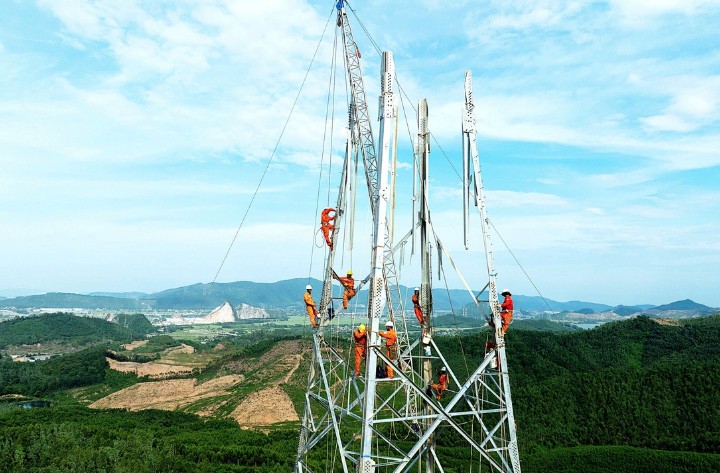

Công nhân treo mình thi công tại cột 41 thuộc địa phận huyện Nghi Sơn. Ảnh: Nguyễn Khánh |
Bắt đầu từ mùa hè 2023 với những bản vẽ, hướng tuyến được thể hiện trên giấy, thế mà đến giữa mùa hè 2024, đường dây 500kV mạch 3 Quảng Trạch - Phố Nối đã hiện lên sừng sững. Kỳ tích này không chỉ có vai trò đặc biệt quan trọng trong việc kết nối lưới điện liên miền, góp phần bảo đảm cung ứng điện cho miền Bắc mà còn tôi luyện một lớp cán bộ, kỹ sư, người lao động lành nghề, nhiệt huyết, sẵn sàng nhận và hoàn thành mọi nhiệm vụ.
Dòng điện mạch 3 từ đây đã thông suốt liên miền, mang theo niềm tin, niềm tự hào của sức mạnh đại đoàn kết toàn dân tộc Việt Nam, cũng là mang theo những khát vọng "vươn cao, bay xa" trong hành trình dựng xây đất nước!
Tinh thần thần tốc, quyết thắng của Dự án đường dây 500kV mạch 3 cũng đã truyền động lực cho người dân, doanh nghiệp và cả hệ thống chính trị trong triển khai các công trình, dự án quan trọng quốc gia, tiếp tục công cuộc phát triển hạ tầng của đất nước, góp phần thực hiện thành công đột phá chiến lược về phát triển hạ tầng mà các kỳ Đại hội Đảng lần thứ XI, XII, XIII đã đề ra, góp phần hoàn thành mục tiêu xây dựng và bảo vệ Tổ quốc, hướng đến chào mừng Đại hội Đảng các cấp và Đại hội Đảng toàn quốc lần thứ XIV.
