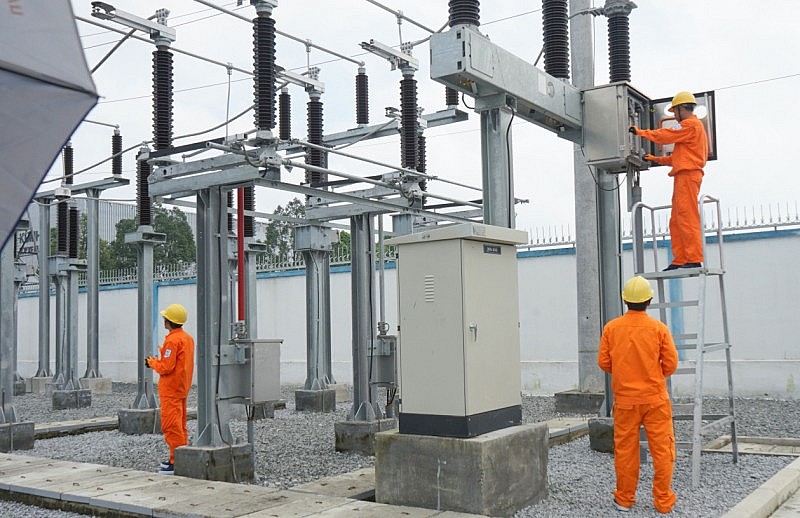

Bình Dương đẩy nhanh tiến độ các công trình điện, bảo đảm cấp điện cho sản xuất công nghiệp

Để giảm phụ tải, bảo đảm cung cấp điện cho sản xuất công nghiệp trên địa bàn, ngành Điện lực Bình Dương đang quyết tâm đẩy nhanh tiến độ các công trình điện.
Đẩy nhanh tiến độ nhiều công trình lưới điện cao áp miền Nam Tổng công ty Điện lực miền Nam: Đảm bảo cung ứng điện phục hồi, phát triển kinh tế

Nhu cầu điện sản xuất công nghiệp tăng cao

Bình Dương hiện là một trong 4 tỉnh, thành phố có sản lượng điện tiêu thụ lớn nhất cả nước. Trong đó, hơn 70% sản lượng điện thương phẩm trên địa bàn tỉnh Bình Dương phục vụ cho sản xuất công nghiệp. Đặc biệt, quá trình phát triển đô thị, nhất là lĩnh vực công nghiệp với tốc độ nhanh khiến nhu cầu điện có tốc độ tăng trưởng cao, bình quân hàng năm tăng từ 10 - 12%.

Bình Dương đẩy nhanh tiến độ các công trình điện, bảo đảm cấp điện cho sản xuất công nghiệp

Đẩy nhanh tiến độ thực hiện các công trình điện, bảo đảm nguồn điện cung cấp cho sản xuất công nghiệp trên địa bàn tỉnh Bình Dương

Theo quy hoạch, trên địa bàn tỉnh Bình Dương có 33 khu công nghiệp với tổng diện tích gần 15.000ha. Hiện có 29 khu công nghiệp đã thành lập, với tổng diện tích quy hoạch gần 12.700ha, trong đó có 27 khu công nghiệp đi vào hoạt động. Là địa phương phát triển về công nghiệp với tốc độ tăng trưởng hàng năm luôn ở mức cao, nên áp lực trong việc đảm bảo cung cấp điện phục vụ cho sự phát triển kinh tế xã hội trên địa bàn tỉnh Bình Dương là rất lớn.

Ông Võ Văn Minh – Chủ tịch UBND tỉnh Bình Dương - cho biết: Năm 2022, dù vẫn còn khó gặp nhiều khó khăn, nhưng tăng trưởng kinh tế của tỉnh đạt 8,02%. Để đạt được kết quả này có sự đóng góp tích cực của ngành điện, bảo đảm nguồn điện phục vụ sản xuất, kinh doanh của doanh nghiệp. “Việc bảo đảm nguồn điện cung ứng cho sản xuất có ý nghĩa quan trọng trong việc giúp doanh nghiệp ổn định sản xuất kinh doanh, cũng như kêu gọi thu hút đầu tư của Bình Dương trong thời gian tới” - ông Võ Văn Minh bày tỏ.

Theo dự báo năm 2023, với đà phục hồi sản xuất kinh doanh, sản lượng điện thương phẩm của Bình Dương sẽ tăng trưởng thêm gần 2%. Theo đó, áp lực trong việc bảo đảm cung cấp điện ổn định, liên tục là rất lớn. Tuy nhiên, với phương châm “điện đi trước một bước”, thời gia qua ngành điện đã thực hiện đầu tư hệ thống lưới điện phủ khắp trên toàn địa bàn, bảo đảm cung cấp đủ điện cho các hoạt động kinh tế - xã hội. Qua đó, góp phần chuyển dịch cơ cấu ngành nghề, tăng trưởng kinh tế cũng như thu hút doanh nghiệp trong và ngoài nước đầu tư vào Bình Dương.

Đẩy nhanh tiến độ công trình điện, đảm bảo điện cho sản xuất công nghiệp

Trao đổi với phóng viên Báo Công Thương, đại diện Công ty Điện lực Bình Dương - cho biết: Năm 2023, Tổng công ty Điện lực miền Nam (EVNSPC) giao kế hoạch đầu tư xây dựng các công trình điện cho đơn vị với tổng giá trị gần 400 tỷ đồng. Trong đó, ưu tiên đầu tư các hạng mục cải tạo lưới điện 110kV hiện hữu và nâng cấp, xây dựng mới lưới điện trung hạ thế và trạm biến áp, nhằm giảm tải lưới điện hiện hữu, đảm bảo cung cấp điện trên địa bàn tỉnh. Hiện nay, các công trình đang trong quá trình triển khai công tác chuẩn bị đầu tư.

Đặc biệt, để đảm bảo khả năng cung cấp điện trên địa bàn tỉnh Bình Dương, Tổng công ty Điện lực Miền Nam tiếp tục triển khai hoàn thành các công trình đầu tư xây dựng lưới điện 110kV trong năm 2023.

Cụ thể, dự kiến hoàn thành đóng điện 5 công trình đang thi công, gồm: Đường dây 110kV Phú Giáo - trạm 220kV Uyên Hưng; Các lộ ra 110kV Trạm biến áp 220kV Bến Cát; Trạm biến áp 110kV VSIP2-MR2 và đường dây đấu nối; Trạm 110kV Khu công nghiệp Cổng Xanh và đường dây đấu nối; và Trạm biến áp 110kV An Lập và đấu nối, với tổng vốn đầu tư 502 tỷ đồng.

Ngoài ra, ngành điện dự kiến tiếp tục khởi công thêm 6 công trình khả thi về mặt bằng, gồm: Lắp máy 3 trạm biến áp 110 kV Khánh Bình, Trạm 110kV Thanh An; Trạm 110kV Mỹ Phước 4 và NR đấu nối; cải tạo đường dây 110kV Uyên Hưng - Đất Cuốc (2 mạch); Trạm 110 kV Ascendas và đường dây đấu nối; và Trạm biến áp 110 kV Khánh Vân và đường dây đấu nối, với tổng vốn đầu tư 446 tỷ đồng.

Theo ghi nhận, để bảo đảm cung ứng điện liên tục, ổn đinh và an toàn cho sản xuất công nghiệp cũng như nhu cầu sinh hoạt của người dân, năm 2023 ngành điện Bình Dương đang quyết tâm đẩy nhanh tiến độ các công trình điện. Tuy nhiên, đa số các công trình đang gặp rất nhiều khó khăn, trở ngại trong công tác bồi thường giải phóng mặt bằng.

Công ty Điện lực Bình Dương cho biết, hiện nay một số công trình vẫn đang gặp trở ngại trong công tác bồi thường giải phóng mặt bằng do người dân không đồng thuận như: Trạm 110kV VSIP2-MR2 và đường dây đấu nối; Trạm 110 kV Khánh Vân và đường dây đấu nối.

Bên cạnh đó, dự án đường dây 110kV Phú Giáo - trạm 220kV Uyên Hưng; Trạm 110kV Khu công nghiêp Cổng Xanh và đường dây đấu nối cũng vướng thủ tục thanh lý cây cao su của Công ty cao su Phước Hòa quản lý…

Theo kế hoạch, để đảm bảo khả năng cấp điện trong thời gian tới, trong năm 2023 ngành điện đặt mục tiêu phấn đấu triển khai hoàn thành đóng điện, khởi công 11 công trình lưới điện 110kV. Để thực hiện hoàn thành mục tiêu này, Công ty Điện lực Bình Dương đề nghị UBND tỉnh Bình Dương xem xét chỉ đạo các đơn vị liên quan tiếp tục hỗ trợ ngành điện giải quyết các trở ngại trong công tác bồi thường giải phóng mặt bằng. Qua đó, đẩy nhanh tiến độ thực hiện các công trình nhằm sớm hoàn thành đóng điện, đảm bảo khả năng cung cấp điện cho phát triển kinh tế xã hội của tỉnh Bình Dương.

Liên quan đến khó khăn về công tác giải phóng mặt bằng hiện nay, ông Võ Văn Minh - Chủ tịch UBND tỉnh Bình Dương - cho biết: Đã giao Sở Công Thương, Sở Tài nguyên và Môi trường và các địa phương phối hợp cùng ngành điện để tháo gỡ vướng mắc, đẩy nhanh tiến độ triển khai các công trình, dự án điện trên địa bàn để đưa vào vận hành, khai thác đáp ứng nguồn điện cung ứng cho sản xuất kinh doanh và sinh hoạt của người dân.

Ông Lê Văn Trang - Chủ tịch Hội đồng thành viên Tổng Công ty Điện lực Miền Nam - cho biết: Hiện phụ tải trên địa bàn tỉnh Bình Dương luôn ở mức cao, điều này không an toàn về mặt kỹ thuật. Do đó, việc triển khai đưa vào vận hành các công trình điện trên địa bàn đúng tiến độ trong thời gian tới có ý nghĩa hết sức quan trọng, trong việc bảo đảm nguồn điện thông suốt, an toàn đề phòng các sự cố điện liên quan. Đồng thời bảo đảm cung ứng điện cho sự phát triển kinh tế - xã hội của tỉnh Bình Dương
Minh Khuê
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Điện lực miền Nam

Có thể bạn quan tâm

Tin mới nhất

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.
Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Tính đến thời điểm này, dự án Nhiệt điện Quảng Trạch 1 đã đạt tiến độ tổng thể khoảng 56,76% khối lượng.

Tin cùng chuyên mục

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI cho biết, đơn vị đã chuẩn bị các phương án đảm bảo điện an toàn, liên tục, ổn định phục vụ các hoạt động văn hoá thể thao và lễ hội trong dịp nghỉ lễ.
Tổng Liên đoàn Lao động Việt Nam động viên người lao động tham gia thi công đường dây 500kV mạch 3

Tổng Liên đoàn Lao động Việt Nam động viên người lao động tham gia thi công đường dây 500kV mạch 3

Chủ tịch Tổng Liên đoàn Lao động Việt Nam đã đến thăm hỏi động viên đoàn viên, người lao động trên công trường xây dựng Đường dây 500kV mạch 3.
Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa đã có giải pháp cấp điện hè 2024, trước mắt sẽ đảm bảo điện an toàn, ổn định phục vụ khách hàng trong thời gian nghỉ Lễ ngày 30/4-1/5
Ngành điện miền Bắc nỗ lực khắc phục sự cố lưới điện sau mưa lớn và lốc xoáy

Ngành điện miền Bắc nỗ lực khắc phục sự cố lưới điện sau mưa lớn và lốc xoáy

Tính đến sáng ngày 22/4/2024, các đơn vị thuộc EVNNPC cơ bản đã nỗ lực khắc phục sự cố lưới điện do mưa lớn và lốc xoáy tại các tỉnh miền núi phía Bắc.
Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Tỉnh Thanh Hóa đang nỗ lực triển khai dự án đường dây 500kV mạch 3 và quyết tâm bàn giao dự án vào ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

Trong 2 ngày 18 và 19/4, Điện lực Nga Sơn thuộc PC Thanh Hóa đã cấp điện an toàn, ổn định phục vụ Lễ hội Mai An Tiêm năm 2024.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Luật Điên lực 2004 và 2 lần sửa đổi đã tạo khuôn khổ pháp lý để ngành điện Việt Nam phát triển mạnh mẽ, vươn lên tóp đầu khu vực.
Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Theo Tổng công ty Truyền tải điện quốc gia, đường dây 500kV mạch 3 hoàn thành đúc móng được 663/1.177 vị trí cột, công tác dựng côt tiến hành khẩn trương.
EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN vừa có văn bản chỉ đạo các đơn vị thành viên tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện năm 2024 và các năm tiếp theo.
Cần chia sẻ trách nhiệm trong cung ứng điện năm 2024 khi thiếu nguồn

Cần chia sẻ trách nhiệm trong cung ứng điện năm 2024 khi thiếu nguồn

Nhiều địa phương đã ban hành Kế hoạch cung ứng điện năm 2024 khi hệ thống điện quốc gia thiếu nguồn hoặc vận hành ở chế độ khẩn cấp.
NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

Nhằm đảm bảo cấp điện trong mùa khô 2024, NPTS đã chủ động phối hợp với các PTC để thực hiện thí nghiệm định kỳ, xử lý khiếm khuyết trên lưới truyền tải.
Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Ngay sau khi nhận được kiến nghị của chủ đầu tư dự án Nhà máy Thủy điện Cam Ly tại TP. Đà Lạt, Uỷ ban nhân dân tỉnh Lâm Đồng đã vào cuộc chỉ đạo gỡ khó.
Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Chỉ còn 1 tháng rưỡi nữa là đường dây 220kV Nậm Sum- Nông Cống phải hoàn thành đóng điện nhưng hiện vẫn còn nhiều vướng mắc giải phóng mặt bằng.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Sau 20 năm thực thi Luật Điện lực, hệ thống điện Việt Nam đã phát triển vững chắc. Thành quả này có đóng góp quan trọng của Bộ Công Thương.
Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Nhằm đảm bảo cấp điện an toàn, ổn định trong mùa mưa bão năm 2024, hiện công tác bảo dưỡng, sửa chữa, phương án ứng phó sự cố đã được PC Hà Giang hoàn tất.
Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Một doanh nghiệp tư nhân muốn đầu tư xây dựng nhà máy điện rác xử lý 500 tấn/ngày, tổng mức đầu tư khoảng 3.000 – 3.500 tỷ đồng tại tỉnh Trà Vinh.
TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5

TP. Hồ Chí Minh đảm bảo cấp điện trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5

Ngành điện TP. Hồ Chí Minh không thực hiện các công tác trên lưới có cắt điện, làm mất điện khách hàng liên tục trong dịp Lễ Giỗ Tổ Hùng Vương, 30/4 và 1/5.
PC Sơn La: Nâng cao khả năng ứng phó mất điện trên diện rộng

PC Sơn La: Nâng cao khả năng ứng phó mất điện trên diện rộng

PC Sơn La diễn tập sự cố, đảm bảo cung ứng điện, ứng phó với những bất lợi và diễn biến phức tạp của thời tiết trong thời gian tới.
Xem thêm
Mobile VerionPhiên bản di động
