Bài 1: Dự án Nhà máy Thủy điện Hòa Bình mở rộng đảm bảo thi công an toàn trong mùa mưa lũ

Đảm bảo an toàn cho công trình và lực lượng thi công tại công trường Nhà máy thủy điện Hòa Bình mở rộng mùa mưa lũ 2023 được EVN coi là nhiệm vụ trọng tâm.
Dự án Nhà máy thủy điện Hòa Bình mở rộng: Đã hoàn thành thi công xử lý sạt, trượt Dự án Nhà máy thủy điện Hòa Bình mở rộng: Chạy đua với thời gian

Hoàn thành công trình chống lũ

Trong những ngày cuối tháng 7 và đầu tháng 8 vừa qua, khu vực miền núi phía Bắc phải trải qua đợt mưa lũ, gây ra sạt lở và làm thiệt hại nhiều công trình giao thông, nhà cửa, hệ thống lưới điện trung và hạ áp thì tại công trường thi công Dự án Nhà máy thủy điện Hòa Bình mở rộng, gần 500 cán bộ, kỹ sư, công nhân vẫn miệt mài thi công hối hả, chạy đua với thời gian. Theo kết quả đánh giá tại hiện trường thì đợt mưa lũ vừa qua không ảnh hưởng nhiều đến công tác thi công của dự án.

Chia sẻ với phóng viên, ông Đào Trọng Sáng, Phó Giám đốc Ban Quản lý Dự án Điện 1 kiêm Giám đốc Ban Điều hành dự án Nhà máy Thủy điện Hoà Bình mở rộng (Tập đoàn Điện lực Việt Nam) cho biết: Hiện nay, công trường cơ bản đã thực hiện thi công các hạng mục công trình theo hồ sơ chống lũ năm 2023 đã được chấp thuận.

Bài 1: Dự án Nhà máy Thủy điện Hòa Bình mở rộng: Đảm bảo thi công an toàn trong mùa mưa lũ

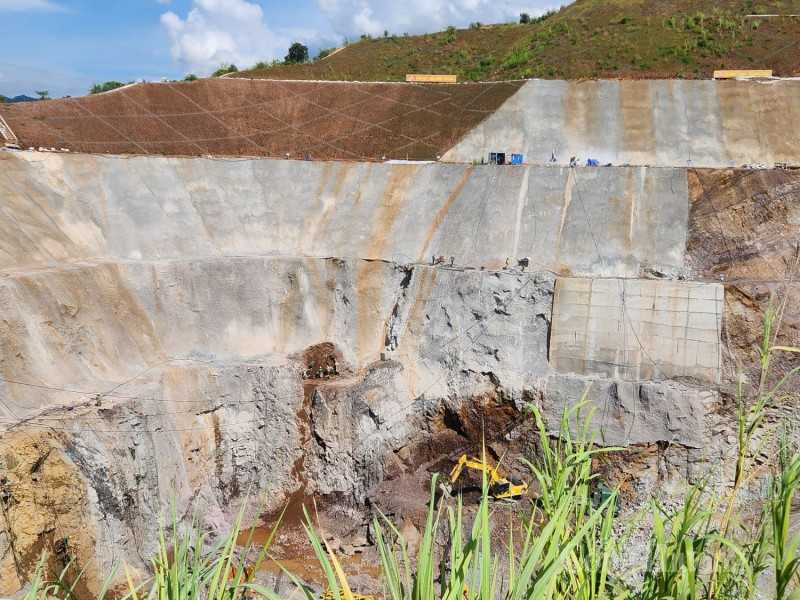

Thi công chống sạt, trượt tại khu vực công trình Cửa nhận nước. Ảnh: Thu Hường

Ông Đào Trọng Sáng chia sẻ, đến hết tháng 6/2023, các hạng mục công trình phục vụ phòng chống lũ của dự án đã cơ bản đã hoàn thành, như: Hoàn thành thi công giai đoạn 1 đảm bảo ổn định taluy dương của khu vực nhà máy; hoàn thành đê quây hạ lưu nhà máy và đê quây thượng lưu Cửa lấy nước; Trồng cỏ và gia cố chống xói mái đào, thi công rãnh cơ, bậc nước, khoan neo gia cố mái đào Cửa lấy nước trở lên, thi công hệ thống rãnh thu nước, cống thoát nước, lắp đặt hệ thống bơm tiêu thoát nước hố móng nhà máy và Cửa lấy nước...Tại khu vực bãi thải, đơn vị thi công cũng đã hoàn thành đắp lăng trụ đá và hệ thống thoát nước để khi có mưa, nước không chảy tràn trên bề mặt bãi thải, lăng trụ đảm bảo ổn định tổng thể cho bãi thải.

Sẵn sàng ứng phó khi mưa bão

Cũng theo ông Đào Trọng Sáng, tính đến nay, tại Cửa lấy nước, lực lượng thi công đã đào hố móng đến cao trình 80, cơ bản hoàn thành công tác gia cố mái từ 122,5 trở lên, hoàn thành công tác gia cố mái từ 122,5 – 108m cũng như công tác khoan, lắp đặt neo và phun vảy từ 108-80m. Đồng thời hoàn thành toàn bộ đê quây thượng đến cao độ 117,5m theo hồ sơ thiết kế được duyệt, đảm bảo yêu cầu chống lũ.

Trong khi đó, tại khu vực Nhà máy thủy điện và kênh xả, công tác thi công hố móng giai đoạn 1 cũng đã cơ bản hoàn thành, hiện lực lượng thi công đang tập trung đào hố móng nhà máy đợt 2, cao độ trung bình xuống cao độ -11,7m.

Dự án cũng đã hoàn thành công tác xử lý sạt trượt đợt 3 giai đoạn 1 với hơn 250 neo dự ứng lực, 7500m3 bê tông tường chắn, 54000m3 đá đắp, hoàn thành công tác gia cố rãnh thu nước, phun vảy mái cơ: 90.0m; 135.0m; 140.0m và cống thu nước cơ 120.0m; lắp đặt hoàn thành và đưa vào sử dụng hệ thống bơm nước hố móng Nhà máy và hố móng cửa lấy nước”- ông Sáng cho biết thêm.

Đối với khu vực bãi thải Dốc Cun, tại bãi thải số 1, dự án cũng đã hoàn thành đắp khối lưng trụ đá đến độ cao 157,5 m, khối hỗn hợp đất đá bên trong đổ tạo mái 1: 1,75. Khối đá lăng trụ bên ngoài cao hơn phần đất đá bên trong tối tiểu 2,0 m. Ở bãi thải số 2, lực lượng thi công đã hoàn thành công tác đắp và gia cố, cao độ lăng trụ đá hoàn thành tại cao độ 130,0 m.

Đặc biệt, Ban Quản lý dự án điện 1 đã kiện toàn Ban Chỉ huy phòng chống thiên tai và tìm kiếm cứu nạn, phân công nhiệm vụ của Ban Chỉ huy tại công trường cũng như Đội xung kích phòng chống thiên tai và tìm kiếm cứu nạn.

Bài 1: Dự án Nhà máy Thủy điện Hòa Bình mở rộng: Đảm bảo thi công an toàn trong mùa mưa lũ

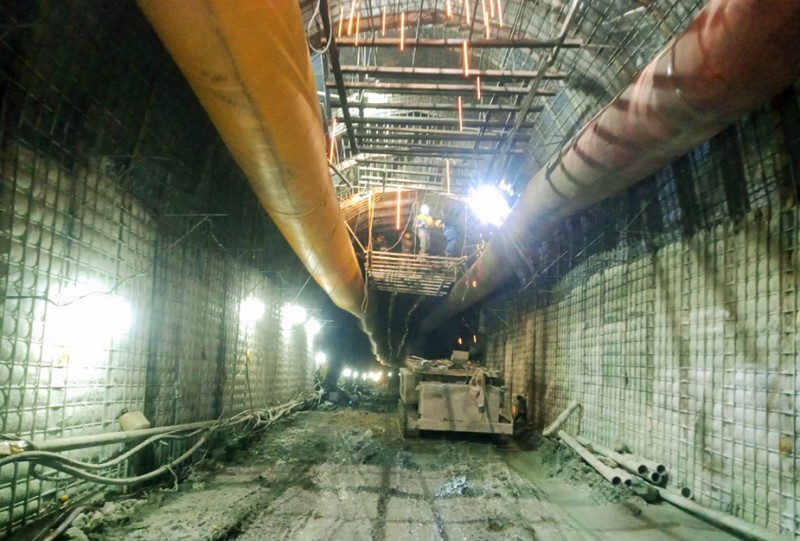

Đảm bảo an toàn cho công trình và người lao động được EVN đặc biệt quan tâm. Ảnh thi công gia cố hầm phụ Dự án NMTĐ Hòa Bình mở rộng

"Chúng tôi đã xây dựng, chấp thuận phương án ứng phó thiên tai theo quy định về dự báo, cảnh báo, truyền tin thiên tai và cấp độ rủi ro thiên tai. Qua đó, tổ chức diễn tập phương án ứng phó thiên tai với tình huống giả định tại công trường. Đồng thời, duy trì công tác quan trắc chuyển vị hố móng trong quá trình thi công."- ông Sáng cho biết thêm.

Được biết, phần lớn đất đá thải của dự án được vận chuyển về bãi thải Dốc Cun và một phần đá nổ mìn được tận dụng để làm cốt liêu phục vụ cho hạng mục bê tông công trình. “Toàn bộ lực lượng thi công trên công trường đang chạy đua với thời gian, cùng với đó là các phương án đảm bảo tiến độ và an toàn cho công trình và con người đặc biệt là thi công trong điều kiện mùa mưa bão năm 2023 được dự báo sẽ có nhiều biến động khó lường do ảnh hưởng của El Nino đã cơ bản hoàn tất và được thực hiện nghiêm túc”- ông Sáng nói.

Dự án nhà máy thủy điện Hòa Bình mở rộng được phát lệnh khởi công vào ngày 10-1-2021. Công trình bố trí bên bờ phải tuyến đập Thủy điện Hòa Bình hiện tại. Dự án có quy mô công suất lắp hai tổ máy với 240 MW. Tiến độ dự kiến phát điện tổ máy 1 vào tháng 6/2025; tổ máy 2 vào tháng 7/2025; hoàn thành công trình vào tháng 8/2025.

Bài 2: Giải pháp nào để Dự án Nhà máy Thủy điện Hòa Bình mở rộng đảm bảo phát điện vào năm 2025?

Thu Hường - Đình Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Nhà máy Thủy điện Hòa Bình mở rộng

Có thể bạn quan tâm

Tin mới nhất

Hiện thực hóa 4 quy hoạch ngành quốc gia: Khơi thông nguồn lực phát triển đất nước

Hiện thực hóa 4 quy hoạch ngành quốc gia: Khơi thông nguồn lực phát triển đất nước

Việc đẩy nhanh tiến độ thực hiện và hiện thực hóa hiệu quả 4 quy hoạch ngành quốc gia sẽ góp phần chống lãng phí, khơi thông nguồn lực phát triển đất nước.
Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống

Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống

Ngày 21/12/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống.
EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

EVNNPT đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2

Theo EVNNPT, việc hoàn thành đóng điện đường dây 220kV Rạch Giá 2 - Kiên Bình mạch 2 sẽ tăng cường cấp điện cho tỉnh Kiên Giang, đảo ngọc Phú Quốc.
Bộ Công Thương lấy ý kiến về Dự thảo Nghị định về giấy phép hoạt động điện lực theo Luật Điện lực

Bộ Công Thương lấy ý kiến về Dự thảo Nghị định về giấy phép hoạt động điện lực theo Luật Điện lực

Bộ Công Thương lấy ý kiến về Tờ trình, Dự thảo Nghị định quy định chi tiết một số điều của Luật Điện lực về giấy phép hoạt động điện lực.
EVNNPT đóng điện Trạm biến áp 220kV Nam Cấm

EVNNPT đóng điện Trạm biến áp 220kV Nam Cấm

Ngày 21/12, EVNNPT đã đóng điện Trạm biến áp 220kV Nam Cấm (Nghệ An), thiết thực chào mừng 70 năm Ngày truyền thống ngành Điện lực Việt Nam.

Tin cùng chuyên mục

70 năm ngành điện Việt Nam và sứ mệnh trong kỷ nguyên vươn mình của dân tộc

70 năm ngành điện Việt Nam và sứ mệnh trong kỷ nguyên vươn mình của dân tộc

Sau 70 năm hình thành và phát triển, ngành điện Việt Nam luôn là một trong những trụ cột an ninh năng lượng, góp phần phát triển kinh tế - xã hội của đất nước.
Bộ Công Thương rốt ráo chuẩn bị đưa Luật Điện lực vào thực thi

Bộ Công Thương rốt ráo chuẩn bị đưa Luật Điện lực vào thực thi

Thứ trưởng Trương Thanh Hoài nhấn mạnh, Bộ Công Thương đang tích cực xây dựng Nghị định, Thông tư hướng dẫn nhằm sớm triển khai hiệu quả Luật Điện lực.
EVN tiếp tục nâng cao chất lượng kinh doanh, dịch vụ khách hàng năm 2025

EVN tiếp tục nâng cao chất lượng kinh doanh, dịch vụ khách hàng năm 2025

Năm 2025, bên cạnh việc đảm bảo cung ứng điện, Tập đoàn Điện lực Việt Nam tiếp tục nâng cao chất lượng kinh doanh, dịch vụ khách hàng.
Tăng cường cấp điện cho Hà Nội qua dự án truyền tải điện hơn 1.600 tỷ đồng

Tăng cường cấp điện cho Hà Nội qua dự án truyền tải điện hơn 1.600 tỷ đồng

UBND thành phố Hà Nội vừa có quyết định chấp thuận chủ trương đầu tư dự án truyền tải điện với tổng vốn hơn 1.600 tỷ đồng.
Công ty Điện lực Cao Bằng: Lan tỏa nghĩa tình ngành điện

Công ty Điện lực Cao Bằng: Lan tỏa nghĩa tình ngành điện

Cứ đến tháng 12 hàng năm cùng với các công ty điện lực trên toàn quốc, Công ty Điện lực Cao Bằng lại có nhiều hoạt động thiết thực nhằm tri ân khách hàng.
Chỉ thị của Bộ Công Thương về bảo đảm cung cấp điện trong các dịp Lễ, Tết và năm 2025

Chỉ thị của Bộ Công Thương về bảo đảm cung cấp điện trong các dịp Lễ, Tết và năm 2025

Bộ trưởng Bộ Công Thương vừa có Chỉ thị số 15/CT-BCT về việc bảo đảm cung cấp điện trong các dịp Lễ, Tết và các sự kiện chính trị, văn hóa lớn trong năm 2025.
EVNGENCO2 tìm kiếm cơ hội hợp tác đầu tư với các dự án, nhà máy điện tại Lào

EVNGENCO2 tìm kiếm cơ hội hợp tác đầu tư với các dự án, nhà máy điện tại Lào

Tổng Công ty Phát điện 2 (EVNGENCO2) tìm kiếm cơ hội hợp tác đầu tư các dự án và cung cấp dịch vụ O&M cho các nhà máy điện tại nước CHDCND Lào.
Tuyên Quang: Hoàn thành các công trình điện, góp phần thúc đẩy kinh tế - xã hội địa phương

Tuyên Quang: Hoàn thành các công trình điện, góp phần thúc đẩy kinh tế - xã hội địa phương

Thời gian qua PC Điện Tuyên Quang tập trung đẩy nhanh tiến độ đầu tư, xây dựng các công trình điện, đáp ứng nhu cầu điện phục vụ phát triển kinh tế địa phương.
Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Ngày16/12, tại Hà Nội, Tổng công ty Thiết bị điện Đông Anh đã tổ chức Lễ xuất xưởng và gắn biển công trình 'Thiết kế, chế tạo máy biến áp 500kV - 3x300MVA'.
EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

Với việc hoàn thành đóng điện các dự án nâng công suất trạm biến áp, EVNNPT đã góp phần tăng cường khả năng truyền tải, cung cấp điện cho nhiều địa phương
Hội nghị Người lao động EVNGENCO2 năm 2024: Phát huy quyền dân chủ của người lao động

Hội nghị Người lao động EVNGENCO2 năm 2024: Phát huy quyền dân chủ của người lao động

Hội nghị Người lao động Tổng công ty Phát điện 2 (EVNGENCO2) năm 2024 công khai kết quả sản xuất kinh doanh và phát huy quyền dân chủ của người lao động.
Gỡ vướng năng lượng tái tạo: Doanh nghiệp đánh giá cao 6 nhóm giải pháp của Bộ trưởng Bộ Công Thương

Gỡ vướng năng lượng tái tạo: Doanh nghiệp đánh giá cao 6 nhóm giải pháp của Bộ trưởng Bộ Công Thương

Nhiều doanh nghiệp đồng thuận và đánh giá cao 6 nhóm giải pháp được Bộ trưởng Bộ Công Thương đưa ra tại hội nghị gỡ vướng cho các dự án năng lượng tái tạo.
Nhà máy Thủy điện Quảng Trị tích nước phục vụ sản xuất kinh doanh và cấp nước hạ du năm 2025

Nhà máy Thủy điện Quảng Trị tích nước phục vụ sản xuất kinh doanh và cấp nước hạ du năm 2025

Nhà máy Thủy điện Quảng Trị tích nước để đảo bảo sử dụng nguồn nước hiệu quả phục vụ sản xuất kinh doanh và cấp nước cho hạ du mùa khô năm 2025.
Hoà lưới thành công tổ máy 2 thuỷ điện Ialy mở rộng vượt tiến độ 18 ngày

Hoà lưới thành công tổ máy 2 thuỷ điện Ialy mở rộng vượt tiến độ 18 ngày

Tối ngày 13/12/2024, tổ máy số 2 của công trình Nhà máy Thủy điện Ialy mở rộng chính thức được đóng điện hòa lưới thành công, hoàn thành vượt tiến độ 18 ngày.
Nhà máy điện Phú Mỹ 2.2 kỷ niệm 20 năm hoạt động

Nhà máy điện Phú Mỹ 2.2 kỷ niệm 20 năm hoạt động

Tối ngày 13/12, tại TP. Hồ Chí Minh, Công ty TNHH Năng lượng Mê Kông tổ chức Lễ kỷ niệm 20 năm hoạt động của Nhà máy điện Phú Mỹ 2.2.
Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Trước những khó khăn vướng mắc liên quan đến các dự án truyền tải điện, UBND tỉnh Long An và EVNNPT đã họp bàn tìm giải pháp tháo gỡ.
Đánh thức giấc mơ

Đánh thức giấc mơ 'ngủ đông' điện hạt nhân: Bài 5 - Xây dựng nguồn nhân lực tự chủ - cách nào?

Để đánh thức giấc mơ điện hạt nhân, việc đào tạo nguồn nhân lực vẫn là vấn đề hàng đầu. Các chuyên gia khuyến nghị gì?
Công ty Điện lực Lạng Sơn: Tặng tivi, lắp đèn năng lượng mặt trời trong Tháng tri ân khách hàng

Công ty Điện lực Lạng Sơn: Tặng tivi, lắp đèn năng lượng mặt trời trong Tháng tri ân khách hàng

Với chủ đề: “Đồng hành cùng khách hàng sử dụng điện an toàn, tiết kiệm và hiệu quả”, Công ty Điện lực Lạng Sơn đã triển khai Tháng tri ân khách hàng năm 2024.
Yên Bái: Đốc thúc tiến độ khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Yên Bái: Đốc thúc tiến độ khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Tỉnh Yên Bái và Tập đoàn Điện lực Việt Nam đã họp bàn để đốc thúc triển khai khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên đảm bảo đúng tiến độ.
Bộ Công Thương và EU làm việc tại Cần Thơ, Trà Vinh về phát triển năng lượng

Bộ Công Thương và EU làm việc tại Cần Thơ, Trà Vinh về phát triển năng lượng

Ngày 12 và 13/12, đoàn công tác Bộ Công Thương và Phái đoàn Liên minh châu Âu (EU) đã làm việc với TP. Cần Thơ và Trà Vinh về phát triển năng lượng tái tạo.
Xem thêm
Mobile VerionPhiên bản di động
