Dự án Nhà máy thủy điện Hòa Bình mở rộng: Chạy đua với thời gian

Dự án Thủy điện Hòa Bình mở rộng hiện đang chạy đua với thời gian sau khi đơn vị này nhận được hộ chiếu nổ mìn và triển khai thi công hầm phụ vào trưa ngày 1/11
Dự án Nhà máy thủy điện Hòa Bình mở rộng: Đã hoàn thành thi công xử lý sạt, trượt Cho phép thi công trở lại Dự án Nhà máy Thủy điện Hòa Bình mở rộng

Sau gần 2 tháng được phép thi công trở lại và cũng chừng ấy thời gian để đơn vị thi công cùng chủ đầu tư chờ cấp lại giấy phép nổ mìn do việc tạm dừng thi công toàn dự án phải thực hiện lại các thủ tục nổ thử và cấp phép từ đầu. Đúng 11h52 phút ngày 01/11/2022, trên công trường Thủy điện Hòa Bình mở rộng công tác nổ mìn đã chính thức được tiếp tục tại khu vực hầm phụ.

Dự án thủy điện Hòa Bình mở rộng: Chạy đua với thời gian

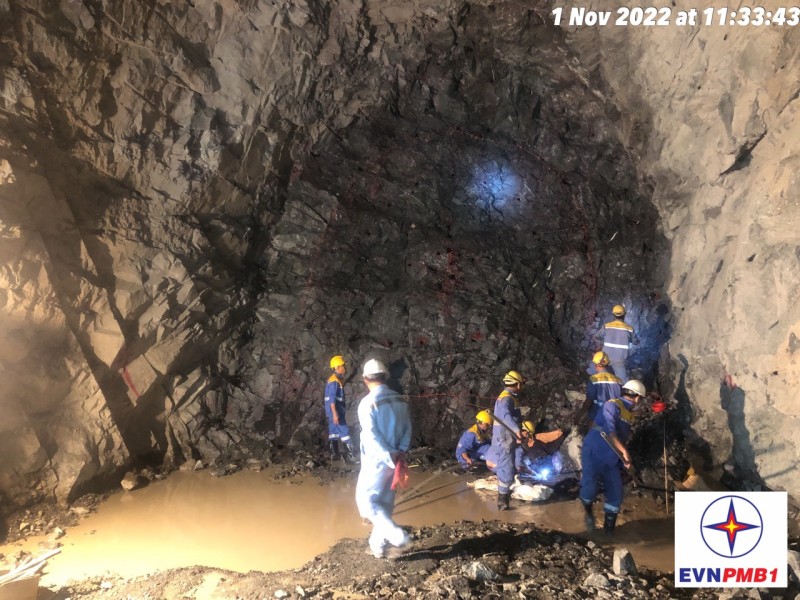

Đúng 11h52 phút trưa ngày 01/11/2022 công tác nổ mìn tại hầm phụ đã được triển khai trở lại

Sự vui mừng, rạng rỡ hiện lên trên từng nét mặt của cả công nhân và các cán bộ kỹ thuật trên công trường.

Anh Đào Trọng Sáng – Phó Giám đốc Ban Quản lý dự án điện 1, Tập đoàn Điện lực Việt Nam (đại diện chủ đầu tư) cho biết: Mặc dù dự án được cho phép thi công trở lại từ ngày 8/9/2022,nhà thầu nỗ lực triển khai bốc, xúc đất phần hở, chưa thi công được các hạng mục khác do chờ giấy phép nổ mìn được cấp phép trở lại. Thời gian chờ đợi này cả chủ đầu tư và nhà thầu cùng đơn vị tư vấn đã rà soát lại tiến độ, kiểm tra lại các phương án thi công, phương án an toàn trong quá trình thi công..

Đến nay khối lượng công việc còn lại tương đối lớn, về khối lượng đào đất đến thời điểm này còn gần 300.000m3 tương đương với 20% khối lượng công việc của đào đất; nhưng đào đá còn khoảng 1,2 triệu m3 trong khi việc thi công các hạng mục phải chờ đá nổ mìn phục vụ trở lại.

“Để thi công được đường hầm dẫn nước thì điều kiện tiên quyết là phải nổ mìn được hầm phụ, nhà máy và cửa nhận nước”, anh Sáng chia sẻ.

Dự án thủy điện Hòa Bình mở rộng: Chạy đua với thời gian

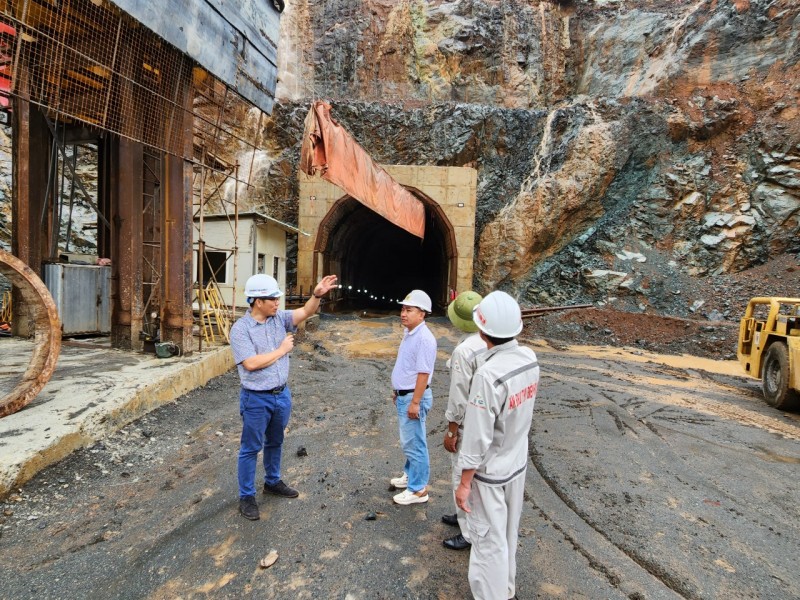

Đại diện Chủ đầu tư cùng nhà thầu thường xuyên rà soát kiểm tra các khu vực thi công

Tuy nhiên nói về vấn đề này ông Nhâm Mạnh Đôn- Phó Giám đốc Ban điều hành liên doanh thi công Dự án nhà máy thủy điện Hòa Bình mở rộng cho biết: chúng tôi đang phải chạy đua với thời gian vì chắc chắn với việc phải dừng thi công trước đó để xử lý sạt trượt và dịch Covid-19 cùng với thời gian chờ đợi “hộ chiếu nổ mìn” vừa qua tiến độ của dự án sẽ bị lùi lại khoảng 01 năm. Đó còn chưa kể đến “hộ chiếu nổ mìn” lần này cơ quan quản lý chỉ cho phép khối lượng nổ mìn 2,5 m/01 lần, trong khi trước kia là 4m. Do vậy năng suất lao động ước giảm 40%, thời gian thi công kéo dài hơn cùng các chi phí kíp nổ, chu kỳ máy móc ra vào bốc xúc, nhân công vận chuyển đất đá cùng các chi phí khác liên quan cũng tăng lên rất nhiều. Theo ước tính tăng khoảng 35% chi phí ở hạng mục này so với dự toán ban đầu”.

Cũng theo ông Nhâm Mạnh Đôn, hiện toàn bộ thiết bị, máy móc con người,vật tư đã được huy động tối đa để thi công. Đơn vị thi công đã triển khai thực hiện làm 3 ca liên tục trên công trường để đảm bảo tiến độ.

Dự án Nhà máy thủy điện Hòa Bình mở rộng: Chạy đua với thời gian

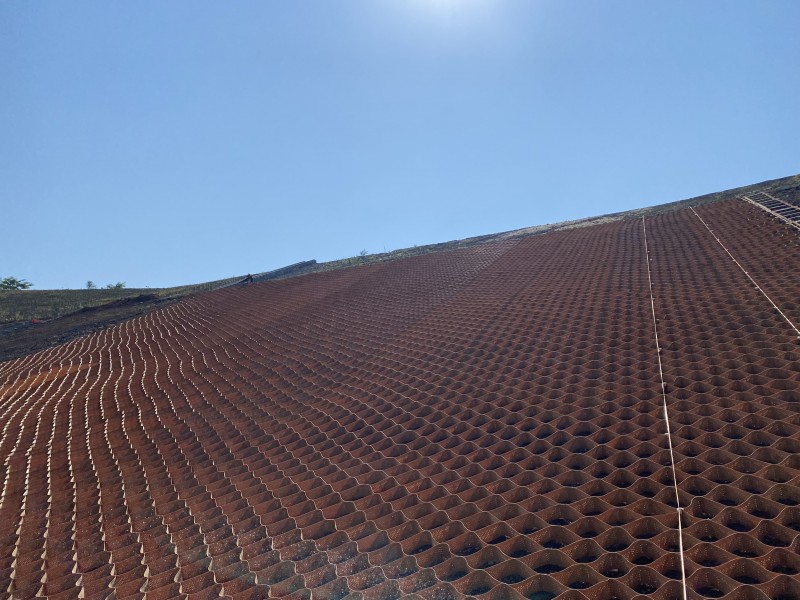

Neoweb gia cố cửa nhận nước

Nói về công tác an toàn, xử lý sạt trượt và nổ mìn, anh Đào Trọng Sáng cũng cho biết, trong ngày 01/11 chúng tôi đã thực hiện 10 vụ nổ mìn, kết quả quan trắc tại 8 trạm đo tại các vị trí được yêu cầu cho thấy các chấn động và sóng xung kích trong không khí đều đảm bảo và thấp hơn nhiều so với mức quy định của của Quy chuẩn Việt Nam QCVN 01:2019/BCT.

Cũng theo anh Sáng chia sẻ: “Các công việc đang tiến hành theo trình tự và chúng tôi đang cố gắng đảm bảo đẩy nhanh được tiến độ thi công mà trước mắt là công tác đào hầm. Về phía liên danh nhà thầu cũng cam kết, thi công đảm bảo an toàn”.

“Hiện cửa hầm phụ đã thi công được gần 160m/458m. Theo kế hoạch nhanh nhất trong điều kiện mọi thứ thuận lợi thì đầu năm 2023 đơn vị thi công sẽ tiến hành thi công hầm chính”, đại diện liên danh nhà thầu, ông Đôn cho biết.

Thu Hường- Đình Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Dự án Thủy điện Hòa Bình mở rộng

Có thể bạn quan tâm

Tin mới nhất

Bộ Công Thương nêu 7 giải pháp đảm bảo cung cấp điện

Bộ Công Thương nêu 7 giải pháp đảm bảo cung cấp điện

Ông Nguyễn Thế Hữu - Phó Cục trưởng Cục Điện lực, Bộ Công Thương đã nêu 7 giải pháp để đảm bảo cung cấp điện năm 2025 cũng như giai đoạn 2026 - 2030.
Đóng điện 6 công trình điện 110kV chào mừng 50 năm thành lập EVNSPC

Đóng điện 6 công trình điện 110kV chào mừng 50 năm thành lập EVNSPC

6 công trình điện 110kV tại Kiên Giang, Bình Thuận, Tây Ninh, Bình Dương, Sóc Trăng, Cà Mau được EVNSPC đưa vào vận hành dịp kỷ niệm 50 năm ngày thành lập.
Nhiều giải pháp thúc đẩy tiết kiệm điện mùa nắng nóng

Nhiều giải pháp thúc đẩy tiết kiệm điện mùa nắng nóng

Các chuyên gia, nhà quản lý đã đưa ra nhiều biện pháp để người dân, doanh nghiệp khu vực phía Nam có thể thích ứng, tiết kiệm điện hiệu quả trong mùa nắng nóng.
Đến 2035, Việt Nam sẽ có hơn 10.600 MW thuỷ điện tích năng

Đến 2035, Việt Nam sẽ có hơn 10.600 MW thuỷ điện tích năng

Trong giai đoạn từ nay đến 2030, Việt Nam sẽ có 3.600 MW từ thuỷ điện tích năng và giai đoạn 2031 - 2035 sẽ có thêm khoảng hơn 7.000 MW từ nguồn pin nước này.
Lưới điện thông minh: Xu thế hay bắt buộc?

Lưới điện thông minh: Xu thế hay bắt buộc?

Sự phát triển của lưới điện thông minh và tích hợp năng lượng tái tạo không chỉ là xu thế công nghệ mà còn là một lựa chọn chiến lược cho tương lai năng lượng.

Tin cùng chuyên mục

Chi tiết các dự án điện khí LNG và sử dụng khí trong nước đến 2035

Chi tiết các dự án điện khí LNG và sử dụng khí trong nước đến 2035

Theo Quy hoạch điện VIII điều chỉnh vừa được Thủ tướng Chính phủ phê duyệt, tổng công suất nguồn điện sử dụng khí dự kiến đạt khoảng hơn 51.000 MW vào năm 2035.
Vương quốc Anh đẩy mạnh phát triển năng lượng gió

Vương quốc Anh đẩy mạnh phát triển năng lượng gió

Vương quốc Anh là một trong những quốc gia sản xuất điện gió trên bờ và ngoài khơi lớn nhất thế giới, với nhiều dự án được triển khai trong ba thập kỷ qua.
Khẩn trương triển khai thực hiện Điều chỉnh Quy hoạch điện VIII

Khẩn trương triển khai thực hiện Điều chỉnh Quy hoạch điện VIII

Ngày 18/4, Bộ Công Thương đã có văn bản hỏa tốc đề nghị các địa phương, doanh nghiệp liên quan xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII.
Thẩm tra sơ bộ Luật Sử dụng năng lượng tiết kiệm và hiệu quả (sửa đổi)

Thẩm tra sơ bộ Luật Sử dụng năng lượng tiết kiệm và hiệu quả (sửa đổi)

Sáng 19/4, Thường trực Ủy ban KHCN&MT đã thẩm tra Dự án Luật sửa đổi bổ sung một số điều của Luật Sử dụng năng lượng tiết kiệm và hiệu quả (dự án).
Quy hoạch điện VIII điều chỉnh: Hướng đi chiến lược cho phát triển năng lượng

Quy hoạch điện VIII điều chỉnh: Hướng đi chiến lược cho phát triển năng lượng

Với tầm nhìn dài hạn, Quy hoạch điện VIII điều chỉnh mở ra hướng đi chiến lược, định hình hệ sinh thái năng lượng tái tạo và công nghệ cao tại Việt Nam.
Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Quyết tâm về đích đúng hạn

Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Quyết tâm về đích đúng hạn

Dù vẫn còn những khó khăn nhưng chủ đầu tư và các nhà thầu khẳng định sẽ quyết tâm đưa Dự án đường dây 500 kV Lào Cai - Vĩnh Yên về đích đúng hạn.
PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

Công ty Điện lực Đắk Lắk đẩy mạnh việc cung ứng điện ổn định nhằm đảm bảo cho sản xuất nông nghiệp, kinh doanh, sinh hoạt của người dân trong mùa khô năm 2025.
Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

Ngày 18/4, Bộ Công Thương đã có văn bản hỏa tốc đề nghị các địa phương, doanh nghiệp liên quan xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII.
EVN hưởng ứng Cuộc thi tuyên truyền viên tiết kiệm điện 2025

EVN hưởng ứng Cuộc thi tuyên truyền viên tiết kiệm điện 2025

EVN tiếp tục khẳng định vai trò tiên phong trong truyền thông tiết kiệm điện, góp phần hiện thực hóa các mục tiêu an ninh năng lượng và phát triển bền vững.
PC Lào Cai: Khắc phục suy hao cáp quang, đảm bảo đường truyền ổn định

PC Lào Cai: Khắc phục suy hao cáp quang, đảm bảo đường truyền ổn định

Xí nghiệp Lưới điện cao thế Lào Cai tăng cường kiểm tra, xử lý suy hao cáp quang, đảm bảo truyền dẫn ổn định phục vụ sản xuất, kinh doanh...
Các dự án năng lượng tái tạo chuyển tiếp đóng góp gần 5,75 tỷ kWh

Các dự án năng lượng tái tạo chuyển tiếp đóng góp gần 5,75 tỷ kWh

Tập đoàn Điện lực Việt Nam cho biết, tính đến 31/3/2025, các nhà máy năng lượng tái tạo chuyển tiếp đã phát lên lưới gần 5,75 tỷ kWh
Thế giới đang ươm mầm tương lai năng lượng như thế nào?

Thế giới đang ươm mầm tương lai năng lượng như thế nào?

Đổi mới sáng tạo trong lĩnh vực năng lượng đang trở thành yếu tố then chốt giúp các quốc gia trên thế giới chuyển đổi bền vững.
Tiềm năng điện gió ngoài khơi Việt Nam: Đến lúc bứt phá

Tiềm năng điện gió ngoài khơi Việt Nam: Đến lúc bứt phá

Báo cáo mới nhất hé lộ tiềm năng hơn 1.000 GW điện gió ngoài khơi, tạo nền tảng cho Việt Nam trở thành trung tâm năng lượng xanh khu vực.
Nhu cầu điện tăng, Mỹ huy động mọi nguồn năng lượng

Nhu cầu điện tăng, Mỹ huy động mọi nguồn năng lượng

Là nền kinh tế lớn nhất thế giới, Mỹ sẽ cần đến tất cả các nguồn năng lượng để đáp ứng nhu cầu tiêu thụ điện ngày càng tăng.
Thu hồi giấy phép phân phối xăng dầu của Công ty CP Dầu khí Nam Long

Thu hồi giấy phép phân phối xăng dầu của Công ty CP Dầu khí Nam Long

Bộ Công Thương ban hành Quyết định số 1033/QĐ-BCT thu hồi Giấy xác nhận đủ kiều kiện làm thương nhân phân phối xăng dầu của Công ty CP Dầu khí Nam Long.
Doanh nghiệp xăng dầu phải số hóa hoàn toàn trước ngày 30/4/2025

Doanh nghiệp xăng dầu phải số hóa hoàn toàn trước ngày 30/4/2025

Bộ Công Thương đề nghị các doanh nghiệp xăng dầu hoàn thành việc số hoá trong lĩnh vực kinh doanh xăng dầu trước ngày 30/4/2025.
Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Cùng với sự quyết liệt trên công trường, cán bộ địa phương cùng EVN cũng đang hối hả trên mặt trận giải phóng mặt bằng đường dây 500kV Lào Cai – Vĩnh Yên.
Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

Không quản ngại khó khăn của địa hình, thời tiết, những cán bộ, kỹ sư, công nhân vẫn bám trụ ngày đêm, miệt mài thi công đường dây 500kV Lào Cai – Vĩnh Yên.
NSMO gấp rút triển khai phương án cung cấp điện mùa nắng nóng

NSMO gấp rút triển khai phương án cung cấp điện mùa nắng nóng

Theo dự báo, từ cuối tháng 5, nắng nóng sẽ trở nên khắc nghiệt, kéo theo nhu cầu điện. Trước tình hình này, NSMO đã lên phương án cung cấp điện.
EVNNPC: Đóng điện Trạm biến áp 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang

EVNNPC: Đóng điện Trạm biến áp 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang

Vừa qua, EVNNPC, đã hoàn thành và đóng điện thành công công trình trọng điểm Trạm biến áp (TBA) 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang
Mobile VerionPhiên bản di động
