Trên công trường sửa chữa, thay cách điện đường dây 500 kV Sơn La- Hòa Bình

Phải hoàn thành công tác thi công trong 72 giờ cắt điện, gần 150 cán bộ công nhân viên của công ty Truyền tải điện 1 (PTC1) đang phải nỗ lực hết sức mình để kịp thời sửa chữa, thay thế cách điện tại 73 vị trí trên tuyến đường dây 500 kV Sơn La- Hòa Bình trong bối cảnh áp thấp nhiệt đới của cơn bão số 7 đang đến gần và sẽ ảnh hưởng trực tiếp đến các tỉnh khu vực phía Bắc.

Chạy đua với thời gian

Đúng 5h sáng ngày 10/10, khi bầu trời còn tối đen, mưa bắt đầu rơi nặng hạt báo hiệu một ngày đầy gian khổ của những người thợ truyền tải trên công trường 500kV Sơn La- Hòa Bình, nhóm phóng viên chúng tôi đã có mặt ở trụ sở của Đội truyền tải điện Mai Châu thuộc Truyền tải điện Hòa Bình, Công ty Truyền tải điện 1. Tại đây đã có gần 50 công nhân kỹ thuật với trang thiết bị, dụng cụ lao động được chia thành các tổ, nhóm để sẵn sàng đến những vị trí cột được phân công. Trong hành trang cá nhân của mỗi người thợ đều có thêm những nắm cơm, gói xôi hoặc bánh mì và chai nước để các anh có thể ăn trưa ngay tại ví trí thi công.

Trên công trường sửa chữa, thay cách điện đường dây 500 kV Sơn La- Hòa Bình

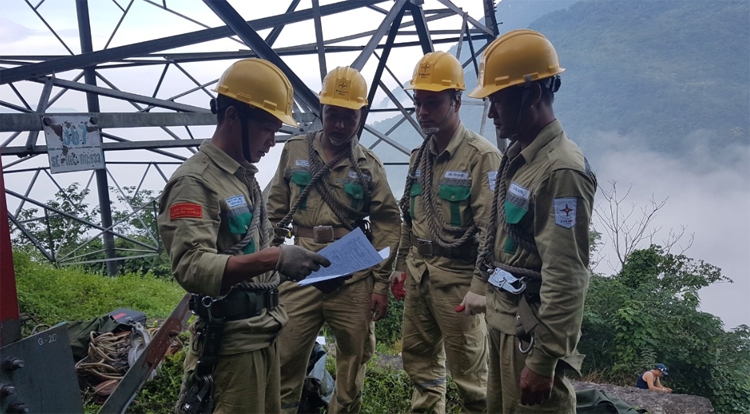

Thông báo và phân công các công việc cho công nhân phải thực hiện trước khi trèo lên cột tại vị trí 377

Được biết, công trình sửa chữa, thay cách điện và phụ kiện đường dây tại 73 vị trí thuộc tuyến đường dây 580 Sơn La (T500 SL) -574 Hòa Bình (T500 HB) có gần 150 cán bộ, công nhân được PTC1 huy động đến từ các đơn vị truyền tải: Tây Bắc 2, Hòa Bình, Nghệ An, Thanh Hóa và Hà Nội. Công trình được thi công từ ngày 9-11/10 và chỉ có 72 h cắt điện để cho công tác thi công.

Một khối lượng công việc rất lớn đã được chuẩn bị trước đó để công tác thi công được thông suốt, đảm bảo an toàn và đúng tiến độ. Gần 80 tấn thiết bị, phụ kiện và dụng cụ phục vụ cho công tác thi công đã được vận chuyển đến chân các vị trí cột. Trong đó, các đơn vị truyền tải điện đã phải huy động gần 100 lao động là người dân tại địa phương để cùng với công nhân gùi, vác, cõng hàng tấn thiết bị, phụ kiện trèo đèo, lội suối, băng rừng lên đến vị trí thi công.

Trên công trường sửa chữa, thay cách điện đường dây 500 kV Sơn La- Hòa Bình

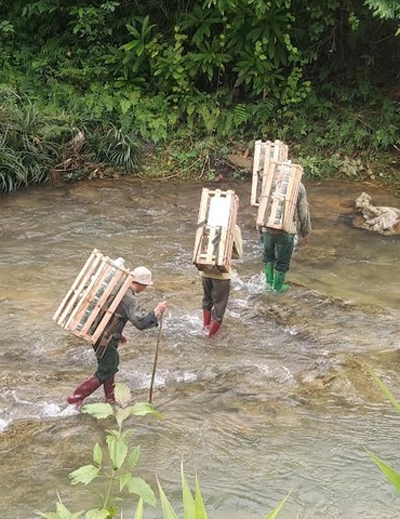

Vận chuyển thiết bị là một trong những công việc hết sức khó khăn do phải đi qua những khu vực có địa hình phức tạp

Hơn 7h sáng chúng tôi đến vị trí cột 350 thuộc địa phận huyện Mai Châu của tỉnh Hòa Bình, trời vẫn đang mưa nhỏ lất phất, các công nhân đã có mặt ở đây từ rất sớm và đã lên đến chân cột. Tuy nhiên sau một đêm mưa, đường núi trơn trượt, nhiều đoạn dốc đứng hơn 45 độ, khiến chúng tôi phải có sự chuẩn bị kỹ lưỡng hơn nhằm đảm bảo an toàn cho thiết bị tác nghiệp và cho bản thân. Có lẽ ủng là vật dụng hữu ích và an toàn nhất cho leo núi lúc này cùng với một cây gậy để chống . Và đúng như một công nhân ở đội truyền tải điện Mai Châu nói “ lúc lên chúng em phải đi bằng “4 chân” và khi xuống núi là “3 chân” nên các anh, chị luôn phải chuẩn bị sẵn một cây gậy trong tay”.

Trên công trường sửa chữa, thay cách điện đường dây 500 kV Sơn La- Hòa Bình

Người công nhân phải treo mình trên độ cao 40-50m để thay thiết bị

Ấn tượng nhất của nhóm phóng viên chúng tôi không phải là hình ảnh vượt qua quãng đường núi trơn trượt, hay lội qua con suối mà trên vai, trên lưng các công nhân vẫn mang trên mình hàng chục kilogam thiết bị, dụng cụ lao động mà là hình ảnh những người thợ truyền tải điện đến giữa trưa vẫn treo mình ở độ cao 40-50m để ăn tạm gói xôi, nắm cơm hay đôi khi chỉ là cái bánh mỳ hoặc quả trứng luộc và sau đó tiếp tục công việc cho đến khi hoàn thành. Trong tiết trời mưa phùn nhẹ, cái lạnh cứ ngấm dần vào cơ thể của các anh, nhưng mồ hôi của mỗi công nhân vẫn cứ “túa ra”, các anh vẫn tập trung cao độ để tháo dỡ hàng tạ chuỗi cách điện và sau đó là những chuỗi cách điện mới lại được kéo lên để lắp đặt sao cho chính xác tuyệt đối và đảm bảo an toàn cho mình và thiết bị.

14h chiều cùng ngày công việc tại vị trí cột 350 đã hoàn thành, thu dọn dụng cụ lao động cùng thiết bị cũ được tháo dỡ, lại một hành trình gian khổ từ vị trí thi công để xuống núi đối với người thợ truyền tải bắt đầu. Lúc này sự mệt mỏi mới hiện hữu trên khuôn mặt các anh, nhưng họ vẫn thấy vui vì công việc đã hoàn thành. Xuống đến chân núi, dừng chân tại nhà dân bên đường, tháo găng tay bảo hộ và ủng ra là những đôi tay, bàn chân trắng bệch, nhăn nheo vì ngấm nước và bị lạnh, có những người bị vắt cắn nhiều đến nỗi chỉ còn lại những vết sẹo mờ lấm chấm ở chân, lúc này họ mới có thể thay những bộ quần áo đã bị ướt đẫm trên người , uống cốc trà ấm và trở lại nhà công vụ nghỉ ngơi, để chuẩn bị cho những vị trí thi công tiếp theo vào ngày hôm sau.

Vượt qua thách thức.

Ông Phan Đông Minh- Phó Giám đốc Truyền tải điện Hòa Bình - cho biết: Đường dây 500kV Sơn La- Hòa bình có ý nghĩa rất quan trọng trong hệ thống lưới điện quốc gia, đây là tuyến đường dây huyết mạch nhằm giải tỏa công suất cho Nhà máy Thủy điện Sơn La, phục vụ an ninh, quốc phòng và thị trường điện Việt Nam. Sau 10 năm vận hành do đường dây chủ yếu đi qua vùng đồi núi cao, vượt thung lũng sâu, khí hậu khắc nghiệt, thay đổi bất thường theo mùa, mùa hè thì năng nóng nhiệt độ môi trường lên đến 39-40 độ C, mùa đông lại lạnh giá nhiệt độ môi trường xướng dưới 5 độ C. Do đó, cách điện Composite sau khi vận hành khoảng 10 năm đã xuất hiện các tán cách điện vật liệu Silicone bộc lộ lão hóa và có hiện tượng rách tán rạn, rêu bám dày đã làm suy giảm khả năng cách điện, đặc biệt tại tuyến đường dây 580 Sơn La (T500 SL) -574 Hòa Bình (T500 HB) có 73 vị trí phải sửa chữa thay thế trong đó 20 vị trí nằm ở Mai Châu của tỉnh Hòa Bình, còn lại 53 vị trí thuộc các địa bàn huyện Mai Sơn, Yên Châu, Mộc Châu, Vân Hồ của tỉnh Sơn La.

Trên công trường sửa chữa, thay cách điện đường dây 500 kV Sơn La- Hòa Bình

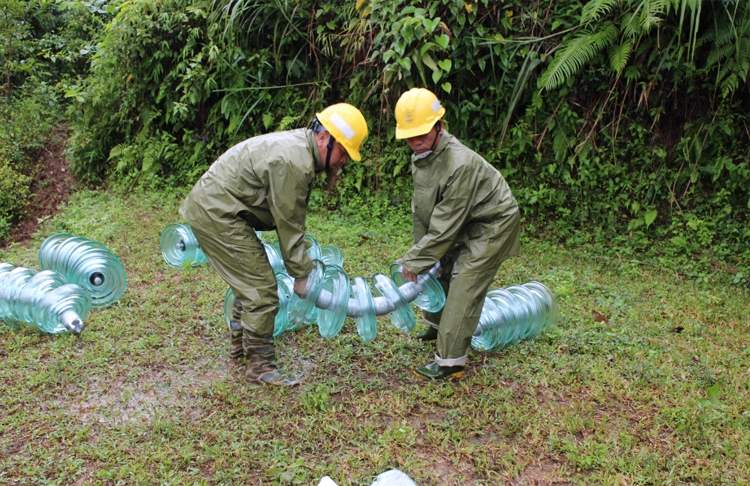

Đưa sứ cách điện vào vị trí chuẩn bị kéo lên thay thế

“Điều này là khó khăn không nhỏ cho công tác tổ chức thi công bởi công tác phòng chống dịch hiện nay ở mỗi tỉnh có những quy định khác nhau. Để vận chuyển gần 100 trăm tấn thiết bị, phụ kiện và di chuyển hơn 100 lao động tại các địa phương khác đến Hòa Bình và Sơn La thi công chúng tôi đã phải đảm bảo đầy đủ các quy định về phòng, chống dịch của Bộ Y tế và của các địa phương có vị trí thi công đưa ra”, ông Phan Đông Minh - chia sẻ.

Trên công trường sửa chữa, thay cách điện đường dây 500 kV Sơn La- Hòa Bình

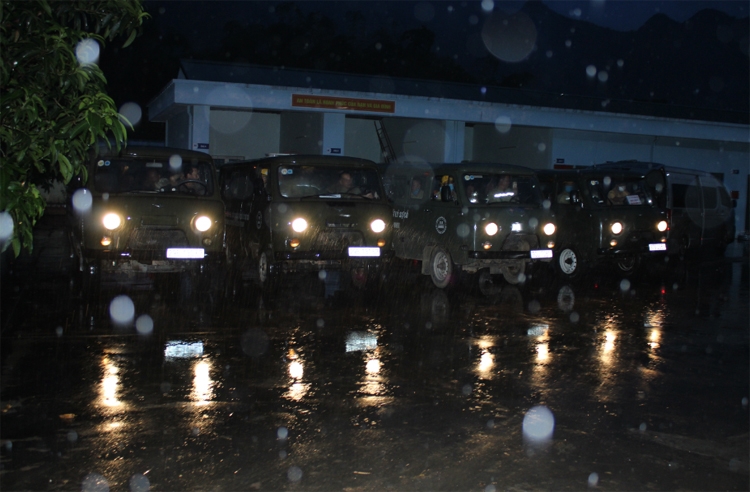

5h sáng xe chở công nhân nhận lệnh chuẩn bị xuất phát đến vị trí thi công

Bên cạnh đó, địa hình phức tạp chủ yếu là núi đá, đường giao thông đi lại khó khăn, đa số các vị trí thi công xe ô – tô chở thiết bị, phụ kiện đều phải tập kế trên đường, người công nhân phải đi bộ tiếp tục mới tới chân cột thi công. Chính vì địa hình quá phức tạo nên hầu như các phương tiện thi công cơ giới không thể tiếp cận các vị trí cột. Tất cả phải làm bằng sức người: vận chuyển vật tư, thiết bị, dụng cụ… bằng kéo cáp hoặc thuê người dân địa phương gùi, vác lên núi.

Anh Đinh Sỹ Chung- Đội trưởng Đội truyền tải điện Mai Châu chia sẻ- vị trí cột 350 hôm nay mà các nhà báo đến là tương đối thuận lợi so với nhiều vị trí khác do gần đường giao thông, chỉ đi bộ khoảng 800m là đến nơi, tuy đường núi dốc nhưng lại không phải lội qua suối hay các đi sâu vào trong rừng như nhiều vị trí cột khác. Trong lần thi công này vị trí 371 thuộc đèo Thung Khe là khó khăn vất vả nhất khi mà người công nhân phải đi bộ hơn 2 km đường rừng, vách núi đá dựng đứng, đường trơn trượt, và như thời tiết mưa nhỏ hôm nay thì người công nhân phải đi bộ hơn 2 giờ đồng hồ mới đến vị trí cột thi công.

Anh Nguyễn Văn Giang- Giám đốc Truyền tải điện Hòa Bình - chia sẻ: Công việc của những cán bộ, công nhân truyền tải điện thì vất vả, liên tục di chuyển trên những địa hình phức tạp, thường xuyên phải xa gia đình, một hai tháng mới về thăm là chuyện thường. Chính vì vậy, mà lãnh đạo công ty PTC1 cùng Tổng công ty Truyền tải điện quốc gia và các đoàn thể luôn quan tâm, bám sát công trường thi công , động viên cả vật chất lẫn tinh thần cho người lao động. Nhờ đó, những người “lính” truyền tải luôn thấy ấm lòng và yên tâm cống hiến, nỗ lực vượt qua những khó khăn thách thức để mỗi công trình đều đảm bảo về tiến độ và chất lượng, vì dòng điện thân yêu của Tổ quốc.

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: đường dây 500kV

Có thể bạn quan tâm

Tin mới nhất

EVNNPT làm chủ đầu tư đường dây 220kV Tân Sơn Nhất - Thuận An

EVNNPT làm chủ đầu tư đường dây 220kV Tân Sơn Nhất - Thuận An

Thủ tướng Chính phủ vừa có quyết định chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư Dự án đường dây 220kV Tân Sơn Nhất - Thuận An.
Google ký thỏa thuận phát triển điện hạt nhân

Google ký thỏa thuận phát triển điện hạt nhân

Google vừa bắt tay Elementl Power phát triển lò phản ứng hạt nhân nhằm đáp ứng nhu cầu điện từ các trung tâm dữ liệu phục vụ trí tuệ nhân tạo.
PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

PC Lào Cai cùng chủ nhà máy thuỷ điện nâng cao chất lượng vận hành lưới điện

Công ty Điện lực Lào Cai (PC Lào Cai) cùng các chủ đầu tư nhà máy thuỷ điện chung tay đảm bảo an toàn lưới điện, nâng cao độ tin cậy cung cấp điện...
Nhiệt điện khí LNG và sử dụng khí trong nước được ưu đãi gì?

Nhiệt điện khí LNG và sử dụng khí trong nước được ưu đãi gì?

Thủ tướng Chính phủ vừa ban hành Nghị định số 100/2025/NĐ-CP sửa đổi, bổ sung cơ chế phát triển các dự án nhiệt điện khí với nhiều ưu đãi.
EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

EVNNPC: Sẵn sàng cung ứng điện mùa nắng nóng

Tháng 4/2025, EVNNPC đảm bảo cung cấp điện an toàn, ổn định cho 27 tỉnh, đặc biệt dịp lễ 30/-1/5; đẩy mạnh đầu tư, chuyển đổi số, sẵn sàng cho mùa cao điểm hè.

Tin cùng chuyên mục

Chi tiết giá điện kinh doanh, sinh hoạt sau điều chỉnh

Chi tiết giá điện kinh doanh, sinh hoạt sau điều chỉnh

Chiều 9/5, EVN đã có buổi trao đổi thông tin với các cơ quan báo chí về công tác điều hành đảm bảo điện và điều chỉnh giá bán lẻ điện lên 4,8%.
Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chính thức điều chỉnh tăng giá điện từ ngày 10/5/2025

Chiều 9/5/2025, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức họp báo công bố chính thức điều chỉnh tăng giá điện từ 2.103,1159 đồng/kWh lên 2.204,06 đồng/kWh.
NSMO ứng dụng AI vận hành hệ thống điện quốc gia

NSMO ứng dụng AI vận hành hệ thống điện quốc gia

Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO) đang đẩy mạnh ứng dụng trí tuệ nhân tạo (AI) vào công tác dự báo và điều độ hệ thống.
PC Hải Phòng: Từ nguồn sáng tiên phong đến doanh nghiệp số

PC Hải Phòng: Từ nguồn sáng tiên phong đến doanh nghiệp số

PC Hải Phòng đang bứt phá mạnh mẽ để trở thành doanh nghiệp số kiểu mẫu, góp phần thúc đẩy Hải Phòng phát triển bền vững trong thời kỳ hội nhập.
Vì sao cần lập Quỹ thúc đẩy sử dụng năng lượng tiết kiệm, hiệu quả

Vì sao cần lập Quỹ thúc đẩy sử dụng năng lượng tiết kiệm, hiệu quả

Quỹ thúc đẩy sử dụng năng lượng tiết kiệm và hiệu quả sẽ mang lại nguồn vốn vay ưu đãi cho các doanh nghiệp thực hiện các dự án nhằm tiết kiệm năng lượng.
Tìm hiểu Cuộc thi Tuyên truyền viên tiết kiệm điện 2025

Tìm hiểu Cuộc thi Tuyên truyền viên tiết kiệm điện 2025

Cuộc thi Tuyên truyền viên tiết kiệm điện 2025 là sân chơi ý nghĩa, lan tỏa thông điệp sử dụng điện hiệu quả, sáng tạo vì một tương lai xanh, bền vững.
Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

EVNNPT đang tập trung nguồn lực đẩy nhanh tiến độ cụm dự án truyền tải giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4
Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Theo chuyên gia, mua cao, bán thấp, gánh quá nhiều mục tiêu cùng cơ chế bù chéo kéo dài là những bất cập lớn nhất của giá điện Việt Nam hiện nay.
Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương vừa ban hành quyết định số 1251/QĐ-BCT ngày 6/5/2025 phê duyệt khung giá phát điện nhà máy điện chất thải năm 2025
Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Bộ Công Thương vừa ban hành Quyết định 1198/QĐ-BCT phê duyệt khung giá phát điện cho loại hình nhà máy thuỷ điện tích năng năm 2025
Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực mở rộng xã hội hóa, cụ thể hóa vai trò tư nhân trong đầu tư, vận hành, phát triển nguồn điện theo hướng minh bạch, hiện đại, cạnh tranh.
Đề xuất giảm thủ tục trong triển khai điện hạt nhân

Đề xuất giảm thủ tục trong triển khai điện hạt nhân

Tại phiên thảo luận tổ, Đại biểu Quốc hội đã kiến nghị cụ thể nhằm hoàn thiện pháp luật trong triển khai điện hạt nhân và chất lượng sản phẩm hàng hóa.
Bản hùng ca của những người thợ điện thành phố Cảng

Bản hùng ca của những người thợ điện thành phố Cảng

Mỗi bước tiến của PC Hải Phòng hôm nay là sự đóng góp của tinh thần quả cảm, kiên cường và khát vọng cống hiến của những người thợ điện thành phố Cảng
Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Quy hoạch điện VIII điều chỉnh được ban hành với nhiều nội dung mới, để thực hiện thành công quy hoạch này, cần chú ý những điểm gì?
Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Nguồn tài chính của Vương quốc Anh phân bổ cho chương trình JETP đã sẵn sàng và mong muốn sớm đưa vào triển khai các dự án năng lượng trong khuôn khổ JETP.
Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Để đảm bảo cung ứng điện an toàn nắng nóng, Công ty Điện lực Lào Cai đã triển khai nhiều giải pháp, trọng tâm là thực hiện chương trình điều chỉnh phụ tải...
4 tháng 2025, than cấp cho sản xuất điện đạt 15,1 triệu tấn

4 tháng 2025, than cấp cho sản xuất điện đạt 15,1 triệu tấn

Tập đoàn TKV cho biết, tháng 4 than cấp cho sản xuất ước đạt 4,2 triệu tấn, bằng 100% kế hoạch; lũy kế 4 tháng đầu năm ước đạt 15,1 triệu tấn.
Điện lực Hải Phòng:  70 năm tỏa sáng và thành công

Điện lực Hải Phòng: 70 năm tỏa sáng và thành công

Từ dấu mốc lịch sử 13/5/1955, trải qua 70 năm, PC Hải Phòng đã khẳng định vai trò tiên phong, vững bước đồng hành cùng thành phố Cảng trên hành trình phát triển
Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT) yêu cầu các đơn vị tập trung nguồn lực, đảm bảo truyền tải điện an toàn liên tục cho phát triển kinh tế.
Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Mỗi giây vận hành hệ thống là một phút cam kết để dòng điện quốc gia không gián đoạn trong giờ phút thiêng liêng của đại lễ thống nhất non sông, đất nước.
Mobile VerionPhiên bản di động
