Thông tin mới nhất về tiến độ đường dây 500kV mạch 3, tuần đầu tháng 5/2024

Đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối vẫn đang gấp rút thi công với mục tiêu hoàn thành trong tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ
Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4 Đường dây 500kV mạch 3: Nhiều giải pháp tháo gỡ thách thức mang tên "cột thép"

Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối với 4 dự án thành phần có tổng chiều dài khoảng 519 km, đi qua địa bàn 211 xã, phường, của 43 huyện, thị xã thuộc 9 tỉnh gồm: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên. Tổng số móng cột là 1.177 móng cột, tổng mức đầu tư khoảng gần 23.000 tỷ đồng.

Thông tin mới nhất về tiến độ đường dây 500kV mạch 3 tuần đầu tháng 5/2024

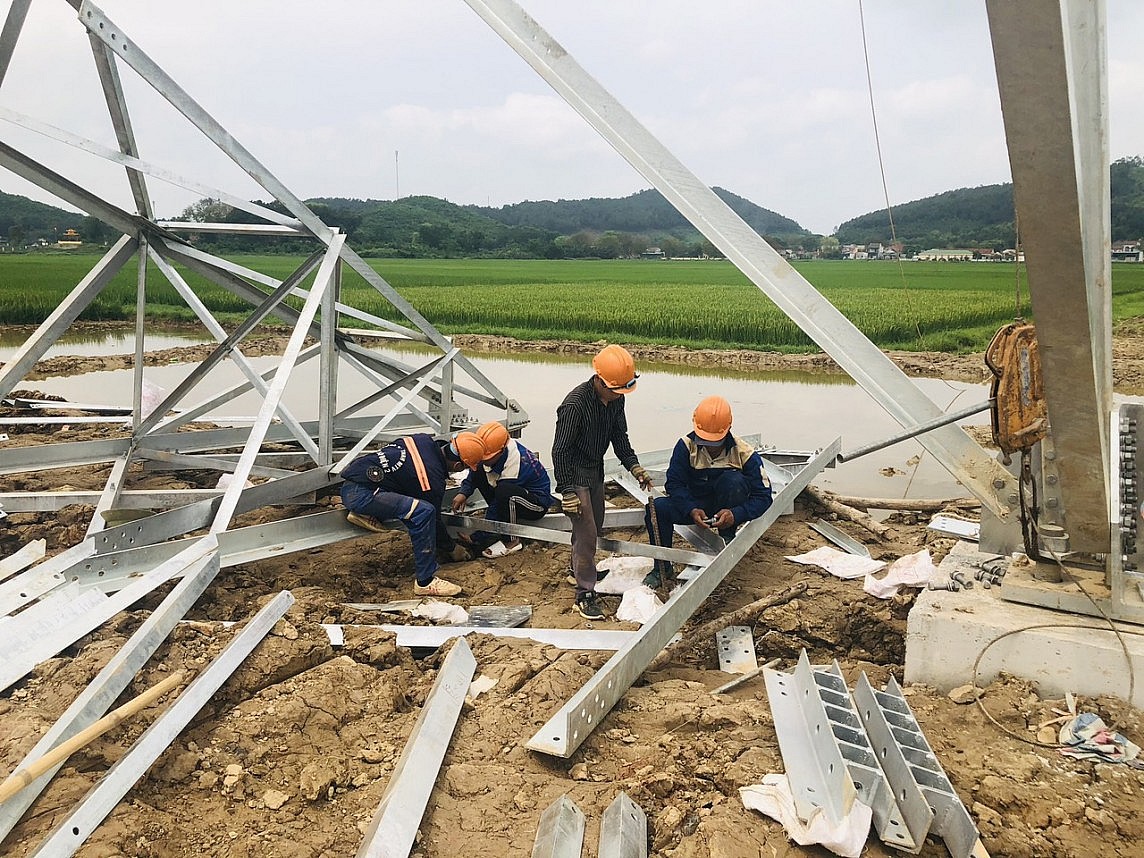

Công nhân thi công lắp dựng cột đường dây 500kV mạch 3 (Ảnh: Đình Dũng)

Tính đến 19h ngày 4/5/2024, Dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch – Quỳnh Lưu (225,5 km đi qua các tỉnh Quảng Bình, Hà Tĩnh, Nghệ An) đã hoàn thành 392/463 vị trí móng, hoàn thành dựng cột 62 vị trí, đang dựng cột 81 vị trí.

Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa (92 km đi qua địa bàn tỉnh Nghệ An và Thanh Hóa) đã hoàn thành 154/200 vị trí móng, hoàn thành dựng cột 15 vị trí, đang dựng cột 9 vị trí.

Dự án đường dây 500 kV NMNĐ Nam Định I – Thanh Hóa (74,4 km đi qua 3 tỉnh Nam Định, Ninh Bình, Thanh Hóa) đã hoàn thành 170/180 vị trí móng, đã hoàn thành lắp dựng 100 cột, đang lắp dựng 41 cột.

Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối dài khoảng 127 km đi qua Nam Định, Thái Bình Hưng Yên, Hải Dương với 334 vị trí móng cột đã hoàn thành 269/334 vị trí móng, đang tổ chức thi công đồng loạt các vị trí móng còn lại. Dự án đã hoàn thành lắp dựng 69 vị trí cột, đang lắp dựng 37 vị trí.

Như vậy cả 4 dự án đã hoàn thành đúc móng 984 vị trí, hoàn thành lắp dựng 246 vị trí cột, đang lắp dựng 168 vị trí.

Thông tin mới nhất về tiến độ đường dây 500kV mạch 3 tuần đầu tháng 5/2024
Lãnh đạo EVNNPT kiểm tra công trường đường dây 500kV mạch 3 Nam Định I- Thanh Hoá ngày 4/5
Thông tin mới nhất về tiến độ đường dây 500kV mạch 3 tuần đầu tháng 5/2024
Lãnh đạo EVN/EVNNPT kiểm tra công trường đường dây 500kV mạch 3 ngày 4/5

Trong các ngày từ 3-4/5, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) và Tổng Công ty Truyền tải điện quốc gia (EVNNPT) tiếp tục kiểm tra đôn đốc công tác thi công của 4 dự án. Kiểm tra cho thấy, tiến độ một số vị trí móng chưa đáp ứng được yêu cầu đề ra, phải kéo dài đến tháng 5. Nguyên nhân cơ bản do điều kiện địa chất phức tạp, thời tiết nắng mưa thất thường, việc vận chuyển thiết bị, nguyên vật liệu gặp khó khăn.

Để đáp ứng tiến độ, lãnh đạo EVN/EVNNPT yêu cầu các nhà thầu tiếp tục phát huy kết quả đạt được, ưu tiên hơn nữa nguồn lực cho dự án. Khẩn trương hoàn thành đúc móng theo tiến độ điều hành của chủ đầu tư, để triển khai dựng cột, kéo dây. Không để tình trạng một số vị trí làm ảnh hưởng chung đến tiến độ toàn Dự án.

Đối với các vị trí móng còn lại của 2 dự Quảng Trạch – Quỳnh Lưu, Quỳnh Lưu – Thanh Hóa, lãnh đạo EVN yêu cầu EVNNPT và các đơn vị liên quan phải hoàn thành muộn nhất ngày 9/5/2024.

Đồng thời các ban quản lý dự án kiểm soát chặt chẽ hơn nữa khối lượng vật tư, thiết bị cho từng vị trí móng; kiểm soát tiến độ phá đầu mọc, đổ móng… từng ngày của từng đơn vị thi công. Từ đó, có sự chỉ đạo, điều hành kịp thời đối với từng vị trí móng nếu có tình huống phát sinh…

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Cần hoàn thiện dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp

Cần hoàn thiện dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp

Phó Thủ tướng yêu cầu hoàn thiện dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp giữa đơn vị phát điện NLTT với khách hàng sử dụng điện lớn.
Cà Mau: Triển khai nhiều giải pháp cấp điện an toàn trong mùa mưa bão

Cà Mau: Triển khai nhiều giải pháp cấp điện an toàn trong mùa mưa bão

Điện lực Cà Mau thời gian qua đã triển khai nhiều giải pháp nhằm đảm bảo cung cấp điện an toàn, liên tục cho người dân, nhất là trong mùa mưa bão.
Điện lực Thái Nguyên: Chủ động nhiều giải pháp cấp điện mùa nắng nóng năm 2024

Điện lực Thái Nguyên: Chủ động nhiều giải pháp cấp điện mùa nắng nóng năm 2024

Điện lực Thái Nguyên đã chủ động triển khai đồng bộ nhiều giải pháp để đáp ứng nhu cầu sử dụng điện tăng cao của người dân và doanh nghiệp trong mùa nắng nóng.
EVN làm tốt nhiệm vụ quản lý, vận hành công trình hồ chứa thuỷ điện

EVN làm tốt nhiệm vụ quản lý, vận hành công trình hồ chứa thuỷ điện

Hội đồng tư vấn Khoa học công nghê (KH&CN) thuộc Bộ KH&CN đã đánh giá EVN đã làm tốt nhiệm vụ quản lý, vận hành công trình hồ chứa thuỷ điện năm 2023-2024
Cung cấp điện Tuần 23: Phụ tải giảm, công suất đỉnh tăng

Cung cấp điện Tuần 23: Phụ tải giảm, công suất đỉnh tăng

Trong tuần 23, tình hình cung cấp điện được đảm bảo tốt dù tiêu thụ điện toàn quốc giảm hơn so với tuần trước nhưng công suất hệ thống điện lại tăng hơn 300 MW.

Tin cùng chuyên mục

Thăm hỏi, động viên Đội xung kích PC Gia Lai hỗ trợ thi công Dự án đường dây 500kV mạch 3

Thăm hỏi, động viên Đội xung kích PC Gia Lai hỗ trợ thi công Dự án đường dây 500kV mạch 3

Lãnh đạo PC Gia Lai trực tiếp thăm hỏi, động viên đội xung kích PC Gia Lai đang tham gia hỗ trợ thi công Dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối.
Quyết tâm trên công trường đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Quyết tâm trên công trường đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Đội ngũ kỹ sư, công nhân các đội xung kích ngành điện miền Nam quyết tâm hoàn thành xuất sắc nhiệm vụ hỗ trợ thi công dự án đường dây 500kV Quảng Trạch-Phố Nối.
Bamboo Capital, SK Group, SLC: Bộ ba “ông lớn” bắt tay đầu tư điện rác và xử lý rác thải

Bamboo Capital, SK Group, SLC: Bộ ba “ông lớn” bắt tay đầu tư điện rác và xử lý rác thải

BCG Energy, SK Ecoplant và SLC đã cùng ký kết thỏa thuận hợp tác phát triển dự án điện rác và các giải pháp xử lý rác thải tại tỉnh Long An, Kiên Giang.
Điều gì giúp Thanh Hóa “về đích” tiến độ bàn giao mặt bằng đường dây 500kV mạch 3?

Điều gì giúp Thanh Hóa “về đích” tiến độ bàn giao mặt bằng đường dây 500kV mạch 3?

Điều gì giúp Thanh Hóa hoàn thành vận động nhân dân, thực hiện bàn giao toàn bộ vị trí móng cột và các khoảng néo cho chủ đầu tư thực hiện thi công dự án?
Hà Tĩnh: Chủ động các giải pháp cấp điện trong mùa nắng nóng

Hà Tĩnh: Chủ động các giải pháp cấp điện trong mùa nắng nóng

Công ty Điện lực Hà Tĩnh đã làm tốt công tác dự báo tăng trưởng phụ tải để có kế hoạch đầu tư, nâng cấp lưới điện theo hướng đồng bộ, hiện đại.
Trạm biến áp 500kV Thanh Hóa đang về đích đúng tiến độ

Trạm biến áp 500kV Thanh Hóa đang về đích đúng tiến độ

Trạm biến áp 500kV Thanh Hóa đang được đẩy nhanh thi công để kịp đồng bộ với Công trình đường dây 500kV mạch 3.
Nhiệt điện Hải Phòng: Nỗ lực sản xuất, đảm bảo nguồn cung điện cho mùa nắng nóng 2024

Nhiệt điện Hải Phòng: Nỗ lực sản xuất, đảm bảo nguồn cung điện cho mùa nắng nóng 2024

Đó là khẳng định của lãnh đạo Công ty CP Nhiệt điện Hải Phòng trong công tác đảm bảo sản xuất và nguồn cung điện cho mùa nắng nóng năm 2024.
Hừng hực khí thế "về đích" tiến độ thi công đường dây 500kV mạch 3

Hừng hực khí thế "về đích" tiến độ thi công đường dây 500kV mạch 3

Lực lượng thi công Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối đang bước vào giai đoạn gấp rút chạy đua với thời gian để kịp tiến độ bàn giao.
5 tháng đầu năm 2024: Điện sản xuất đạt 124,25 tỷ kWh, tăng 12,2%

5 tháng đầu năm 2024: Điện sản xuất đạt 124,25 tỷ kWh, tăng 12,2%

Tập đoàn Điện lực Việt Nam (EVN) cho biết, tháng 5, điện sản xuất toàn hệ thống tăng 11,3%; luỹ kế 5 tháng 2024, điện sản xuất tăng 12,2% so với cùng kỳ.
Đóng điện, khởi công 85 công trình lưới điện 5 tháng đầu năm

Đóng điện, khởi công 85 công trình lưới điện 5 tháng đầu năm

Trong 5 tháng đầu năm 2024, Tập đoàn Điện lực Việt Nam (EVN) đã đóng điện 45 công trình, khởi công 40 công trình lưới điện.
Gói thầu đầu tiên Dự án Đường dây 500 kV mạch 3 tại Thanh Hóa về đích

Gói thầu đầu tiên Dự án Đường dây 500 kV mạch 3 tại Thanh Hóa về đích

Ngày 8/6, gói thầu số 39, Dự án Đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) đã về đích, vượt tiến độ 4 ngày so với kế hoạch.
Áo xanh tình nguyện chung sức đưa đường dây 500kV mạch 3 về đích

Áo xanh tình nguyện chung sức đưa đường dây 500kV mạch 3 về đích

Trung ương Đoàn Thanh niên Cộng sản Hồ Chí Minh đã phát động thi đua 30 ngày đêm hỗ trợ ngành Điện trong việc xây dựng đường dây 500kV mạch 3.
Năm 2025, dự kiến EVNNPC sẽ đầu tư 310 tỷ đồng cho lưới điện tỉnh Thái Bình

Năm 2025, dự kiến EVNNPC sẽ đầu tư 310 tỷ đồng cho lưới điện tỉnh Thái Bình

Trong giai đoạn 2019-2024, EVNNPC đã và đang triển khai 205 dự án điện với tổng vốn đầu tư là 4.200 tỷ đồng, con số này năm 2025 dự kiến là 310 tỷ đồng.
Hoàn thành đóng điện hạng mục đầu tiên thuộc Dự án đường dây 500kV mạch 3

Hoàn thành đóng điện hạng mục đầu tiên thuộc Dự án đường dây 500kV mạch 3

Hạng mục Mở rộng ngăn lộ tại TBA 500kV Quảng Trạch thuộc Dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch – Quỳnh Lưu vừa được hoàn thành đóng điện.
Chung sức đồng lòng đưa dự án đường dây 500kV mạch 3 về đích

Chung sức đồng lòng đưa dự án đường dây 500kV mạch 3 về đích

Đây là đề nghị của Phó Chủ tịch Tổng Liên đoàn Lao động Việt Nam khi đến thăm động viên lực lượng thi công đường dây 500kV mạch 3.
Lãnh đạo EVNNPC động viên lực lượng thi công đường dây 500kV mạch 3

Lãnh đạo EVNNPC động viên lực lượng thi công đường dây 500kV mạch 3

Nhằm động viên công nhân lao động thi công đường dây 500kV mạch 3, lãnh đạo EVNNPC đã tới tận công trường để thăm hỏi, tặng quà các tổ xung kích.
Phó Thủ tướng Trần Hồng Hà tiếp tục cho ý kiến về cơ chế mua bán điện trực tiếp

Phó Thủ tướng Trần Hồng Hà tiếp tục cho ý kiến về cơ chế mua bán điện trực tiếp

Phó Thủ tướng Trần Hồng Hà nhấn mạnh, cơ chế mua bán điện trực tiếp có ý nghĩa quan trọng, khuyến khích thu hút đầu tư và phát triển thị trường điện cạnh tranh.
Đoàn kết chung sức, đồng lòng đưa dự án đường dây 500kV mạch 3 hoàn thành đúng tiến độ

Đoàn kết chung sức, đồng lòng đưa dự án đường dây 500kV mạch 3 hoàn thành đúng tiến độ

Hàng trăm kỹ sư, công nhân các đội xung kích Tổng công ty Điện lực miền Nam chung sức, đồng lòng để đưa dự án đường dây 500kV mạch 3 hoàn thành đúng tiến độ.
Lai Châu bàn giao công trình “Đèn chiếu sáng năng lượng mặt trời”

Lai Châu bàn giao công trình “Đèn chiếu sáng năng lượng mặt trời”

Lai Châu bàn giao công trình “Đèn chiếu sáng năng lượng mặt trời” cho chính quyền địa phương tại Bản Chu Va 6, xã Sơn Bình, huyện Tam Đường.
EVNNPC tổ chức Lễ gắn biển công trình TBA 110kV Hưng Hà 2 và nhánh rẽ

EVNNPC tổ chức Lễ gắn biển công trình TBA 110kV Hưng Hà 2 và nhánh rẽ

Lễ gắn biển công trình TBA 110kV Hưng Hà 2 và nhánh rẽ chào mừng 55 năm thành lập Tổng công ty Điện lực miền Bắc (06/10/1969 -06/10/2024).
Xem thêm
Mobile VerionPhiên bản di động
