Đường dây 500kV mạch 3: Nhiều giải pháp tháo gỡ thách thức mang tên "cột thép"

Trước những khó khăn về cung cấp cột thép cho đường dây 500kV mạch 3, EVN/EVNNPT đã tăng cường các giải pháp tháo gỡ khó khăn cho nhà thầu.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3 Khen thưởng đơn vị đầu tiên hoàn thành sản xuất cột thép Dự án đường dây 500kV mạch 3

Tin vui sớm cho cột thép

Ngày 1/5 vừa qua, Tổng Công ty Truyền tải điện quốc gia (EVNNPT) đã khen thưởng đột xuất cho 2 công ty gồm Công ty TNHH chế tạo cột thép Đông Anh và Công ty Cổ phần Đầu tư xây dựng và thương mại Ngãi Cầu đã hoàn thành gói thầu đầu tiên về cung cấp cột thép cho các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.

Công ty Cổ phần Đầu tư xây dựng và thương mại Ngãi Cầu (Công ty Ngãi Cầu) thực hiện gói thầu số 59 Dự án đường dây 500kV Quảng Trạch – Quỳnh Lưu. Gói thầu có 18 cột, tương đương 1.877 tấn thép. Đến ngày 26/4/2024, chuyến xe cuối cùng cung cấp cột thép của đơn vị đã chuyển đến công trường, vượt trước tiến độ giao hàng của hợp đồng 20 ngày.

Đối với Công ty TNHH chế tạo cột thép Đông Anh (thuộc Tập đoàn PC1) đang thực hiện gói thầu số 16 thuộc Dự án NMNĐ Nam Định I – Thanh Hóa. Gói thầu có 18 cột, tương đương gần 1.900 tấn thép. Đến ngày 25/3/2024 chuyến xe cuối cùng cung cấp cột thép của đơn vị đã chuyển đến công trường, vượt trước tiến độ giao hàng của hợp đồng đã ký kết. Tổng số cột thép công ty thực hiện là 118, chiếm hơn 25% toàn dự án.

Đại diện 2 nhà thầu cho biết, sau khi hoàn thành gói thầu, các đơn vị sẽ tiếp tục triển khai các gói thầu hỗ trợ đơn vị khác còn lại và quyết tâm hoàn thành sớm hơn mục tiêu 15/5/2024 mà EVNNPT đưa ra.

Đường dây 500kV mạch 3: Nhiều giải pháp tháo gỡ thách thức mang tên "cột thép"

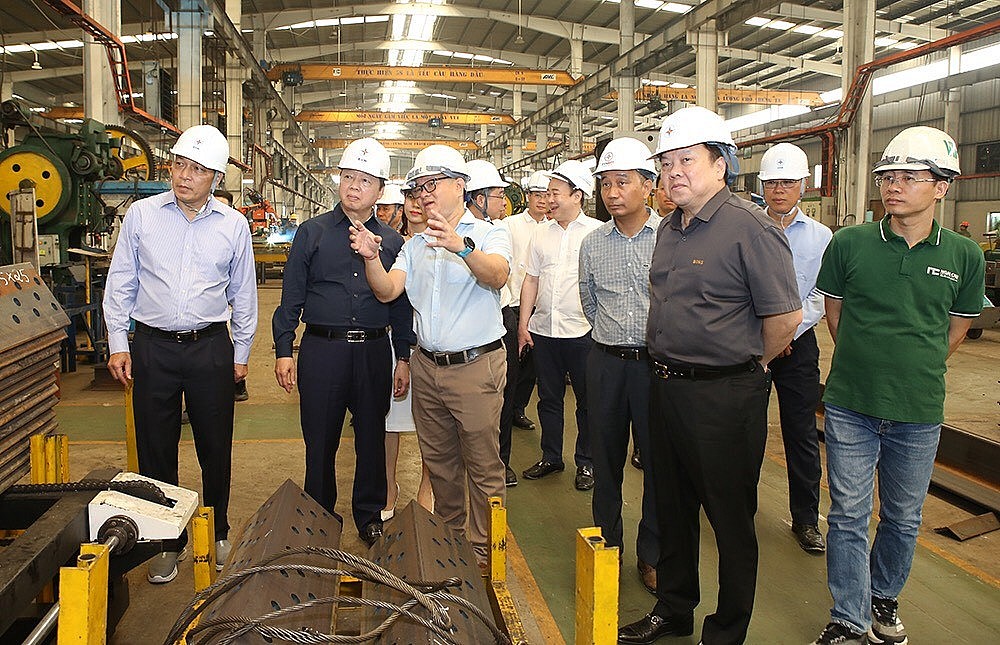

Tổng giám đốc EVNNPT Phạm Lê Phú trao Giấy khen của EVNNPT cho lãnh đạo Công ty TNHH Chế tạo cột thép Đông Anh (thuộc Tập đoàn PC1)

Để đạt được mốc tiến độ nêu trên, các nhà thầu đã luôn nhận thức được tầm quan trọng của dự án. Do đó, bên cạnh việc chuẩn bị tốt nguồn lực, xây dựng kế hoạch triển khai bài bản theo tiến độ; sự hỗ trợ của EVN/EVNNPT; các nhà thầu cũng đã tìm thêm nguồn lực tài chính, đầu tư, huy động thêm máy móc, tuyển thêm lao động, có chính sách động viên tập thể cán bộ công nhân viên làm việc 24/7, xuyên lễ, xuyên ngày nghỉ để sớm hoàn thành sản xuất, bàn giao cho lực lượng thi công.

Ông Phạm Lê Phú – Tổng giám đốc EVNNPT cho biết, hiện nay trên toàn tuyến đường dây 500kV mạch 3 đã hoàn thành khoảng hơn 80% vị trí móng và toàn công trường đang tăng tốc thi công để hoàn thành vị trí móng trong tuần đầu của tháng 5/2024, vì vậy mong muốn các nhà thầu cung cấp cột thép tăng tốc để sớm đưa cột thép đến công trường.

Theo báo cáo của EVNNPT, Dự án Đường dây 500 kV mạch 3 có 1.177 cột điện, tương ứng khoảng gần 139.000 tấn thép, trong đó, sản xuất trong nước 965 cột tương đương 114 nghìn tấn thép; nhập khẩu 212 cột tương đương khoảng 24 nghìn tấn thép. Đến gần cuối tháng 4/2024, các doanh nghiệp đã cung cấp 357 cột, còn 820 cột dự kiến sẽ hoàn thành vào ngày 20/5.

Đường dây 500kV mạch 3: Nhiều giải pháp tháo gỡ thách thức mang tên "cột thép"
Thi công lắp dựng cột thép đường dây 500kV mạch 3

Nhiều giải pháp giải quyết thách thức

Mặc dù có nhiều nỗ lực xong hiện việc thi công lắp dựng cột, phụ kiện các dự án cũng đang gặp khó khăn. Qua khảo sát, tổng năng lực sản xuất khai báo của các đơn vị trong nước đạt khoảng 321 ngàn tấn/năm, tương đương 26,75 ngàn tấn/tháng, thấp hơn so với công suất yêu cầu của Dự án mạch 3 là 32,6 ngàn tấn/tháng. Ngoài ra, các đơn vị cũng đang phải sản xuất cho các đơn hàng khác. Như vậy với nhu cầu cột thép rất lớn trong thời gian ngắn đã gây quá tải cục bộ đối với các đơn vị sản xuất cột thép trong nước.

Bên cạnh đó, một số chủng loại thép khổ lớn, thép cường độ cao (như SS540) nguồn cung trong nước không đủ, nên phải nhập từ nước ngoài. Đặc biệt là thép ống phải nhập ngoại 100%. Việc nhập khẩu nguyên liệu thép từ nước ngoài cũng là nguyên nhân làm chậm tiến độ sản xuất, cung cấp cột thép.

Ngoài ra còn một số khó khăn như thời tiết nắng nóng, mưa giông cũng sẽ ảnh hưởng tới việc vận chuyển, thi công lắp dựng, kéo dây.

Đường dây 500kV mạch 3: Nhiều giải pháp tháo gỡ thách thức mang tên "cột thép"
Phó Thủ tướng Trần Hồng Hà (áo đen) cùng lãnh đạo EVN/EVNNPT kiểm tra nhà máy sản xuất cột thép của Công ty Ngãi Cầu vào ngày 25/4.

Trước những khó khăn nêu trên, thời gian qua, Thủ tướng, Phó Thủ tướng Chính phủ, các Bộ, ban, ngành đã tích cực vào cuộc chỉ đạo trong đó có việc sản xuất cung cấp cột thép. Đối với EVN/EVNNPT đã chủ động đưa ra các kế hoạch, phương án cụ thể; tăng cường công tác kiểm tra, đôn đốc, động viên khen thưởng kịp thời các nhà thầu sản xuất, nhập khẩu cột thép; nhắc nhở các nhà thầu chậm tiến độ; yêu cầu nhà thầu sản xuất cột thép tăng cường dây truyền sản xuất, tăng ca sản xuất 24/7.

Linh hoạt, tháo gỡ tài chính cho các nhà thầu cột thép để kịp thời có vốn sản xuất. Đồng thời, phối hợp với các nhà thầu kiến nghị các cơ quan thẩm quyền tiếp tục tạo điều kiện về mặt thủ tục đối với nguyên liệu thép, cột thép, phụ kiện nhập khẩu.

Vũ Sơn
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Lai Châu chấp thuận chủ trương đầu tư Trạm biến áp 220kV gần 430 tỷ đồng

Lai Châu chấp thuận chủ trương đầu tư Trạm biến áp 220kV gần 430 tỷ đồng

UBND tỉnh Lai Châu vừa có quyết định chấp thuận chủ trương đầu tư, đồng thời chấp thuận nhà đầu tư Dự án Trạm biến áp 220kV Pắc Ma.
Tổng Giám đốc EVNNPC làm việc với UBND tỉnh và PC Sơn La

Tổng Giám đốc EVNNPC làm việc với UBND tỉnh và PC Sơn La

Đây là sự phối hợp hiệu quả giữa EVNNPC và UBND tỉnh Sơn La trong việc đảm bảo an ninh năng lượng, góp phần phát triển bền vững kinh tế - xã hội của địa phương.
Công ty Thủy điện Quảng Trị: Tăng cường ứng dụng khoa học công nghệ trong chuyển đổi số

Công ty Thủy điện Quảng Trị: Tăng cường ứng dụng khoa học công nghệ trong chuyển đổi số

Năm 2024, Công ty Thủy điện Quảng Trị đã tăng cường ứng dụng khoa học công nghệ trong chuyển đổi số để tối ưu quy trình, nâng cao năng suất lao động.
Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào ngày 30/11

Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào ngày 30/11

Theo chương trình Kỳ họp thứ 8, Quốc hội khóa XV đợt 2 được Quốc hội thông qua ngày 21/11, Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào 30/11.
Bộ Công Thương phê duyệt Kế hoạch cung cấp điện quốc gia năm 2025

Bộ Công Thương phê duyệt Kế hoạch cung cấp điện quốc gia năm 2025

Bộ Công Thương đã ban hành Quyết định số 3047/QĐ-BCT ngày 15/11/2024 về việc phê duyệt Kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2025.

Tin cùng chuyên mục

Bài 5: Kinh nghiệm quốc tế và kỳ vọng

Bài 5: Kinh nghiệm quốc tế và kỳ vọng

Trước tốc độ tăng trưởng nhu cầu điện, các nước đều có những cơ chế đặc thù. Luật Điện lực (sửa đổi) của Việt Nam được kỳ vọng sẽ tạo ra bước phát triển mới.
Bài 4: Từ kết quả giám sát đến yêu cầu sửa đổi toàn diện Luật Điện lực

Bài 4: Từ kết quả giám sát đến yêu cầu sửa đổi toàn diện Luật Điện lực

Luật Điện lực (sửa đổi) đã giải quyết cơ bản các điểm nghẽn được chỉ ra trong báo cáo giám sát thực thi chính sách phát triển năng lượng 2016-2021 của Quốc hội.
Bài 3: Các chuyên gia, nhà quản lý, đại biểu Quốc hội nói gì?

Bài 3: Các chuyên gia, nhà quản lý, đại biểu Quốc hội nói gì?

Luật Điện lực (sửa đổi) sớm ban hành sẽ giúp "khơi thông các điểm nghẽn về chính sách, pháp luật, cải cách ngành điện hiệu quả hơn, đáp ứng nhu cầu phát triển".
Đưa điện về khu tái định cư Kho Vàng, Nậm Tông vượt tiến độ 45 ngày

Đưa điện về khu tái định cư Kho Vàng, Nậm Tông vượt tiến độ 45 ngày

Công ty Điện lực Lào Cai đã hoàn thành công trình cấp điện tái thiết cho khu dân cư thôn Kho Vàng, xã Cốc Lầu và thôn Nậm Tông, xã Nậm Lúc.
Bài 2: Sửa đổi Luật để tạo đột phá về thể chế

Bài 2: Sửa đổi Luật để tạo đột phá về thể chế

Sửa đổi Luật Điện lực nhằm tạo đột phá về thể chế, tháo gỡ các vướng mắc, phát triển nguồn, lưới điện, tạo bệ phóng vững chắc phát triển kinh tế - xã hội.
Ứng dụng UAV và công nghệ AI: Bước đột phá trong quản lý vận hành lưới điện truyền tải

Ứng dụng UAV và công nghệ AI: Bước đột phá trong quản lý vận hành lưới điện truyền tải

Ứng dụng thiết bị bay không người lái (UAV) và công nghệ lidar trong công tác quản lý vận hành đường dây đã đạt được những kết quả ấn tượng.
PC Lào Cai:

PC Lào Cai: 'Thần tốc' đưa điện lưới quốc gia về khu tái định cư Làng Nủ

Công ty Điện lực Lào Cai (PC Lào Cai) đã chính thức đóng điện công trình cấp điện tái thiết cho khu dân cư thôn Làng Nủ, xã Phúc Khánh, huyện Bảo Yên.
PC Đắk Nông: Cải thiện và nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế

PC Đắk Nông: Cải thiện và nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế

Công ty Điện lực Đắk Nông (PC Đắk Nông) triển khai giải pháp nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế địa phương những tháng cuối năm 2024.
Hiệu quả quản lý lưới truyền tải từ ứng dụng UAV và công nghệ Lidar

Hiệu quả quản lý lưới truyền tải từ ứng dụng UAV và công nghệ Lidar

Ứng dụng thiết bị bay không người lái và ứng dụng công nghệ lidar trong công tác quản lý vận hành đường dây truyền tải đã đạt được những kết quả ấn tượng.
Nghệ An phê duyệt chủ trương đầu tư 2 dự án lưới điện truyền tải 220kV

Nghệ An phê duyệt chủ trương đầu tư 2 dự án lưới điện truyền tải 220kV

UBND tỉnh Nghệ An vừa ban hành 2 quyết định phê duyệt chủ trương đầu tư và chấp thuận nhà đầu tư 2 dự án lưới điện truyền tải 220kV trên địa bàn.
Ngành điện TP. Hồ Chí Minh: Nâng cao năng suất lao động nhờ phát triển lưới điện thông minh, chuyển đổi số

Ngành điện TP. Hồ Chí Minh: Nâng cao năng suất lao động nhờ phát triển lưới điện thông minh, chuyển đổi số

Nhờ phát triển lưới điện thông minh và chuyển đổi số toàn diện, ngành điện TP. Hồ Chí Minh đạt được nhiều kết quả nổi bật trong tất cả các mặt hoạt động.
Bộ trưởng Nguyễn Hồng Diên đề xuất 3 kịch bản cung ứng điện cho năm 2025

Bộ trưởng Nguyễn Hồng Diên đề xuất 3 kịch bản cung ứng điện cho năm 2025

Tại buổi họp kế hoạch cung ứng điện, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã có những chỉ đạo cụ thể, sát sao xác định rõ các yêu cầu cho từng đơn vị.
Bộ trưởng Nguyễn Hồng Diên: Nhiệm vụ hàng đầu là bảo đảm cung ứng điện trong mọi tình huống

Bộ trưởng Nguyễn Hồng Diên: Nhiệm vụ hàng đầu là bảo đảm cung ứng điện trong mọi tình huống

Ngày 14/11, tại Hà Nội, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chủ trì cuộc họp về kế hoạch cung ứng điện năm 2025.
EVNCPC triển khai nhiều hoạt động trong ‘Tháng tri ân khách hàng 2024’

EVNCPC triển khai nhiều hoạt động trong ‘Tháng tri ân khách hàng 2024’

EVNCPC triển khai ‘Tháng tri ân khách hàng 2024’ với các hoạt động phong phú, thiết thực để tri ân chân thành, sâu sắc đến khách hàng sử dụng điện.
Bộ Công Thương xây dựng 3 kịch bản cung cấp điện năm 2025

Bộ Công Thương xây dựng 3 kịch bản cung cấp điện năm 2025

Để cung cấp điện năm 2025, các đơn vị chức năng thuộc Bộ Công Thương đã xây dựng 3 kịch bản tăng trưởng phụ tải.
Hà Giang: Chú trọng đảm bảo an toàn hành lang lưới điện

Hà Giang: Chú trọng đảm bảo an toàn hành lang lưới điện

Theo kế hoạch đến 31/12/2024, ngành Điện Hà Giang sẽ thực hiện xử lý xong các điểm vi phạm khoảng cách pha đất, đảm bảo an toàn hành lang lưới điện.
Tháng tri ân khách hàng năm 2024 của EVN có gì đặc biệt?

Tháng tri ân khách hàng năm 2024 của EVN có gì đặc biệt?

Tháng tri ân khách hàng năm 2024 của EVN có chủ đề “Đồng hành cùng khách hàng sử dụng điện an toàn, tiết kiệm và hiệu quả”.
PC Đắk Lắk: Đảm bảo an toàn lưới điện cao áp tại khu vực rừng trồng và rừng nguyên sinh

PC Đắk Lắk: Đảm bảo an toàn lưới điện cao áp tại khu vực rừng trồng và rừng nguyên sinh

PC Đắk Lắk tăng cường các công tác phát quang hành lang tuyến, tuyên truyền an toàn điện, đặc biệt là các khu vực có diện tích rừng trồng, rừng nguyên sinh lớn.
Tổng giám đốc EVNCPC Ngô Tấn Cư làm việc với Bộ Tư lệnh Vùng 4 Hải quân tại Khánh Hòa

Tổng giám đốc EVNCPC Ngô Tấn Cư làm việc với Bộ Tư lệnh Vùng 4 Hải quân tại Khánh Hòa

Tổng giám đốc EVNCPC Ngô Tấn Cư làm việc với Bộ Tư lệnh Vùng 4 Hải quân về triển khai đầu tư dự án Trạm biến áp 110 kV Sân bay Cam Ranh và đấu nối.
Chủ tịch HĐTV EVNCPC Nguyễn Thanh làm việc với Công ty Điện lực Bình Định

Chủ tịch HĐTV EVNCPC Nguyễn Thanh làm việc với Công ty Điện lực Bình Định

Chủ tịch HĐTV EVNCPC Nguyễn Thanh và đoàn công tác làm việc với PC Bình Định về tình hình sản xuất kinh doanh, đầu tư phát triển giai đoạn 2021 – 2025.
Xem thêm
Mobile VerionPhiên bản di động
