Thanh Hoá - Hải Dương: Triển khai công tác liên quan đến đường dây 500kV mạch 3

Thực hiện chỉ đạo của Thủ tướng Chính phủ về việc triển khai đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối, Thanh Hoá và Hải Dương đã nhanh chóng vào cuộc.
Nam Định tiên phong thực hiện kết luận của Bộ Công Thương về triển khai Dự án đường dây 500kV mạch 3 Bộ Công Thương họp rà soát tiến độ Dự án đường dây 500 kV mạch 3 Phê duyệt chủ trương và chấp thuận nhà đầu tư dự án đường dây 500 kV Nam Định I - Thanh Hoá

Thanh Hóa ưu tiên công tác giải phóng mặt bằng

UBND tỉnh Thanh Hóa vừa có văn bản số 16421/UBND-CN gửi các sở, ngành, địa phương liên quan về việc giao tham mưu văn bản chỉ đạo triển khai thực hiện các thủ tục giải phóng mặt bằng và hỗ trợ đầu tư Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa và Dự án đường dây 500kV Quỳnh Lưu – Thanh Hóa trên địa bàn tỉnh.

Thực hiện Quyết định số 1241/QĐ-TTg ngày 24/10/2023 của Thủ tướng Chính phủ về việc phê duyệt chủ trương đầu tư đồng thời chấp thuận nhà đầu tư dự án Đường dây 500kV NMNĐ Nam Định I - Thanh Hóa; ý kiến chỉ đạo của Phó Thủ tướng Chính phủ Trần Hồng Hà tại Thông báo số 440/TB-VPCP ngày 26/10/2023 của Văn phòng Chính phủ. Trên cơ sở báo cáo của Sở Công Thương tại Công văn số 3015/SCT-QLNL ngày 25/10/2023 về báo cáo nội dung Hội nghị ngày 23/10/2023 tại Văn phòng Chính phủ do Phó Thủ tướng Trần Hồng Hà chủ trì về các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối, Phó Chủ tịch UBND tỉnh Thanh Hóa Mai Xuân Liêm có ý kiến chỉ đạo như sau:

Giao Sở Công Thương chủ trì, phối hợp với Sở Kế hoạch và Đầu tư, Sở Xây dựng, Sở Tài nguyên và Môi trường, Sở Giao thông vận tải, Sở Nông nghiệp và Phát triển nông thông; Ban Quản lý Khu kinh tế Nghi Sơn và các Khu công nghiệp; UBND các huyện: Nông Cống, Như Thanh, Thiệu Hóa, Triệu Sơn, Đông Sơn, Nga Sơn, Hà Trung, Hậu Lộc, Hoằng Hóa, Yên Định, thị xã Nghi Sơn; Ban QLDA các công trình điện miền Bắc, Ban QLDA các công trình điện miền Trung và các ngành, đơn vị liên quan, rà soát toàn bộ hồ sơ, thủ tục và các bước cần chuẩn bị thực hiện thuộc trách nhiệm của UBND tỉnh Thanh Hóa, các sở, ngành, địa phương có liên quan để tổ chức triển khai thực hiện dự án Đường dây 500kV NMNĐ Nam Định I - Thanh Hóa (đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư) và dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa (ngay sau khi được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư) trên địa bàn tỉnh Thanh Hóa.

Trên cơ sở đó, tham mưu văn bản chỉ đạo của Chủ tịch UBND tỉnh để giao trách nhiệm cụ thể cho từng sở, ngành, đơn vị, địa phương có liên quan trong việc thực hiện công tác GPMB và hỗ trợ công tác đầu tư, thi công thực hiện các dự án; báo cáo Chủ tịch UBND tỉnh trước ngày 15/11/2023.

Trước đó, ngày 05/10/2023, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã có văn bản gửi UBND tỉnh Thanh Hóa đề nghị tháo gỡ khó khăn, vướng mắc cho dự án đường dây 500kV mạch 3 trên địa bàn tỉnh Thanh Hóa.

Ngày 16/10/2023, UBND tỉnh Thanh Hóa có công văn phúc đáp và khẳng định: Tỉnh Thanh Hóa đã cam kết với Thủ tướng Chính phủ và các Bộ: Kế hoạch và Đầu tư, Tài nguyên và Môi trường, Công Thương, đảm bảo bố trí đủ chỉ tiêu đất nặng lượng trong kỳ quy hoạch sử dụng đất thời kỳ 2021-2030, kế hoạch sử dụng đất hằng năm cấp huyện phục vụ thực hiện dự án Đường dây 500kV mạch 3. Đồng thời, UBND tỉnh Thanh Hóa cũng đã chỉ đạo quyết liệt, giao nhiệm vụ cụ thể để các sở, ngành, địa phương đẩy nhanh tiến độ, hoàn thành các nhiệm vụ theo chỉ đạo của UBND tỉnh. UBND tỉnh Thanh Hóa yêu cầu Giám đốc Sở Tài nguyên và Môi trường, Giám đốc Sở Nông nghiệp và Phát triển nông thông, Chủ tịch UBND các huyện: Như Thanh; Công Cống, Triệu Sơn; Đông Sơn; Thiệu Hóa và thị xã Nghi Sơn tập trung mọi nguồn lực, chỉ đạo, tổ chức thực hiện hoàn thành các nhiệm vụ được giao nhằm đáp ứng mục tiêu tiến độ của dự án.

Thanh Hoá - Hải Dương: Triển khai công tác liên quan đến đường dây 500kV mạch 3

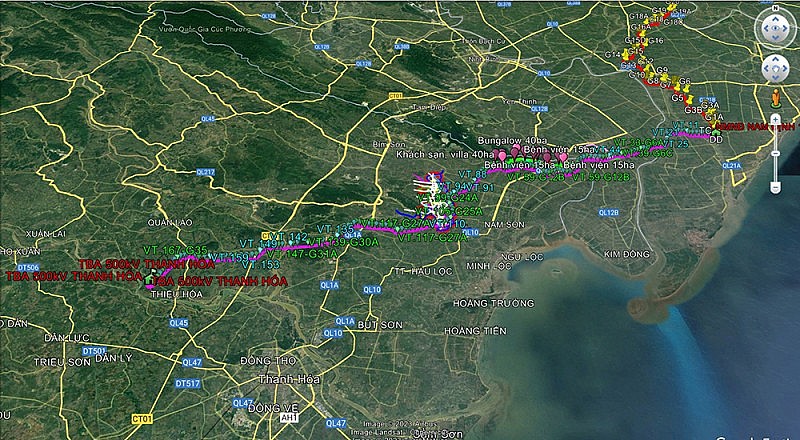

Hướng tuyến đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Hải Dương yêu cầu 4 huyện triển khai các phần việc liên quan Dự án đường dây 500 kV mạch 3

Theo đó, UBND tỉnh Hải Dương vừa có văn bản số 4070/UBND - VP gửi các sở, ngành, địa phương trong tỉnh chỉ đạo việc thực hiện kết luận của Phó Thủ tướng Chính phủ Trần Hồng Hà nhằm triển khai dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).

Chủ tịch UBND tỉnh Hải Dương yêu cầu UBND các huyện Ninh Giang, Thanh Miện, Gia Lộc, Bình Giang nơi có Dự án đường dây 500 kV Nhà máy Nhiệt điện Nam Định I – Phố Nối đi qua khẩn trương chỉ đạo rà soát, chủ động cân đối chỉ tiêu sử dụng đất năng lượng để bố trí cho dự án. Hoàn thiện thủ tục phê duyệt quy hoạch, kế hoạch sử dụng đất cấp huyện theo thẩm quyền, đồng thời thống kê gửi Sở Tài nguyên và Môi trường để tổng hợp, tham mưu UBND tỉnh báo cáo Thủ tướng Chính phủ bổ sung (nếu có) theo chỉ đạo của Thủ tướng Chính phủ tại Công điện số 965/CĐ-TTg ngày 13/10/2023.

Các địa phương trên chủ trì, phối hợp các Sở Công thương, Thông tin và Truyền thông, Đài Phát thanh - Truyền hình tỉnh, Báo Hải Dương chủ động tổ chức tuyên truyền, vận động để người dân trên địa bàn hiểu rõ tầm quan trọng, cấp thiết của dự án đối với an ninh năng lượng quốc gia, tạo sự đồng thuận, tránh bị các đối tượng xấu lợi dụng, kích động gây mất an ninh trật tự địa phương.

Chủ trì, phối hợp Tập đoàn Điện lực Việt Nam, EVNNPT (chủ đầu tư dự án) và các sở, ngành, đơn vị liên quan làm tốt công tác bồi thường, giải phóng mặt bằng, tái định cư, bảo đảm quyền lợi của người dân; tập trung giải phóng, bàn giao mặt bằng trước đối với các khu vực cần thiết phải tổ chức thi công sớm như khu vực móng, cột... theo quy định.

Chủ tịch UBND tỉnh Hải Dương giao các Sở: Công Thương, Tài nguyên và Môi trường, Xây dựng, Nông nghiệp và Phát triển nông thôn, Tài chính, Kế hoạch và Đầu tư, Thông tin và Truyền thông căn cứ chức năng, nhiệm vụ chủ động hướng dẫn, giám sát, đôn đốc UBND các huyện Ninh Giang, Thanh Miện, Gia Lộc, Bình Giang trong quá trình tổ chức thực hiện bảo đảm quy định pháp luật hiện hành; tham mưu, báo cáo UBND tỉnh để chỉ đạo giải quyết kịp thời các khó khăn, vướng mắc (nếu có).

Vũ Sơn
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Chủ tịch PVN: Tín Nghĩa đòi giá thuê đất quá cao thì giá điện sẽ đội lên, người dân không thể chấp nhận

Chủ tịch PVN: Tín Nghĩa đòi giá thuê đất quá cao thì giá điện sẽ đội lên, người dân không thể chấp nhận

Ông Lê Mạnh Hùng, Chủ tịch HĐTV Tập đoàn Dầu khí Việt Nam cho rằng, dự án Nhiệt điện Nhơn Trạch 3 và 4 không thể có 2 hợp đồng thuê đất.
Vì sao tỉnh Thanh Hóa chưa xem xét dự án thủy điện của Công ty Techco?

Vì sao tỉnh Thanh Hóa chưa xem xét dự án thủy điện của Công ty Techco?

Tỉnh Thanh Hóa quyết định chưa xem xét giải quyết đề nghị nghiên cứu, khảo sát, lập hồ sơ bổ sung quy hoạch và đầu tư dự án thủy điện huyện Mường Lát.
Thừa Thiên Huế: Triển khai phương án cấp điện mùa khô

Thừa Thiên Huế: Triển khai phương án cấp điện mùa khô

Dự báo mùa khô năm 2024 sẽ khắt nghiệt, nhu cầu sử dụng điện tăng cao, tỉnh Thừa Thiên Huế cùng ngành điện triển khai các phương án cấp điện ổn định, an toàn.
Lào Cai: Diễn tập phương án cung ứng điện hè 2024

Lào Cai: Diễn tập phương án cung ứng điện hè 2024

Với mục tiêu cung cấp điện ổn định trong những ngày hè, Công ty Điện lực Lào Cai đã tổ chức buổi diễn tập cung ứng điện hè năm 2024.
Làm sao phát triển chiếu sáng đô thị hướng tới Net Zero vào năm 2050?

Làm sao phát triển chiếu sáng đô thị hướng tới Net Zero vào năm 2050?

Hội thảo đánh giá phát triển chiếu sáng tại các đô thị chỉ ra các thuận lợi cũng như vướng mắc khó khăn để từ đó đề xuất các giải pháp và định hướng phát triển.

Tin cùng chuyên mục

Tháng 5, EVN tập trung cho đường dây 500kV mạch 3 và dự án truyền tải nhập khẩu điện

Tháng 5, EVN tập trung cho đường dây 500kV mạch 3 và dự án truyền tải nhập khẩu điện

Trong tháng 5/2023, bên cạnh các dự án nguồn điện, EVN sẽ tập trung cao độ cho đường dây 500kV mạch 3 và các dự án truyền tải phục vụ nhập khẩu điện từ Lào.
Lâm Đồng: Chủ động bảo đảm cung ứng điện trong thời gian cao điểm

Lâm Đồng: Chủ động bảo đảm cung ứng điện trong thời gian cao điểm

Tỉnh Lâm Đồng triển khai đồng bộ nhiều giải pháp, đảm bảo cung ứng đủ điện trong thời gian cao điểm hè nắng nóng năm 2024.
Tháng 5, nắng nóng gay gắt, công suất đỉnh hệ thống điện có thể lên tới 49.000MW

Tháng 5, nắng nóng gay gắt, công suất đỉnh hệ thống điện có thể lên tới 49.000MW

Tập đoàn Điện lực Việt Nam (EVN) cho biết, trong tháng 5/2024, nhu cầu phụ tải tăng cao, công suất cực đại của hệ thống điện có thể lên tới 49.000MW
Quảng Ninh phê duyệt chủ trương và nhà đầu tư Dự án Trạm biến áp 220kV Nam Hòa

Quảng Ninh phê duyệt chủ trương và nhà đầu tư Dự án Trạm biến áp 220kV Nam Hòa

Ban Quản lý Khu kinh tế Quảng Ninh vừa ban hành Quyết định số 148/QĐ-BQLKKT về việc chấp thuận chủ trương đầu tư Dự án Trạm biến áp 220kV Nam Hòa.
Tiến độ Đường dây 500kV mạch 3 NMNĐ Nam Định I – Phố Nối ngày 8/5

Tiến độ Đường dây 500kV mạch 3 NMNĐ Nam Định I – Phố Nối ngày 8/5

Mặc dù đã đạt được kết quả tích cực nhưng tiến độ thi công Đường dây 500kV mạch 3 NMNĐ Nam Định I – Phố Nối vẫn chưa đáp ứng được yêu cầu đề ra.
EVN cần chú trọng nhiệm vụ cấp điện mùa khô 2024

EVN cần chú trọng nhiệm vụ cấp điện mùa khô 2024

Uỷ ban Quản lý vốn Nhà nước tại Doanh nghiệp vừa có văn bản yêu cầu Tập đoàn Điện lực Việt Nam cần tăng cường hơn nữa nhiệm vụ cấp điện mùa khô 2024.
Chuyện nữ công nhân ngành điện

Chuyện nữ công nhân ngành điện

Yêu nghề, say công việc, những người phụ nữ ngành điện luôn vượt qua khó khăn, hoàn thành tốt nhiệm vụ, kể cả những công việc tưởng chừng chỉ dành cho nam giới.
EVN kiến nghị gì để đẩy nhanh tiến độ Đường dây 500kV mạch 3?

EVN kiến nghị gì để đẩy nhanh tiến độ Đường dây 500kV mạch 3?

Mặc dù đã đạt được nhiều kết quả tích cực song công tác thi công đường dây 500kV mạch 3 vẫn còn những khó khăn, thách thức.
Bộ Công Thương gửi lời chia buồn tới các nạn nhân vụ sạt lở lán trại gần đường dây 500kV mạch 3

Bộ Công Thương gửi lời chia buồn tới các nạn nhân vụ sạt lở lán trại gần đường dây 500kV mạch 3

Ngày 7/5, Bộ Công Thương tổ chức cuộc họp giao ban trực tuyến với các bộ, ngành, địa phương liên quan và EVN, EVNNPT về tiến độ đường dây 500kV mạch 3.
Tăng cường bảo vệ hành lang lưới điện cao áp mùa nắng nóng 2024

Tăng cường bảo vệ hành lang lưới điện cao áp mùa nắng nóng 2024

Với địa bàn quản lý rộng, đi qua nhiều khu vực rừng phòng hộ, vùng đông dân đã gây khó khăn trong quản lý vận hành một số tuyến đường dây điện cao thế.
Lào Cai: Huy động lực lượng khắc phục thiệt hại lưới điện do giông lốc

Lào Cai: Huy động lực lượng khắc phục thiệt hại lưới điện do giông lốc

Từ đêm 5/5 đến sáng 6/5, trên địa bàn tỉnh Lào Cai xảy ra mưa to kèm theo giông lốc diện rộng gây thiệt hại đối với hệ thống điện, nhiều cột điện đổ gãy.
EVNHANOI: Đẩy mạnh công tác tuyên truyền tiết kiệm điện hiệu quả trong mùa nắng nóng 2024

EVNHANOI: Đẩy mạnh công tác tuyên truyền tiết kiệm điện hiệu quả trong mùa nắng nóng 2024

Theo Trung tâm Dự báo Khí tượng Thuỷ văn Quốc gia, năm 2024 nắng nóng sẽ đến sớm, gay gắt hơn và có thể xuất hiện các kỷ lục về nhiệt độ.
Thông tin mới nhất về tiến độ đường dây 500kV mạch 3, tuần đầu tháng 5/2024

Thông tin mới nhất về tiến độ đường dây 500kV mạch 3, tuần đầu tháng 5/2024

Đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối vẫn đang gấp rút thi công với mục tiêu hoàn thành trong tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ
PC Nghệ An triển khai các giải pháp đảm bảo cấp điện an toàn, liên tục trong mùa nắng nóng

PC Nghệ An triển khai các giải pháp đảm bảo cấp điện an toàn, liên tục trong mùa nắng nóng

Để đảm bảo cấp điện an toàn, liên tục mùa hè nắng nóng, PC Nghệ An đã triển khai nhiều giải pháp như tiết kiệm điện, điều chỉnh phụ tải, dịch chuyển phụ tải.
Khen thưởng kịp thời các đơn vị có thành tích tham gia thi công đường dây 500kV mạch 3

Khen thưởng kịp thời các đơn vị có thành tích tham gia thi công đường dây 500kV mạch 3

Công đoàn Điện lực Việt Nam đã tổ chức khen thưởng kịp thời các đơn vị có thành tích tham gia đường dây 500kV mạch 3.
"Cuộc chiến" về nguồn cung khí đốt có xảy ra khi G7 ngừng sử dụng than vào năm 2035?

"Cuộc chiến" về nguồn cung khí đốt có xảy ra khi G7 ngừng sử dụng than vào năm 2035?

Thỏa thuận đóng cửa những nhà máy điện sử dụng than đánh dấu lần đầu tiên các nước G7 đặt ra thời hạn chấm dứt sự phụ thuộc vào nhiên liệu hóa thạch.
Nhiều ý kiến đóng góp tích cực, bổ sung cho dự thảo Luật Điện lực (sửa đổi)

Nhiều ý kiến đóng góp tích cực, bổ sung cho dự thảo Luật Điện lực (sửa đổi)

Nhằm tiếp tục hoàn thiện dự thảo Luật Điện lực (sửa đổi), trong 2 ngày 3-4/5, Bộ Công Thương đã tổ chức hội thảo lấy ý kiến về dự thảo luật này tại Hà Nội.
Nhà máy Nhiệt điện Nghi Sơn 1: Góp phần đảm bảo cung ứng điện trong dịp lễ 30/4 - 1/5

Nhà máy Nhiệt điện Nghi Sơn 1: Góp phần đảm bảo cung ứng điện trong dịp lễ 30/4 - 1/5

Số liệu thống kê cho thấy, tiêu thụ điện bình quân trong kỳ nghỉ lễ 30/4-1/5 năm nay giảm 8% so với ngày trước lễ và tăng rất cao so với cùng kỳ nghỉ lễ 2023.
Tây Ninh: Phê duyệt chủ trương đầu tư 2 dự án truyền tải điện

Tây Ninh: Phê duyệt chủ trương đầu tư 2 dự án truyền tải điện

UBND tỉnh Tây Ninh vừa phê duyệt chủ trương đầu tư và nhà đầu tư 2 dự án truyền tải điện, đảm bảo cung cấp điện cho địa phương và vùng lân cận.
Dự thảo Luật Điện lực (sửa đổi) quy định thế nào về thị trường điện?

Dự thảo Luật Điện lực (sửa đổi) quy định thế nào về thị trường điện?

Ngày thứ 2 trong hội nghị lấy ý kiến dự thảo Luật Điện lực bắt đầu với 3 chuyên đề trong dự thảo luật.
Xem thêm
Mobile VerionPhiên bản di động
