Thách thức vận hành lưới điện dịp Tết khi phụ tải giảm nhưng điện áp tăng

Theo cách hiểu thông thường, vào dịp Tết, nhu cầu điện giảm, công tác vận hành bớt căng thẳng hơn tuy nhiên thực tế không phải vậy.
Công Thương qua góc nhìn báo chí ngày 21/4: Giải "bài toán" cân bằng phụ tải trong Quy hoạch điện VIII EVNNPC đẩy mạnh chương trình tiết kiệm điện và điều chỉnh phụ tải

Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN), sản lượng điện sản xuất và nhập khẩu toàn hệ thống trung bình tháng 2/2024 dự kiến đạt 636,8 triệu kWh/ngày, giảm 11.92% so với cùng kỳ năm 2023. Sở dĩ sản xuất điện giảm là do phụ tải dịp Tết Nguyên đán giảm, các nhà máy, xí nghiệp, cơ sở tiêu dùng điện lớn (điện công nghiệp) đều tạm nghỉ hoặc giảm sản xuất. Trong khi đó nhu cầu điện sinh hoạt, du lịch sẽ tăng lên.

Thách thức vận hành lưới điện dịp Tết khi phụ tải giảm nhưng điện áp tăng

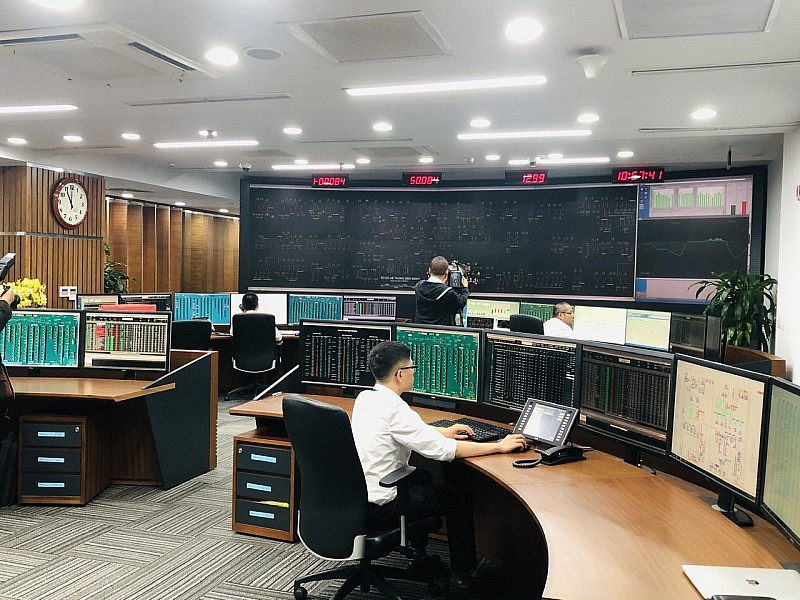

Ông Nguyễn Đức Ninh, Giám đốc Trung tâm Điều độ hệ thống điện quốc gia báo cáo Bộ trưởng Bộ Công Thương về phương án vận hành hệ thống điện dịp Tết ngày 6/2/2024 (Ảnh: Đình Dũng)

Như thường lệ, nhu cầu tiêu thụ điện toàn quốc trong dịp nghỉ Tết Nguyên Đán sẽ thấp hơn ngày thường. Dự báo, dịp Tết Giáp Thìn 2024, sản lượng trung bình ngày đạt khoảng 470,9 triệu kWh/ngày thấp hơn 307 triệu kWh/ngày so với Atb (sản lượng điện sử dụng trung bình một tháng) ngày tháng 1/2024 (778 triệu kWh/ngày), tức tương đương 60,6% Atb ngày của tháng 1/2024. Công suất lớn nhất của hệ thống điện (Pmax) là 28,956 MW (ngày 09/02) và Pmin là 14,667 MW (ngày 10/02).

Phân loại

08/02

(29 Tết)

09/02

(30 Tết)

10/02

(01 Tết)

11/02

(02 Tết)

12/02

(03 Tết)

13/02

(04 Tết)

14/02

(05 Tết)

Angày (triệu kWh)

502,0

512,5

443,5

452,1

450,5

454,0

482,2

Pmax (MWh)

28,247

28,956

24,157

24,288

24,192

25,366

27,618

Pmin (MWh)

17,535

15,937

14,667

15,387

15,429

14,973

15,304

Đại diện Trung tâm điều độ hệ thống điện Quốc gia (A0) cho biết, do nhu cầu sử dụng điện toàn hệ thống thấp hơn nhiều so với ngày làm việc bình thường nên việc vận hành hệ thống điện phải đối mặt với 2 vấn đề lớn: Thứ nhất là hiện tượng dư thừa nguồn trên hệ thống; thứ hai là điện áp trên lưới điện lưới điện truyền tải sẽ tăng cao hơn so với chế độ bình thường.

Điện áp tăng là do nhiều người cùng sử dụng điện trong cùng một thời điểm, nhất là giờ cao điểm trưa hoặc tối. Hậu quả có thể làm các thiết bị nhạy cảm dừng hoạt động. Mặt khác, nếu biên độ điện áp tăng cao có thể gây hỏng máy móc vì các thiết bị bảo vệ chưa kịp tác động. Nếu điều này xảy ra thường xuyên sẽ gây hư hỏng hoặc giảm tuổi thọ của các thiết bị điện.

Thách thức vận hành lưới điện dịp Tết khi phụ tải giảm nhưng điện áp tăng
Kỹ sư vận hành hệ thống điện tại Trung tâm Điều độ hệ thống điện Quốc gia (Ảnh: Đình Dũng)

Tăng cường phương thức vận hành

Để đảm bảo vận hành an toàn, EVN đã phải xây dựng các phương án cấp điện, trong đó có các phương thức vận hành hệ thống. Theo đó, sẽ bố trí phương thức vận hành nguồn hợp lý đảm bảo an toàn, tin cậy trong điều kiện bình thường và linh hoạt chuyển đổi trong tình huống sự cố; Bố trí hợp lý thời gian sửa chữa các nguồn điện trên toàn hệ thống, đảm bảo đủ công suất dự phòng cho hệ thống tại mọi thời điểm. Đảm bảo số tổ máy để điều chỉnh công suất vô công (hay còn gọi là công suất phản kháng)

Với mức tiêu thụ điện giảm thấp trong dịp nghỉ Tết, việc bắt buộc phải duy trì một số tổ máy điện truyền thống (như nhiệt điện than, turbine khí, thủy điện...) chạy nền ở mức tối thiểu để đảm bảo ổn định cho hệ thống điện, các ràng buộc chống quả tải lưới điện và chất lượng điện áp gây nhiều khó khăn trong công tác vận hành như: đảm bảo quán tính tối thiểu của hệ thống; đảm bảo dự phòng điều chỉnh tần số trong chế độ thấp điểm...

Khi phụ tải xuống quá thấp, các nguồn truyền thống đã ngừng/giảm phát đến giới hạn kỹ thuật mà tổng công suất phát vẫn vượt nhu cầu tiêu thụ, việc điều chỉnh giảm công suất huy động của tất cả các loại hình nguồn điện, kể cả các nguồn năng lượng tái tạo là yêu cầu bắt buộc.

Đối với lưới điện, A0 đã thực hiện tính toán kiểm tra 03 chế độ cao điểm/thấp điểm trưa/thấp điểm đêm. Trong các chế độ tính toán, các đường dây và Trạm biến áp lưới 500kV, 220kV đều mang tải dưới 80%.

Về truyền tải điện, sẽ tính toán để dảm bảo giới hạn truyền tải trên các đường dây 500kV và các đường dây 220kV liên kết miền trong giới hạn cho phép, thường ở mức thấp để có dự phòng cho các trường hợp sự cố và bất thường.

Bên cạnh đó, trong chế độ thấp điểm trưa hoặc thấp điểm đêm, phụ tải giảm thấp, một số nút 500kV có điện áp cao như Hà Tĩnh, Vũng Áng, Quảng Trạch, Đà Nẵng, Thạnh Mỹ, Dốc Sỏi, Pleiku, Tân Định, Sông Mây, Tân Uyên, Nhà Bè, Mỹ Tho, Ô Môn, một số nút 220kV có điện áp cao: Nho Quan, Hà Tĩnh, Vũng Áng.

Nguyên Vũ
