Trên công trường thi công đường dây 500kV Nam Định 1- Thanh Hóa

Gần 1.000 công nhân vẫn liên tục hối hả làm xuyên đêm để đảm bảo tiến độ của dự án đường dây 500kV Nhà máy Nhiệt điện (NMNĐ) Nam Định 1- Thanh Hóa.
Bàn giải pháp tháo gỡ khó khăn cho dự án đường dây 500kV Nam Định 1- Phố Nối Mặt bằng đường dây 500kV mạch 3 tại Hưng Yên: Khó ở đâu gỡ ở đó

Làm xuyên Tết đảm bảo tiến độ thi công dự án

Vào những ngày Xuân Giáp Thìn 2024 cận kề, khi những dòng người đang hối hải ngược xuôi chuẩn bị cho một năm mới sắp đến, thì tại gần 100 vị trí cột của dự án đường dây 500kV NMNĐ Nam Định 1- Thanh Hóa (Dự án) những người công nhân vẫn đang miệt mài làm xuyên đêm, không có ngày nghỉ để đảm bảo tiến độ thi công của dự án.

Có mặt tại vị trí cột 167 thuộc địa phận xã Thiệu Công, huyện Thiệu Hóa (tỉnh Thanh Hóa), chia sẻ với phóng viên ông Hà Trọng Văn – Phó Giám đốc Công ty CP Ứng dụng và Phát triển Công nghệ thông tin – nhà thầu thi công gói thầu số 12 cho biết: Gói thầu của chúng tôi gồm 23 vị trí đi qua huyện Thiệu Hóa của tỉnh Thanh Hóa, trong đó sẽ có những vị trí sẽ phải thi công xuyên tết, còn lại chúng tôi đang dồn lực để đảm bảo hoàn thành phần móng bê tông trước Tết Nguyên đán Giáp Thìn.

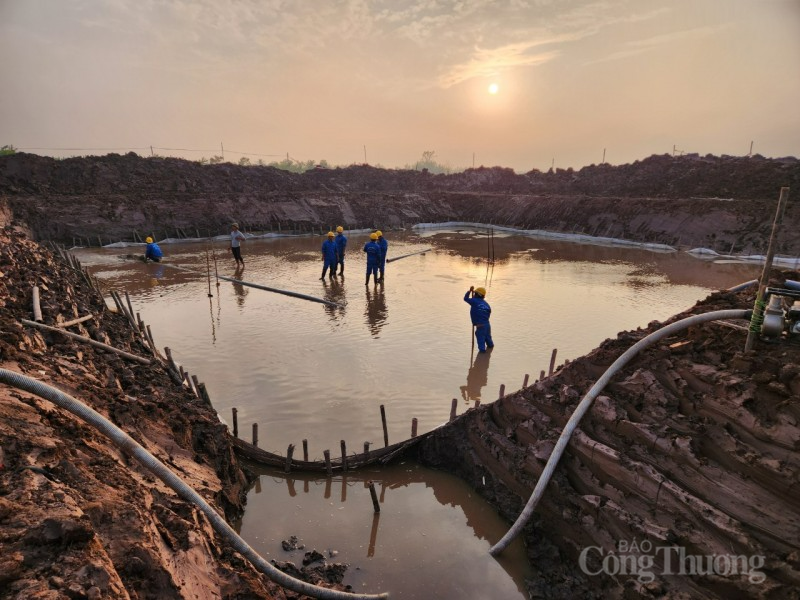

Trên công trường thi công đường dây 500kV Nam Định 1- Thanh Hóa
Tết Giáp Thìn lực lượng thi công đường dây 500kV NMNĐ Nam Định 1- Thanh Hóa vẫn tiếp tục thi công đảm bảo tiến độ dự án

Cũng theo ông Hà Trọng Văn, đây là công trình trọng điểm quốc gia, với sự chỉ đạo quyết liệt của Chính phủ, Bộ Công Thương, nên nhà thầu triển khai thi công khá thuận lợi. Chủ đầu tư và các cấp chính quyền địa phương có trách nhiệm rất cao trong việc đẩy nhanh giải phóng mặt bằng, cùng với đó là công tác truyền thông thực hiện rất tốt, mặc dù chúng tôi thi công trải dài trên nhiều địa bàn nhưng đều nhận được sự ủng hộ của người dân trong bàn giao đất, tạo điều kiện để nhà thầu mượn đất làm đường tạm, tập kết thiết bị, máy móc, vật tư phục vụ công tác thi công.

Với đặc thù các vị trí móng cột chủ yếu nằm trên đồng ruộng và đồi núi nên giải pháp thi công tương đối khó khăn, đặc biệt tại các khu vực ruộng nền đất yếu. Tuy nhiên chúng tôi đã huy động tối đa lực lượng thi công xuyên Tết Nguyên đán để đảm bảo hoàn thành đúng tiến độ của dự án.”- ông Văn cho hay.

Ông Đỗ Quang Hợp - Tư vấn giám sát trưởng của Dự án, đại diện Công ty CP Tư vấn xây dựng điện 4 chia sẻ: Là đơn vị tư vấn giám sát toàn tuyến của dự án với 180 vị trí trong đó có 48 vị trí móng cọc, còn lại 132 vị trí móng bản, móng trụ, với tiến độ thi công như hiện nay chúng tôi sẽ hoàn thành 98 vị trí móng trước và trong tết Nguyên đán Giáp Thìn, 82 vị trí còn lại đang chờ bàn giao mặt bằng, tuy nhiên chúng tôi xác định những vị trí đang thi công sẽ được triển khai làm xuyên Tết để đảm bảo tiến độ, phấn đấu hoàn thành trong tháng 3/2024.

Bám sát tiến độ mục tiêu

Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa được triển khai thi công từ cuối tháng 10/2023. Dự án có chiều dài khoảng 74,4 km gồm 2 mạch từ sân phân phối 500kV NMNĐ Nam Định I đến Trạm biến áp 500kV Thanh Hóa. Dự án đi qua địa bàn 3 tỉnh: Nam Định, Ninh Bình, Thanh Hóa.

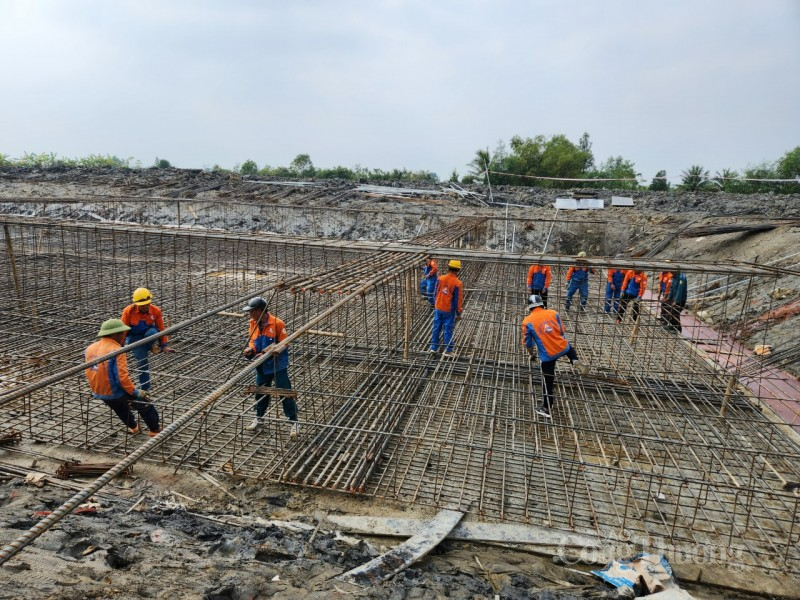

Trên công trường thi công đường dây 500kV Nam Định 1- Thanh Hóa

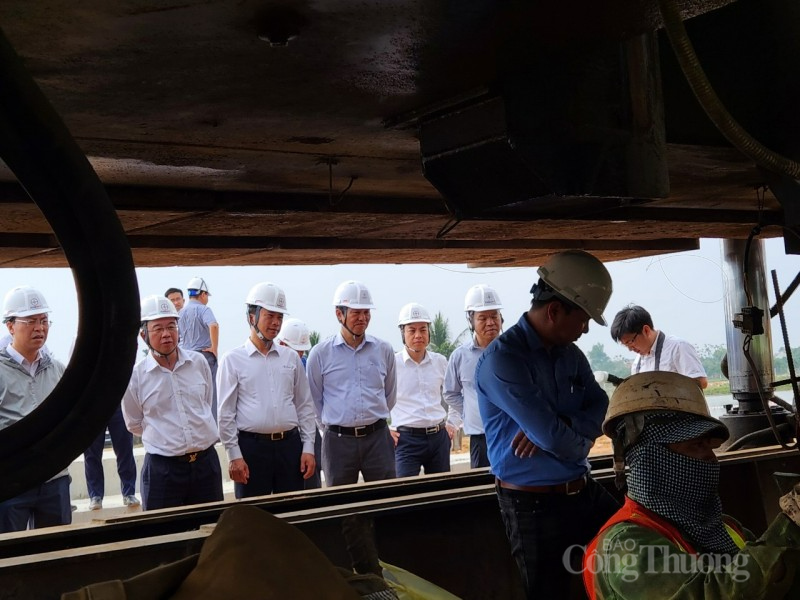

Ông Phạm Lê Phú, Tổng Giám đốc EVNNPT (thứ 2 từ trái sang) cùng đoàn công tác đến thăm, tặng quà lực lượng thi công trên công trường và kiểm tra tiến độ thi công trước Tết Nguyên đán tại vị trí 145

Đây là một trong 4 dự án thành phần thuộc Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) với tổng chiều dài khoảng 515 km, đi qua địa bàn 9 tỉnh. Dự án đã được phê duyệt trong Quy hoạch điện VIII.

Ông Trần Kim Vũ - Phó Giám đốc Ban Quản lý dự án các công trình điện miền Bắc (NPMB) thuộc Tổng Công ty Truyền tải điện Quốc gia (EVNNPT)- đơn vị chủ đầu tư dự án cho biết: Dự án sau khi hoàn thành sẽ tăng cường truyền tải công suất Nhà máy nhiệt điện Nam Định I sau khi nhà máy đi vào vận hành, nâng cao năng lực truyền tải trục Bắc - Nam, tạo mối liên kết lưới điện các khu vực.

Cũng theo ông Trần Kim Vũ, hầu như bất cứ dự án trọng điểm nào đều gặp khó khăn trong công tác giải phóng mặt bằng, nhưng với sự chỉ đạo sát sao của Thủ tướng Chính phủ, đặc biệt sau khi Phó Thủ tướng Trần Hồng Hà đã chủ trì họp với các bộ, ngành, 9 địa phương về tình hình triển khai các dự án đường dây 500kV mạch 3, các địa phương đã đẩy nhanh tiến độ giải phóng mặt bằng. Đặc biệt tại dự án 500kV NMNĐ Nam Định 1- Thanh Hóa (đến ngày 1/1/2024) dự án đã bàn giao 139/180 vị trí móng, các vị trí còn lại cũng đang được các địa phương gấp rút giải phóng mặt bằng để bàn giao cho đơn vị thi công. Với tiến độ này EVNNPT đang bám sát mục tiêu kế hoạch đề ra.

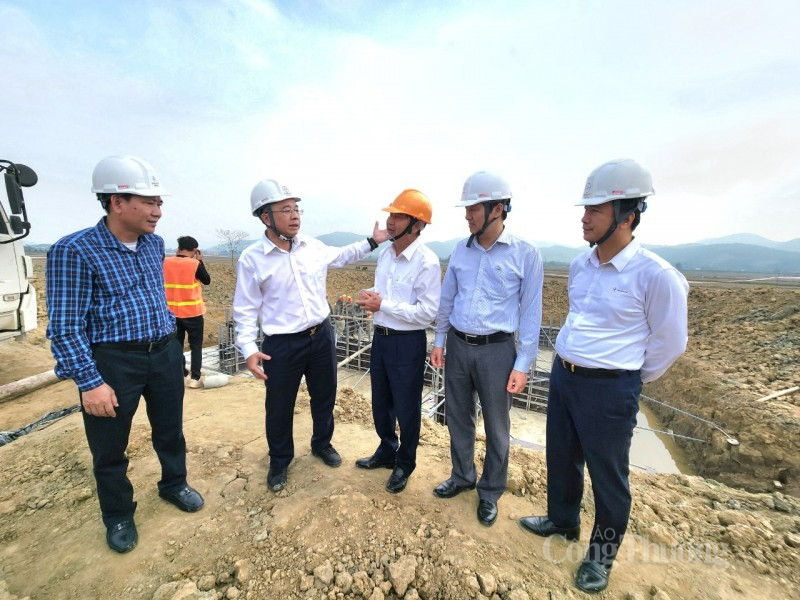

Trên công trường thi công đường dây 500kV Nam Định 1- Thanh Hóa
Hiện dự án đang bám sát mục tiêu tiến độ đề ra

Ông Ngô Minh Tùng – Phó ban Điều hành 1 của dự án – Ban Quản lý dự án các công trình điện miền Bắc (NPMB) cho biết: Những vị trí móng đã được bàn giao mặt bằng chưa tiến hành thi công hiện đang được các nhà thầu triển khai các thủ tục mượn đất làm đường tạm, mặt bằng để sẵn sàng tập kết thiết bị, vật tư phục vụ công tác thi công.

Được biết, thời gian qua EVNNPT, NPMB đã chủ động làm việc với các bộ, ngành, địa phương liên quan sớm hoàn thành các thủ tục pháp lý để triển khai dự án. Tổng công ty đã huy động tối đa các nguồn lực, làm việc không kể giờ giấc, xuyên đêm, không có ngày nghỉ… để đẩy nhanh tiến độ.

Trước đó, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên - Phó trưởng ban Thường trực Ban chỉ đạo quốc gia về phát triển điện lực - đã chủ trì nhiều cuộc họp với Ủy ban quản lý vốn Nhà nước tại doanh nghiệp, EVN, EVNNPT và các địa phương liên quan để bàn và thống nhất các giải pháp đẩy nhanh tiến độ triển khai các dự án đường dây 500kV mạch 3.

Trên công trường thi công đường dây 500kV Nam Định 1- Thanh Hóa
EVNNPT thường xuyên kiểm tra các vị trí đang thi công để kịp thời có giải pháp tháo gỡ các vướng mắc phát sinh

Bộ trưởng cũng đề nghị UBND các tỉnh có dự án đi qua giữ đúng hướng tuyến của dự án đã được cập nhật, thống nhất với EVNNPT, hoàn tất các thủ tục chuyển đổi đất lúa, đất rừng ngay sau khi dự án được duyệt, tập trung giải phóng mặt bằng để bàn giao cho chủ đầu tư trong thời gian sớm nhất.

Theo Bộ Công Thương, đây là dự án trọng điểm, cấp bách, có vai trò đặc biệt quan trọng đối với an ninh năng lượng quốc gia, nhất là đối với khu vực miền Bắc. Do đó, cần sự vào cuộc của các bộ, ngành, địa phương liên quan để hoàn thành, đưa vào vận hành trong tháng 6 năm 2024 theo đúng chỉ đạo của Chính phủ, Thủ tướng Chính phủ.
Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Đường dây 500kV Nam Định - Thanh Hoá

Có thể bạn quan tâm

Tin mới nhất

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.

Tin cùng chuyên mục

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Mới đây, Bộ Công Thương đã ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện.
Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Công nghệ động cơ đốt trong được coi là "chìa khóa" quan trọng mở ra cơ hội giúp ổn định nguồn năng lượng tái tạo và tiến gần hơn tới mục tiêu Net Zero.
EVN kiến nghị gì để phát triển điện khí?

EVN kiến nghị gì để phát triển điện khí?

Nhằm đẩy nhanh tiến độ các dự án điện khí cũng như quá trình thương thảo hợp đồng, Tập đoàn Điện lực Việt Nam mới đây đã gửi một số kiến nghị tới Thủ tướng.
Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Tính đến thời điểm này, dự án Nhiệt điện Quảng Trạch 1 đã đạt tiến độ tổng thể khoảng 56,76% khối lượng.
EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI cho biết, đơn vị đã chuẩn bị các phương án đảm bảo điện an toàn, liên tục, ổn định phục vụ các hoạt động văn hoá thể thao và lễ hội trong dịp nghỉ lễ.
Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa đã có giải pháp cấp điện hè 2024, trước mắt sẽ đảm bảo điện an toàn, ổn định phục vụ khách hàng trong thời gian nghỉ Lễ ngày 30/4-1/5
Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Sáng 22/4 tại Hà Nội, Bộ Công Thương phối hợp với Hội Nhà báo Việt Nam tổ chức Lễ phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng TK&HQ 2024.
Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương đã hoàn thành dự thảo Nghị định quy định về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG để lấy ý kiến rộng rãi.
Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Tỉnh Thanh Hóa đang nỗ lực triển khai dự án đường dây 500kV mạch 3 và quyết tâm bàn giao dự án vào ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Lễ Phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng tiết kiệm và hiệu quả năm 2024 sẽ diễn ra tại trụ sở Bộ Công Thương (Hà Nội) vào sáng 22/4.
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Theo tổ chức nghiên cứu năng lượng Ember, các trang trại điện gió của Trung Quốc lập kỷ lục toàn cầu khi đã sản xuất hơn 100 terawatt giờ điện trong tháng 3.
Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Các chuyên gia dự báo OPEC và chính phủ các nước sẽ cố giữ giá dầu ở quanh mức 90 USD/thùng trong năm nay, nếu căng thẳng Iran - Israel hạ nhiệt.
PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

Trong 2 ngày 18 và 19/4, Điện lực Nga Sơn thuộc PC Thanh Hóa đã cấp điện an toàn, ổn định phục vụ Lễ hội Mai An Tiêm năm 2024.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Luật Điên lực 2004 và 2 lần sửa đổi đã tạo khuôn khổ pháp lý để ngành điện Việt Nam phát triển mạnh mẽ, vươn lên tóp đầu khu vực.
Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Theo Tổng công ty Truyền tải điện quốc gia, đường dây 500kV mạch 3 hoàn thành đúc móng được 663/1.177 vị trí cột, công tác dựng côt tiến hành khẩn trương.
EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN vừa có văn bản chỉ đạo các đơn vị thành viên tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện năm 2024 và các năm tiếp theo.
Xem thêm
Mobile VerionPhiên bản di động
