Sở Công Thương Nghệ An chỉ ra một số vi phạm ở dự án thủy điện Suối Choang
Bạn đọc 29/09/2023 12:31 Theo dõi Congthuong.vn trên
Nghệ An: Dự án Thủy điện Suối Choang triển khai chậm tiến độ hàng chục năm, trách nhiệm do ai? Sau phản ánh của Báo Công Thương, tỉnh Nghệ An chỉ đạo các ngành chức năng vào cuộc
|
Sau bài viết: “Nghệ An: Dự án Thủy điện Suối Choang triển khai chậm tiến độ hàng chục năm, trách nhiệm do ai?” do Báo Công Thương phản ánh, ngày 14/9/2023 tỉnh Nghệ An ban hành Văn bản số 7733/UBND-TH giao Sở Công Thương chủ trì, phối hợp với các sở, ngành, đơn vị liên quan, kiểm tra, xác minh, xử lý nội dung.
![]() |

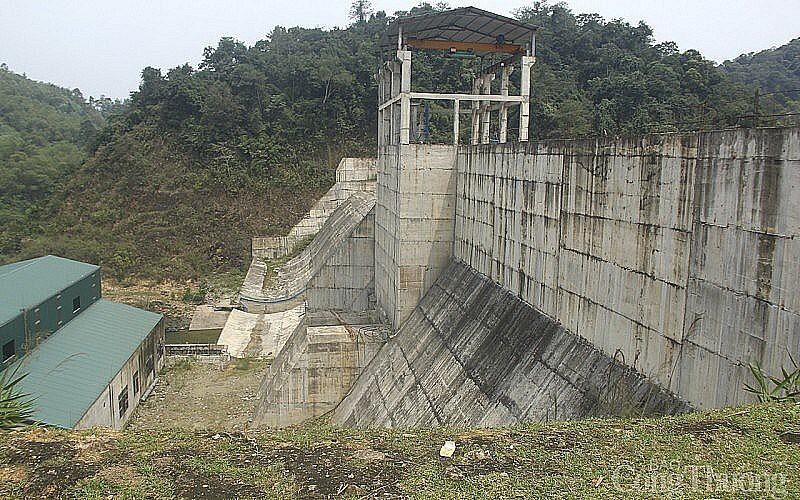

Thuỷ điện Suối Choang khởi công từ năm 2009 |
Ngày 20/9/2023, Sở Công Thương Nghệ An đã có công văn gửi UBND tỉnh Nghệ An, Ban Tuyên giáo Tỉnh uỷ Nghệ An, Sở Thông tin và Truyền thông Nghệ An và Báo Công Thương trong đó có đề cập đến việc dự án Thủy điện Suối Choang (Ở xã Châu Khê, huyện Con Cuông) triển khai chậm so với kế hoạch hàng chục năm, nhiều lần xin điều chỉnh tiến độ, vướng mắc thủ tục pháp lý, có sai phạm trong lĩnh vực đất đai và xây dựng.
Dự án chậm tiến độ
Theo Sở Công Thương Nghệ An thì dự án Thủy điện Suối Choang do Công ty Cổ phần Đầu tư và Phát triển điện MECO làm chủ đầu tư và đã được UBND tỉnh Nghệ An cấp Giấy chứng nhận đầu tư lần đầu vào ngày 7/4/2009 với công suất 4MW và Sở Kế hoạch và Đầu tư cấp Giấy chứng nhận đăng ký đầu tư (thay đổi lần 3) ngày 17/9/2021 với công suất 4MW.
Về nguyên nhân chậm tiến độ, dự án khởi công vào năm 2009, sau hơn 1 năm triển khai xây dựng, toàn bộ công trình phụ trợ đã được thi công hoàn thành, bao gồm san lấp mặt bằng, cấp điện, nước thi công, kho bãi, lán trại, đường thi công; hạng mục đê quai giai đoạn I và giai đoạn II đạt 100% khối lượng; khu nhà quản lý điều hành của dự án đạt 100% khối lượng; hạng mục đập tràn đạt 40% khối lượng.
![]() |
Văn bản của Sở Công Thương Nghệ An đã chỉ ra một số vi phạm ở dự án thủy điện Suối Choang. |
Tuy nhiên, đến năm 2011, chủ đầu tư là Công ty Cổ phần Đầu tư và Phát triển điện Meco đã tạm dừng việc thi công xây dựng. Cho đến năm 2017, dự án mới được chủ đầu tư tiếp tục xây dựng.
“Như vậy trách nhiệm để xảy ra chậm tiến độ thuộc về chủ đầu tư do không tập trung mọi nguồn lực để thi công hoàn thành dự án đúng tiến độ. Tuy nhiên, đến nay công tác đầu tư xây dựng đã cơ bản hoàn thành nhưng do một số lý do khách quan nên dự án chưa hoàn thành các thủ tục để đưa vào phát điện”, Văn bản trên của Sở Công Thương Nghệ An nhấn mạnh.
Sai phạm của chủ đầu tư
Tại thời điểm tháng 10/2008, Sở Xây dựng Nghệ An đã có công văn chỉ đạo về việc thẩm định quy hoạch tổng mặt bằng thủy điện Suối Choang. Trong đó yêu cầu, sau khi bản vẽ mặt bằng tổng thể công trình thủy điện Suối Choang tỷ lệ 1/5.000 được UBND tỉnh Nghệ An phê duyệt, chủ đầu tư phải tiến hành khảo sát, lập quy hoạch chi tiết xây dựng các cụm công trình, riêng khu vực đập đầu mối và nhà máy cần quy hoạch chi tiết tỷ lệ 1/500 theo hướng dẫn tại Thông tư số 07/TT-BXD ngày 7/4/2008 của Bộ Xây dựng.
Vì thế ngày 29/7/2019, UBND huyện Con Cuông (Nghệ An) có quyết định xử phạt hành chính về việc thực hiện giải phóng mặt bằng và triển khai đầu tư xây dựng công trình trên hiện trường nhưng chưa hoàn thiện các thủ tục về quản lý đầu tư xây dựng.
Bên cạnh đó, về hành vi vi phạm về đất đai, Sở Công Thương Nghệ An cũng chỉ rõ: Tại thời điểm khởi công, nhà đầu tư chưa hoàn thành các thủ tục thuê đất, nhận giao đất là chưa đúng quy định của pháp luật về thủ tục đất đai. Chủ tịch UBND huyện Con Cuông đã ra quyết định xử phạt vi phạm hành chính trong lĩnh vực đất đai đối với hành vi chiếm đất, với số tiền hơn 34 triệu đồng và áp dụng biện pháp khắc phục hậu quả “buộc thực hiện tiếp thủ tục giao đất, thuê đất theo quy định”.
Để đẩy nhanh tiến độ trong thời gian tới, Sở Công Thương Nghệ An yêu cầu chủ đầu tư tập trung nguồn lực đẩy nhanh tiến độ xây dựng, giải phóng mặt bằng, hoàn tất thủ tục giao đất, cho thuê đất... phối hợp với Sở Nông nghiệp và Phát triển Nông thôn Nghệ An sớm hoàn thành hồ sơ về chuyển đổi mục đích sử dụng rừng tự nhiên tiếp tục tham mưu UBND tỉnh Nghệ An trình Bộ Nông nghiệp và Phát triển Nông thôn thẩm định, trình Thủ tướng Chính phủ quyết định theo đúng quy định của pháp luật.
Mặt khác, Sở Công Thương Nghệ An cũng sẽ tham mưu UBND tỉnh Nghệ An chỉ đạo chủ đầu tư tập trung mọi nguồn lực đẩy nhanh tiến độ xây dựng và khẩn trương hoàn tất các thủ tục liên quan đến giải phóng mặt bằng, thuê đất, giao đất, chuyển đổi mục đích sử dụng rừng để dự án thủy điện Suối Choang vận hành phát điện trong thời gian sớm nhất, tránh xảy ra tình trạng gia hạn Giấy chứng nhận đăng ký đầu tư nhiều lần.
Đặc biệt, Sở Công Thương Nghệ An cũng đang phối hợp với các sở, ngành, địa phương có liên quan tổng hợp, tham mưu UBND tỉnh Nghệ An làm rõ trách nhiệm quản lý nhà nước của tổ chức, cá nhân và vi phạm của chủ đầu tư trong quá trình thực hiện dự án thủy điện Suối Choang theo yêu cầu của Thường trực Tỉnh ủy Nghệ An.
Dự án Thủy điện Suối Choang ở xã Châu Khê, huyện Con Cuông được khởi công xây dựng từ năm 2009, chủ đầu tư là Công ty cổ phần Đầu tư và Phát triển MECO. Dự án ban đầu có tổng mức đầu tư là 74,5 tỷ đồng, công suất lắp máy được phê duyệt là 2,1MW, dự kiến sẽ hoàn thành vào năm 2011, điện lượng sản xuất trung bình hàng năm là 14,2 triệu kWh. Dự án Thủy điện Suối Choang thuộc danh mục các dự án thủy điện được phê duyệt tại Quyết định số 155/QĐ-UBND.CN ngày 16/01/2008 của UBND tỉnh Nghệ An về việc phê duyệt quy hoạch thủy điện vừa và nhỏ tỉnh Nghệ An, với công suất lắp máy chỉ là 2,1MW. Sau đó, ngày 6/3/2009, Bộ Công Thương đã có văn bản về việc điều chỉnh quy hoạch thủy điện nhỏ tỉnh Nghệ An, trong đó thỏa thuận để UBND tỉnh Nghệ An xem xét phê duyệt điều chỉnh quy hoạch dự án Thủy điện Suối Choang, nâng công suất lắp máy lên 4MW. Tuy nhiên, đến nay UBND tỉnh này vẫn chưa ban hành quyết định phê duyệt điều chỉnh quy hoạch dự án... |
Bạn thấy bài viết này thế nào?
Có thể bạn quan tâm
Tin mới nhất

Cảnh báo đối tượng mạo danh lãnh đạo Báo Công Thương để mời quảng cáo

Hộp thư ngày 4/12: Phản ánh sữa non GrandSure Gold “nổ” công dụng

Bà Rịa – Vũng Tàu: Công ty Duy Anh xây dựng trường mầm non sai phép

Cục Hải quan Hải Phòng phản hồi thông tin về áp giá tính thuế xe nhập khẩu “làm khó” doanh nghiệp

Điện Biên: Nhiều sai phạm tại 94 dự án đầu tư xây dựng của UBND huyện Tuần Giáo
Tin cùng chuyên mục

Hộp thư ngày 30/11: Người dân đồng tình cấm người có nồng độ cồn tham gia giao thông

Hộp thư ngày 27/11: Bạn đọc hiến kế lấy lại tiền gửi từ Ngân hàng SCB

Phản hồi thông tin liên quan tới nhãn hàng Cú Đấm Thép TV

Thái Bình: Công ty XNK thực phẩm Thái Bình có “làm khó” UBND tỉnh để "kiếm lời" từ tài sản đi mượn?

Hộp thư ngày 23/11: Phản ánh Công ty XNK thực phẩm Thái Bình; đường tại quận Hải An chậm hoàn thiện

Thanh Hóa: Dãy biệt phủ trái phép chưa xử lý vì thiếu tiền... đo đất

Hiểm hoạ từ mỏ đá Mỹ Phong (Hoà Bình): Dân kêu nhưng xã chưa thấu!

Nghiêm cấm khai thác đất trái phép khi đóng cửa mỏ đất cấp cho Tập đoàn Định An

Hộp thư ngày 20/11:Phản hồi về xổ số Vietlott, phản ánh về Công ty Chế biến XNK thủy sản Hải Phòng

Phát hiện hàng chục giấy phép hoạt động khoáng sản được cấp khi chưa có quy hoạch khoáng sản

Hộp thư ngày 16/11: Phản ánh liên quan đến hoạt động của Hải quan Hải Phòng và dự án Thanh Long Bay

Cận cảnh tuyến đường 190 tỷ đồng thi công dang dở ở vùng cao Hòa Bình

Hòa Bình: Khổ sở vì đường 190 tỷ đồng thi công dang dở

Hộp thư ngày 13/11: Phản ánh MBBank Thái Bình làm khó khách hàng; Bệnh viện Mắt Sài Gòn phẫu thuật hỏng mắt

Hệ thống đèn điện trên con đường đẹp nhất Quảng Ngãi đang vô dụng

Vắng như... chợ đêm Đông Hà

Tổng giám đốc về nước, công nhân bị nợ lương xuyên đêm túc trực tại công ty

Hộp thư ngày 9/11: Hãng thời trang Yody có dấu hiệu lừa dối người tiêu dùng; sữa Nanomilk vi phạm quảng cáo

Hòa Bình: Đường bê tông bị tố không đủ độ dày, xuất hiện nhiều vết nứt
