Phấn đấu hoàn thành đường dây 220kV Nậm Sum – Nông Cống trong tháng 1/2024
Điện 15/11/2023 10:31 Theo dõi Congthuong.vn trên
Gỡ khó về mặt bằng cho dự án đường dây 220kV Nậm Sum – Nông Cống tại Thanh Hoá Gỡ vướng mặt bằng cho dự án đường dây 220kV Nậm Sum – Nông Cống: Cần sự vào cuộc của địa phương |

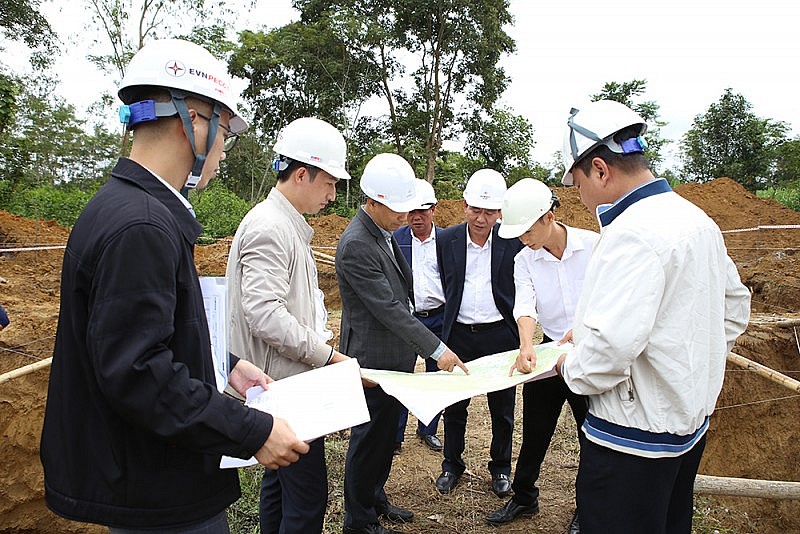

Ngày 14/11, tại Nghệ An, ông Nguyễn Tuấn Tùng – Chủ tịch HĐTV Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã kiểm tra và công trường và làm việc với các nhà thầu tham gia dự án.
![]() |
Ông Nguyễn Tuấn Tùng họp với các nhà thầu tham gia dự án |
Báo cáo tại buổi làm việc, ông Hoàng Văn Tuyên – Giám đốc Ban QLDA các công trình điện miền Bắc (NPMB) cho biết: Đường dây 220kV Nậm Sum – Nông Cống dài khoảng 130 km, gồm 2 mạch, từ điểm đấu nối G1 (tại biên giới Việt Nam – Lào) đến TBA 220kV Nông Cống gồm 299 vị trí móng cột và 99 khoảng néo. Tuyến đi trên địa bàn các huyện Quế Phong, Quỳ Châu thuộc tỉnh Nghệ An và các huyện Như Xuân, Như Thanh, Nông Cống thuộc tỉnh Thanh Hóa.
Đến nay dự án đang chậm tiến độ do gặp vướng mắc trong công tác chuyển đổi mục đích sử dụng rừng (CMĐSDR), giải phóng mặt bằng (GPMB). Cụ thể, móng cột đã vận động, bàn giao mặt bằng 250/299 vị trí, hành lang tuyến đã bàn giao 16/99 khoảng néo.
Về gói thầu cung cấp dây dẫn, dây chống sét, cách điện, phụ kiện, cáp quang, thiết bị nhất, nhị thứ đã giao hàng. Phần cột thép đã hoàn thành và bàn giao cho các nhà thầu.
Về tiến độ thi công, đã đúc móng hoàn thành 200/299 vị trí. Các vị trí đã bàn giao nhà thầu đang đúc móng. Về lắp dựng cột đã hoàn thành 135/299 vị trí. Các vị trí đã đúc móng xong nhà thầu đang tiếp tục dựng cột. Về kéo dây, nhà thầu đang triển khai lực lượng để thi công các khoảng néo đã bàn giao.
Hiện nay, các gói thầu thi công, nhà thầu đã tăng cường lực lượng, tuy nhiên khối lượng thi công vẫn chậm, chưa đáp ứng so với khối lượng móng đã bàn giao và cột đã cấp.
Ngoài ra, hiện nay dự án vẫn còn vướng mắc trong thủ tục chuyển đổi mục đích sử dụng rừng tại 2 tỉnh và giải phóng mặt bằng thuộc tỉnh Nghệ An. Hiện nay NPMB cùng nhà thầu đang tiếp tục bám sát, đôn đốc UBND các tỉnh để tháo gỡ vướng mắc trong công tác giải phóng mặt bằng; đồng thời bám sát các bộ, ngành để cấp có thẩm quyền phê duyệt chủ trương chuyển đổi mục đích sử dụng rừng trên địa bàn tỉnh Thanh Hóa, Nghệ An.
![]() |
Kiểm tra một vị trí cột đường dây 220kV Nậm Sum – Nông Cống |
Tại buổi làm việc, các nhà thầu tham gia dự án cũng chia sẻ những khó khăn, vướng mắc trong quá trình triển khai dự án như thời tiết mưa bão, vướng mắc trong giải phóng mặt bằng, điều kiện thi công khó khăn…
Tuy nhiên các đơn vị nhận thức rõ đây là dự án có ý nghĩa rất quan trọng, các đơn vị sẽ tập trung huy động lực lượng để hoàn thành mục tiêu dự án, đáp ứng yêu cầu của chủ đầu tư. Bố trí lực lượng đền bù thi công và phối hợp với nhà thầu tư vấn đền bù và NPMB trong quá trình triển khai, nếu có vướng mắc phản hồi kịp thời ngay để tăng cường lực lượng đáp ứng yêu cầu.
Phát biểu kết luận tại buổi làm việc, Chủ tịch HĐTV EVNNPT - Nguyễn Tuấn Tùng nhấn mạnh: Dự án đường dây 220kV Nậm Sum – Nông Cống là dự án cấp bách, được đầu tư xây dựng nhằm mục đích nhập khẩu điện từ cụm Nhà máy thủy điện Nậm Sum (Lào) về Việt Nam nhằm đáp ứng nhu cầu tăng trưởng phụ tải của hệ thống điện khu vực miền Bắc. Dự án nhằm cụ thể hóa cam kết giữa Đảng và Chính phủ 2 nước trong tăng cường hợp tác năng lượng.
Dự án có vai trò rất quan trọng trong việc góp phần đảm bảo cung ứng điện cho mùa khô năm 2024, đặc biệt là cho khu vực miền Bắc. Để dự án đóng điện vào tháng 1/2024, Chủ tịch HĐTV EVNNPT cho rằng giải phóng mặt bằng dự án truyền tải điện luôn là vấn đề khó khăn nhất vì vậy đơn vị tư vấn đền bù cần huy động lực lượng, bám sát chính quyền địa phương, cùng tuyên truyền vận động để 30/11/2023 bàn giao mặt bằng cho đơn vị thi công.
Chủ tịch HĐTV EVNNPT cũng yêu cầu các nhà thầu tăng cường tối đa nhân lực, thiết bị và nguồn lực tài chính, dồn nguồn lực để tập trung thi công đối với dự án này; tổ chức thi công đồng thời các vị trí đã bàn giao mặt bằng và sẵn sàng nguồn lực để thi công những vị trí còn lại sau khi hoàn thiện thủ tục chuyển mục đích sử dụng rừng, phấn đấu hết tháng 12/2023 sẽ hoàn thành thi công phần móng trụ và dựng cột, kéo dây hoàn thành trước ngày 31/1/2024.
Chủ tịch HĐTV EVNNPT cũng yêu cầu Ban NPMB phối hợp chặt chẽ với các nhà thầu, đơn vị tư vấn để có sự điều hành chi tiết, nhịp nhàng, đồng bộ và quyết liệt hơn nữa, đặc biệt là đối với những nhà thầu có nguy cơ trượt tiến độ. NPMB và các đơn vị liên quan cần bám sát chính quyền các địa phương, các Bộ, ngành để đẩy nhanh tiến độ GPMB, thủ tục chuyển đổi mục đích sử dụng rừng; kịp thời báo cáo EVNNPT những khó khăn, vướng mắc của dự án để có phương án tháo gỡ.
Dự án Đường dây 220kV Nậm Sum – Nông Cống do EVNNPT làm chủ đầu tư, Ban QLDA các công trình điện miền Bắc được giao quản lý điều hành dự án. Dự án khởi công vào tháng 12/2021, dự kiến hoàn thành tháng 1/2024. Dự án đi trên địa bàn các huyện Quế Phong, Quỳ Châu (tỉnh Nghệ An) và các huyện Như Xuân, Như Thanh, Nông Cống (tỉnh Thanh Hóa), có chiều dài gần 130 km gồm 2 mạch. Toàn tuyến có đến 234/299 vị trí móng cột bị ảnh hưởng bởi rừng. |
Bạn thấy bài viết này thế nào?
Có thể bạn quan tâm
Tin mới nhất

Nỗ lực đảm bảo tiến độ Dự án đường dây 500kV mạch 3 cung đoạn Nam Định I - Thanh Hóa

Cập nhật tình hình hồ thủy điện 1/12/2023: Thủy điện Phú Yên điều tiết hạ mực nước hồ

Chủ tịch HĐTV EVNHANOI Nguyễn Anh Tuấn giữ chức Tổng giám đốc EVN từ ngày mai 1/12/2023

Cập nhật tình hình hồ thủy điện 30/11/2023: Thủy điện Tây Nguyên phát điện theo quy trình của cơ quan điều hành

EVN cảnh báo trang web giả mạo thương hiệu
Tin cùng chuyên mục

Hoàn thành nâng công suất máy biến áp 110kV Trạm biến áp 220kV Huế

Chấp thuận đầu tư Dự án đường dây 500kV Thanh Hóa – rẽ Nho Quan – Hà Tĩnh

EVNHANOI đảm bảo điện phục vụ kỳ họp 6, Quốc hội khóa XV

Cập nhật tình hình hồ thủy điện 29/11/2023: Các hồ chứa lưu vực sông, suối nhỏ Bắc Trung Bộ mực nước cao

EVN triển khai Tháng tri ân khách hàng năm 2023

Cập nhật tình hình hồ thủy điện 28/11/2023: Khu vực Bắc Bộ vận hành phát điện sử dụng hiệu quả nguồn nước

Sóc Trăng: Thống nhất chủ trương thực hiện dự án cấp điện cho Côn Đảo

Cập nhật tình hình hồ thủy điện 26/11/2023: Bắc Trung Bộ mực nước cao, tăng cường phát điện tránh xả thừa

Truyền tải điện Hòa Bình: Đảm bảo cấp điện an toàn trong dịp Tết nguyên đán 2024

Cập nhật tình hình hồ thủy điện 25/11/2023: Nước về hồ Buôn Kuốp cao, tiếp tục xả tràn 38 m3/s

Phó Chủ tịch Hải Dương trực tiếp chỉ đạo điều hành giải phóng mặt bằng Đường dây 500kV mạch 3

Công ty Điện lực Bắc Giang: Đẩy nhanh số hóa trong quản lý vận hành và kinh doanh điện năng

Thái Bình phê duyệt chủ trương và nhà đầu tư Trạm biến áp 500kV trị giá hơn 1.500 tỷ đồng

Cập nhật tình hình hồ thủy điện 23/11/2023: Nam Trung Bộ mực nước cao, hồ A Vương điều tiết xả tràn

Đóng điện nhánh rẽ 220kV Dự án TBA 220kV Krông Ana và đấu nối

Bộ Công Thương bổ sung giá bán lẻ điện cho trạm sạc xe điện

Đề xuất rút biểu giá bán lẻ điện sinh hoạt từ 6 xuống 5 bậc

Cập nhật tình hình hồ thủy điện 22/11/2023: Lưu lượng nước về hồ thủy điện miền Bắc giảm nhẹ

Hà Nội chấp thuận chủ trương đầu tư và nhà đầu tư Dự án Trạm biến áp 220kV Văn Điển
