Gỡ vướng mặt bằng Đường dây 220kV Nậm Sum – Nông Cống: Ban chỉ đạo điện lực vào cuộc

Ban Chỉ đạo Quốc gia về phát triển điện lực vừa có văn bản thúc tiến độ chuyển mục đích sử dụng rừng dự án Đường dây 220kV Nậm Sum – Nông Cống
Gỡ vướng mặt bằng cho dự án đường dây 220kV Nậm Sum – Nông Cống: Cần sự vào cuộc của địa phươngBan chỉ đạo Quốc gia về phát triển điện lực: Đôn đốc tiến độ các dự án truyền tải nhập khẩu điện từ Lào

Ban Chỉ đạo Quốc gia về phát triển điện lực (Ban Chỉ đạo điện lực) vừa có văn bản số 35/BCĐQGĐL-VPBCĐ gửi Bộ Nông nghiệp và Phát triển Nông thôn (NN&PTNT), UBND tỉnh Thanh Hóa, UBND tỉnh Nghệ An về việc đẩy nhanh việc xử lý các thủ tục chuyển mục đích sử dụng rừng Dự án đường dây 220kV Nậm Sum – Nông Cống.

Theo Ban Chỉ đạo điện lực, dự án đường dây 220kV Nậm Sum – Nông Cống là dự án rất quan trọng với mục tiêu tăng cường nhập khẩu điện từ Lào về Việt Nam, góp phần đảm bảo an ninh, an toàn cho hệ thống điện quốc gia. Nếu dự án chậm tiến độ sẽ ảnh hưởng đến việc cung cấp điện cho miền Bắc, đặc biệt là giai đoạn 2023-2025.

Vì vậy, đề nghị Bộ NN&PTNT chỉ đạo Cục Lâm nghiệp và các cơ quan chuyên môn thuộc Bộ tập trung xem xét hồ sơ, văn bản liên quan đến công tác chuyển mục đích sử dụng rừng để thực hiện dự án, sớm trả lời và hướng dẫn UBND các tỉnh Thanh Hóa, Nghệ An triển khai thực hiện các bước tiếp theo.

Đề nghị UBND tỉnh Thanh Hóa chỉ đạo các sở, ngành, UBND huyện và các đơn vị liên quan rà soát và hoàn thiện hồ sơ theo các ý kiến của Cục Lâm nghiệp, sớm gửi lại Bộ NN&PTNT xem xét, xử lý.

UBND tỉnh Nghệ An chỉ đạo các cơ quan chuyên môn của tỉnh phối hợp tốt với Bộ NN&PTNT trong quá trình xem xét, xử lý hồ sơ đã được UBND tỉnh Nghệ An trình, sẵn sàng giải trình, hoàn thiện ngay khi được yêu cầu để sớm triển khai các thủ tục tiếp theo theo quy định.

Gỡ vướng mặt bằng Đường dây 220kV Nậm Sum – Nông Cống: Ban chỉ đạo điện lực vào cuộc

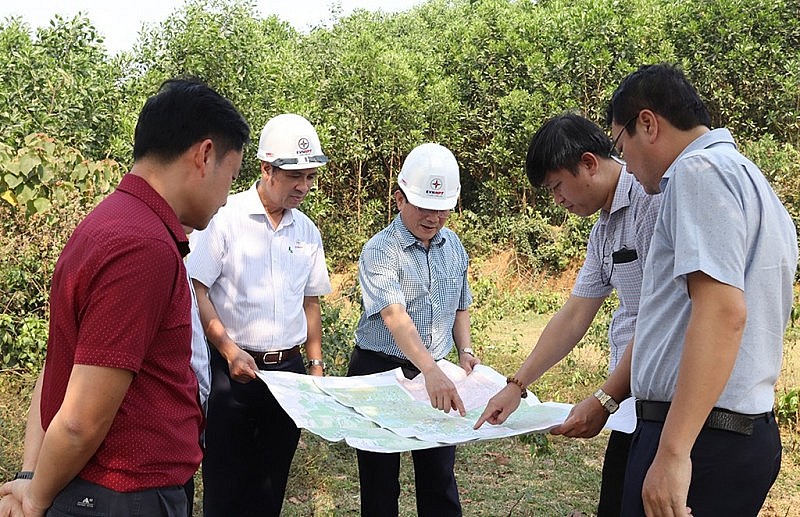

Lãnh đạo Văn phòng Ban Chỉ đạo quốc gia về phát triển điện lực kiểm tra tiến độ thi công dự án

Dự án đường dây 220kV Nậm Sum – Nông Cống do Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) là chủ đầu tư, Ban QLDA các công trình điện miền Bắc (NPMB) đại diện chủ đầu tư quản lý điều hành dự án. Dự án có quy mô 2 mạch cấp điện áp 220kV dài khoảng 130 km với 299 vị trí móng cột và 99 khoảng néo có điểm đầu G1 nằm sát biên giới Việt Nam - Lào trên lãnh thổ Việt Nam, điểm cuối là TBA 220kV Nông Cống. Dự án được khởi công từ tháng 12/2021 tuy nhiên đến nay vẫn bị vướng giải phóng bằng nên chưa thể hoàn thành.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Truyền tải điện

Có thể bạn quan tâm

Tin mới nhất

Thi công Dự án đường dây 500kV mạch 3: Không để "móng chờ cột"

Thi công Dự án đường dây 500kV mạch 3: Không để "móng chờ cột"

Tổng giám đốc EVN yêu cầu các đơn vị ưu tiên nguồn lực đảm bảo tiến độ, chất lượng thi công Dự án đường dây 500kV mạch 3 gắn với công tác an toàn.
Đôn đốc tiến độ đường dây 500kV mạch 3 Nam Định I- Phố Nối

Đôn đốc tiến độ đường dây 500kV mạch 3 Nam Định I- Phố Nối

Trong những ngày qua, lãnh đạo EVN/EVNNPT tiếp tục kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3, trong đó có cung đoạn NMNĐ Nam Định I – Phố Nối
Hệ thống điện quốc gia nửa cuối tháng 2 vận hành ổn định

Hệ thống điện quốc gia nửa cuối tháng 2 vận hành ổn định

Trong hơn 2 tuần qua, hệ thống điện quốc gia vận hành ổn định, công tác cấp điện được đảm bảo.
Chuyển giao nhà máy điện BOT Phú Mỹ 3 cho Tập đoàn đoàn Điện lực Việt Nam

Chuyển giao nhà máy điện BOT Phú Mỹ 3 cho Tập đoàn đoàn Điện lực Việt Nam

Nhà máy điện BOT Phú Mỹ 3 được chuyển giao thành công cho Tập đoàn đoàn Điện lực Việt Nam tiếp tục khai thác và vận hành thương mại từ ngày 1/3/2024.
Thay đổi lịch ghi chỉ số điện không ảnh hưởng tới quyền lợi của khách hàng

Thay đổi lịch ghi chỉ số điện không ảnh hưởng tới quyền lợi của khách hàng

EVNHANOI cho biết, khách hàng có thể kiểm tra sản lượng điện, sử dụng công cụ tính hóa đơn tiền điện trực tuyến để tra cứu, tính hóa đơn tiền điện hàng tháng.

Tin cùng chuyên mục

Bắc Giang nâng cao năng lực cấp điện cho mùa nắng nóng năm 2024

Bắc Giang nâng cao năng lực cấp điện cho mùa nắng nóng năm 2024

Trước tình hình nguồn cung điện năm 2024 có khả năng gặp nhiều khó khăn, hiện PC Bắc Giang và Sở Công Thương đã xây dựng phương án đảm bảo nguồn cung.
Cập nhật tiến độ triển khai các dự án đường dây 500kV mạch 3

Cập nhật tiến độ triển khai các dự án đường dây 500kV mạch 3

Theo báo cáo của EVN/EVNNPT đến thời điểm này, công tác bàn giao mặt bằng vị trí móng đường dây 500kV mạch 3 đạt trên 97%, hành lang tuyến đạt gần 50%.
Bộ Công Thương kiểm tra công tác vận hành lưới truyền tải mùa khô 2024 tại Bắc Giang

Bộ Công Thương kiểm tra công tác vận hành lưới truyền tải mùa khô 2024 tại Bắc Giang

Chiều 28/2, đoàn công tác Cục Điều tiết điện lực (Bộ Công Thương) đã làm việc với PTC1 và kiểm tra công tác vận hành tại TBA 500kV Hiệp Hòa (Bắc Giang).
TP. Hồ Chí Minh: Phấn đấu tiết kiệm điện ít nhất 2% tổng sản lượng điện tiêu thụ

TP. Hồ Chí Minh: Phấn đấu tiết kiệm điện ít nhất 2% tổng sản lượng điện tiêu thụ

Dự báo năm 2024, nhu cầu điện sẽ tăng cao, để đảm bảo cung cấp điện, ngành điện TP. Hồ Chí Minh phấn đấu tiết kiệm tối thiểu 2% tổng lượng điện thương phẩm.
PC Quảng Ninh: Đẩy mạnh tuyên truyền tiết kiệm điện trước mùa nắng nóng 2024

PC Quảng Ninh: Đẩy mạnh tuyên truyền tiết kiệm điện trước mùa nắng nóng 2024

Tăng cường tiết kiệm điện là giải pháp được Thủ tướng Chính phủ chỉ đạo và đưa ra nhằm đảm bảo an ninh năng lượng trong mùa khô năm 2024.
Bắc Kạn: Ngành Điện lực giảm 0,23% tổn thất điện năng

Bắc Kạn: Ngành Điện lực giảm 0,23% tổn thất điện năng

Năm 2023, tỉ lệ tổn thất điện năng của Điện lực Bắc Kạn là 5,37% giảm 0,23% so với năm 2022, giảm 0,05% so với kế hoạch Tổng Công ty Điện lực miền Bắc giao.
PC Hải Phòng: Đẩy mạnh tuyên truyền sử dụng điện an toàn-hiệu quả dịp Tết Nguyên đán Giáp Thìn 2024

PC Hải Phòng: Đẩy mạnh tuyên truyền sử dụng điện an toàn-hiệu quả dịp Tết Nguyên đán Giáp Thìn 2024

Công ty TNHH MTV Điện lực Hải Phòng đảm bảo cung ứng điện ổn định đồng thời đã cảnh báo hoá đơn tiền điện tăng cao trong dịp tết Nguyên đán Giáp Thìn 2024
Bộ Công Thương kêu gọi hưởng ứng Chiến dịch Giờ Trái đất năm 2024

Bộ Công Thương kêu gọi hưởng ứng Chiến dịch Giờ Trái đất năm 2024

Sự kiện tắt đèn hướng ứng Chiến dịch Giờ Trái đất năm 2024 sẽ được diễn ra từ 20h30 đến 21h30, thứ Bảy ngày 23/3/2024.
Sắp diễn ra Triển lãm quốc tế về năng lượng điện và chiếu sáng Việt Nam

Sắp diễn ra Triển lãm quốc tế về năng lượng điện và chiếu sáng Việt Nam

Từ 17 - 20/4/2024, Triển lãm quốc tế về năng lượng điện và chiếu sáng Việt Nam sẽ được tổ chức tại Cung Triển lãm Kiến trúc Quy hoạch Xây dựng Quốc gia.
Chính thức phát động thi đua "5 nhất" 120 ngày đêm về đích Dự án đường dây 500kV mạch 3

Chính thức phát động thi đua "5 nhất" 120 ngày đêm về đích Dự án đường dây 500kV mạch 3

Ngày 27/2, tại Hưng Yên đã diễn ra Lễ phát động phong trào thi đua "5 nhất" - 120 ngày đêm về đích Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.
Phát động thi đua 120 ngày đêm về đích đường dây 500kV mạch 3

Phát động thi đua 120 ngày đêm về đích đường dây 500kV mạch 3

Tổng Liên đoàn Lao động Việt Nam và EVN vừa ban hành kế hoạch phát động thi đua trên công trường Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.
Đầu tư gần 660 tỷ đồng phát triển lưới điện trên địa bàn Đắk Lắk

Đầu tư gần 660 tỷ đồng phát triển lưới điện trên địa bàn Đắk Lắk

Đoàn công tác của Tổng công ty Điện lực miền Trung đã có buổi làm việc với lãnh đạo tỉnh Đắk Lắk về đầu tư các dự án lưới điện trên địa bàn tỉnh.
Nhà máy điện khí LNG đầu tiên tại Việt Nam, vốn đầu tư tỷ USD sắp hoạt động

Nhà máy điện khí LNG đầu tiên tại Việt Nam, vốn đầu tư tỷ USD sắp hoạt động

Nhà máy điện Nhơn Trạch 3 và 4 là dự án điện khí LNG đầu tiên tại Việt Nam với tổng mức đầu tư 1,4 tỉ USD đã hoàn thành nhiều hạng mục quan trọng.
Tập trung hoàn thành vị trí móng đường dây 500kV mạch 3 trong tháng 3/2024

Tập trung hoàn thành vị trí móng đường dây 500kV mạch 3 trong tháng 3/2024

Chủ tịch EVN đề nghị chủ đầu tư, các nhà thầu ưu tiên nguồn lực hoàn thành vị trí móng đường dây 500kV mạch 3 trong tháng 3/2024.
Tập trung tháo gỡ điểm nghẽn, vướng mắc trong phát triển các dự án điện khí

Tập trung tháo gỡ điểm nghẽn, vướng mắc trong phát triển các dự án điện khí

Thủ tướng Chính phủ vừa có chỉ thị trong đó yêu cầu EVN, PVN, TKV chủ động đề xuất giải pháp tháo gỡ các điểm nghẽn, vướng mắc trong phát triển dự án điện khí.
EVNNPT đẩy mạnh giải pháp đảm bảo điện mùa khô năm 2024

EVNNPT đẩy mạnh giải pháp đảm bảo điện mùa khô năm 2024

Nhằm đảm bảo hệ thống điện truyền tải vận hành an toàn cung điện mùa khô 2024 nhất là khu vực miền Bắc, EVNNPT đã và đang triển khai nhiều giải pháp cụ thể.
Đảm bảo cung cấp điện mùa khô năm 2024 tại các tỉnh, thành phía Nam

Đảm bảo cung cấp điện mùa khô năm 2024 tại các tỉnh, thành phía Nam

Dự báo có khả năng xảy ra khô hạn kéo dài trong các tháng mùa khô tại Nam bộ, ngành điện miền Nam đang khẩn trương triển khai phương án đảm bảo cấp điện.
Tập trung nguồn lực thi công Dự án cải tạo Trạm biến áp 500kV Thạnh Mỹ

Tập trung nguồn lực thi công Dự án cải tạo Trạm biến áp 500kV Thạnh Mỹ

Lãnh đạo EVN yêu cầu các đơn vị tập trung nguồn lực, đẩy nhanh tiến độ thi công Dự án Mở rộng ngăn lộ và cải tạo Trạm biến áp 500kV Thạnh Mỹ.
Tập trung tháo gỡ vướng mắc trong đầu tư các dự án lưới điện ở Gia Lai

Tập trung tháo gỡ vướng mắc trong đầu tư các dự án lưới điện ở Gia Lai

Gia Lai sẽ tập trung tháo gỡ vướng mắc, sớm đưa các dự án điện đi vào hoạt động, phục vụ cho nhu cầu phát triển kinh tế - xã hội trên địa bàn.
Thái Bình phấn đấu bàn giao hành lang tuyến Dự án đường dây 500kV mạch 3 trước ngày 15/3/2024

Thái Bình phấn đấu bàn giao hành lang tuyến Dự án đường dây 500kV mạch 3 trước ngày 15/3/2024

Ngày 21/2/2024, tại Thái Bình, UBND tỉnh Thái Bình đã làm việc với lãnh đạo EVN/EVNNPT về đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I – Phố Nối.
Xem thêm
Mobile VerionPhiên bản di động
