Gỡ vướng mặt bằng cho dự án đường dây 220kV Nậm Sum – Nông Cống: Cần sự vào cuộc của địa phương

Theo kế hoạch, đường dây 220kV Nậm Sum - Nông Cống hoàn thành trong tháng 6/2023, tuy nhiên, hiện dự án còn nhiều vướng mắc về bồi thường giải phóng mặt bằng.
Sớm tháo gỡ mặt bằng Dự án đường dây 220kV Lào Cai – Bảo Thắng Gỡ khó về mặt bằng cho dự án đường dây 220kV Nậm Sum – Nông Cống tại Thanh Hoá

Đường dây 220kV Nậm Sum - Nông Cống có nhiệm vụ đảm bảo cung cấp điện cho tỉnh Thanh Hóa, Nghệ An ngay từ mùa nắng nóng năm 2023. Theo kế hoạch, dự án hoàn thành trong tháng 6/2023, tuy nhiên, hiện dự án này còn nhiều vướng mắc về bồi thường giải phóng mặt bằng tại tỉnh Thanh Hóa, Nghệ An. Nhằm tháo gỡ vướng mắc về mặt bằng cho dự án ngày 16/6 vừa qua, Đoàn công tác của Tổng công ty Truyền tải điện Quốc gia do Chủ tịch Hội đồng thành viên Nguyễn Tuấn Tùng dẫn đầu đoàn đã có buổi làm việc với UBND tỉnh Thanh Hóa và Nghệ An .

“Nút thắt” mặt bằng

Dự án do Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) là chủ đầu tư, Ban QLDA các công trình điện miền Bắc (NPMB) đại diện chủ đầu tư quản lý điều hành dự án. Dự án có quy mô 2 mạch cấp điện áp 220kV dài khoảng 130 km với 299 vị trí móng cột và 99 khoảng néo có điểm đầu G1 nằm sát biên giới Việt Nam - Lào trên lãnh thổ Việt Nam, điểm cuối là TBA 220kV Nông Cống. Dự án được khởi công từ tháng 12/2021.

Trong đó đoạn tuyến đi trên địa bàn tỉnh Thanh Hóa với chiều dài là 51,9 km, bao gồm 125 vị trí móng cột và 47 khoảng néo, tuyến đường dây đi qua địa bàn các huyện Như Thanh, Như Xuân và Nông Cống. Đoạn tuyến đi trên địa bàn tỉnh Nghệ An với chiều dài là 77,81 km, bao gồm 174 vị trí móng cột và 52 khoảng néo, tuyến đường dây đi qua địa bàn các huyện Quế Phong, Quỳ Châu.

Gỡ vướng mặt bằng cho dự án đường dây 220kV Nậm Sum – Nông Cống: Cần sự vào cuộc của địa phương

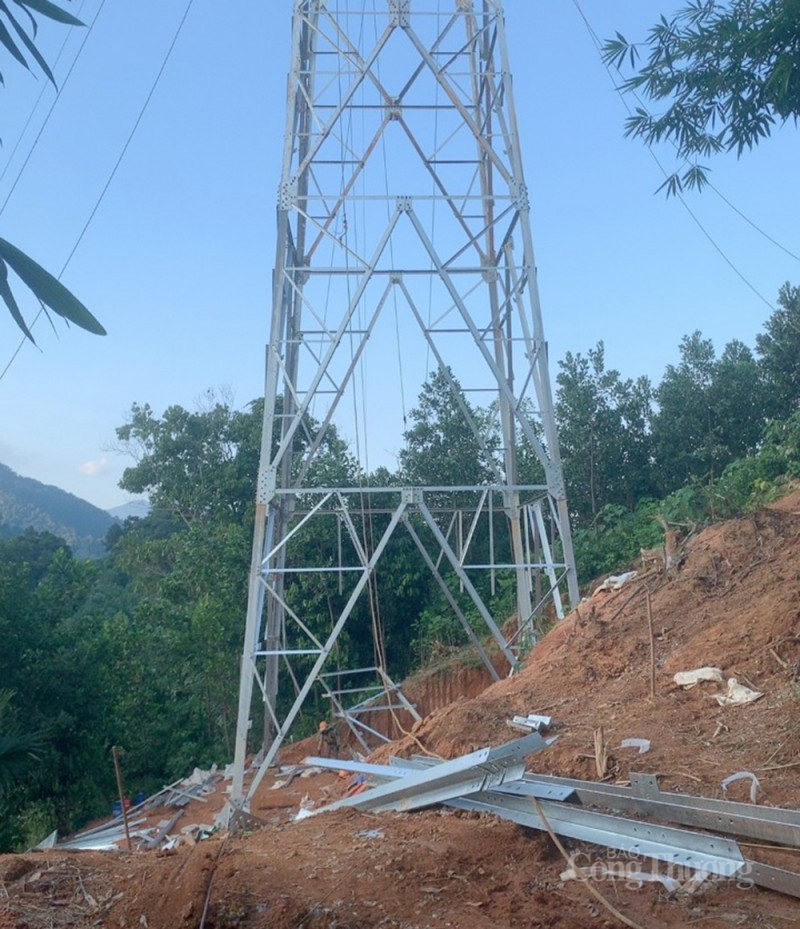

Thi công đường dây 220kV Nậm Sum – Nông Cống gặp nhiều khó khăn do vướng mắc bồi thường, giải phóng mặt bằng. Ảnh Xuân Tiến

Ông Hoàng Văn Tuyên – Giám đốc Ban QLDA các công trình điện miền Bắc cho biết: Trên địa bàn tỉnh Thanh Hóa, công tác chuyển mục đích sử dụng rừng cho dự án chưa được cấp thẩm quyền phê duyệt, hiện Bộ Nông nghiệp và Phát triển nông thôn yêu cầu tỉnh có ý kiến giải trình làm rõ thêm một số nội dung.

Về chuyển đổi mục đích sử dụng rừng đối với rừng trồng, Ban QLDA các công trình điện miền Bắc cũng đã có văn bản gửi UBND tỉnh Thanh Hoá đề nghị cho phép triển khai thi công các vị trí trên diện tích đất rừng trồng, song song với quá trình thực hiện phương án trồng rừng thay thế.

Về công tác giải phóng mặt bằng, huyện Như Thanh chưa phê duyệt phương án bồi thường đối với các vị trí móng cột và hành lang tuyến. Huyện Như Xuân chưa ban hành quyết định phê duyệt giá đất cụ thể do đó chưa lập, công khai và phê duyệt được phương án bồi thường cho các vị trí móng cột và hành lang tuyến.

Tại tỉnh Nghệ An, ông Hoàng Văn Tuyên cho biết: Khó khăn lớn nhất hiện nay trên địa bàn tỉnh Nghệ An là chuyển mục đích sử dụng đất rừng cho phần diện tích nằm trong rừng tự nhiên của Dự án. Hiện, việc đưa diện tích rừng cần chuyển mục đích ra khỏi quy hoạch 3 loại rừng. Cụ thể đưa ra ngoài quy hoạch 3 loại rừng để kịp trình Hội đồng nhân dân tỉnh Nghệ An vào kỳ họp đầu tháng 7/2023. Sau khi được hội đồng nhân dân tỉnh phê duyệt đưa ra ngoài quy hoạch 3 loại rừng thì UBND tỉnh tiến hành bổ sung hồ sơ liên quan đến chuyển đổi mục đích sử dụng đất rừng để Bộ Nông nghiệp và Phát triển nông thôn tiếp tục hoàn thiện hồ sơ trình chuyển mục đích sử dụng đất rừng lên Thủ tướng Chính phủ.

Ngoài ra trong hành lang an toàn đường điện còn tồn tại 22 hộ gia đình có nhà, công trình làm bằng vật liệu dễ cháy, phải cải tạo để đảm bảo đủ điều kiện tồn tại trong hành lang an toàn. Các trường hợp này rất cần có chính sách hỗ trợ cải tạo nhà từ vật liệu dễ cháy sang loại vật liệu khác của ủy ban nhân dân 02 tỉnh.

Cần sự vào cuộc quyết liệt của chính quyền địa phương

Tại buổi làm việc với lãnh đạo UBND tỉnh Thanh Hóa và Nghệ An vào ngày 16/6, Chủ tịch Hội đồng thành viên EVNNPT – Nguyễn Tuấn Tùng cho biết: Đây là dự án có ý nghĩa quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Thanh Hóa, Nghệ An và miền Bắc. Để dự án hoàn thành trong năm 2023, Chủ tịch Hội đồng thành viên EVNNPT đề nghị UBND tỉnh Thanh Hóa, Nghệ An, cùng các sở, ngành, địa phương trong tỉnh vào cuộc quyết liệt nhằm tháo gỡ các vướng mắc về bồi thường, giải phóng mặt bằng để nhà thầu triển khai thi công.

Gỡ vướng mặt bằng cho dự án đường dây 220kV Nậm Sum – Nông Cống: Cần sự vào cuộc của địa phương

Chủ tịch HĐTV EVNNPT – Nguyễn Tuấn Tùng làm việc với UBND tỉnh Thanh Hóa, ngày 16/6.Ảnh Xuân Tiến

Nêu các kiến nghị cụ thể với địa phương, ông Hoàng Văn Tuyên – Giám đốc Ban QLDA các công trình điện miền Bắc đề nghị UBND tỉnh Thanh Hóa sớm có văn bản gửi Bộ Nông nghiệp và Phát triển nông thôn về việc giải trình ý kiến về chuyển đổi mục đích sử dụng đất rừng. UBND tỉnh Thanh Hoá cho phép chủ đầu tư triển khai thi công các vị trí nằm trên diện tích đất rừng trồng song song với quá trình thực hiện phương án trồng rừng thay thế.

Chỉ đạo UBND huyện Như Xuân sớm ban hành quyết định phê duyệt giá đất cụ thể làm cơ sở lập, công khai và trình phê duyệt phương án bồi thường để sớm bàn giao mặt bằng cho chủ đầu tư trong tháng 7/2023. Chỉ đạo UBND huyện Như Thanh sớm phê duyệt phương án bồi thường sau khi kết thúc công khai phương án để tiến hành chi trả bồi thường cho các hộ dân, sớm bàn giao mặt bằng cho chủ đầu tư trong tháng 6/2023. Sở Nông nghiệp và Phát triển nông thôn tỉnh và các sở, ngành của tỉnh đẩy nhanh công tác tiếp thu, giải trình ý kiến và hoàn thiện hồ sơ để ủy ban nhân dân tỉnh kịp thời trình HĐND tỉnh phê duyệt

Đối với tỉnh Nghệ An, ông Hoàng Văn Tuyên kiến nghị UBND tỉnh sớm hoàn thiện hồ sơ đưa diện tích rừng cần chuyển đổi mục đích sử dụng sang mục đích thực hiện Dự án ra khỏi quy hoạch 3 loại rừng để kịp trình Hội đồng nhân dân tỉnh tại kỳ họp đầu tháng 07/2023.

Gỡ vướng mặt bằng cho dự án đường dây 220kV Nậm Sum – Nông Cống: Cần sự vào cuộc của địa phương
Chủ tịch HĐTV EVNNPT – Nguyễn Tuấn Tùng làm việc với Chủ tịch UBND tỉnh Nghệ An – Nguyễn Đức Trung, ngày 16/6. Ảnh Xuân Tiến

Đối với phần diện tích đường tạm, đất mượn thi công và bãi tập kết vật liệu phục vụ thi công móng, UBND tỉnh chỉ đạo Sở Nông nghiệp và Phát triển nông thôn và các sở, ngành hoàn thiện hồ sơ trình Bộ Nông nghiệp và Phát triển nông thôn để trình Thủ tướng cho phép tác động vào rừng tự nhiên phục vụ quá trình thi công để làm đường tạm và bãi tập kết vật liệu phục vụ thi công móng. Sau khi hoàn thành thi công dự án, chủ đầu tư dự án thực hiện theo đúng quy định của nhà nước.

Đối với công tác bồi thường, hỗ trợ và tái định cư, đề nghị UBND tỉnh sớm ban hành chính sách hỗ trợ các hộ gia đình có nhà làm bằng vật liệu dễ cháy nằm dưới hành lang đường điện để cải tạo nhà bằng một khoản kinh phí hỗ trợ khác.

Tại buổi làm việc, lãnh đạo UBND tỉnh Thanh Hóa, Nghệ An cho biết: Thời gian qua, có thể thấy việc cung ứng điện khu vực miền Bắc gặp rất nhiều thách thức. Chính vì thế, để đảm bảo điện cho địa phương việc hoàn thành Dự án đường dây 220kV Nậm Sum – Nông Cống để nhập khẩu nguồn điện lớn từ Lào về Việt Nam sớm ngày nào tốt ngày đó. Lãnh đạo UBND tỉnh Thanh Hóa, Nghệ An khẳng định đối với những vướng mắc mặt bằng thuộc thẩm quyền của tỉnh, tỉnh cam kết sẽ xử lý dứt điểm, trong thời gian sớm nhất. Đồng thời yêu cầu các sở, ngành, địa phương chung sức cùng EVNNPT để sớm hoàn thành dự án.

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Có thể bạn quan tâm

Tin mới nhất

Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào ngày 30/11

Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào ngày 30/11

Theo chương trình Kỳ họp thứ 8, Quốc hội khóa XV đợt 2 được Quốc hội thông qua ngày 21/11, Quốc hội sẽ biểu quyết thông qua Luật Điện lực (sửa đổi) vào 30/11.
Bộ Công Thương phê duyệt Kế hoạch cung cấp điện quốc gia năm 2025

Bộ Công Thương phê duyệt Kế hoạch cung cấp điện quốc gia năm 2025

Bộ Công Thương đã ban hành Quyết định số 3047/QĐ-BCT ngày 15/11/2024 về việc phê duyệt Kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2025.
Sửa đổi Luật Điện lực: Từ thông điệp của Tổng Bí thư đến gỡ điểm nghẽn cho kỷ nguyên mới (​​​​​​​Bài 5)

Sửa đổi Luật Điện lực: Từ thông điệp của Tổng Bí thư đến gỡ điểm nghẽn cho kỷ nguyên mới (​​​​​​​Bài 5)

Trước tốc độ tăng trưởng nhu cầu điện, các nước đều có những cơ chế đặc thù. Luật Điện lực (sửa đổi) của Việt Nam được kỳ vọng sẽ tạo ra bước phát triển mới.
Sửa đổi Luật Điện lực: Từ thông điệp của Tổng Bí thư đến gỡ điểm nghẽn cho kỷ nguyên mới (Bài 4)

Sửa đổi Luật Điện lực: Từ thông điệp của Tổng Bí thư đến gỡ điểm nghẽn cho kỷ nguyên mới (Bài 4)

Luật Điện lực (sửa đổi) đã giải quyết cơ bản các điểm nghẽn được chỉ ra trong báo cáo giám sát thực thi chính sách phát triển năng lượng 2016-2021 của Quốc hội.
Sửa đổi Luật Điện lực: Từ thông điệp của Tổng Bí thư đến gỡ điểm nghẽn cho kỷ nguyên mới (Bài 3)

Sửa đổi Luật Điện lực: Từ thông điệp của Tổng Bí thư đến gỡ điểm nghẽn cho kỷ nguyên mới (Bài 3)

Luật Điện lực (sửa đổi) sớm ban hành sẽ giúp "khơi thông các điểm nghẽn về chính sách, pháp luật, cải cách ngành điện hiệu quả hơn, đáp ứng nhu cầu phát triển".

Tin cùng chuyên mục

Đưa điện về khu tái định cư Kho Vàng, Nậm Tông vượt tiến độ 45 ngày

Đưa điện về khu tái định cư Kho Vàng, Nậm Tông vượt tiến độ 45 ngày

Công ty Điện lực Lào Cai đã hoàn thành công trình cấp điện tái thiết cho khu dân cư thôn Kho Vàng, xã Cốc Lầu và thôn Nậm Tông, xã Nậm Lúc.
Sửa đổi Luật Điện lực: Từ thông điệp của Tổng Bí thư đến gỡ điểm nghẽn cho kỷ nguyên mới (​​​​​​​Bài 2)

Sửa đổi Luật Điện lực: Từ thông điệp của Tổng Bí thư đến gỡ điểm nghẽn cho kỷ nguyên mới (​​​​​​​Bài 2)

Sửa đổi Luật Điện lực nhằm tạo đột phá về thể chế, tháo gỡ các vướng mắc, phát triển nguồn, lưới điện, tạo bệ phóng vững chắc phát triển kinh tế - xã hội.
Ứng dụng UAV và công nghệ AI: Bước đột phá trong quản lý vận hành lưới điện truyền tải

Ứng dụng UAV và công nghệ AI: Bước đột phá trong quản lý vận hành lưới điện truyền tải

Ứng dụng thiết bị bay không người lái (UAV) và công nghệ lidar trong công tác quản lý vận hành đường dây đã đạt được những kết quả ấn tượng.
PC Lào Cai:

PC Lào Cai: 'Thần tốc' đưa điện lưới quốc gia về khu tái định cư Làng Nủ

Công ty Điện lực Lào Cai (PC Lào Cai) đã chính thức đóng điện công trình cấp điện tái thiết cho khu dân cư thôn Làng Nủ, xã Phúc Khánh, huyện Bảo Yên.
PC Đắk Nông: Cải thiện và nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế

PC Đắk Nông: Cải thiện và nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế

Công ty Điện lực Đắk Nông (PC Đắk Nông) triển khai giải pháp nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế địa phương những tháng cuối năm 2024.
Hiệu quả quản lý lưới truyền tải từ ứng dụng UAV và công nghệ Lidar

Hiệu quả quản lý lưới truyền tải từ ứng dụng UAV và công nghệ Lidar

Ứng dụng thiết bị bay không người lái và ứng dụng công nghệ lidar trong công tác quản lý vận hành đường dây truyền tải đã đạt được những kết quả ấn tượng.
Nghệ An phê duyệt chủ trương đầu tư 2 dự án lưới điện truyền tải 220kV

Nghệ An phê duyệt chủ trương đầu tư 2 dự án lưới điện truyền tải 220kV

UBND tỉnh Nghệ An vừa ban hành 2 quyết định phê duyệt chủ trương đầu tư và chấp thuận nhà đầu tư 2 dự án lưới điện truyền tải 220kV trên địa bàn.
Ngành điện TP. Hồ Chí Minh: Nâng cao năng suất lao động nhờ phát triển lưới điện thông minh, chuyển đổi số

Ngành điện TP. Hồ Chí Minh: Nâng cao năng suất lao động nhờ phát triển lưới điện thông minh, chuyển đổi số

Nhờ phát triển lưới điện thông minh và chuyển đổi số toàn diện, ngành điện TP. Hồ Chí Minh đạt được nhiều kết quả nổi bật trong tất cả các mặt hoạt động.
Bộ trưởng Nguyễn Hồng Diên đề xuất 3 kịch bản cung ứng điện cho năm 2025

Bộ trưởng Nguyễn Hồng Diên đề xuất 3 kịch bản cung ứng điện cho năm 2025

Tại buổi họp kế hoạch cung ứng điện, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã có những chỉ đạo cụ thể, sát sao xác định rõ các yêu cầu cho từng đơn vị.
Bộ trưởng Nguyễn Hồng Diên: Nhiệm vụ hàng đầu là bảo đảm cung ứng điện trong mọi tình huống

Bộ trưởng Nguyễn Hồng Diên: Nhiệm vụ hàng đầu là bảo đảm cung ứng điện trong mọi tình huống

Ngày 14/11, tại Hà Nội, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chủ trì cuộc họp về kế hoạch cung ứng điện năm 2025.
EVNCPC triển khai nhiều hoạt động trong ‘Tháng tri ân khách hàng 2024’

EVNCPC triển khai nhiều hoạt động trong ‘Tháng tri ân khách hàng 2024’

EVNCPC triển khai ‘Tháng tri ân khách hàng 2024’ với các hoạt động phong phú, thiết thực để tri ân chân thành, sâu sắc đến khách hàng sử dụng điện.
Bộ Công Thương xây dựng 3 kịch bản cung cấp điện năm 2025

Bộ Công Thương xây dựng 3 kịch bản cung cấp điện năm 2025

Để cung cấp điện năm 2025, các đơn vị chức năng thuộc Bộ Công Thương đã xây dựng 3 kịch bản tăng trưởng phụ tải.
Hà Giang: Chú trọng đảm bảo an toàn hành lang lưới điện

Hà Giang: Chú trọng đảm bảo an toàn hành lang lưới điện

Theo kế hoạch đến 31/12/2024, ngành Điện Hà Giang sẽ thực hiện xử lý xong các điểm vi phạm khoảng cách pha đất, đảm bảo an toàn hành lang lưới điện.
Tháng tri ân khách hàng năm 2024 của EVN có gì đặc biệt?

Tháng tri ân khách hàng năm 2024 của EVN có gì đặc biệt?

Tháng tri ân khách hàng năm 2024 của EVN có chủ đề “Đồng hành cùng khách hàng sử dụng điện an toàn, tiết kiệm và hiệu quả”.
PC Đắk Lắk: Đảm bảo an toàn lưới điện cao áp tại khu vực rừng trồng và rừng nguyên sinh

PC Đắk Lắk: Đảm bảo an toàn lưới điện cao áp tại khu vực rừng trồng và rừng nguyên sinh

PC Đắk Lắk tăng cường các công tác phát quang hành lang tuyến, tuyên truyền an toàn điện, đặc biệt là các khu vực có diện tích rừng trồng, rừng nguyên sinh lớn.
Tổng giám đốc EVNCPC Ngô Tấn Cư làm việc với Bộ Tư lệnh Vùng 4 Hải quân tại Khánh Hòa

Tổng giám đốc EVNCPC Ngô Tấn Cư làm việc với Bộ Tư lệnh Vùng 4 Hải quân tại Khánh Hòa

Tổng giám đốc EVNCPC Ngô Tấn Cư làm việc với Bộ Tư lệnh Vùng 4 Hải quân về triển khai đầu tư dự án Trạm biến áp 110 kV Sân bay Cam Ranh và đấu nối.
Chủ tịch HĐTV EVNCPC Nguyễn Thanh làm việc với Công ty Điện lực Bình Định

Chủ tịch HĐTV EVNCPC Nguyễn Thanh làm việc với Công ty Điện lực Bình Định

Chủ tịch HĐTV EVNCPC Nguyễn Thanh và đoàn công tác làm việc với PC Bình Định về tình hình sản xuất kinh doanh, đầu tư phát triển giai đoạn 2021 – 2025.
Tháng 10/2024, EVNGENCO1 đã đạt sản lượng điện gần 2,9 tỷ kWh

Tháng 10/2024, EVNGENCO1 đã đạt sản lượng điện gần 2,9 tỷ kWh

Trong tháng 10/2024, sản lượng điện của Tổng công ty Phát điện 1 (EVNGENCO1) đã đạt gần 2,9 tỷ kWh, tương đương 109,1% kế hoạch.
Sau hơn ba thập kỷ, Thủy điện Hòa Bình cán mốc sản xuất 280 tỷ kWh điện

Sau hơn ba thập kỷ, Thủy điện Hòa Bình cán mốc sản xuất 280 tỷ kWh điện

Công ty Thủy điện Hòa Bình chính thức công bố đã đạt mốc sản lượng 280 tỷ kWh điện kể từ khi đưa tổ máy số 1 vào hoạt động vào năm 1988.
Ngành điện TP. Hồ Chí Minh: Cung cấp điện ổn định cho sản xuất, kinh doanh trong tháng 10

Ngành điện TP. Hồ Chí Minh: Cung cấp điện ổn định cho sản xuất, kinh doanh trong tháng 10

Trong tháng 10 năm 2024, Tổng công ty Điện lực TP. Hồ Chí Minh đã đảm bảo cung cấp điện an toàn, liên tục phục vụ sản xuất, kinh doanh và nhân dân Thành phố.
Xem thêm
Mobile VerionPhiên bản di động
