Công trình đường dây 500kV mạch 3

Nỗi lo chậm tiến độ

Theo Ban quản lý Dự án các công trình điện miền Trung (CPMB), nhiều hạng mục công việc liên quan quá trình triển khai dự án đường dây (ĐD) 500kV mạch 3 đã theo đúng kế hoạch, song vẫn còn nhiều nỗi lo về tiến độ.
noi lo cham tien do

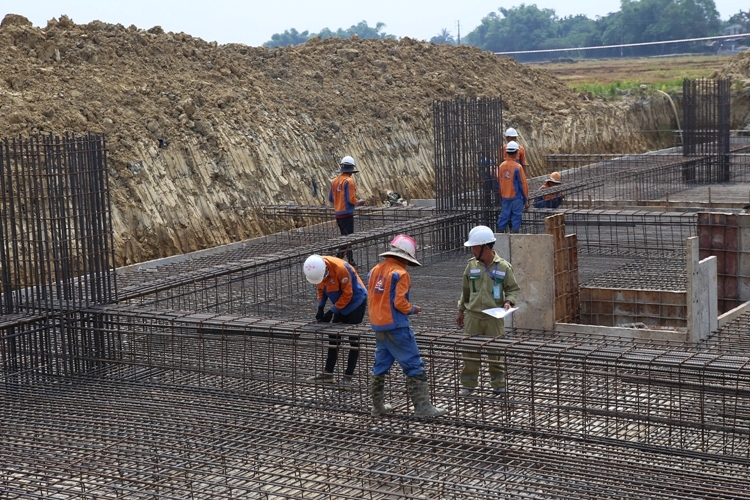

Thi công móng cột công trình

Báo cáo của CPMB cho thấy, đến thời điểm này, về phần ĐD, các nhà thầu đã đào xong móng 430/1.608 vị trí, đang đào 70 vị trí; hoàn thành đúc móng 303/1.608 vị trí, đang đúc 75 vị trí. Phần di dời ĐD 220kV/110kV, các nhà thầu đã đào, đúc xong móng 7/8 vị trí. Về phần Trạm biến áp (TBA) 500kV Vũng Áng, đã duyệt phương án thi công với các đơn vị liên quan và triển khai thi công từ ngày 10/7/2019. Sân phân phối 500kV Quảng Trạch và TBA 500kV Dốc Sỏi, TBA 500kV Pleiku 2 đang bám sát kế hoạch đặt ra. Bên cạnh đó, nhiều công việc khác như khảo sát, đánh giá hiện trạng rừng, lập kế hoạch, trồng rừng thay thế; kiểm đếm tài sản phục vụ công tác bồi thường, giải phóng mặt bằng (GPMB) đang được CPMB tích cực phối hợp với chính quyền địa phương các cấp để thực hiện.

Theo ông Nguyễn Đức Tuyển - Giám đốc CPMB, qua hơn 6 tháng triển khai cụm dự án ĐD 500kV mạch 3, nhờ những nỗ lực của cán bộ, công nhân viên nhà thầu và sự hỗ trợ tích cực của các cấp chính quyền địa phương, dự án đã đạt được những kết quả nhất định, song vẫn còn không ít khó khăn.

Cụ thể, trong khâu GPMB, mức hỗ trợ đất trồng cây lâu năm ở nhiều địa phương chưa phù hợp với thực tế; thủ tục lập, phê duyệt đơn giá đất mất nhiều thời gian; trong khi chính sách từng địa phương lại có những điểm khác dẫn tới sự so sánh ở các vùng giáp ranh khi phương án đền bù được công bố. Bên cạnh đó, một số hộ dân đã xây dựng nhà trong tuyến đường dây, công trình trên diện tích đất thu hồi làm móng trụ và trong phạm vi hành lang lưới điện đều là đất màu nhưng tất cả các hộ đều khẳng định đất ở. Họ yêu cầu đền bù cả hoa màu trong hành lang tuyến không thuộc diện bồi thường.

Ngoài ra, có một số nguyên nhân khác làm ảnh hưởng đến dự án, như: Thời tiết khu vực miền Trung, Tây Nguyên đã bắt đầu mưa vào buổi chiều và xuất hiện giông, lốc cục bộ một số khu vực; công tác đền bù phục vụ thi công của nhà thầu tiến hành chậm, không kịp so với việc tổ chức vận động bàn giao mặt bằng; một số nhà thầu chưa tập trung cao độ để thực hiện thi công móng ngay sau khi bàn giao mặt bằng. Đáng lo ngại, khu vực triển khai thi công ĐD 500kV mạch 3 thuộc địa bàn Duyên hải miền Trung và giáp ranh miền Trung thời tiết rất khắc nghiệt. Những vị trí móng cột nằm gần triền núi rất khó khăn khi thi công vào mùa mưa, nếu không sớm được GPMB.

Cũng theo ông Tuyển, để tập trung giải quyết những khó khăn, vướng mắc về đền bù, GPMB, CPMB tìm mọi giải pháp, tranh thủ sự giúp đỡ của chính quyền địa phương các cấp để thực hiện công tác đền bù đúng theo quy định của nhà nước. Đây là vấn đề rất quan trọng vì nếu không giải quyết được sẽ làm ảnh hưởng tới tiến độ toàn bộ công trình. Theo kế hoạch ban đầu, toàn bộ dự án sẽ hoàn thành nghiệm thu đóng điện vào ngày 30/6/2020 để bảo đảm cung cấp điện cho khu vực phía Nam cũng như điều hòa nguồn năng lượng trên cả nước.

Về các hạng mục xây dựng đã có mặt bằng, CPMB cũng đề nghị các đơn vị liên quan đến dự án cần tập trung nguồn lực để bảo đảm chất lượng, an toàn và tiến độ dự án. Đặc biệt, cần tận dụng thời tiết thuận lợi trong mùa khô, trước mắt, tập trung hoàn thành việc đúc móng trước mùa mưa năm nay.

Thời gian thi công Cụm dự án ÐD 500kV mạch 3 rất ngắn nhưng khối lượng công việc nhiều. Do vậy, CPMB đã chia thành 26 gói thầu xây lắp và thành lập 8 tổ chỉ đạo tiền phương bám sát hiện trường để phối hợp, điều hành các nhà thầu thi công, tư vấn giám sát, tư vấn thiết kế đẩy nhanh tiến độ thi công.
Quang Thắng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Theo tổ chức nghiên cứu năng lượng Ember, các trang trại điện gió của Trung Quốc lập kỷ lục toàn cầu khi đã sản xuất hơn 100 terawatt giờ điện trong tháng 3.
Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Các chuyên gia dự báo OPEC và chính phủ các nước sẽ cố giữ giá dầu ở quanh mức 90 USD/thùng trong năm nay, nếu căng thẳng Iran - Israel hạ nhiệt.
PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

Trong 2 ngày 18 và 19/4, Điện lực Nga Sơn thuộc PC Thanh Hóa đã cấp điện an toàn, ổn định phục vụ Lễ hội Mai An Tiêm năm 2024.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Luật Điên lực 2004 và 2 lần sửa đổi đã tạo khuôn khổ pháp lý để ngành điện Việt Nam phát triển mạnh mẽ, vươn lên tóp đầu khu vực.

Tin cùng chuyên mục

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Theo Tổng công ty Truyền tải điện quốc gia, đường dây 500kV mạch 3 hoàn thành đúc móng được 663/1.177 vị trí cột, công tác dựng côt tiến hành khẩn trương.
EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN vừa có văn bản chỉ đạo các đơn vị thành viên tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện năm 2024 và các năm tiếp theo.
Làm rõ hơn về 2 chính sách trong cơ chế mua bán điện trực tiếp

Làm rõ hơn về 2 chính sách trong cơ chế mua bán điện trực tiếp

Đối với cơ chế mua bán điện trực tiếp (DPPA), khách hàng có thể mua trực tiếp điện từ đơn vị sản xuất thông qua lưới điện quốc gia hoặc đường dây riêng.
EU ủng hộ Ukraine tăng cường nhập khẩu điện; giá năng lượng giúp kinh tế Mỹ phát triển tốt hơn châu Âu

EU ủng hộ Ukraine tăng cường nhập khẩu điện; giá năng lượng giúp kinh tế Mỹ phát triển tốt hơn châu Âu

Liên minh châu Âu (EU) ủng hộ đề xuất của Ukraine về việc tăng công suất nhập khẩu điện từ Mạng lưới vận hành hệ thống truyền tải điện châu Âu (ENTSO-E).
Đảm bảo cung ứng điện mùa khô cho khu vực phía Nam: Bài 2-Chung tay sử dụng điện tiết kiệm

Đảm bảo cung ứng điện mùa khô cho khu vực phía Nam: Bài 2-Chung tay sử dụng điện tiết kiệm

Tình hình nắng nóng ngày càng phức tạp, nhất là ở miền Nam, cùng với các giải pháp đảm bảo cấp điện, công tác tiết kiệm điện đang được quyết liệt triển khai.
Cơ chế mua bán điện trực tiếp: Thúc đẩy phát triển năng lượng tái tạo và thị trường điện cạnh tranh

Cơ chế mua bán điện trực tiếp: Thúc đẩy phát triển năng lượng tái tạo và thị trường điện cạnh tranh

Việc xây dựng cơ chế mua bán điện trực tiếp sẽ góp phần thúc đẩy thu hút đầu tư vào năng lượng tái tạo và thực hiện lộ trình thị trường điện cạnh tranh.
Ấn Độ giảm nhập khẩu dầu; Nga vẫn bơm khí đốt sang châu Âu

Ấn Độ giảm nhập khẩu dầu; Nga vẫn bơm khí đốt sang châu Âu

Theo Bộ Dầu mỏ và Khí đốt Ấn Độ, sau thời gian ồ ạt mua dầu giá rẻ từ nước ngoài, gần đây nước này đã bắt đầu giảm nhập khẩu dầu.
Đảm bảo cung ứng điện mùa khô cho khu vực phía Nam: Bài 1-Chủ động ứng phó nguy cơ thiếu điện

Đảm bảo cung ứng điện mùa khô cho khu vực phía Nam: Bài 1-Chủ động ứng phó nguy cơ thiếu điện

Dự báo năm 2024 có khả năng xảy ra khô hạn kéo dài trong các tháng mùa khô tại miền Nam, ngành điện đã và đang quyết liệt triển khai phương án đảm bảo cấp điện.
NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

Nhằm đảm bảo cấp điện trong mùa khô 2024, NPTS đã chủ động phối hợp với các PTC để thực hiện thí nghiệm định kỳ, xử lý khiếm khuyết trên lưới truyền tải.
Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Ngay sau khi nhận được kiến nghị của chủ đầu tư dự án Nhà máy Thủy điện Cam Ly tại TP. Đà Lạt, Uỷ ban nhân dân tỉnh Lâm Đồng đã vào cuộc chỉ đạo gỡ khó.
Ký kết Bản ghi nhớ về hợp tác thúc đẩy phát triển thị trường điện cạnh tranh với Australia

Ký kết Bản ghi nhớ về hợp tác thúc đẩy phát triển thị trường điện cạnh tranh với Australia

Cục Điều tiết điện lực (Bộ Công Thương) và Đại sứ quán Australia tại Việt Nam vừa ký biên bản ghi nhớ hợp tác thúc đẩy phát triển thị trường điện cạnh tranh.
Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Chỉ còn 1 tháng rưỡi nữa là đường dây 220kV Nậm Sum- Nông Cống phải hoàn thành đóng điện nhưng hiện vẫn còn nhiều vướng mắc giải phóng mặt bằng.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Sau 20 năm thực thi Luật Điện lực, hệ thống điện Việt Nam đã phát triển vững chắc. Thành quả này có đóng góp quan trọng của Bộ Công Thương.
Bộ Công Thương hoàn thành xây dựng cơ chế mua bán điện khí để báo cáo Chính phủ

Bộ Công Thương hoàn thành xây dựng cơ chế mua bán điện khí để báo cáo Chính phủ

Nhằm triển khai thực hiện Quy hoạch điện VIII, trong đó có điện khí, Bộ Công Thương hoàn thành xây dựng cơ chế mua bán điện khí để báo cáo Chính phủ.
Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Nhằm đảm bảo cấp điện an toàn, ổn định trong mùa mưa bão năm 2024, hiện công tác bảo dưỡng, sửa chữa, phương án ứng phó sự cố đã được PC Hà Giang hoàn tất.
Hoa Kỳ thúc đẩy đầu tư vào năng lượng sạch tiên tiến tại Việt Nam

Hoa Kỳ thúc đẩy đầu tư vào năng lượng sạch tiên tiến tại Việt Nam

Cơ quan Phát triển Quốc tế Hoa Kỳ và Ngân hàng Standard Chartered Việt Nam cam kết thúc đẩy tài chính xanh và phát triển ngành năng lượng sạch tại Việt Nam.
Petrovietnam ước đạt 231 nghìn tỷ đồng doanh thu trong 3 tháng đầu năm

Petrovietnam ước đạt 231 nghìn tỷ đồng doanh thu trong 3 tháng đầu năm

Trong 3 tháng đầu năm 2024, hoạt động sản xuất, kinh doanh của Tập đoàn Dầu khí Việt Nam (Petrovietnam) có sự tăng trưởng tích cực với doanh thu tăng 19%.
Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Một doanh nghiệp tư nhân muốn đầu tư xây dựng nhà máy điện rác xử lý 500 tấn/ngày, tổng mức đầu tư khoảng 3.000 – 3.500 tỷ đồng tại tỉnh Trà Vinh.
Tạo khuôn khổ pháp lý đồng bộ cho hoạt động điện lực

Tạo khuôn khổ pháp lý đồng bộ cho hoạt động điện lực

Dự án Luật Điện lực (sửa đổi) đã được Chính phủ đề xuất Ủy ban Thường vụ Quốc hội đưa vào Chương trình xây dựng pháp luật năm 2024.
Bộ Công Thương lấy ý kiến về điện mặt trời mái nhà tự sản, tự tiêu

Bộ Công Thương lấy ý kiến về điện mặt trời mái nhà tự sản, tự tiêu

Bộ Công Thương vừa hoàn thiện dự thảo Nghị định Quy định về cơ chế, chính sách khuyến khích phát triển điện mặt trời mái nhà tự sản, tự tiêu để lấy ý kiến.
Xem thêm
Mobile VerionPhiên bản di động
