Nam Định đốc thúc tiến độ giải phóng mặt bằng đường dây 500kV mạch 3

Thực hiện chỉ đạo của Thủ tướng, Bộ Công Thương về tháo gỡ khó khăn mặt bằng các dự án đường dây 500kV mạch 3, UBND tỉnh Nam Định đã tích cực vào cuộc.
Nam Định: Tập trung cao độ cho 2 dự án đường dây 500kV mạch 3 Nỗ lực đảm bảo tiến độ Dự án đường dây 500kV mạch 3 cung đoạn Nam Định I - Thanh Hóa Kịp thời tháo gỡ vướng mắc các dự án đường dây 500kV mạch 3 Quảng Trạch -Phố Nối

Theo báo cáo của EVNNPT, hiện đơn vị đang triển khai đầu tư xây dựng Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa và Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối. 2 dự án này, EVNNPT giao NPMB quản lý điều hành.

Trong đó, Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa đi qua địa bàn huyện Hải Hậu và Nghĩa Hưng của tỉnh Nam Định, với 26 vị trí móng cột.

Hiện nay về quy hoạch, kế hoạch sử dụng đất mới được phê duyệt diện tích phần móng cột, chưa được bổ sung chỉ tiêu quy hoạch, kế hoạch sử dụng đất 2024 cho phần diện tích hành lang tuyến. Về công tác đo đạc bản đồ hiện đang triển khai công tác ký dân, xác nhận kết quả đo đạc. Đến nay đã xác định nguồn gốc đất, nhân hộ khẩu được 23/26 vị trí, còn 3 vị trí tập trung ở huyện Nghĩa Hưng.

Khó khăn, vướng mắc đối với dự án này là nhiều vị trí các hộ dân mua bán với nhau không làm thủ tục chuyển nhượng sang tên, các chủ sử dụng cũ mua bán làm ăn xa nên các thủ tục làm ủy quyền, chuyển nhượng gặp khó khăn.

Đối với Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối đi qua địa bàn 4 huyện của tỉnh Nam Định gồm: Hải Hậu, Nghĩa Hưng, Trực Ninh, Nam Trực chiều dài tuyến 45,76km với 119 vị trí cột.

Hiện dự án đã hoàn thành phê duyệt kế hoạch sử dụng đất cho phần chân móng cột. Đã trình số liệu diện tích đất ở, đất vườn lên các huyện để phục vụ phê duyệt kế hoạch sử dụng đất đối với phần hành lang an toàn.

Đã đo đạc xong 119/119 vị trí, đã ký được 117/119 vị trí. Đơn vị tư vấn đo vẽ đang hoàn thiện hồ sơ để trình Sở Tài nguyên và Môi trường (TN&MT) Nam Định thẩm định bản đồ. Công tác đo đạc bản đồ, ký hộ dân phần hành lang tuyến đã đo đạc xong 108/108 hộ dân, đã ký được 86/108 hộ dân.

Trong quá trình rà soát nguồn gốc đất và kiểm kê phục vụ lập phương án bồi thường, xuất hiện một số vướng mắc khi hộ dân đề nghị có thông báo thu hồi đất mới cho kiểm kê, vướng mắc khi xác định nguồn gốc đất, chưa xác định xong nguồn gốc do vắng chủ.

Nam Định đốc thúc tiến độ giải phóng mặt bằng đường dây 500kV mạch 3

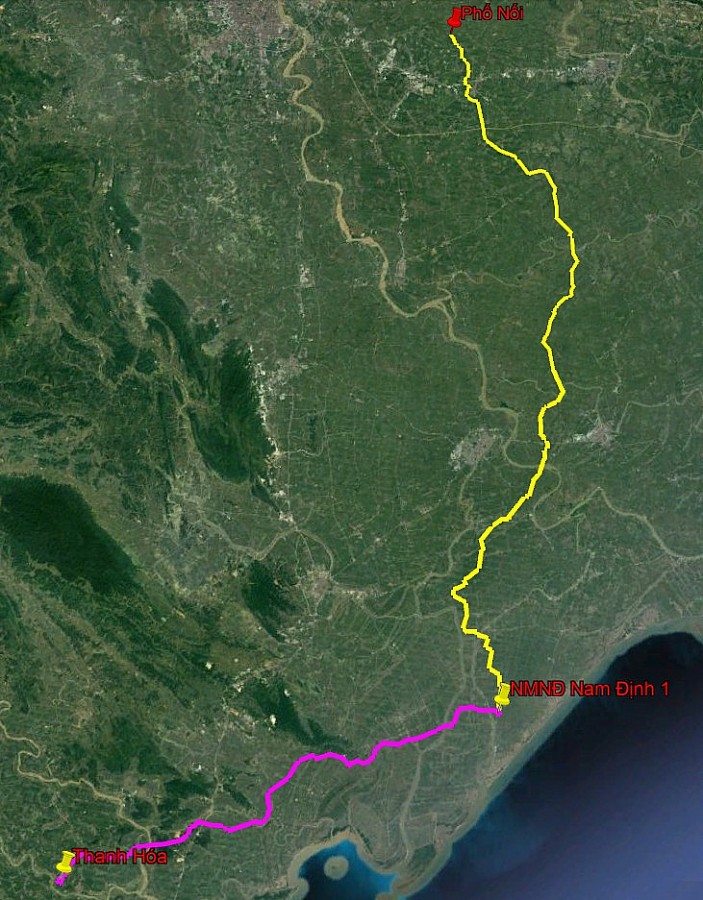

Hướng tuyến đường dây 500kV Nam Định 1- Thanh Hoá và Nam Định 1 - Phố Nối

Nhằm tháo gỡ khó khăn về dự án, ngày 26/12/2023, bà Hà Lan Anh – Phó Chủ tịch UBND tỉnh Nam Định dẫn đầu đoàn công tác của tỉnh cùng đại diện Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Bắc (NPMB) đã đi kiểm tra hướng tuyến và họp rà soát công tác triển khai các dự án đường dây 500kV mạch 3 đoạn qua địa bàn tỉnh Nam Định.

Tại buổi kiểm tra hướng tuyến và làm việc với các bên liên quan, đại diện EVNNPT cho biết: Cả 2 dự án sẽ triển khai thi công đồng loạt trong tháng 01/2024. Để đồng bộ tiến độ giải phóng mặt bằng với tiến độ thi công xây lắp, EVNNPT đề nghị UBND tỉnh Nam Định quan tâm, chỉ đạo các sở ngành, các địa phương hỗ trợ EVNNPT đẩy nhanh tiến độ đối với 2 dự án trên.

Đối với Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa, phấn đấu bàn giao xong vị trí móng trước ngày 31/01/2024. Đối với phần hành lang an toàn, hoàn thành công tác giải phóng mặt bằng (GPMB) và bàn giao mặt bằng phần hành lang an toàn xong trước 31/3/2024.

Đối với Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối, EVNNPT đề nghị UBND tỉnh Nam Định quan tâm, hỗ trợ, sớm phê duyệt bổ sung chỉ tiêu quy hoạch, kế hoạch sử dụng đất 2024 cho phần diện tích hành lang an toàn để phục vụ công tác phê duyệt bản đồ, công tác giải phóng mặt bằng phần hành lang. Sau khi hoàn thành công tác đo đạc, biên tập hồ sơ đo vẽ, đề nghị UBND tỉnh Nam Định chỉ đạo Sở TN&MT Nam Định sớm kiểm tra, phê duyệt bản đồ để bàn giao cho các huyện thực hiện các bước tiếp theo đảm bảo mốc tiến độ của dự án. Trong đó phấn đấu hoàn thành công tác GPMB và bàn giao mặt bằng 60 vị trí móng xong trước 30/01/2023, bàn giao mặt bằng 59 vị trí còn lại xong trước ngày 01/03/2024. Hoàn thành công tác GPMB và bàn giao mặt bằng phần hành lang an toàn xong trước 31/3/2024.

Nam Định đốc thúc tiến độ giải phóng mặt bằng đường dây 500kV mạch 3
Lãnh đạo tỉnh Nam Định kiểm tra hướng tuyến và nghe báo cáo tiến độ

Phát biểu tại buổi làm việc, bà Hà Lan Anh đánh giá cao EVNNPT và NPMB trong thời gian qua đã phối hợp chặt chẽ với các sở, ngành, địa phương liên quan của tỉnh để đẩy nhanh tiến độ thủ tục GPMB cho dự án. Đối với dự án này, ngay sau khi có chỉ đạo của Thủ tướng Chính phủ, UBND tỉnh Nam Định đã vào cuộc ngay và vào cuộc sớm để đảm bảo mục tiêu, tiến độ Thủ tướng Chính phủ giao.

Khẳng định, đây là dự án đặc biệt quan trọng, có ý nghĩa chính trị rất lớn nhằm đảm bảo cung cấp điện cho miền Bắc trong những năm tới, trong đó có tỉnh Nam Định, Phó Chủ tịch tỉnh Nam Định đề nghị các sở, ngành, địa phương cần ưu tiên tập trung mọi nguồn lực cho dự án; Đề nghi EVNNPT/NPMB phối hợp chặt chẽ với các sở, ngành, địa phương trong tỉnh để nhanh chóng thống nhất các phương án, tháo gỡ kịp thời những vướng mắc để hoàn thành mục tiêu tiến độ dự án theo chỉ đạo của Thủ tướng Chính phủ.

Cụ thể, UBND các huyện lập phương án sơ bộ, họp dân vận động các hộ đồng thuận nhận tiền tạm ứng trước để bàn giao mặt bằng. Đẩy nhanh công tác xác định giá đất, lập, công khai phương án bồi thường, thẩm định, phê duyệt phương án bồi thường. Khẩn trương rà soát nhu cầu tái định cư của các hộ dân, ưu tiên tuyên truyền, vận động các hộ dân thực hiện phương án tái định cư tự lo. Tập trung tối đa lực lượng của huyện để thực hiện công tác bồi thường, GPMB dự án, đáp ứng tiến độ với các mốc thời gian cụ thể nêu trên.

Tiến Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Đường dây 500kV Nam Định - Thanh Hoá

Có thể bạn quan tâm

Tin mới nhất

Hà Nội sẵn sàng thành lập cụm công nghiệp mới sau khi Nghị định số 32 có hiệu lực

Hà Nội sẵn sàng thành lập cụm công nghiệp mới sau khi Nghị định số 32 có hiệu lực

Ông Nguyễn Thế Hiệp- Phó Giám đốc Sở Công Thương Hà Nội khẳng định, Hà Nội sẵn sàng thành lập cụm công nghiệp mới sau khi Nghị định số 32 có hiệu lực.
Lâm Đồng: Cấm xe tải trọng trên 20 tấn qua đèo Bảo Lộc theo khung giờ dịp lễ 30/4 – 1/5/2024

Lâm Đồng: Cấm xe tải trọng trên 20 tấn qua đèo Bảo Lộc theo khung giờ dịp lễ 30/4 – 1/5/2024

Nhằm đảm bảo trật tự, an toàn giao thông dịp nghỉ Lễ 30/4-1/5. Tỉnh Lâm Đồng thông báo phương án tổ chức giao thông trên địa bàn toàn tỉnh.
Năm du lịch Tuyên Quang 2024: Khơi thông tiềm năng, lợi thế phát triển du lịch

Năm du lịch Tuyên Quang 2024: Khơi thông tiềm năng, lợi thế phát triển du lịch

Đến nay, mọi công tác chuẩn bị cho lễ khai mạc Năm du lịch Tuyên Quang 2024 cơ bản đã hoàn tất.
Thái Bình: Tạo niềm tin giúp các doanh nghiệp Hungary quan tâm nghiên cứu, hợp tác đầu tư

Thái Bình: Tạo niềm tin giúp các doanh nghiệp Hungary quan tâm nghiên cứu, hợp tác đầu tư

Đoàn công tác của tỉnh Thái Bình đang có chuyến thăm, tổ chức xúc tiến đầu tư tại một số nước châu Âu, trong đó có Hungary.
Thừa Thiên Huế: Cần sớm đầu tư cao tốc Cam Lộ - La Sơn lên 4 làn xe

Thừa Thiên Huế: Cần sớm đầu tư cao tốc Cam Lộ - La Sơn lên 4 làn xe

Chiều 22/4, Đoàn công tác Cục Đường bộ Việt Nam đã làm việc với tỉnh Thừa Thiên Huế về công tác đảm bảo an toàn giao thông tuyến cao tốc Cam Lộ - La Sơn.

Tin cùng chuyên mục

Hải Dương: 90% doanh nghiệp tiêu thụ điện lớn cam kết điều chỉnh phụ tải điện

Hải Dương: 90% doanh nghiệp tiêu thụ điện lớn cam kết điều chỉnh phụ tải điện

Đến nay đã có 350 trên tổng số 386 khách hàng là doanh nghiệp có sản lượng điện tiêu thụ hàng năm đạt 1 triệu kWh tham gia ký cam kết điều chỉnh phụ tải điện.
Giới thiệu trực tuyến hơn 300 tài liệu, hình ảnh Điện Biên theo dòng lịch sử

Giới thiệu trực tuyến hơn 300 tài liệu, hình ảnh Điện Biên theo dòng lịch sử

Ngày 26/4/2024 sẽ diễn ra Triển lãm trực tuyến Điện Biên theo dòng lịch sử qua tài liệu lưu trữ với hơn 300 tài liệu, hình ảnh.
Thừa Thiên Huế: Thí điểm cấp Phiếu lý lịch tư pháp trên ứng dụng VneID

Thừa Thiên Huế: Thí điểm cấp Phiếu lý lịch tư pháp trên ứng dụng VneID

Ngày 22/4, tỉnh Thừa Thiên Huế sẽ thí điểm cấp Phiếu Lý lịch tư pháp trên ứng dụng định danh và xác thực điện tử (VNeID) trên địa bàn tỉnh.
Sắp diễn ra Hội nghị công bố Quy hoạch tỉnh Ninh Thuận thời kỳ 2021 - 2030, tầm nhìn đến năm 2050

Sắp diễn ra Hội nghị công bố Quy hoạch tỉnh Ninh Thuận thời kỳ 2021 - 2030, tầm nhìn đến năm 2050

Hội nghị công bố Quy hoạch tỉnh Ninh Thuận thời kỳ 2021 - 2030, tầm nhìn đến năm 2050 sẽ diễn ra vào ngày 28/4/2024 tại TP Phan Rang-Tháp Chàm, tỉnh Ninh Thuận.
Hải Phòng: Sông Lạch Tray cấm phương tiện thủy lưu thông từ 5h00 ngày 20/4

Hải Phòng: Sông Lạch Tray cấm phương tiện thủy lưu thông từ 5h00 ngày 20/4

Chi cục Đường thủy nội địa khu vực I cho biết, từ 5h00 ngày 20/4, một đoạn luồng đường thủy trên sông Lạch Tray, Hải Phòng sẽ cấm phương tiện thủy lưu thông.
Hơn 1.000 nghệ sỹ, diễn viên sẽ tham gia chương trình nghệ thuật “Hải Phòng - Bừng sáng miền di sản”

Hơn 1.000 nghệ sỹ, diễn viên sẽ tham gia chương trình nghệ thuật “Hải Phòng - Bừng sáng miền di sản”

Theo Ban tổ chức Lễ hội Hoa Phượng Đỏ - Hải Phòng 2024, chương trình nghệ thuật “Hải Phòng – Bừng sáng miền di sản” sẽ có hơn 1.000 nghệ sỹ, diễn viên tham gia.
Lâm Đồng: Bãi nhiệm chức vụ Chủ tịch HĐND và Chủ tịch UBND tỉnh

Lâm Đồng: Bãi nhiệm chức vụ Chủ tịch HĐND và Chủ tịch UBND tỉnh

HĐND tỉnh Lâm Đồng Khóa X (nhiệm kỳ 2021 - 2026) tổ chức cuộc họp và biểu quyết bãi nhiệm chức vụ Chủ tịch HĐND và Chủ tịch UBND tỉnh.
Lâm Đồng: Tiểu thương tại Khu du lịch Hồ Than Thở Đà Lạt kinh doanh ế ẩm vì sửa chữa kéo dài

Lâm Đồng: Tiểu thương tại Khu du lịch Hồ Than Thở Đà Lạt kinh doanh ế ẩm vì sửa chữa kéo dài

Nhiều hộ kinh doanh trước Khu du lịch hồ Than Thở, TP. Đà Lạt, Lâm Đồng buồn rầu vì ế ẩm do 2 năm nay Khu du lịch đóng cửa, nâng cấp dẫn đến không có khách.
TP. Vũng Tàu: Hàng nghìn người tham dự lễ Giỗ Tổ Hùng Vương

TP. Vũng Tàu: Hàng nghìn người tham dự lễ Giỗ Tổ Hùng Vương

Sáng 18/4 (tức ngày 10/3 Âm lịch), TP. Vũng Tàu đã trang trọng tổ chức lễ Giỗ Tổ Hùng Vương tại Đền thờ Hùng Vương - Mẫu Cửu Thiên với hàng nghìn người tham dự.
Thành phố Vũng Tàu khai mạc lễ Giỗ Tổ Hùng Vương

Thành phố Vũng Tàu khai mạc lễ Giỗ Tổ Hùng Vương

Tối ngày 17/4, UBND TP. Vũng Tàu, tỉnh Bà Rịa – Vũng Tàu tổ chức khai mạc lễ Giỗ Tổ Hùng Vương với nhiều hoạt động văn nghệ, biểu diễn đặc sắc.
Hà Giang: Hiệu quả từ quy chế phối hợp giữa Bộ đội Biên phòng và các huyện biên giới năm 2023

Hà Giang: Hiệu quả từ quy chế phối hợp giữa Bộ đội Biên phòng và các huyện biên giới năm 2023

Ngày 17/4 tại huyện Xín Mần, Đảng ủy BĐBP Hà Giang và Huyện ủy 7 huyện biên giới tỉnh Hà giang tổ chức Hội nghị sơ kết thực hiện Quy chế phối hợp năm 2023.
Thái Bình tăng 2 bậc trên bảng xếp hạng Chỉ số SIPAS

Thái Bình tăng 2 bậc trên bảng xếp hạng Chỉ số SIPAS

Trong năm 2023, Thái Bình tăng 2 bậc trên bảng xếp hạng Chỉ số hài lòng của người dân, tổ chức đối với sự phục vụ của cơ quan hành chính nhà nước (Chỉ số SIPAS)
Cảng cá Cà Ná được mở rộng gấp 12 lần

Cảng cá Cà Ná được mở rộng gấp 12 lần

Cảng cá Cà Ná (Ninh Thuận) được quyết định đầu tư nâng cấp, mở rộng nhằm đáp ứng lượng tàu cập cảng bán cá và tránh trú bão.
Quảng Ninh: Công bố quyết định bổ nhiệm nhiều vị trí quan trọng tại các sở, ngành

Quảng Ninh: Công bố quyết định bổ nhiệm nhiều vị trí quan trọng tại các sở, ngành

Ngày 16/4, UBND tỉnh Quảng Ninh đã công bố các quyết định bổ nhiệm cán bộ tại Sở Du lịch, Sở Tài chính, Thanh tra tỉnh.
Hà Giang: Chợ lùi Sà Phìn - nét văn hóa độc đáo của người vùng cao

Hà Giang: Chợ lùi Sà Phìn - nét văn hóa độc đáo của người vùng cao

Không đơn thuần chỉ là mua sắm, trao đổi hàng hóa, chợ lùi Sà Phìn còn được xem như là một phiên chợ tình độc đáo của tỉnh Hà Giang.
Thừa Thiên Huế: Khảo sát mở rộng cao tốc Cam Lộ - La Sơn lên 4 làn xe

Thừa Thiên Huế: Khảo sát mở rộng cao tốc Cam Lộ - La Sơn lên 4 làn xe

Lãnh đạo tỉnh Thừa Thiên Huế cùng các sở, ban, ngành liên quan đã có chuyến khảo sát chuẩn bị đầu tư mở rộng tuyến cao tốc Cam Lộ - La Sơn lên 4 làn xe.
Ninh Thuận: Khơi thông nguồn lực, tạo thuận lợi cho doanh nghiệp thúc đẩy sản xuất, kinh doanh, thu hút đầu tư

Ninh Thuận: Khơi thông nguồn lực, tạo thuận lợi cho doanh nghiệp thúc đẩy sản xuất, kinh doanh, thu hút đầu tư

Ninh Thuận xác định tháo gỡ khó khăn, điểm nghẽn về cơ chế chính sách, tạo điều kiện cho doanh nghiệp hoạt động sản xuất, kinh doanh.
Thúc đẩy sản phẩm OCOP Hậu Giang

Thúc đẩy sản phẩm OCOP Hậu Giang

Năm 2024, Hậu Giang đặt mục tiêu công nhận ít nhất 8 sản phẩm đạt OCOP 4 sao, thăng hạng ít nhất 25% sản phẩm OCOP từ 3 sao lên 4 sao cấp tỉnh.
Cà Mau: Thu hồi 2 giấy chứng nhận sản phẩm OCOP 3 sao

Cà Mau: Thu hồi 2 giấy chứng nhận sản phẩm OCOP 3 sao

Ủy ban nhân dân tỉnh Cà Mau vừa ban hành Quyết định số 730/QĐ-UBND thu hồi 2 giấy chứng nhận sản phẩm OCOP 3 sao trên địa bàn.
Nam Định đề xuất xây dựng tuyến đường cao tốc dài 50,6 km

Nam Định đề xuất xây dựng tuyến đường cao tốc dài 50,6 km

UBND tỉnh Nam Định đã đề nghị Chính phủ cho phép lập báo cáo nghiên cứu tiền khả thi Dự án Xây dựng tuyến đường cao tốc Hà Nam - Nam Định.
Xem thêm
Mobile VerionPhiên bản di động
