Nỗ lực đảm bảo tiến độ Dự án đường dây 500kV mạch 3 cung đoạn Nam Định I - Thanh Hóa

Ngày 1/12 tại Thanh Hóa, lãnh đạo EVN và EVNNPT đã đi kiểm tra và họp điều độ tiến độ Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I -Thanh Hoá.
Thanh Hóa cam kết triển khai Dự án đường dây 500kV mạch 3 EVNNPT làm việc với Thái Bình về đường dây 500kV mạch 3 Chấp thuận đầu tư Dự án đường dây 500kV Thanh Hóa – rẽ Nho Quan – Hà Tĩnh

Bám sát tiến độ

Dự án đường dây 500 kV NMNĐ Nam Định I – Thanh Hóa được triển khai thi công từ cuối tháng 10/2023. Dự án có chiều dài khoảng 74,4 km gồm 2 mạch từ sân phân phối 500kV NMNĐ Nam Định I đến Trạm biến áp 500kV Thanh Hóa. Dự án đi qua địa bàn 3 tỉnh: Nam Định, Ninh Bình, Thanh Hóa.

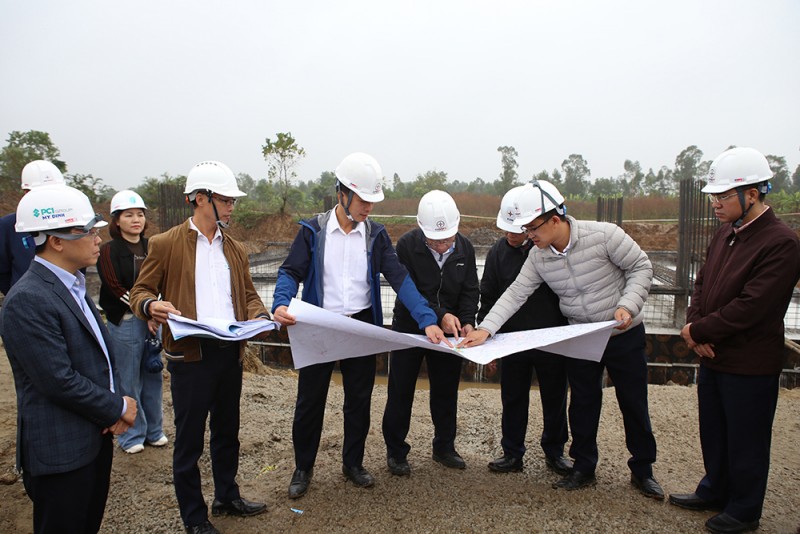

Lãnh đạo EVN và EVNNPT kiểm tra thi công vị trí 97 Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa
Lãnh đạo EVN và EVNNPT kiểm tra thi công vị trí 97 Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa

Đây là một trong 4 dự án thành phần thuộc Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) với tổng chiều dài khoảng 515 km, đi qua địa bàn 9 tỉnh.

Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc - Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp. Tuyến đường dây cũng giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn Đường dây 500 kV Quảng Trạch - Quỳnh Lưu - Thanh Hóa, và NMNĐ Nam Định I - Phố Nối, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Đến nay dự án đã bàn giao 45/180 vị trí cột, đang thi công 17 vị trí móng. Với tiến độ này đang bám sát mục tiêu kế hoạch đề ra.

Để đáp ứng mục tiêu hoàn thành dự án theo chỉ đạo của Thủ tướng Chính phủ, hiện nay Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Ban Quản lý dự án các công trình điện miền Bắc (NPMB) tập trung tất cả mọi nguồn lực để tập trung đẩy nhanh các hạng mục công việc với nhiều giải pháp. Trong đó đã tập trung làm việc và phối hợp với các địa phương từ cấp tỉnh, huyện, xã, thôn để đẩy nhanh công tác đền bù, đo vẽ, áp giá, vận động người dân sớm bàn giao mặt bằng móng và hành lang cho đơn vị thi công triển khai. Đây là khâu then chốt đầu tiên quyết định tiến độ triển khai dự án nên EVNNPT/NPMB đặc biệt quan tâm và đã bố trí đầy đủ cán bộ chuyên môn bám sát.

EVNNPT đã thành lập Ban chỉ đạo dự án, 2 Ban điều hành và 05 ban tiền phương cho toàn tuyến trên địa bàn tỉnh Thanh Hóa, Ninh Bình, Nam Định. Thành phần Ban tiền phương gồm các cán bộ đền bù, kỹ thuật, vật tư có nhiều kinh nghiệm để trực tiếp bám sát các công việc tại hiện trường, đôn đốc các nhà thầu thi công nhằm đảm bảo tiến độ và kế hoạch của Ban điều hành, Ban chỉ đạo giao.

Tiến độ thực hiện các công việc và thi công các đơn vị được Ban tiền phương cập nhật liên tục, báo cáo 2 lần/1ngày. Hiện Ban chỉ đạo EVNNPT và Ban điều hành NPMB đang thực hiện họp giao ban tiến độ hàng ngày vào lúc 17h30 để đảm bảo các công việc trong tầm kiểm soát, đảm bảo đường găng tiến độ và kế hoạch theo yêu cầu của Thủ tướng.

Tập trung nguồn lực cao nhất cho dự án

Đại diện đơn vị thi công, ông Lê Thế Hạnh - Tổng giám đốc Công ty TNHH Phương Hạnh cho biết: Xác định tính cấp thiết và tầm quan trọng của dự án: Đơn vị thi công chúng tôi đã tiến hành xây dựng tiến độ thi công chi tiết trình chủ đầu tư là Ban Quản lý dự án các công trình điện miền Bắc phê duyệt. Thành lập Ban chỉ huy thi công, phân công cán bộ kỹ thuật tại công trường điều động bố trí xe máy thiết bị, và tập trung nhân lực gồm nhiều đội xây lắp, triển khai đồng loạt các vị trí móng đã được chủ đầu tư bàn giao nhằm đảm bảo tiến độ chung của dự án.

Lãnh đạo EVN và EVNNPT nghe báo cáo tiến độ tổng quan Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa
Lãnh đạo EVN và EVNNPT nghe báo cáo tiến độ tổng quan Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa

Trong công tác thi công việc giải phóng mặt bằng là khâu quan trọng để đảm bảo tiến độ chung của dự án, đơn vị đã bố trí lãnh đạo trực tiếp chỉ huy tại công trường, cùng cán bộ chuyên trách phụ trách công tác đền bù của đơn vị, phối hợp với cán bù đền bù của NPMB để tuyên truyền vận động đền bù.

Đến nay công tác đền bù giải phóng mặt bằng của gói thầu do đơn vị triển khai đang được triển khai đáp ứng được yêu cầu.

Đại diện đơn vị tư vấn giám sát, ông Nguyễn Xuân Phương - Phó Tổng giám đốc Công ty CP Tư vấn xây dựng điện 4 cho biết: Xác định rõ đây là dự án trọng điểm, ngay từ những ngày đầu triển khai dự án, Công ty đã tập trung bố trí nhân lực với những cán bộ có nhiều năm kinh nghiệm trong lĩnh vực giám sát lưới điện đến 500kV để tham gia giám sát thi công dự án với tinh thần nhiệt huyết, trách nhiệm trong công việc nhằm đảm bảo về chất lượng thi công và đáp ứng tiến độ đã đề ra.

Tại cuộc họp, Tổng giám đốc EVNNPT - Phạm Lê Phú cho biết: Được sự quan tâm của Chính phủ, các bộ ngành và EVN, đến nay dự án đang đáp ứng mục tiêu đề ra. EVNNPT/NPMB đang tập trung nguồn lực trong triển khai giải phóng mặt phấn đấu hoàn thành sớm nhất có thể để các nhà thầu tập trung thi công. Để đáp ứng mục tiêu của dự án, Tổng giám đốc EVNNPT yêu cầu NPMB hoàn thiện sớm thiết kế điều chỉnh (nếu có) để tiến hành thi công đồng loạt, giảm tối thiểu vấn đề phát sinh trong quá trình thi công.

EVNNPT yêu cầu các nhà thầu phải nhận thức đây là dự án đặc biệt quan trọng, cần tập trung nhân lực, máy móc, tài chính để thi công ngay khi có mặt bằng và thiết bị. Ban chỉ huy thi công phải phối hợp chặt chẽ với Ban Tiền phương để tháo gỡ ngay các vướng mắc trong quá trình thực hiện. Các nhà thầu cần phối hợp NPMB để cùng triển khai bồi thường giải phóng mặt bằng để đảm bảo công tác thi công được gối đầu liên tục.

Tại cuộc họp, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) - Phạm Hồng Phương cho biết: Dự án được triển khai thi công từ cuối tháng 10/2023. Để đạt được mốc tiến độ này, trong thời gian qua, với sự chỉ đạo quyết liệt của Chính phủ, Thủ tướng Chính phủ, sự vào cuộc của Bộ Công Thương, Ủy ban Quản lý vốn nhà nước tại doanh nghiệp, Bộ Kế hoạch và Đầu tư cùng nhiều bộ, ngành, cơ quan, địa phương, sự quan tâm thường xuyên của lãnh đạo EVN nên dự án sớm hoàn thiện các thủ tục pháp lý để có thể triển khai thi công dự án. Đây là dự án đạt “kỷ lục” về công tác chuẩn bị đầu tư.

Để đảm bảo tiến độ Dự án theo chỉ đạo của Thủ tướng Chính phủ và Tập đoàn Điện lực Việt Nam, Phó Tổng giám đốc EVN đề nghị EVNNPT và NPMB chỉ đạo các nhà thầu thi công, tư vấn thiết kế, tư vấn giám sát tư vấn đền bù cần tiếp tục tăng cường lực lượng để đẩy nhanh công tác BTGPMB và các nhà thầu thi công tập trung triển khai thi công ngay sau khi có mặt bằng. Sớm yêu cầu nhà thầu lập biện pháp tổ chức thi công, tổ chức biện pháp nghiệm thu cho các nhà thầu được nhanh nhất. Đồng thời yêu cầu nhà thầu huy động tối đa nguồn lực, thường xuyên bám sát công trường, dành ưu tiên cao nhất cho Dự án để hoàn thành theo mục tiêu phấn đấu.

Lãnh đạo EVN cũng yêu cầu EVNNPT/NPMB phát huy tối đa vai trò của Ban Tiền phương tại công trường, chủ động phối hợp chặt chẽ với các địa phương trong công tác giải phóng mặt bằng, nhận mặt bằng đến đâu đôn đốc các nhà thầu để tổ chức thi công ngay phấn đấu hoàn thành dự án đúng tiến độ và chất lượng, góp phần đảm bảo cung ứng điện cho miền Bắc trong thời gian tới.

Tại buổi làm việc, đại diện các đơn vị tham gia dự án khẳng định đây là dự án trọng điểm nhằm đảm bảo an ninh năng lượng của đất nước. Chính vì vậy các nhà thầu sẽ dồn sức, dồn lực, phối hợp chặt chẽ với chủ đầu tư để đảm bảo tiến độ thi công, đáp ứng mục tiêu của chủ đầu tư đưa ra.

Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa:

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia (EVNNPT);

- Đơn vị quản lý điều hành dự án: Ban QLDA các công trình điện miền Bắc;

- Đơn vị tư vấn thiết kế: Liên danh Công ty CP Tư vấn xây dựng điện 4 và Viện Năng lượng;

- Đơn vị tư vấn giám sát: Công ty CP Tư vấn xây dựng điện 4;

- Quy mô: Xây dựng mới đường dây 500 kV mạch kép, chiều dài khoảng 74,4 km từ sân phân phối 500 kV Nhà máy nhiệt điện Nam Định I đến Trạm biến áp 500 kV Thanh Hóa.

- Địa điểm thực hiện dự án thuộc địa bàn các tỉnh: Nam Định, Ninh Bình, Thanh Hóa.

Kim Thái
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Năng lượng

Có thể bạn quan tâm

Tin mới nhất

Tuyên Quang: Nỗ lực đưa dòng điện sáng về thôn, bản

Tuyên Quang: Nỗ lực đưa dòng điện sáng về thôn, bản

Những năm qua, việc Tuyên Quang đưa điện lưới về những thôn, bản xa xôi đã góp phần quan trọng vào công cuộc xóa đói, giảm nghèo cho đồng bào dân tộc.
Điện mặt trời 0 đồng và câu chuyện “thầy bói xem voi”

Điện mặt trời 0 đồng và câu chuyện “thầy bói xem voi”

Câu chuyện điện mặt trời 0 đồng vẫn chưa hết "nóng" và đang có cách hiểu, góc nhìn khác nhau. Vì sao?
Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Ban Quản lý dự án Truyền tải điện đã hoàn thành lắp đặt tụ bù cho 8/8 trạm biến áp 220kV nhằm tăng cường sự ổn định cấp điện mùa nắng nóng tại miền Bắc.
Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Sau gần 50 năm đất nước thống nhất, ngành Điện Việt Nam đã có bước phát triển vượt bậc, cung cấp đủ điện cho nền kinh tế, góp phần vào CNH-HĐH đất nước.
PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

Ngày 26/4, Giám đốc Công ty Truyền tải điện 1 và đoàn công tác đã đi kiểm tra công tác đảm bảo cấp điện dịp nghỉ lễ 30/4-1/5, mùa nắng nóng khu vực miền Bắc.

Tin cùng chuyên mục

Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận muốn hiện thực hoá các dự án Hydrogen

Ninh Thuận kỳ vọng các dự án Hydrogen không còn là câu chuyện trên giấy mà đi vào thực tế qua sự chung tay giữa cơ quan quản lý và cộng đồng doanh nghiệp.
Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Hỗ trợ kịp thời, tối đa để đẩy nhanh tiến độ các dự án năng lượng trọng điểm

Thị trường năng lượng đang nhiều biến động, việc hỗ trợ kịp thời, tối đa từ các cơ quan, ban ngành sẽ đẩy nhanh tiến độ các dự án năng lượng trọng điểm.
Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Ngày 27/4/2024, tại Thái Bình, Ban Quản lý dự án Truyền tải điện đã đóng điện thành công Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy.
Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Khách hàng đồng hành cùng EVNHANOI thực hiện tiết kiệm điện trong mùa cao điểm

Nhiều khách hàng Thủ đô đã sẵn sàng đồng hành cùng EVNHANOI tham gia thực hiện các chương trình tiết kiệm điện để giảm áp lực cung cấp điện trong mùa nắng nóng.
Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Tìm giải pháp đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng

Đẩy nhanh tiến độ các dự án trọng điểm ngành năng lượng có ý nghĩa vô cùng quan trọng, giúp duy trì liên tục, ổn định, đảm bảo an ninh năng lượng quốc gia.
Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Tập đoàn CIP: "Việt Nam có tiềm năng to lớn trong ngành điện gió"

Theo ông Stuart Linsey, Trưởng đại diện Tập đoàn Copenhagen Offshore Partners, Việt Nam là một trong những thị trường tiềm năng nhất trong ngành điện gió châu Á
Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Tháo gỡ các khó khăn và vướng mắc trong quá trình triển khai các dự án năng lượng trọng điểm

Ông Phạm Hồng Phương – Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đã có chia sẻ về những vướng mắc trong quá trình thực hiện các dự án trọng điểm.
Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Các dự án trọng điểm ngành điện đang được triển khai khẩn trương, quyết tâm đảm bảo tiến độ

Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, việc triển khai các dự án trọng điểm ngành điện đang được diễn ra hết sức khẩn trương.
Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Đảm bảo tiến độ các dự án trọng điểm ngành năng lượng: Thách thức về thời gian

Theo TS. Võ Trí Thành, việc đảm bảo tiến độ các dự án trọng điểm ngành năng lượng của Việt Nam đang đối diện với nhiều thách thức. Áp lực lớn nhất là thời gian.
Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Quy hoạch ngành quốc gia là bước tiến lớn của ngành năng lượng và khoáng sản

Theo Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, việc phê duyệt Quy hoạch ngành quốc gia là bước phát triển quan trọng của ngành năng lượng và khoáng sản.
Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Bộ, ngành, địa phương đồng thuận triển khai kế hoạch thực hiện quy hoạch năng lượng, khoáng sản

Các Bộ, ngành, địa phương xác định đồng thuận và quyết liệt thực hiện Kế hoạch thực hiện quy hoạch ngành quốc gia về năng lượng và khoáng sản.
Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Bộ Công Thương tổ chức Hội nghị triển khai Quy hoạch ngành quốc gia về năng lượng và khoáng sản

Sáng 26/4, Bộ trưởng Nguyễn Hồng Diên chủ trì Hội nghị triển khai Kế hoạch thực hiện các Quy hoạch ngành quốc gia về năng lượng và khoáng sản.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng
Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Bộ Công Thương kiểm tra việc chấp hành về sử dụng năng lượng tiết kiệm và hiệu quả tại Vĩnh Phúc

Ngày 25/4/2024, Đoàn kiểm tra của Bộ Công Thương làm việc với Sở Công Thương Vĩnh Phúc về việc chấp hành pháp luật về Sử dụng năng lượng Tiết kiệm và hiệu quả.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.
Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Xem thêm
Mobile VerionPhiên bản di động
