Tại cuộc họp, Ban chỉ đạo Bồi thường giải phóng mặt bằng Trung tâm điện lực Quảng Trạch cho biết, tính đến ngày 15/7/2019, đã có 465/471 hộ dân có đất và nhà ở bị thu hồi, 51/57 hộ có đất nông nghiệp đã được kiểm đếm tài sản. Các cơ quan chức năng hoàn thành áp giá và lập phương án bồi thường cho 465 hộ, trong đó niêm yết công khai phương án bồi thường 5 đợt cho 379/465 hộ.

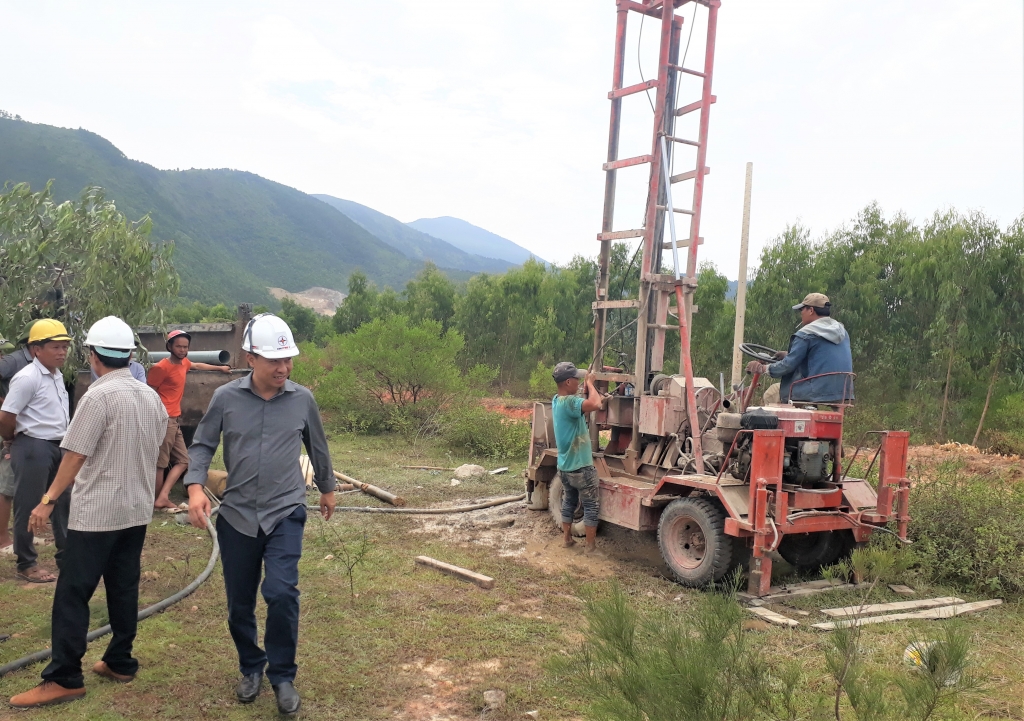

Thi công các hạng mục công trình tại Trung tâm điện lực Quảng Trạch |
Bên cạnh đó, hiện 5 gói thầu của khu tái định cư đã triển khai, tuy nhiên công tác thi công vẫn còn chậm so với tiến độ đề ra. Trong đó, gói thầu thi công hệ thống thoát nước đạt khoảng 90% khối lượng; gói thầu thi công hệ thống giao thông thực hiện đạt khoảng 80% khối lượng; gói thầu thi công san nền hoàn thành khối lượng theo hợp đồng; gói thầu thi công hệ thống cấp điện đã thi công kéo rải đường dây hạ thế 0,4kV các tuyến; gói thầu thi công hệ thống cấp nước theo phương án được duyệt, đơn vị thi công khoan 4 giếng với độ sâu trên 47m, trong đó 2 giếng có nước nhưng lưu lượng không đủ cung cấp; gói thầu cắm mốc phân lô đang triển khai cắm mốc phân lô tại thực địa, dự kiến hoàn thành vào cuối tháng 7/2019.
Ngoài ra, các gói thầu cổng, hàng rào nhà máy, kênh thoát nước hoàn trả, hệ thống điện thi công, san gạt mặt bằng nhà máy, sửa chữa nhà Ban quản lý dự án đã hoàn thành lựa chọn nhà thầu, ký hợp đồng, bảo đảm đủ điều kiện để thi công; Dự án Nhà máy nhiệt điện Quảng Trạch II hoàn thành lập báo cáo nghiên cứu khả thi, Tập đoàn Điện lực Việt Nam (EVN) đang xem xét trình cấp có thẩm quyền phê duyệt.
Cũng tại cuộc họp, các thành viên Ban bồi thường giải phóng mặt bằng Điện lực Quảng Trạch đã thảo luận, đưa ra các giải pháp nhằm giải quyết dứt điểm tồn đọng, vướng mắc để dự án hoàn thành đúng kế hoạch đề ra.
Phát biểu tại cuộc họp, Phó Chủ tịch Nguyễn Xuân Quang đánh giá cao những nỗ lực của các Sở, ngành, địa phương trong thực hiện phương án bồi thường giải phóng mặt bằng Trung tâm điện lực Quảng Trạch. Đồng thời thẳng thắn chỉ ra một số công việc triển khai còn chậm so với kế hoạch như tình hình xây dựng khu tái định cư, chi trả tiền cho các hộ theo phương án được phê duyệt...
Phó Chủ tịch Thường trực yêu cầu các Sở, ban, ngành, địa phương liên quan tập trung giải quyết dứt điểm vấn đề tồn đọng, vướng mắc, cơ bản hoàn thành công tác đền bù giải phóng mặt bằng vào cuối tháng 7/2019. “Trong đó chú trọng công tác đẩy nhanh tiến độ xây dựng khu tái định cư; thực hiện chi trả ngay cho các hộ theo phương án được phê duyệt; chú trọng công tác tuyên truyền, nhất là tổ chức đối thoại với từng đối tượng, tạo sự đồng thuận cao đối với việc triển khai dự án; quan tâm tạo việc làm lâu dài cho người dân”, ông Nguyễn Xuân Quang nhấn mạnh.
Bên cạnh đó, Phó Chủ tịch Nguyễn Xuân Quang cũng lưu ý các đơn vị như Công an, Bộ Chỉ huy Quân sự, Bộ Chỉ huy Bộ đội Biên phòng tích cực phối hợp, chỉ đạo quyết liệt, nắm chắc tình hình, vừa làm công tác tuyên truyền, vận động người dân vừa có biện pháp cứng rắn, răn đe đối với những đối tượng kích động, kịp thời xử lý, không để xảy ra điểm nóng, bảo đảm ổn định tình hình an ninh trật tự, xã hội trên địa bàn.
