EVNNPT tập trung nguồn lực cao nhất cho Dự án đường dây 500kV mạch 3

Nhằm đáp ứng tiến độ Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối, Tổng Công ty Truyền tải điện quốc gia đang dành nguồn lực cao nhất cho dự án này.
Bộ Công Thương họp rà soát tiến độ Dự án đường dây 500 kV mạch 3 Phê duyệt chủ trương và chấp thuận nhà đầu tư dự án đường dây 500 kV Nam Định I - Thanh Hoá

Tiến hành song song nhiều thủ tục

Dự án đường dây 500 kV mạch 3 có chiều dài 514 km từ Quảng Trạch (Quảng Bình) ra Phố Nối (Hưng Yên) với tổng vốn đầu tư 23.000 tỷ đồng. Dự án gồm 4 dự án thành phần: Dự án đường dây 500 kV Quảng Trạch – Quỳnh Lưu; Quỳnh Lưu – Thanh Hoá 2; Thanh Hoá – Nam Định 1; Nam Định 1 – Phố Nối. Dự án đã được phê duyệt trong Quy hoạch điện VIII.

Dự án sau khi hoàn thành sẽ giúp nâng cao khả năng truyền tải lên khoảng 5.000 MW; giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc - Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp. Tuyến đường dây cũng giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn Đường dây 500 kV Quảng Trạch - Quỳnh Lưu - Thanh Hóa, và NMNĐ Nam Định I - Phố Nối, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Tại nhiều cuộc họp gần đây, Bộ trưởng Bộ Công Thương nhấn mạnh, đây là dự án trọng điểm, cấp bách, có vai trò đặc biệt quan trọng đối với an ninh năng lượng quốc gia, nhất là đối với khu vực miền Bắc. Do đó, cần sự vào cuộc của các bộ, ngành, địa phương liên quan để hoàn thành, đưa vào vận hành trong tháng 6 năm 2024 theo đúng chỉ đạo của Chính phủ, Thủ tướng Chính phủ.

EVNNPT tập trung nguồn lực cao nhất cho Dự án đường dây 500kV mạch 3
Chủ tịch HĐTV EVNNPT chủ trì họp Ban chỉ đạo Tổng công ty lần thứ 3

Nhận thức được tầm quan trọng đặc biệt của dự án, thời gian qua, Tổng công ty Truyền tải điện quốc gia (EVNNPT) đã tập trung nguồn lực; xây dựng kế hoạch chi tiết, phân công nhiệm vụ; triển khai song song song đồng bộ nhiều hạng mục công việc liên quan đến dự án từ hoàn thiện hồ sơ, thủ tục đầu tư, tư vấn, thiết kế, mua sắm vật tư, thiết bị; làm việc và phối hợp với các địa phương thực hiện công tác chuyển đổi mục đích sử dụng đất, đo vẽ giải thửa, bồi thường giải phóng mặt bằng, rà phá bom mìn… Đồng thời tiến hành công tác thu xếp vốn cho dự án từ các tổ chức tài chính…

Ban Chỉ đạo dự án của Tổng công ty cũng thường xuyên họp (đã họp lần thứ 3) để nghe báo cáo, đưa ra các giải pháp tháo gỡ những khó khăn vướng mắc để đẩy nhanh tiến độ dự án.

EVNNPT tập trung nguồn lực cao nhất cho Dự án đường dây 500kV mạch 3

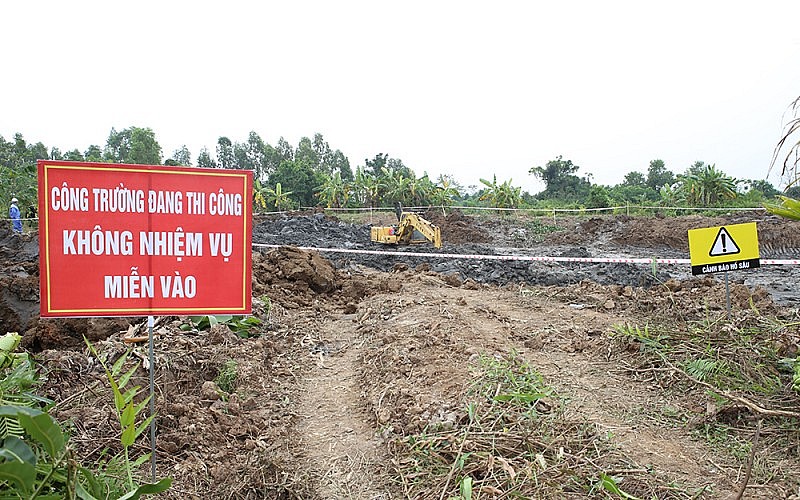

Thi công vị trí móng cột đường dây 500kV Nam Định 1- Thanh Hoá

Tăng cường đôn đốc kiểm tra

Bên cạnh tiến hành các thủ tục đầu tư, EVNNPT đã tổ chức các đoàn công tác đến các địa phương để làm việc với chính quyền địa phương cũng như kiểm tram đôn đốc tiến độ, động viên lực lượng thi công.

Đơn cử từ ngày 6-10/11/2023, Ban Quản lý dự án các công trình điện miền Trung (CPMB) đã cử 3 đoàn công tác đi làm việc với chính quyền địa phương 22 huyện/thị xã thuộc tỉnh Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa về Dự án đường dây 500kV mạch 3 đoạn Quảng Trạch – Quỳnh Lưu – Thanh Hóa.

EVNNPT tập trung nguồn lực cao nhất cho Dự án đường dây 500kV mạch 3
Chủ tịch HĐTV EVNNPT – Nguyễn Tuấn Tùng kiểm tra tiến độ thi công dự án

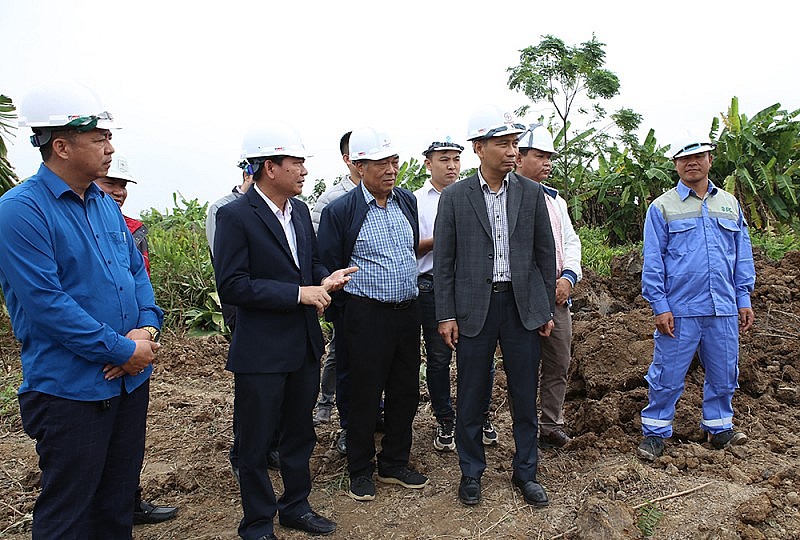

Ngày 15/11, Chủ tịch HĐTV EVNNPT – Nguyễn Tuấn Tùng đã đi kiểm tra tiến độ thi công gói thầu số 5 Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I – Thanh Hóa.

Để đảm bảo tiến độ Dự án, tại cuộc họp, Chủ tịch HĐTV EVNNPT yêu cầu các nhà thầu thi công, tư vấn thiết kế, tư vấn giám sát, tư vấn đền bù cần tiếp tục tăng cường lực lượng để đẩy nhanh công tác bồi thường giải phóng mặt bằng và các nhà thầu thi công tập trung triển khai thi công ngay sau khi có mặt bằng. Đồng thời huy động tối đa nguồn lực, dành ưu tiên cao nhất để hoàn thành dự án theo mục tiêu phấn đấu.

Lãnh đạo EVNNPT cũng yêu cầu các Ban quản lý các công trình điện (NPMB, CPMB) chủ động phối hợp chặt chẽ với các địa phương trong công tác giải phóng mặt bằng, nhận mặt bằng đến đâu đôn đốc các nhà thầu để tổ chức thi công ngay phấn đấu hoàn thành Dự án đúng tiến độ và chất lượng, góp phần đảm bảo cung ứng điện cho miền Bắc trong thời gian tới.

Tại buổi làm việc, đại diện các đơn vị tham gia dự án khẳng định đây là dự án trọng điểm nhằm đảm bảo an ninh năng lượng của đất nước. Chính vì vậy các nhà thầu sẽ dồn sức, dồn lực, phối hợp chặt chẽ với chủ đầu tư để đảm bảo tiến độ thi công, đáp ứng mục tiêu của chủ đầu tư đưa ra.

Nhờ sự chỉ đạo quyết liệt của Chính phủ, Bộ Công Thương và các Bộ ngành, địa phương liên quan, cho đến nay, EVNNPT đã triển khai thi công dự án đường dây 500 kV Thanh Hoá – Nam Định 1; Dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu đã được Bộ Kế hoạch và Đầu tư thẩm định, chấp thuận trình lên Chính phủ; Các địa phương như Nam Định, Hải Dương, Thanh Hoá, Nghệ An, Hà Tĩnh đã họp triển khai, giao việc cho các sở, ngành; các tỉnh Nam Định, Hà Tĩnh đã hoàn thiện xong thủ tục bổ sung quỹ đất cho dự án.
Vũ Sơn
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Hoàn thành lắp đặt tụ bù 8/8 trạm biến áp 220kV trước mùa nắng nóng ở miền Bắc

Ban Quản lý dự án Truyền tải điện đã hoàn thành lắp đặt tụ bù cho 8/8 trạm biến áp 220kV nhằm tăng cường sự ổn định cấp điện mùa nắng nóng tại miền Bắc.
Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Ngành điện Việt Nam: Hành trình sau nửa thế kỷ đất nước thống nhất

Sau gần 50 năm đất nước thống nhất, ngành Điện Việt Nam đã có bước phát triển vượt bậc, cung cấp đủ điện cho nền kinh tế, góp phần vào CNH-HĐH đất nước.
PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

PCT1 đảm bảo cấp điện ổn định dịp nghỉ lễ 30/4-1/5 cho khu vực miền Bắc

Ngày 26/4, Giám đốc Công ty Truyền tải điện 1 và đoàn công tác đã đi kiểm tra công tác đảm bảo cấp điện dịp nghỉ lễ 30/4-1/5, mùa nắng nóng khu vực miền Bắc.
Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Thái Bình: Đóng điện vận hành máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy

Ngày 27/4/2024, tại Thái Bình, Ban Quản lý dự án Truyền tải điện đã đóng điện thành công Dự án Lắp máy biến áp 220kV thứ 2 tại Trạm biến áp 220kV Thái Thụy.
PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

PC Hoà Bình triển khai nhiều giải pháp cấp điện mùa nắng nóng và tiết kiệm điện năm 2024

Thực hiện chỉ đạo của Bộ Công Thương, Tập đoàn EVN và Tổng công ty Điện lực miền Bắc, PC Hoà Bình đang nỗ lực triển khai nhiều giải pháp cung cấp điện mùa nắng

Tin cùng chuyên mục

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Tiến độ đường dây 500kV mạch 3 cung đoạn Thanh Hoá – Phố Nối ngày 27/4

Dù có nhiều nỗ lực, song dự án đường dây 500kV mạch 3 cung đoạn từ Thanh Hoá đến Phố Nối vẫn gặp nhiều khó khăn.
Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Phó Thủ tướng kiểm tra 4 nhà thầu cung cấp cột thép đường dây 500kV mạch 3

Ngày 25/4/2024, Phó Thủ tướng Chính phủ Trần Hồng Hà cùng đoàn công tác đã kiểm tra tiến độ sản xuất cột thép cho Dự án đường dây 500kV mạch 3.
Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Bộ Công Thương tổ chức Hội thảo lấy ý kiến Dự thảo Nghị định Quy định về cơ chế mua bán điện

Bộ Công Thương tổ chức Hội thảo lấy ý kiến Dự thảo Nghị định Quy định về cơ chế mua bán điện

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên chủ trì Hội thảo lấy ý kiến đối với Dự thảo Nghị định Quy định về cơ chế mua bán điện trực tiếp.
Đoàn cơ sở PC Gia Lai chung tay thắp sáng đường quê

Đoàn cơ sở PC Gia Lai chung tay thắp sáng đường quê

Thắp sáng đường quê bằng hệ thống điện năng lượng mặt trời góp phần giúp người dân thôn Somalơng B (Gia Lai) lưu thông thuận lợi, an toàn hơn vào ban đêm.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.
Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Tính đến thời điểm này, dự án Nhiệt điện Quảng Trạch 1 đã đạt tiến độ tổng thể khoảng 56,76% khối lượng.
EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI cho biết, đơn vị đã chuẩn bị các phương án đảm bảo điện an toàn, liên tục, ổn định phục vụ các hoạt động văn hoá thể thao và lễ hội trong dịp nghỉ lễ.
Tổng Liên đoàn Lao động Việt Nam động viên người lao động tham gia thi công đường dây 500kV mạch 3

Tổng Liên đoàn Lao động Việt Nam động viên người lao động tham gia thi công đường dây 500kV mạch 3

Chủ tịch Tổng Liên đoàn Lao động Việt Nam đã đến thăm hỏi động viên đoàn viên, người lao động trên công trường xây dựng Đường dây 500kV mạch 3.
Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa đã có giải pháp cấp điện hè 2024, trước mắt sẽ đảm bảo điện an toàn, ổn định phục vụ khách hàng trong thời gian nghỉ Lễ ngày 30/4-1/5
Ngành điện miền Bắc nỗ lực khắc phục sự cố lưới điện sau mưa lớn và lốc xoáy

Ngành điện miền Bắc nỗ lực khắc phục sự cố lưới điện sau mưa lớn và lốc xoáy

Tính đến sáng ngày 22/4/2024, các đơn vị thuộc EVNNPC cơ bản đã nỗ lực khắc phục sự cố lưới điện do mưa lớn và lốc xoáy tại các tỉnh miền núi phía Bắc.
Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Tỉnh Thanh Hóa đang nỗ lực triển khai dự án đường dây 500kV mạch 3 và quyết tâm bàn giao dự án vào ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

Trong 2 ngày 18 và 19/4, Điện lực Nga Sơn thuộc PC Thanh Hóa đã cấp điện an toàn, ổn định phục vụ Lễ hội Mai An Tiêm năm 2024.
Xem thêm
Mobile VerionPhiên bản di động
