Dự án truyền tải giải tỏa công suất nhiệt điện BOT Vân Phong 1: Đáp ứng tiến độ

Lãnh đạo CPMB, đơn vị được giao quản lý điều hành dự án truyền tải giải tỏa công suất nhiệt điện BOT Vân Phong 1 cho biết, cụm công trình đảm bảo tiến độ.
Đẩy nhanh tiến độ cụm công trình giải tỏa công suất nhiệt điện BOT Vân Phong 1

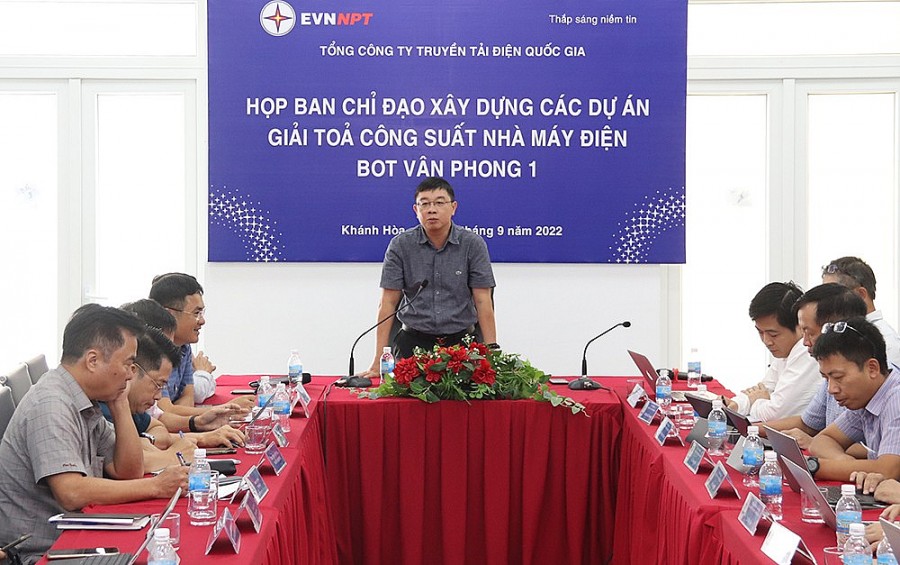

Ngày 21/9/2022, tại Khánh Hòa, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – Phạm Lê Phú, Trưởng ban Chỉ đạo xây dựng các dự án giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1 gồm TBA 500kV Vân Phong và đấu nối, đường dây 500kV Vân Phong – Vĩnh Tân, đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân đã chủ trì cuộc họp rà soát tiến độ các dự án với các đơn vị liên quan.

Tiến độ bám sát kế hoạch

Báo cáo tại cuộc họp, ông Nguyễn Đình Thọ - Phó Giám đốc Ban quản lý các công trình điện miền Trung (CPMB), đơn vị được EVNNPT giao quản lý điều hành dự án cho biết: Tính đến ngày 20/9, công tác giải phóng mặt bằng TBA 500kV Vân Phong đã được địa phương bàn giao toàn bộ 6,6 ha mặt bằng trạm. Trong công tác thi công, đã hoàn thành rất nhiều hạng mục quan trọng. Hiện đang hoàn thiện phần nhà chờ ca, nhà bảo vệ; đang lắp đặt cống thoát nước; xây dựng hàng rào xây gạch, thi công lưới tiếp địa, đấu nối cáp nhị thứ sân 220kV… Đơn vị thi công đã lập sẵn phương án và kế hoạch chi tiết thi công lắp đặt ngay khi máy biến áp được bàn giao (dự kiến đầu tháng 10/2022). Cáp nhị thứ đã được kéo rải sẵn sàng để chờ đấu nối vào tủ máy biến áp.

Đối với phần đường dây 220kV đấu nối đã phê duyệt phương án bồi thường, chi trả tiền, bàn giao mặt bằng 62/62 vị trí móng. Phần hành lang đã bàn giao mặt bằng 60/62 khoảng cột. Trong đó khoảng cột 50-51 còn 3 hộ chưa nhận tiền và bàn giao mặt bằng. Khoảng cột 55-56 còn 1 hộ chưa nhận tiền và bàn giao mặt bằng. Hiện CPMB đang phối hợp với Trung tâm Phát triển quỹ đất của Khánh Hoà, UBND xã tiếp tục vận động chi trả tiền bàn giao mặt bằng.

Về tiến độ thi công đường dây đấu nối, đến nay đã đào, đúc móng xong toàn bộ vị trí. Dựng cột được 62/66 vị trí, đang dựng 3 vị trí., kéo dây được 19,1/26,2 km, đang kéo 2 km.

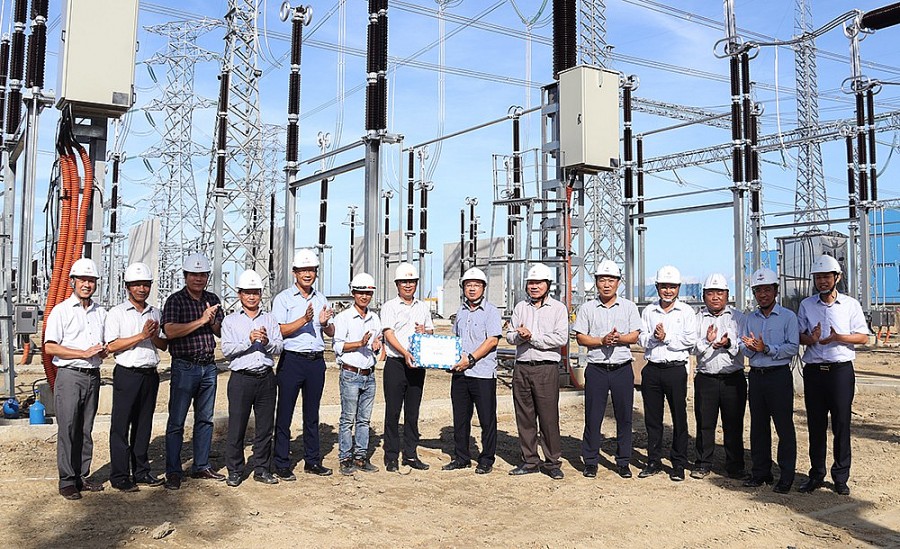

Đảm bảo tiến độ dự án truyền tải giải tỏa công suất nhiệt điện BOT Vân Phong 1
Ông Phạm Lê Phú - Tổng giám đốc EVNNPT chủ trì cuộc họp rà soát

Đối với dự án đường dây 500kV Vân Phong – Vĩnh Tân, tính đến nay đã bàn giao mặt bằng 304/304 vị trí móng. Phần hành lang tuyến, tỉnh Khánh Hòa đã bàn giao 172/172 khoảng cột; Tỉnh Ninh Thuận bàn giao 125/132 khoảng cột (đạt 94,6%).

Hiện CPMB đang tích cực làm việc với UBND các địa phương của tỉnh Khánh Hòa để giải quyết các vướng mắc phát sinh trong quá trình thi công kéo dây. Tích cực làm việc với các địa phương tỉnh Ninh Thuận đẩy nhanh tiến độ bồi thường giải phóng mặt bằng (BTGPMB) những khoảng néo còn lại theo kế hoạch.

Về khối lượng thi công, đã đào móng xong toàn bộ 304/304 vị trí móng, đúc xong 299/304 vị trí và đang đúc 5 vị trí còn lại. Lắp dựng cột xong 269/304 vị trí, đang dựng cột 17 vị trí. Dự án cũng kéo dây 23/79 khoảng néo, đang kéo dây 16 khoảng néo. Các vị trí móng còn lại nằm khu vực đồi núi nên công tác vận chuyển vật tư vật liệu, mở đường thi công khó khăn. Thời tiết mưa vào buổi chiều ảnh hưởng đến công tác thi công và vận chuyển cột thép, dựng cột và kéo dây.

Về tiến độ đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân đã hoàn thành đào, đúc 3/3 vị trí móng đào móng xong, lắp dựng cột 2/3 vị trí, kéo dây 0,841/1,27 km.

Trên đường về đích

Tại cuộc họp, Tổng giám đốc EVNNPT – Phạm Lê Phú nhắc lại tầm quan trọng của dự án giải tỏa công suất NMNĐ BOT Vân Phong 1 vào cuối năm 2022, cũng như góp phần giải tỏa nguồn năng lượng tái tạo trong khu vực lên hệ thống điện quốc gia.

Trong quá trình triển khai dự án gặp rất nhiều khó khăn trong giai đoạn đầu tư đến thời điểm khởi công dự án vào đúng cao điểm dịch COVID-19. Tuy nhiên với tính cấp bách của dự án, trong quá trình triển khai luôn nhận được sự quan tâm của Chính phủ, các bộ, ngành, địa phương, Tập đoàn Điện lực Việt Nam nên đến nay tiến độ đạt đạt và vượt so với kế hoạch đề ra.

Mặc dù đã đạt được kết qủa nhất định song Tổng giám đốc EVNNPT cho rằng cần tiếp tục tập trung hơn nữa để hoàn thành dự án đúng hẹn.

Do đó từ nay đến cuối năm, CPMB cần đôn đốc nhà thầu cung cấp vật tư thiết bị đúng tiến độ, đôn đốc nhà thầu thi công kéo dây đảm bảo tiến độ đề ra. CPMB phối hợp với các cấp điều độ để bố trí lịch cắt điện hợp lý, phối hợp với nhà máy nhiệt điện BOT Vân Phong 1 đấu nối thí nghiệm đồng bộ.

Lãnh đạo EVNNPT yêu cầu các nhà thầu xây lắp trong quá trình thi công cần đảm bảo tuyệt đối an toàn con người, trang thiết bị. Phối hợp chặt chẽ với chính quyền và nhân dân địa phương, cử cán bộ trông coi vật tư thiết bị để đảm bảo an ninh công trường. Cùng với đó huy động nhân lực đảm bảo để đáp ứng yêu cầu. Trong quá trình thi công không vì tiến độ mà làm ảnh hưởng chất lượng dự án.

Đối với tư vấn giám sát, tư vấn thiết kế cần bố trí đầy đủ nhân lực, đảm bảo chất lượng, tiến độ, an toàn trên công trường và kịp thời giải quyết những vấn đề phát sinh nếu có. Lãnh đạo EVNNPT cũng yêu cầu Công ty Truyền tải điện 3 phối hợp chặt chẽ với nhà thầu để giám sát chất lượng dự án phù hợp thiết kế, đồng thời sẵn sàng nguồn nhân lực để tiếp nhận vận hành sau khi dự án hoàn thành và bàn giao cho Công ty Truyền tải điện 3.

Đảm bảo tiến độ dự án truyền tải giải tỏa công suất nhiệt điện BOT Vân Phong 1
Lãnh đạo EVNNPT tặng quà các đơn vị thi công

Tại cuộc họp, ông Trương Hữu Thành – Phó Tổng giám đốc EVNNPT cho rằng: Dự án vẫn còn tiềm ẩn những rủi ro khi đường găng lớn nhất đối với TBA 500kV Vân Phong là máy biến áp hiện nay đang trên đường về Việt Nam. Mặt bằng hành lang tuyến chưa bàn giao hoàn toàn, cùng với đó thời tiết trong khu vực có những diễn biến khó lường hiện khu vực đã bắt đầu vào mùa mưa có thể ảnh hưởng đến tiến độ thi công của dự án.

“Chỉ khi nào máy biến áp được lắp đặt, thí nghiệm hiệu chỉnh xong thì mới có thể yên tâm được. Chính vì vậy toàn công trường không được phép chủ quan, các nhà thầu tranh thủ những ngày thời tiết thuận lợi cần tăng tốc thi công phấn đấu hoàn thành dự án sớm nhất có thể” - Phó Tổng giám đốc EVNNPT Trương Hữu Thành cho biết.

Lãnh đạo EVNNPT cũng yêu cầu trong giai đoạn này phải thi công trên cao, vì thế công trường cần đặc biệt lưu ý tuyệt đối an toàn về con người. Chú trọng công tác bảo vệ môi trường và coi đây là dự án mẫu về tiến độ, chất lượng, an toàn, môi trường.

Tại cuộc họp, lãnh đạo các nhà thầu thi công đều cam kết trong tháng 10/2022 sẽ cơ bản hoàn thành phần trạm biến áp 500kV Vân Phong và đường dây đấu nối, giữa tháng 11/2022 sẽ cơ bản hoàn thành công tác kéo dây của dự án đường dây 500kV Vân Phong – Vĩnh Tân, sau đó thí nghiệm, hiệu chỉnh trong tháng 11/2022.

Đ. Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Có thể bạn quan tâm

Tin mới nhất

Hoàn thành sửa chữa đường dây 500kV Thăng Long – Quảng Ninh

Hoàn thành sửa chữa đường dây 500kV Thăng Long – Quảng Ninh

Sau bão Yagi, Truyền tải điện Đông Bắc 1 khẩn trương sửa chữa đường dây 500kV Thăng Long – Quảng Ninh, đảm bảo vận hành an toàn trước cao điểm mùa khô 2025.
PC Bắc Giang đảm bảo điện ổn định dịp lễ 30/4 -1/5

PC Bắc Giang đảm bảo điện ổn định dịp lễ 30/4 -1/5

Công ty Điện lực Bắc Giang triển khai đồng bộ các giải pháp kỹ thuật, tăng cường nhân lực, đảm bảo cấp điện an toàn, liên tục dịp lễ 30/4–1/5 phục vụ nhân dân.
NSMO: Nhanh chóng xử lý sự cố trạm biến áp phía Nam, cấp điện trở lại bình thường

NSMO: Nhanh chóng xử lý sự cố trạm biến áp phía Nam, cấp điện trở lại bình thường

NSMO đã nhanh chóng xử lý sự cố, khôi phục trở lại trạng thái vận hành bình thường và cấp điện lại cho các phụ tải của hệ thống điện Quốc gia
TP.Hồ Chí Minh: Ngầm hóa lưới điện, hiện thực hóa đô thị thông minh

TP.Hồ Chí Minh: Ngầm hóa lưới điện, hiện thực hóa đô thị thông minh

Ngầm hóa lưới điện giúp TP. Hồ Chí Minh đảm bảo an toàn cung cấp điện, nâng cao mỹ quan đô thị, phát triển hạ tầng bền vững và tạo môi trường sống hiện đại.
Quyết tâm không để thiếu điện cao điểm mùa khô và cả năm 2025

Quyết tâm không để thiếu điện cao điểm mùa khô và cả năm 2025

Đây là chỉ đạo của Thủ tướng Phạm Minh Chính tại Công điện số 49 về việc triển khai quyết liệt, đồng bộ, hiệu quả các giải pháp bảo đảm cung ứng điện.

Tin cùng chuyên mục

Trung Quốc củng cố vị thế cường quốc điện sạch toàn cầu

Trung Quốc củng cố vị thế cường quốc điện sạch toàn cầu

Tổng sản lượng điện sạch tại Trung Quốc trong quý I/2025 đạt hơn 951 terawatt giờ, mức cao nhất trong lịch sử cho quý đầu năm, tăng 19% so với cùng kỳ năm 2024.
NSMO: Diễn tập xử lý sự cố OpenOTS đảm bảo cấp điện dịp lễ 30/4 - 1/5

NSMO: Diễn tập xử lý sự cố OpenOTS đảm bảo cấp điện dịp lễ 30/4 - 1/5

Để đảm bảo cấp điện an toàn cho dịp lễ 30/4-1/5, NSMO đã tổ chức công tác diễn tập xử lý sự cố trên hệ thống mô phỏng OpenOTS tại Đà Nẵng.
Bộ Công Thương đảm bảo cung cấp điện an toàn trong dịp lễ 30/4-1/5

Bộ Công Thương đảm bảo cung cấp điện an toàn trong dịp lễ 30/4-1/5

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên chỉ đạo các đơn vị ưu tiên đảm bảo đủ điện, an toàn, liên tục cho dịp lễ 30/4-1/5/2025.
Chuẩn bị ban hành thông tư mới về giá bán lẻ điện bình quân

Chuẩn bị ban hành thông tư mới về giá bán lẻ điện bình quân

Bộ Công Thương đang xây dựng Thông tư hướng dẫn tính giá bán lẻ điện bình quân, bảo đảm minh bạch, kế thừa quy định cũ và cập nhật thực tiễn điều hành mới.
Bộ Công Thương nêu 7 giải pháp đảm bảo cung cấp điện

Bộ Công Thương nêu 7 giải pháp đảm bảo cung cấp điện

Ông Nguyễn Thế Hữu - Phó Cục trưởng Cục Điện lực, Bộ Công Thương đã nêu 7 giải pháp để đảm bảo cung cấp điện năm 2025 cũng như giai đoạn 2026 - 2030.
Đóng điện 6 công trình điện 110kV chào mừng 50 năm thành lập EVNSPC

Đóng điện 6 công trình điện 110kV chào mừng 50 năm thành lập EVNSPC

6 công trình điện 110kV tại Kiên Giang, Bình Thuận, Tây Ninh, Bình Dương, Sóc Trăng, Cà Mau được EVNSPC đưa vào vận hành dịp kỷ niệm 50 năm ngày thành lập.
Quy hoạch điện VIII điều chỉnh: Hướng đi chiến lược cho phát triển năng lượng

Quy hoạch điện VIII điều chỉnh: Hướng đi chiến lược cho phát triển năng lượng

Với tầm nhìn dài hạn, Quy hoạch điện VIII điều chỉnh mở ra hướng đi chiến lược, định hình hệ sinh thái năng lượng tái tạo và công nghệ cao tại Việt Nam.
Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Quyết tâm về đích đúng hạn

Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Quyết tâm về đích đúng hạn

Dù vẫn còn những khó khăn nhưng chủ đầu tư và các nhà thầu khẳng định sẽ quyết tâm đưa Dự án đường dây 500 kV Lào Cai - Vĩnh Yên về đích đúng hạn.
PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

PC Đắk Lắk: Đảm bảo cung cấp điện ổn định mùa khô năm 2025

Công ty Điện lực Đắk Lắk đẩy mạnh việc cung ứng điện ổn định nhằm đảm bảo cho sản xuất nông nghiệp, kinh doanh, sinh hoạt của người dân trong mùa khô năm 2025.
Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

Bộ Công Thương đốc thúc xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII

Ngày 18/4, Bộ Công Thương đã có văn bản hỏa tốc đề nghị các địa phương, doanh nghiệp liên quan xây dựng Kế hoạch thực hiện Điều chỉnh Quy hoạch điện VIII.
Nhu cầu điện tăng, Mỹ huy động mọi nguồn năng lượng

Nhu cầu điện tăng, Mỹ huy động mọi nguồn năng lượng

Là nền kinh tế lớn nhất thế giới, Mỹ sẽ cần đến tất cả các nguồn năng lượng để đáp ứng nhu cầu tiêu thụ điện ngày càng tăng.
Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Đường dây 500kV Lào Cai – Vĩnh Yên: Bài 2 - Chung sức gỡ nút thắt mặt bằng

Cùng với sự quyết liệt trên công trường, cán bộ địa phương cùng EVN cũng đang hối hả trên mặt trận giải phóng mặt bằng đường dây 500kV Lào Cai – Vĩnh Yên.
Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

Đường dây 500kV Lào Cai – Vĩnh Yên. Bài 1: Những người thợ bám rừng kết nối nguồn sáng

Không quản ngại khó khăn của địa hình, thời tiết, những cán bộ, kỹ sư, công nhân vẫn bám trụ ngày đêm, miệt mài thi công đường dây 500kV Lào Cai – Vĩnh Yên.
NSMO gấp rút triển khai phương án cung cấp điện mùa nắng nóng

NSMO gấp rút triển khai phương án cung cấp điện mùa nắng nóng

Theo dự báo, từ cuối tháng 5, nắng nóng sẽ trở nên khắc nghiệt, kéo theo nhu cầu điện. Trước tình hình này, NSMO đã lên phương án cung cấp điện.
EVNNPC: Đóng điện Trạm biến áp 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang

EVNNPC: Đóng điện Trạm biến áp 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang

Vừa qua, EVNNPC, đã hoàn thành và đóng điện thành công công trình trọng điểm Trạm biến áp (TBA) 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên – Bắc Giang
Lưới điện truyền tải không bị ảnh hưởng bởi cháy rừng tại Kim Bảng

Lưới điện truyền tải không bị ảnh hưởng bởi cháy rừng tại Kim Bảng

Tổng công ty Truyền tải điện Quốc gia cho biết, cháy rừng tại Kim Bảng (Hà Nam) không ảnh hưởng đến hệ thống truyền tải điện quốc gia.
Những điểm mới của Quy hoạch điện VIII điều chỉnh

Những điểm mới của Quy hoạch điện VIII điều chỉnh

Quy hoạch điện VIII điều chỉnh vừa được phê duyệt, đánh dấu một bước ngoặt quan trọng trong định hướng phát triển ngành điện lực Việt Nam với nhiều điểm nhấn.
Quy hoạch điện VIII điều chỉnh: Quyết sách kịp thời vì mạch máu năng lượng cho phát triển

Quy hoạch điện VIII điều chỉnh: Quyết sách kịp thời vì mạch máu năng lượng cho phát triển

Quyết định phê duyệt Quy hoạch điện VIII điều chỉnh của Thủ tướng Chính phủ được đánh giá là rất kịp thời góp phần đảm bảo điện cho tăng trưởng kinh tế.
Cơ cấu nguồn điện theo Quy hoạch điện VIII điều chỉnh đến năm 2030 và 2050

Cơ cấu nguồn điện theo Quy hoạch điện VIII điều chỉnh đến năm 2030 và 2050

Thủ tướng Chính phủ vừa có Quyết định 768/QĐ-TTg, phê duyệt điều chỉnh Quy hoạch điện VIII, trong đó có nêu rõ cơ cấu nguồn điện của Việt Nam đến 2030 và 2050.
Sản lượng điện sạch giảm, châu Âu đối mặt phát thải tăng

Sản lượng điện sạch giảm, châu Âu đối mặt phát thải tăng

Ngành điện lực châu Âu đã thải ra lượng khí CO₂ nhiều hơn trong quý đầu tiên của năm 2025 so với bất kỳ quý nào kể từ đầu năm 2023.
Mobile VerionPhiên bản di động
