Long An - EVNNPT bàn giải pháp thúc đẩy giải phóng mặt bằng các dự án truyền tải điện

UBND tỉnh Long An đã làm việc với Ban QLDA các công trình điện miền Nam nhằm đẩy nhanh tiến độ giải phóng mặt bằng các dự án truyền tải điện trên địa bàn.
Nỗ lực giải phóng mặt bằng các dự án truyền tải điện

Vẫn vướng bồi thường giải phóng mặt bằng

Ngày 19/9, tại Long An, Phó Chủ tịch UBND tỉnh Long An – Nguyễn Minh Lâm đã có buổi làm việc với Ban QLDA các công trình điện miền Nam (SPMB) thuộc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) bàn giải pháp đẩy nhanh tiến độ giải phóng mặt bằng các dự án truyền tải điện đoạn qua địa phận tỉnh Long An.

Theo báo cáo của SPMB, hiện đơn vị đang được giao quản lý điều hành một số dự án truyền tải điện trọng điểm trên địa bàn tỉnh Long An là Trạm biến áp 500kV Đức Hòa và đấu nối; đường dây 500kV Đức Hòa – Chơn Thành. Đây là những công trình thuộc hệ thống truyền tải điện 500kV, được vào Danh mục công trình quan trọng liên quan đến an ninh Quốc gia tại Quyết định số 1944/QĐ-TTg ngày 04/12/2017 của Thủ tướng Chính phủ.

Mặc dù là những dự án trọng điểm cấp bách nhằm đảm bảo điện cho tỉnh Long An và các tỉnh phụ cận trong năm 2022 và các năm tới khi tốc độ tăng trưởng điện khu vực tăng trưởng mạnh. Tuy nhiên, hiện nay cả 3 dự án đều vướng mắc trong bồi thường giải phóng mặt bằng.

Long An - EVNNPT bàn giải pháp thúc đẩy giải phóng mặt bằng các dự án truyền tải điện

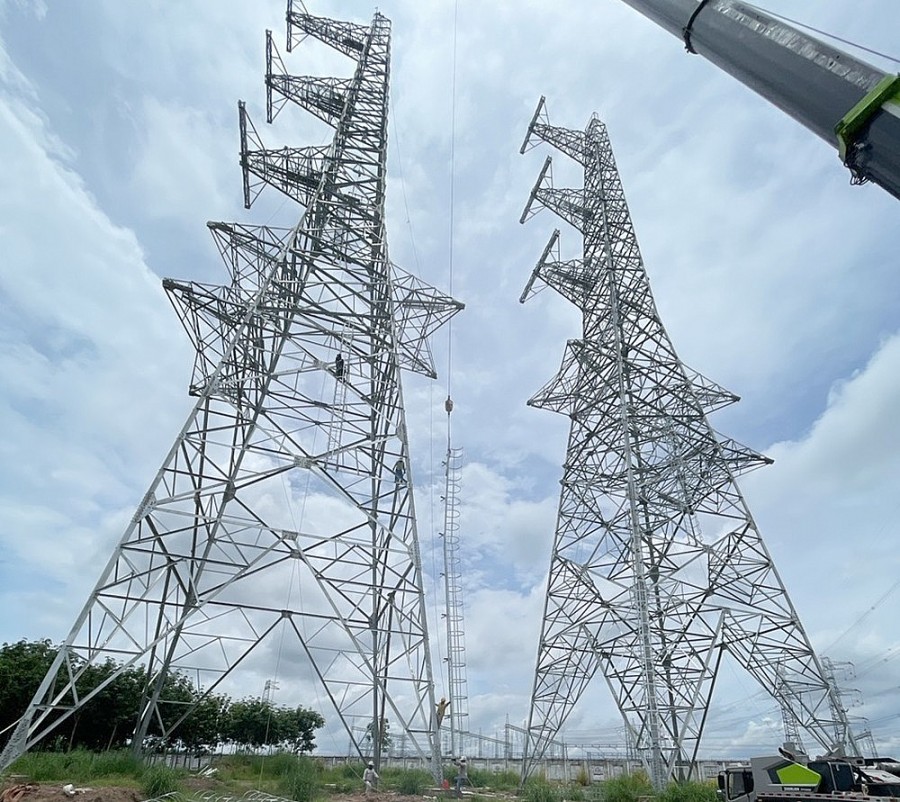

Các dự án điện truyền tải đang bị vướng tiến độ

Cụ thể, phần đường dây đấu nối 500kV thuộc dự án Trạm biến áp 500kV Đức Hòa (huyện Đức Hòa), hiện nay đã bàn giao mặt bằng được 59/69 vị trí móng, còn 10 vị trí chưa bàn giao thuộc xã Đức Hòa Thượng, Mỹ Hạnh Nam, Đức Hòa Đông và Công ty Đại Lộc Long An (khu công nghiệp Nam Thuận). Về công tác kiểm đếm, còn 2 hộ gia đình chưa kiểm kê, 2 hộ gia đình có nhà xưởng ảnh hưởng hành lang an toàn đang khiếu nại về hướng tuyến đường dây.

Phần đường dây đấu nối 220kV thuộc dự án Trạm biến áp 500kV Đức Hòa đã bàn giao mặt bằng 66/67 vị trí móng. Còn 01 vị trí chưa bàn giao mặt bằng do hộ dân cương quyết không nhận tiền, có thái động chống đối, thách thức chính quyền địa phương. Hiện vị trí này đang chờ UBND tỉnh chấp thuận chủ trương trưng dụng đất để triển khai quyết định cưỡng chế thu hồi đất.

Dự án đường dây 500kV Đức Hòa – Chơn Thành có tổng mức đầu tư gần 1.458 tỷ đồng. Dự án có quy mô dài khoảng 104 km, với 256 vị trí móng trụ, đi qua huyện Đức Hòa, Đức Huệ của tỉnh Long An; huyện Trảng Bàng, Gò Dầu của tỉnh Tây Ninh; Dầu Tiếng, Bầu Bàng, Phú Giáo của tỉnh Bình Dương và huyện Chơn Thành của tỉnh Bình Phước. Trong đó đoạn qua tỉnh Long An gồm 57 vị trí móng (huyện Đức Hòa 49 vị trí và huyện Đức Huệ 8 vị trí).

Đến nay, Sở TN&MT tỉnh Long An đã thẩm định phê duyệt 49/49 bản vẽ móng trụ và bản vẽ hành lang an toàn trên địa bàn huyện Đức Hòa.

Tại huyện Đức Huệ 08 vị trí mong (từ VT 50 – VT 58) qua 02 xã Mỹ Quý Đông, xã Mỹ Thạnh Bắc, hiện các bản vẽ móng trụ, hành lang an toàn đã được Sở TN&MT tỉnh Long An thẩm định phê duyệt. Đã kiểm kê xong xã Mỹ Quý Đông 29/29 hộ; xã Mỹ Thạnh Bắc 16/16 hộ.

Cần sự vào cuộc của chính quyền địa phương

Phát biểu tại buổi làm việc, ông Trương Hữu Thành – Phó Tổng giám đốc EVNNPT, kiêm giáo đốc SPMB cho biết, để kịp đóng điện các dự án nêu trên vào tháng 10/2022, bảo đảm an ninh năng lượng quốc gia, đồng thời đảm bảo hiệu quả vốn đầu tư của nhà nước, trong thời gian qua SPMB đã hoàn thành được khối lượng công việc rất lớn ở các dự án truyền tải điện nêu trên.

Tuy nhiên để có thể hoàn thành dự án rất cần sự vào cuộc quyết liệt của chính quyền địa phương. Trong đó SPMB kiến nghị UBND tỉnh Long An chỉ đạo Sở TN&MT sớm trình UBND tỉnh phê duyệt hệ số điều chỉnh giá bồi thường đất năm 2022 trong tháng 9/2022 để huyện Đức Huệ có cơ sở lập phương án bồi thường bổ sung cho đường dây 500kV Sông Hậu – Đức Hòa. Chỉ đạo UBND các huyện các các đường dây đi qua sớm phê duyệt đơn giá đất, đồng thời xây dựng phương án bảo vệ thi công đối với những trường hợp các hộ dân cố tình chống đối.

Long An - EVNNPT bàn giải pháp thúc đẩy giải phóng mặt bằng các dự án truyền tải điện
Buổi làm việc giữa UBND tỉnh Long An với đoàn công tác của EVNNPT

Kết luận tại buổi làm việc, Phó Chủ tịch UBND tỉnh Long An Nguyễn Minh Lâm ghi nhận và đánh giá cao SPMB trong thời gian qua đã bám sát chính quyền địa phương trong tỉnh để hoàn thành khối lượng mặt bằng rất lớn.

Ông Nguyễn Minh Lâm cho biết trong thời gian qua, ngành Điện nói chung và EVNNPT nói riêng đã rất nỗ lực đảm bảo điện cho tỉnh Long An nhằm phục vụ phát triển kinh tế xã hội trong tỉnh. Tỉnh Long An nhận thức rõ tầm quan trọng của các dự án truyền tải điện trên nên trong thời gian qua đã chỉ đạo các sở, ngành, địa phương vào cuộc quyết liệt. Hiện nay vẫn còn những tồn tại liên quan đến BTGPMB tỉnh cam kết chỉ đạo quyết liệt để sớm bàn giao mặt bằng cho EVNNPT/SPMB.

Phó Chủ tịch UBND tỉnh Long An yêu cầu UBND các huyện còn vướng mắc bồi thường giải phóng mặt bằng cần tiếp tục tuyên truyền vận động để hộ dân đồng thuận với dự án. Trong trường hợp đã tính đúng, đủ theo các quy định của pháp luật mà các hộ dân vẫn cố tình không bàn giao mặt bằng cần xây dựng phương án bảo vệ thi công nhằm giải quyết dứt điểm các vị trí còn vướng mắc.

Lãnh đạo tỉnh Long An cũng yêu cầu các sở, ngành, địa phương trong tỉnh tham mưu và sớm trình UBND tỉnh phê duyệt giá đất cụ thể trong tháng 9/2022 để có cơ sở thực hiện bồi thường giải phóng mặt bằng. Đồng thời đề nghị các sở, ngành, địa phương cùng phối hợp, hỗ trợ SPMB để hoàn thành tiến độ đóng điện các dự án trong tháng 10/2022.

Đ.Dũng
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Có thể bạn quan tâm

Tin mới nhất

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Tính giá điện: Cần bỏ tình trạng mua cao, bán thấp

Theo chuyên gia, mua cao, bán thấp, gánh quá nhiều mục tiêu cùng cơ chế bù chéo kéo dài là những bất cập lớn nhất của giá điện Việt Nam hiện nay.
Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Bộ Công Thương vừa ban hành quyết định số 1251/QĐ-BCT ngày 6/5/2025 phê duyệt khung giá phát điện nhà máy điện chất thải năm 2025
Khung giá cho thuỷ điện tích năng năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Bộ Công Thương vừa ban hành Quyết định 1198/QĐ-BCT phê duyệt khung giá phát điện cho loại hình nhà máy thuỷ điện tích năng năm 2025
Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Cơ chế mới về điện lực mở rộng xã hội hóa, cụ thể hóa vai trò tư nhân trong đầu tư, vận hành, phát triển nguồn điện theo hướng minh bạch, hiện đại, cạnh tranh.
Đề xuất giảm thủ tục trong triển khai điện hạt nhân

Đề xuất giảm thủ tục trong triển khai điện hạt nhân

Tại phiên thảo luận tổ, Đại biểu Quốc hội đã kiến nghị cụ thể nhằm hoàn thiện pháp luật trong triển khai điện hạt nhân và chất lượng sản phẩm hàng hóa.

Tin cùng chuyên mục

Bản hùng ca của những người thợ điện thành phố Cảng

Bản hùng ca của những người thợ điện thành phố Cảng

Mỗi bước tiến của PC Hải Phòng hôm nay là sự đóng góp của tinh thần quả cảm, kiên cường và khát vọng cống hiến của những người thợ điện thành phố Cảng
Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Quy hoạch điện VIII điều chỉnh được ban hành với nhiều nội dung mới, để thực hiện thành công quy hoạch này, cần chú ý những điểm gì?
Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Anh sẵn sàng hỗ trợ Việt Nam nguồn vốn triển khai JEPT

Nguồn tài chính của Vương quốc Anh phân bổ cho chương trình JETP đã sẵn sàng và mong muốn sớm đưa vào triển khai các dự án năng lượng trong khuôn khổ JETP.
Lào Cai: Khách hàng đồng hành cùng chương trình DR

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Để đảm bảo cung ứng điện an toàn nắng nóng, Công ty Điện lực Lào Cai đã triển khai nhiều giải pháp, trọng tâm là thực hiện chương trình điều chỉnh phụ tải...
4 tháng 2025, than cấp cho sản xuất điện đạt 15,1 triệu tấn

4 tháng 2025, than cấp cho sản xuất điện đạt 15,1 triệu tấn

Tập đoàn TKV cho biết, tháng 4 than cấp cho sản xuất ước đạt 4,2 triệu tấn, bằng 100% kế hoạch; lũy kế 4 tháng đầu năm ước đạt 15,1 triệu tấn.
Điện lực Hải Phòng:  70 năm tỏa sáng và thành công

Điện lực Hải Phòng: 70 năm tỏa sáng và thành công

Từ dấu mốc lịch sử 13/5/1955, trải qua 70 năm, PC Hải Phòng đã khẳng định vai trò tiên phong, vững bước đồng hành cùng thành phố Cảng trên hành trình phát triển
Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT) yêu cầu các đơn vị tập trung nguồn lực, đảm bảo truyền tải điện an toàn liên tục cho phát triển kinh tế.
Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Mỗi giây vận hành hệ thống là một phút cam kết để dòng điện quốc gia không gián đoạn trong giờ phút thiêng liêng của đại lễ thống nhất non sông, đất nước.
Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Từ 3h sáng 30/4, tất cả công nhân điện lực đã vào các vị trí chốt trực đảm bảo cấp điện cho lễ diễu binh, diễu hành, các khu vực quan trọng của TP. Hồ Chí Minh.
Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

Gần 23h đêm 29/4, những kỹ sư vận hành hệ thống điện miền Nam thuộc Trung tâm Điều độ hệ thống điện miền Nam vẫn đang thức cùng dòng điện.
EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

EVNSPC chính thức hoàn thành 50 công trình điện 110kV, chào mừng 50 năm ngày Giải phóng miền Nam và 50 năm thành lập, phát triển Tổng công ty.
Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tại Lễ công bố Điều chỉnh Quy hoạch điện VIII, Bộ trưởng Nguyễn Hồng Diên đã có nhiều chỉ đạo quan trọng nhằm triển khai Quyết định của Thủ tướng hiệu quả.
Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Sự cố mất điện bất ngờ ngày 28/4 khiến nhiều hoạt động ở Tây Ban Nha và Bồ Đào Nha và một phần của châu Âu rơi vào cảnh tê liệt.
EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Chào mừng Đại hội Đảng bộ và 50 năm kỷ niệm ngày thống nhất đất nước, EVNNPT đã hoàn thành đóng điện nhiều công trình truyền tải điện.
Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Ngày 28/4/2025, Bộ Công Thương tổ chức Hội nghị công bố Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030, tầm nhìn tới năm 2050 điều chỉnh.
Toàn văn Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Báo Công Thương trân trọng giới thiệu toàn văn Quyết định 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ phê duyệt Điều chỉnh Quy hoạch điện VIII.
Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

Trong không khí tưng bừng kỷ niệm 50 năm ngày thống nhất đất nước, EVN và các nhà thầu cũng đang thi đua trên công trường đường dây 500kV Lào Cai - Vĩnh Yên.
EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

Chào mừng 50 năm Ngày Giải phóng miền Nam, thống nhất đất nước, EVNSPC đóng điện thành công loạt công trình 110kV tại Cần Thơ, Vĩnh Long, Trà Vinh, Đồng Tháp.
PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5

PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5

PC Lào Cai đã triển khai phương án đảm bảo điện, sẵn sàng ứng trực 24/24 giờ để xử lý kịp thời các tình huống phát sinh trong dịp Lễ 30/4 - 1/5.
Không để gián đoạn nguồn cung xăng dầu dịp nghỉ lễ 30/4-1/5

Không để gián đoạn nguồn cung xăng dầu dịp nghỉ lễ 30/4-1/5

Bộ Công Thương yêu cầu các doanh nghiệp không để gián đoạn nguồn cung xăng dầu dịp nghỉ lễ 30/4-1/5.
Mobile VerionPhiên bản di động
