Đẩy nhanh tiến độ cụm công trình giải tỏa công suất nhiệt điện BOT Vân Phong 1
Tin hoạt động Thứ năm, 09/06/2022 - 14:00
Nhằm rà soát tiến độ các dự án giải tỏa công suất nhà máy Nhiệt điện BOT Vân Phong 1 gồm đường dây 500kV Vân Phong – Vĩnh Tân; TBA 500kV Vân Phong và đấu nối; đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân, ngày 9/6, tại Hà Nội, Thứ trưởng Bộ Công Thương Đặng Hoàng An - Phó Trưởng ban Chỉ đạo Quốc gia về phát triển điện lực đã chủ trì cuộc họp với các thành viên, địa phương và các đơn vị liên quan.
![]() |
Thứ trưởng Bộ Công Thương Đặng Hoàng An - Phó Trưởng ban Chỉ đạo Quốc gia về phát triển điện lực chủ trì cuộc họp |
Tham dự cuộc họp theo hình thức trực tuyến có ông Lê Hữu Hoàng – Phó Chủ tịch Thường trực UBND tỉnh Khánh Hòa, ông Phan Tấn Cảnh – Phó Chủ tịch UBND tỉnh Ninh Thuận.
Tập đoàn Điện lực Việt Nam (EVN) có ông Phạm Hồng Phương – Phó Tổng giám đốc EVN, ông Trương Hữu Thành – Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT), lãnh đạo Ban QLDA các công trình điện miền Trung (CPMB) dự họp.
Mặt bằng hành lang tuyến còn vướng ở 50 khoảng cột
Theo báo cáo của EVNNPT, tính đến ngày 9/6, các địa phương đã bàn giao 304/304 vị trí cột đường dây 500kV Vân Phong – Vĩnh Tân, đạt 100%. Tuy nhiên các địa phương mới bàn giao 254/304 khoảng cột (đạt 83,6%). Về công tác thi công, hiện đã đào móng xong 262/304 vị trí, đang đào 34 vị trí. Đúc móng xong 220 vị trí, lắp dựng cột xong 159 vị trí và trong tuần tới sẽ triển khai kéo dây.
Hiện nay dự án gặp những vướng mắc trong công tác bồi thường giải phóng mặt bằng. Cùng với đó thời tiết trên công trường trong tháng 5 mưa nhiều. Các vị trí móng còn lại chủ yếu nằm khu vực đồi núi nên công tác vận chuyển vật tư vật liệu, mở đường thi công khó khăn. Một số vị trí địa chất hố móng là đá liền khối nên thời gian hoàn thành đào móng kéo dài.
Đường dây đi qua khu vực tỉnh Khánh Hòa, Ninh Thuận có nhiều nhà máy năng lượng tái tạo nên công tác cắt điện để kéo dây các khoảng giao chéo sẽ gặp khó khăn cần có sự phối hợp, hỗ trợ của các đơn vị liên quan.
Đối với TBA 500kV Vân Phong và đấu nối, hiện Ban Quản lý khu kinh tế Vân Phong đã bàn giao toàn bộ 6,6 ha mặt bằng trạm. Phần đường dây đấu nối đã bàn giao 61/62 vị trí, bàn giao 44/62 khoảng cột (đạt 70,97%). Riêng tuyến đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân đang gấp rút triển khai.
![]() |

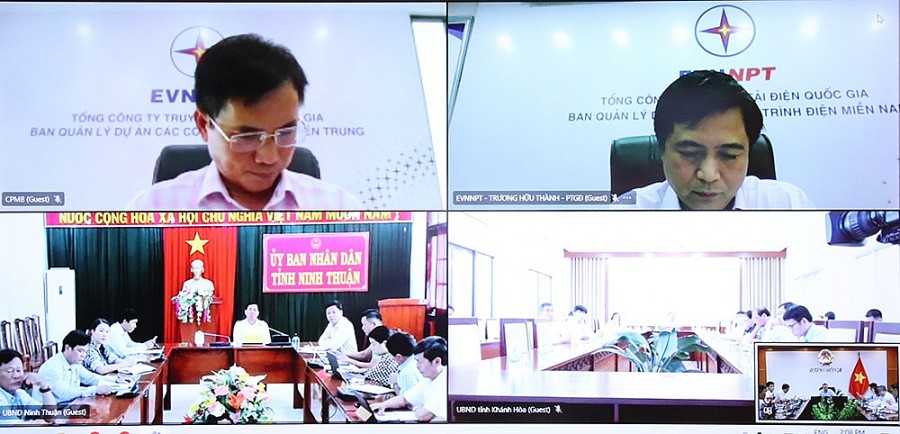

Cuộc họp được tổ chức trực tuyến kết nối tới UBND tỉnh Khánh Hòa, Ninh Thuận và công trường dự án |
Để đảm bảo tiến độ dự án, EVNNPT/CPMB bám sát UBND các huyện/thị/thành phố thuộc địa bàn tỉnh Khánh Hòa và Ninh Thuận nhằm rà soát các vướng mắc còn tồn tại phần móng trụ và hành lang tuyến để hoàn thành bàn giao mặt bằng hành lang tuyến còn lại trong tháng 06/2022. Phối hợp với UBND các huyện/xã thông báo đến các hộ dân đã nhận tiền, tổ chức chặt hạ cây cối, thảo dỡ nhà ở, vật kiến trúc để bàn giao mặt bàng cho đơn vị thi công kéo dây đóng điện công trình. Trường hợp phương án bồi thường được tính đúng, tính đủ theo quy định nhưng các hộ dân vẫn cố tình cản trở, chống đối và không thực hiện việc bàn giao mặt bằng, đề nghị UBND các tỉnh chỉ đạo UBND huyện và các đơn vị có liên quan phối hợp với chủ đầu tư lập phương án và tổ chức lực lượng bảo vệ thi công, nhất là trong giai đoạn gấp rút hiện nay.
Về tiến độ thi công, ông Nguyễn Đình Thọ - Phó Giám đốc CPMB cho biết, đơn vị đã yêu cầu nhà thầu thi công tập trung nhân lực, thiết bị thi công, tranh thủ thời tiết thuận lợi, làm thêm ca để đẩy nhanh tiến độ thi công. Đối với các vị trí móng có địa hình phức tạp hoặc qua rừng còn lại chưa thi công móng, đã yêu cầu nhà thầu tính đến giải pháp vận chuyển cột thép, dây dẫn đồng bộ với quá trình vận chuyển vật liệu đúc móng.
Không còn thời gian dự phòng cho dự án
Tại cuộc họp, ông Lê Hữu Hoàng – Phó Chủ tịch Thường trực UBND tỉnh Khánh Hòa và ông Phan Tấn Cảnh – Phó Chủ tịch UBND tỉnh Ninh Thuận cho biết: Địa phương xác định đây là nhiệm vụ chính trị quan trọng nên trong thời gian qua cả hệ thống chính trị của tỉnh Khánh Hòa và Ninh Thuận đã vào cuộc rất mạnh mẽ. 2 địa phương đã thành lập những tổ công tác đến tuyên truyền vận động nhân dân bàn giao mặt bằng của dự án. Đến nay 2 địa phương đã hoàn thành khối lượng mặt bằng dự án lớn cho chủ đầu tư. Những khó khăn vướng mắc còn lại, tỉnh Khánh Hòa và Ninh Thuận cam kết trước ngày 30/6 sẽ hoàn thành mặt bằng để chủ đầu tư triển khai kéo dây đồng loạt.
![]() |

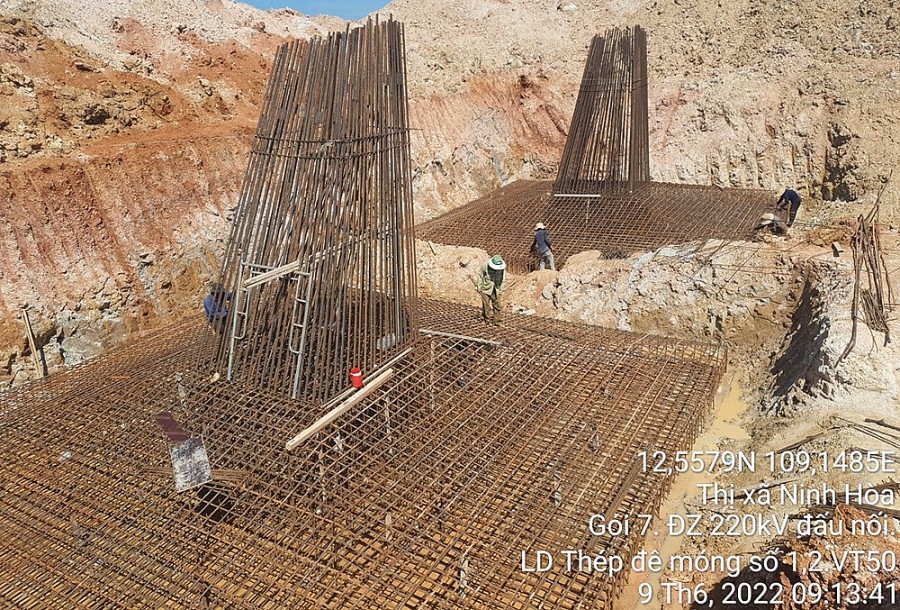

Thi công vị trí móng số 50 đường dây 500kV Vân Phong – Vĩnh Tân thuộc địa bàn thị xã Ninh Hòa, tỉnh Khánh Hòa, ngày 9/6/2022 |
Tại cuộc họp, Phó Tổng giám đốc EVN - Phạm Hồng Phương cho biết trong quá trình triển khai dự án gặp một số thách thức như thời tiết, dịch bệnh, giá cả vật tư thiết bị tăng cao nên một số gói thầu phải đấu thầu lại. Với sự chỉ đạo sát sao của Chính phủ, Bộ Công Thương, Ban Chỉ đạo Quốc gia về phát triển điện lực, EVN và sự vào cuộc quyết liệt của chính quyền tỉnh Khánh Hoà, Ninh Thuận nên tiến độ bàn giao mặt bằng và thi công đạt khối lượng rất lớn.
Tuy nhiên tiến độ thi công hiện nay vẫn chậm hơn kế hoạch điều hành, chính vì vậy EVN yêu cầu EVNNPT/CPMB yêu cầu các nhà thầu huy động phương tiện, nhân lực để triển khai đồng loạt 3 mũi giáp công gồm: đào - đúc móng; lắp - dựng cột và sẵn sàng vật tư, thiết bị để rải căng dây. Trong quá trình triển khai, gặp vướng mắc gì báo cáo Tập đoàn ngay để kịp thời tháo gỡ. Tập đoàn tạo mọi điều kiện tối đa cho EVNNPT thực hiện dự án này.
Kết luận tại cuộc họp, Thứ trưởng Bộ Công Thương - Đặng Hoàng An cho biết đây là những dự án rất quan trọng nhằm giải tỏa công suất NMNĐ BOT Vân Phong 1. Theo hợp đồng đã ký kết nếu dự án này chậm 1 ngày Việt Nam sẽ phải bồi thường khoảng 1 triệu USD.
Thứ trưởng Bộ Công Thương đánh giá cao tỉnh Khánh Hòa và Ninh Thuận đã thực hiện nghiêm túc thực hiện chỉ đạo của Ban Chỉ đạo Quốc gia về phát triển điện lực trong việc đẩy nhanh tiến độ bàn giao mặt bằng của dự án. 2 địa phương đã làm việc hết sức trách nhiệm từ Tỉnh ủy, HĐND, UBND và các sở, ngành, địa phương vào cuộc quyết liệt nên tạo điều kiện mặt bằng tối đa để đẩy nhanh thi công dự án.
Tuy nhiên, thời gian triển khai dự án không còn nhiều, quỹ thời gian dự phòng gần như không có. Trong khi đó dự án tiềm ẩn rất nhiều thách thức như cung cấp vật tư thiết bị, thi công trong điều kiện địa chất khó khăn, thời tiết sắp vào mùa mưa, mặt bằng vẫn chưa được bàn giao hết...
Thứ trưởng Đặng Hoàng An đề nghị tỉnh Khánh Hòa và Ninh Thuận tiếp tục tuyên truyền vận động nhân dân bàn giao những khoảng néo còn lại của dự án cho chủ đầu tư. Trong trường hợp đã tính đúng, tính đủ mà người dân không đồng thuận thì tổ chức bảo vệ thi công, nếu cần thiết thì tổ chức cưỡng chế để đến ngày 30/6 phải bàn giao mặt bằng cho chủ đầu tư.
Thứ trưởng Bộ Công Thương Đặng Hoàng An cũng yêu cầu EVN/EVNNPT cần phân công lãnh đạo trực tiếp tại công trường, có những vướng mắc gì cần xử lý ngay. Cùng với đó yêu cầu nhà thầu huy động thêm nhân lực, phương tiện tăng tốc thi công trong giai đoạn thời tiết thuận lợi, tập trung thi công những vị trí khó trước để tránh mùa mưa không thi công được với quyết tâm hoàn thành dự án trong tháng 12/2022.
Có thể bạn quan tâm
Tin mới nhất

Cần có lộ trình và giải pháp phù hợp cho phát triển điện gió ngoài khơi

Bộ trưởng Nguyễn Hồng Diên: Thái Bình cần thu hút đầu tư phát triển các dự án công nghiệp nền tảng

Thứ trưởng Nguyễn Sinh Nhật Tân: Xây dựng Viện Nghiên cứu Cơ khí có đủ năng lực vươn tầm khu vực

Việt Nam - Mexico: Phối hợp triển khai các biện pháp hỗ trợ doanh nghiệp

Bộ trưởng Nguyễn Hồng Diên làm việc với Tập đoàn Viettel: Định hướng hợp tác chuyển đổi số, ứng dụng công nghệ trong thương mại và năng lượng
Tin cùng chuyên mục

Bộ trưởng Nguyễn Hồng Diên: Tỉnh Đắk Nông cần tập trung chế biến sâu Alumin

Thứ trưởng Bộ Công Thương Đỗ Thắng Hải tiếp đoàn Bộ Ngoại giao Turkmenistan

Khẩn trương xây dựng Luật về phát triển công nghiệp

Việt Nam - Cuba: Cần tận dụng tốt hiệp định thương mại song phương

Bộ Công Thương yêu cầu VEAM tiếp tục nâng cao hiệu quả sản xuất, khắc phục tối đa các tồn tại, vướng mắc

Việt Nam - UAE: Tăng cường cung cấp thông tin về thị trường của nhau

Bộ trưởng Nguyễn Hồng Diên tiếp xã giao Đại sứ Canada tại Việt Nam

Bộ trưởng Nguyễn Hồng Diên chúc mừng các cơ quan báo chí ngành Công Thương

Bộ trưởng Nguyễn Hồng Diên đề nghị các địa phương phối hợp nâng cao chất lượng nông sản

Bộ trưởng Nguyễn Hồng Diên dự Hội nghị công bố quy hoạch và xúc tiến đầu tư Đồng bằng sông Cửu Long

Bộ trưởng Nguyễn Hồng Diên kiểm tra tình hình cung ứng điện tại Công ty cổ phần Nhiệt điện Hải Phòng

Khánh thành Phòng truyền thống ngành Công Thương

33% doanh nghiệp đã ứng dụng hợp đồng điện tử trong hoạt động thương mại

Hoàn thiện hành lang pháp lý cho hoạt động chứng thực hợp đồng điện tử

Bộ trưởng Nguyễn Hồng Diên: Thương vụ cần làm tốt đề xuất chính sách để tận dụng cơ hội trong hội nhập kinh tế quốc tế

Việt Nam thúc đẩy hợp tác song phương với nhiều đối tác bên lề Hội nghị Bộ trưởng WTO

Bộ Công Thương mong các cơ quan báo chí tiếp tục phối hợp và đồng hành

Bộ trưởng Nguyễn Hồng Diên phát biểu tại Phiên thảo luận về thương mại và biến đổi khí hậu bên lề MC12

Phiên họp Bộ trưởng 19 nước xuất khẩu nông sản Cairns: Bộ trưởng Nguyễn Hồng Diên kiến nghị phải giữ thương mại nông sản được thông suốt

Bộ trưởng Nguyễn Hồng Diên: WTO nên là cơ quan kiến tạo giải pháp đối phó với khủng hoảng toàn cầu
Đọc nhiều

Bộ trưởng Nguyễn Hồng Diên kiểm tra tình hình cung ứng điện tại Công ty cổ phần Nhiệt điện Hải Phòng
