Cấp thiết hoàn thành công trình đường dây 500kV mạch 3 |
Khó đạt mục tiêu

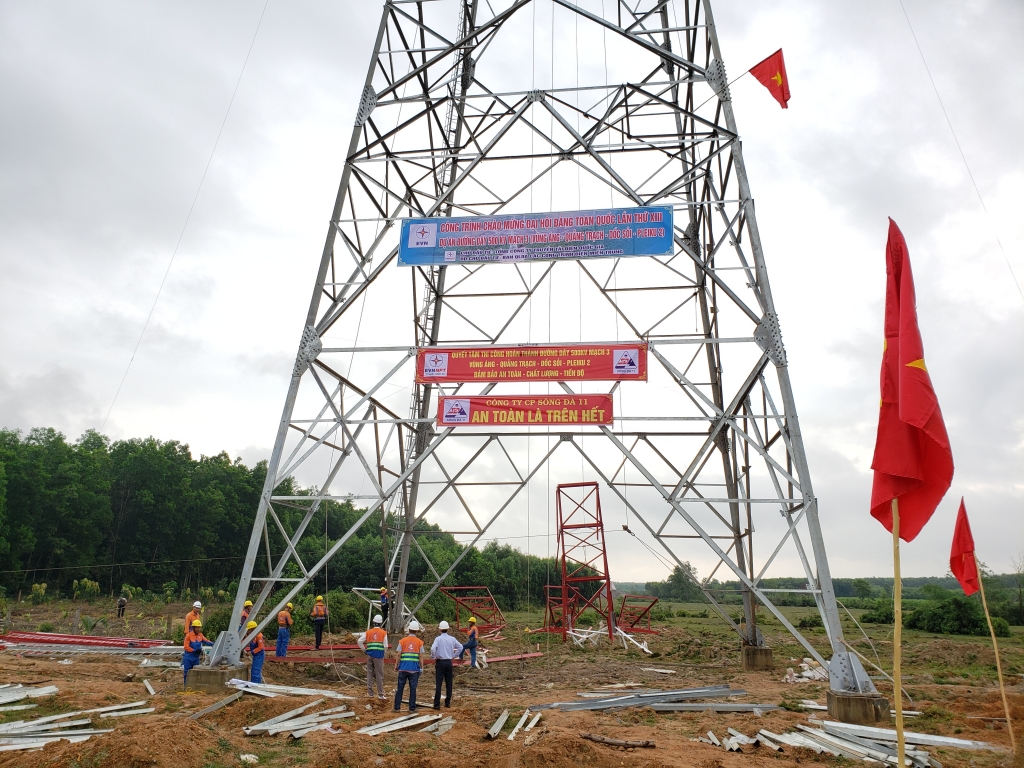

Công trình 500kV mạch 3 từ Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2 là công trình trọng điểm của ngành điện, khi đi vào vận hành sẽ góp phần quan trọng giải tỏa công suất, nguồn điện dọc trục 9 địa phương nơi dự án đi qua. Đồng thời, giải tỏa công suất của hệ thống, tối ưu hóa sản xuất và truyền tải, bảo đảm cho hệ thống vận hành thông suốt, hiệu quả. Theo chỉ đạo của Thủ tướng Chính phủ Nguyễn Xuân Phúc, dự án phải hoàn thành và vận hành vào tháng 6/2020. Tuy nhiên, đến nay, việc thực hiện mục tiêu rất khó khăn.
Ông Nguyễn Đức Tuyển - Giám đốc Ban quản lý Dự án các công trình điện miền Trung, đại diện chủ đầu tư - cho biết, công trình hiện đang ách tắc ở hạng mục giải phóng mặt bằng (GPMB). Khối lượng bàn giao mặt bằng móng ở một số địa phương rất thấp như TP. Đà Nẵng, tỉnh Quảng Nam với tỷ lệ bàn giao mới đạt hơn 50%. Bên cạnh đó, tiến độ cung cấp vật tư, thiết bị cho dự án bị chậm do ảnh hưởng của dịch Covid - 19. Nhiều nhà thầu đã đề nghị chuyển thời gian cung cấp vật tư thiết bị đến tháng 5/2020.
Theo ông Dương Quang Thành - Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN), hiện các vị trí móng, hàng lang tuyến chưa hoàn thành và dự kiến phải xong trước tháng 5/2020. Dù Chính phủ cho phép lùi tiến độ đến cuối năm 2020, cũng chỉ còn 7 tháng trong khi khối lượng công việc rất lớn. Thời điểm tháng 6/2020, dự án đã "trượt" tiến độ và nếu đến cuối năm 2020 không hoàn thành, tình hình cung cấp điện năm 2021 sẽ cực kỳ khó khăn. Theo tính toán của EVN, năm nay, kế hoạch chạy dầu chỉ 3,4 tỷ kW giờ; khi "trượt" tiến độ vào tháng 6/2020, lượng chạy dầu lên tới 4,6 tỷ kW giờ. "Mới 6 tháng chậm tiến độ đã tăng 1,2 tỷ kW giờ. Năm 2021, chậm ngày nào sẽ thiếu điện ngày đấy, kể cả huy động hết dầu cũng không đủ cung cấp điện cho miền Nam" - ông Dương Quang Thành nói.
Khẩn trương thực hiện
Để giải quyết vấn đề này, Thứ trưởng Bộ Công Thương Hoàng Quốc Vượng đề nghị, các địa phương, nhất là tỉnh Quảng Nam và TP. Đà Nẵng quan tâm thực hiện GPMB, bàn giao các vị trí hành lang tuyến, trụ móng vào thời gian đúng kế hoạch, sớm nhất để đảm bảo an ninh năng lượng quốc gia.
Nhấn mạnh việc chậm tiến độ sẽ ảnh hưởng trực tiếp đến phát triển kinh tế - xã hội, tăng trưởng kinh tế, đời sống của người dân; đồng thời, đồng ý với đề xuất của EVN báo cáo lên Thủ tướng Chính phủ Nguyễn Xuân Phúc về việc lùi thời gian hoàn thành dự án vào quý IV/2020, Phó Thủ tướng Chính phủ Trịnh Đình Dũng yêu cầu các địa phương, nhất là tỉnh Quảng Nam, TP. Đà Nẵng, phải vào cuộc quyết liệt để đẩy nhanh tiến độ dự án. Bên cạnh đó, cần làm tốt công tác tuyên truyền để người dân hiểu các chế độ, chính sách, ủng hộ, tạo điều kiện triển khai nhanh dự án. "Cần tập trung huy động lực lượng, coi đây là một nhiệm vụ chính trị đặc biệt quan trọng, có như vậy mới về đích cuối năm 2020" - Phó Thủ tướng nhấn mạnh.
Phó Thủ tướng yêu cầu EVN bám sát dự án, cập nhật thường xuyên những khó khăn để Chính phủ, Bộ Công Thương hoặc các bộ, ngành liên quan giải quyết. Các bộ, ngành liên quan phải phối hợp hướng dẫn, xử lý vướng mắc về thủ tục pháp lý, kiểm tra chất lượng công trình để đẩy nhanh tiến độ của dự án... |
