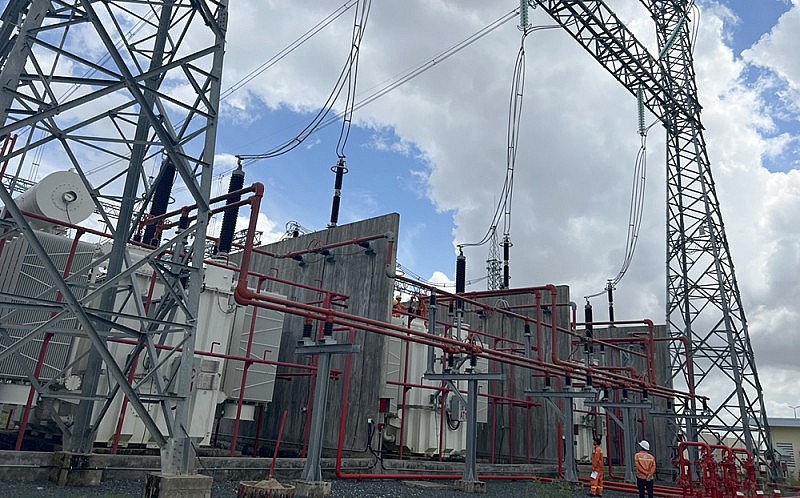

Đóng điện công trình Lắp máy biến áp 500/220kV Long Phú

Ban QLDA các công trình điện miền Nam vừa đóng điện thành công máy biến áp 500/220kV tại Sân phân phối 500kV Trung tâm Điện lực (TTĐL) Long Phú, tỉnh Sóc Trăng.

Ban quản lý dự án (QLDA) các công trình điện miền Nam (SPMB) phối hợp với các đơn vị liên quan đóng điện thành công máy biến áp liên lạc 500/220kV tại Sân phân phối 500/220kV Long Phú và các đường dây 500kV và 220kV đấu nối vào sân phân phối.

Dự án Lắp máy biến áp liên lạc 500/220kV tại sân phân phối 500/220 kV Long Phú do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban QLDA các công trình điện miền Nam quản lý điều hành dự án, Công ty Cổ phần tư vấn xây dựng Điện 3 thiết kế, Công ty Truyền tải điện 4 tiếp nhận vận hành.

Đây là công trình năng lượng cấp đặc biệt, nhóm B. Vị trí lắp đặt máy biến áp liên lạc 500/220kV AT1 tại phần đất trống đã được dự phòng trong sân phân phối 500/220kV Long Phú hiện hữu, tại xã Long Đức, huyện Long Phú, tỉnh Sóc Trăng.

Dự án có quy mô đầu tư xây dựng: Lắp đặt 01 MBA 500/220/22kV - 600MVA (AT1) tại vị trí dự phòng sẵn trong sân phân phối 500/220 kV Long Phú. Phía 22kV bổ sung 01 máy biến áp tự dùng 22/0,4kV - 560kVA đấu nối vào phía 22kV của máy biến áp AT1. Hoàn thiện hệ thống điều khiển - bảo vệ phù hợp với thiết bị lắp mới.

Đóng điện thành công máy biến áp 500/220kV Long Phú

Việc hoàn thành dự án giúp tiếp nhận công suất phát các nhà máy điện năng lượng mặt trời, nhà máy điện gió trong khu vực Đồng bằng Sông Cửu Long lên lưới điện 500kV quốc gia.

Cùng với đó, việc hoàn thành lắp đặt máy biến áp và các đường dây truyền tải đấu nối từ Sân phân phối sẽ đảm bảo kết lưới khu vực ổn định cung cấp điện cho các phụ tải vùng kinh tế trọng điểm khu vực miền Tây Nam Bộ, hỗ trợ vận hành linh hoạt và khai thác hiệu quả hệ thống điện khu vực miền Nam.

Được biết, Sân phân phối 500/220kV Long Phú do Tập đoàn Dầu khí Quốc gia Việt Nam làm chủ đầu tư; Dự án Lắp máy biến áp liên lạc 500/220 kV tại sân phân phối 500/220 kV Long Phú do EVNNPT làm chủ đầu tư. Hiện công trình này đang trong quá trình bàn giao cho EVN/EVNNPT.

Đình Dũng
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Tin cùng chuyên mục

Cập nhật tiến độ cụm dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3&4

Bộ Công Thương phê duyệt khung giá điện chất thải năm 2025

Khung giá cho thuỷ điện tích năng năm 2025

Cơ chế mới về điện lực tạo hành lang pháp lý cho đầu tư tư nhân

Thực hiện Quy hoạch điện VIII điều chỉnh: Những vấn đề lớn nào cần lưu ý?

Lào Cai: Khách hàng đồng hành cùng chương trình DR

Không để sự cố lưới truyền tải điện cao điểm mùa khô 2025

Khoảnh khắc cùng cán bộ vận hành hệ thống điện trực 30/4

Ngành điện phía Nam đảm bảo điện cho đại lễ 30/4

Trắng đêm của kỹ sư vận hành hệ thống điện miền Nam

EVNSPC: Dấu ấn 50 công trình điện mừng ngày Giải phóng miền Nam

Bộ trưởng Nguyễn Hồng Diên chỉ đạo những nhiệm vụ trọng tâm thực hiện Quy hoạch điện VIII điều chỉnh

Tây Ban Nha, Bồ Đào Nha tê liệt vì sự cố mất điện

Đảng bộ EVNNPT bước vào nhiệm kỳ mới với khí thế mới

EVNNPT đóng điện nhiều công trình chào mừng Đại hội Đảng bộ và ngày thống nhất đất nước

Bộ Công Thương công bố Quy hoạch điện VIII điều chỉnh

Toàn văn Quy hoạch điện VIII điều chỉnh

Nỗ lực ngày đêm đưa đường dây 500kV Lào Cai - Vĩnh Yên về đích

EVNSPC đưa vào vận hành nhiều công trình dịp kỷ niệm 30/4

PC Lào Cai trực 24/24 giờ để đảm bảo điện dịp Lễ 30/4 - 1/5
