Đẩy nhanh hơn nữa tiến độ cụm công trình giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1

PV

PV

Đây là đề nghị của Chánh văn phòng Ban chỉ đạo Quốc gia về phát triển Điện lực tại buổi làm việc với chủ đầu tư cụm dự án giải tỏa công suất NMNĐ BOT Vân Phong
Dự án truyền tải giải tỏa công suất nhiệt điện BOT Vân Phong 1: Đáp ứng tiến độ Giải tỏa công suất nhà máy nhiệt điện BOT Vân Phong 1: EVNNPT nỗ lực đưa dự án về đích

Ngày 24/11, ông Phùng Mạnh Ngọc - Chánh Văn phòng Ban chỉ đạo Quốc gia về phát triển Điện lực đã đi kiểm tra công trường và làm việc với Ban QLDA các công trình điện miền Trung (CPMB) về các dự án truyền tải giải tỏa công suất NMNĐ BOT Vân Phong 1 (gồm TBA 500kV Vân Phong và đấu nối, đường dây 500kV Vân Phong – Vĩnh Tân, đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân). Tham dự buổi làm việc có đại diện Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT).

Đẩy nhanh hơn nữa tiến độ cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1
Cuộc làm việc của lãnh đạo Văn phòng Ban chỉ đạo Quốc gia về phát triển Điện lực và chủ đầu tư

Nhiều hạng mục công trình đã gần hoàn thiện

Ông Nguyễn Đình Thọ - Phó Giám đốc CPMB cho biết: Đến nay, dự án TBA 500kV Vân Phong và đấu nối đã được địa phương bàn giao toàn bộ mặt bằng. Về tiến độ thi công phần trạm biến áp, đến nay đã cơ bản hoàn thành các hạng mục chính, trong đó đáng hạng mục quan trọng nhất là lắp đặt, đấu nối nhất thứ, nhị thứ máy biến áp đã hoàn thành và đang nghiệm thu phần liên động máy biến áp.

Các hạng mục đang thi công gồm hoàn thiện phần xây dựng nhà bay (đạt 95%); đang lắp đặt cống thoát nước, tiếp địa (đạt 90%, còn phần sân dự phòng); đang xây dựng hàng rào xây gạch (đạt 90%, còn khu vực sân dự phòng), thi công đường nội bộ (đạt 40%), hệ thống phòng cháy chữa cháy (đạt 95%)…

Đối với phần đường dây đấu nối đã hoàn thành đào đúc móng, dựng cột 66/66 vị trí, kéo dây 25,3/26 km và đang kéo 0,7 km còn lại. Theo đánh giá của CPMB, tiến độ dự án đáp ứng được yêu cầu đặt ra và dự kiến đóng điện kỹ thuật vào cuối tháng 11/2022.

Đối với dự án đường dây 500kV Vân Phong – Vĩnh Tân, đến nay tỉnh Khánh Hòa và Ninh Thuận đã bàn giao toàn bộ 304/304 vị trí móng và hành lang tuyến. Công trường đã đào, đúc móng xong 304/304 vị trí móng, lắp dựng cột xong 297/304 vị trí và đang dựng 7 vị trí còn lại. Công trường đã kéo dây được hơn 82/156km, đang kéo dây các khoảng cột còn lại. Theo nhận định của CPMB, các vị trí móng nằm khu vực đồi núi nên công tác vận chuyển vật tư cột thép, dây dẫn khó khăn. Thời tiết mùa mưa có nguy cơ ảnh hưởng đến công tác thi công và tiến độ dự án

Đối với dự án đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân, đến nay đã đào, đúc móng và dựng cột xong 3/3 vị trí và đang kéo dây.

Đẩy nhanh hơn nữa tiến độ cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1

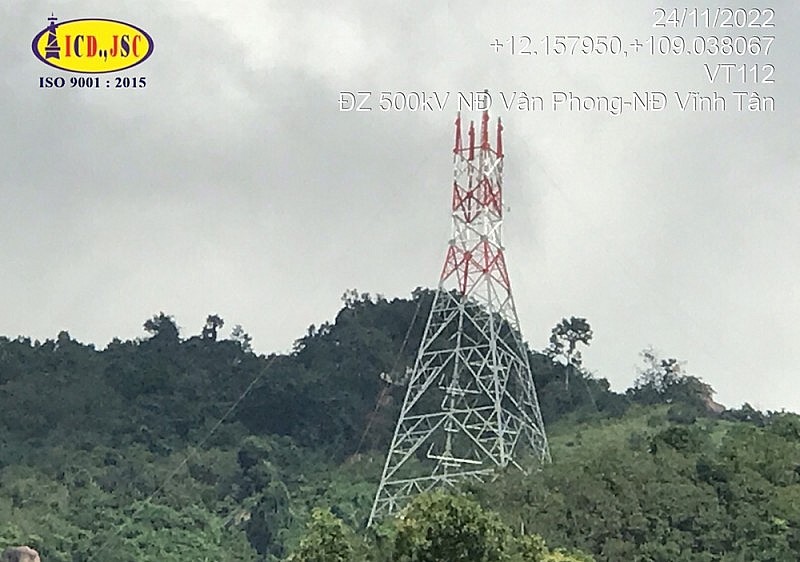

Thi công dựng cột vị trí 112 đường dây 500kV Vân Phong – Vĩnh Tân

Không được phép chủ quan

Phát biểu tại buổi làm việc, ông Phùng Mạnh Ngọc cho biết, cụm công trình có ý nghĩa rất quan trọng nhằm giải tỏa công suất NMNĐ BOT Vân Phong 1 vào cuối năm 2022. Đồng thời dự án góp phần giải tỏa nguồn năng lượng tái tạo trong khu vực lên hệ thống điện quốc gia. Trong quá trình triển khai dự án gặp rất nhiều khó khăn trong giai đoạn đầu tư đến thời điểm khởi công dự án vào đúng cao điểm dịch COVID-19. Tuy nhiên với tính cấp bách của dự án, trong quá trình triển khai Chính phủ, Ban Chỉ đạo Quốc gia về phát triển Điện lực cũng đã vào cuộc quyết liệt, làm việc với các bộ, ngành, địa phương để tháo gỡ vướng mắc cho dự án. Đến nay, tiến độ của dự án rất khả quan, Ban Chỉ đạo hoàn toàn tin tưởng dự án có thể về đích đúng hẹn.

Ông Phùng Mạnh Ngọc cũng ghi nhận và đánh giá cao những nỗ lực của EVN/EVNNPT/CPMB và các đơn vị tham gia dự án đã vượt qua nhiều khó khăn thách thức, dự án đã cơ bản giải quyết vấn đề mặt bằng, khối lượng thi công đạt được rất lớn, công trường đang huy động rất đông lực lượng để thi công nước rút và nghiệm thu để sẵn sàng tiếp nhận vận hành.

Tuy nhiên thời gian không còn nhiều, do đó chủ đầu tư cần đôn đốc nhà thầu cung cấp vật tư thiết bị đúng tiến độ, đôn đốc nhà thầu thi công kéo dây đảm bảo tiến độ đề ra. CPMB phối hợp với các cấp điều độ để bố trí lịch cắt điện hợp lý, phối hợp với NMNĐ BOT Vân Phong 1 để đấu nối thí nghiệm đồng bộ nhằm đảm bảo truyền tải điện cho nhà máy.

Đẩy nhanh hơn nữa tiến độ cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1

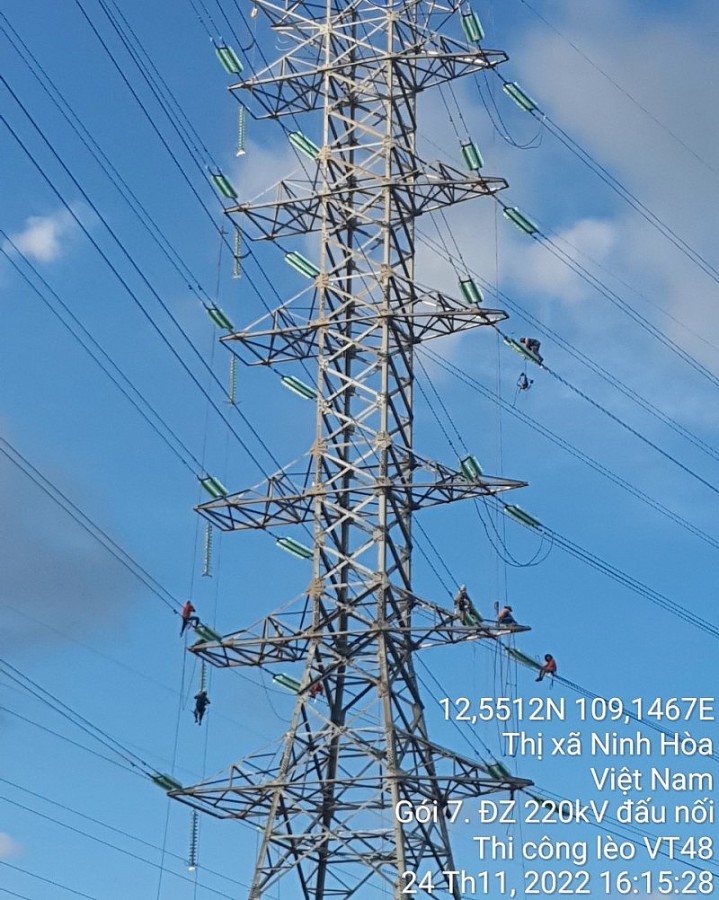

Thi công kéo dây

Về phía các nhà thầu xây lắp trong quá trình thi công cần đảm bảo tuyệt đối an toàn con người, trang thiết bị. Phối hợp chặt chẽ với chính quyền và nhân dân địa phương, cử cán bộ trông coi vật tư thiết bị để đảm bảo an ninh công trường. Cùng với đó huy động nhân lực đảm bảo để đáp ứng yêu cầu cả về tiến độ và chất lượng công trình.

Đối với tư vấn giám sát, tư vấn thiết kế cần bố trí đầy đủ nhân lực, đảm bảo chất lượng, tiến độ, an toàn trên công trường và kịp thời giải quyết những vấn đề phát sinh nếu có. Công ty Truyền tải điện 3 phối hợp chặt chẽ với nhà thầu để giám sát chất lượng dự án phù hợp thiết kế, đồng thời sẵn sàng nguồn nhân lực để tiếp nhận vận hành sau khi dự án hoàn thành và bàn giao cho Công ty Truyền tải điện 3.

Tại cuộc họp, ông Phùng Mạnh Ngọc đề nghị CPMB đôn đốc nhà thầu xây lắp để làm việc với UBND huyện giải quyết các vướng mắc phát sinh trong quá trình thi công kéo dây (nếu có). Đôn đốc nhà thầu xây lắp để làm việc UBND các huyện/xã thông báo đến hộ dân, tổ chức chặt hạ cây cối, tháo dỡ nhà, vật kiến trúc bàn giao mặt bằng cho đơn vị thi công kéo dây đóng điện công trình.

PV
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Tin mới nhất

PC Hải Phòng Đảm bảo lưới điện tốt nhất phục vụ khách hàng trong dịp cuối năm 2022

PC Hải Phòng Đảm bảo lưới điện tốt nhất phục vụ khách hàng trong dịp cuối năm 2022

PC Hải Phòng triển khai kế hoạch đảm bảo cung ứng điện ổn định, an toàn, tin cậy phục vụ khách hàng, các phụ tải quan trọng
Tiếp dòng di sản 130 năm Nhà máy đèn Bờ Hồ

Tiếp dòng di sản 130 năm Nhà máy đèn Bờ Hồ

Cách đây 130 năm (6/12/1892 - 6/12/2022), Nhà máy đèn Bờ Hồ, cơ sở điện lực đầu tiên của Hà Nội ra đời, tạo nền móng cho sự phát triển ngành điện sau này.
EVN phát động chương trình hiến máu tình nguyện lần thứ 8

EVN phát động chương trình hiến máu tình nguyện lần thứ 8

Sáng ngày 06/12/2022, tại trụ sở Tập đoàn Điện lực Việt Nam (EVN) đã diễn ra Lễ phát động chương trình hiến máu tình nguyện Tuần lễ hồng EVN lần thứ VIII.
Thanh Hóa: Đưa điện lưới quốc gia về với bản nghèo Xa Mang miền núi Quan Sơn

Thanh Hóa: Đưa điện lưới quốc gia về với bản nghèo Xa Mang miền núi Quan Sơn

Sau thời gian nỗ lực, thi công trong điều kiện thời tiết phức tạp, địa hình miền núi hiểm trở, nguồn điện lưới quốc gia đã về với bà con bản nghèo Xa Mang.
PC Hải Phòng tích cực triển khai các hoạt động trong Tháng tri ân khách hàng năm 2022

PC Hải Phòng tích cực triển khai các hoạt động trong Tháng tri ân khách hàng năm 2022

Công ty TNHH MTV Điện lực Hải Phòng (PC Hải Phòng) tích cực triển khai nhiều hoạt động trong tháng tri ân khách hàng, đặc biệt tháng 12 năm 2022.

Tin cùng chuyên mục

Tháng tri ân của EVNNPC hỗ trợ trực tiếp cho người dân, doanh nghiệp

Tháng tri ân của EVNNPC hỗ trợ trực tiếp cho người dân, doanh nghiệp

Tháng Tri ân khách hàng năm 2022 của EVNNPC được triển khai với nhiều hoạt động ý nghĩa, thiết thực hỗ trợ trực tiếp cho người dân, doanh nghiệp.
SPMB hoàn thành 2 dự án truyền tải 500kV

SPMB hoàn thành 2 dự án truyền tải 500kV

Ban QLDA các công trình điện miền Nam (SPMB) phối hợp với các đơn vị liên quan đóng điện thành công 2 dự án truyền tải 500kV.
Đề nghị điều chỉnh giá điện: Các chuyên gia, nhà quản lý nói gì?

Đề nghị điều chỉnh giá điện: Các chuyên gia, nhà quản lý nói gì?

Trong bối cảnh nguồn năng lượng sơ cấp tại Việt Nam đã cạn kiệt, nguồn nhiên liệu phải nhập khẩu thì cơ chế giá điện cũng cần điều chỉnh cho phù hợp
Pháp đối mặt với “vài ngày” lạnh giá khi người dân bị cắt điện luân phiên

Pháp đối mặt với “vài ngày” lạnh giá khi người dân bị cắt điện luân phiên

“Pháp có thể phải đối mặt với "một số ngày" bị cắt điện trong mùa đông này”, người đứng đầu Công ty Điều hành lưới điện Pháp RTE cho biết.
Tập đoàn điện lực Việt Nam: Cần điều chỉnh giá điện phù hợp với biến động đầu vào

Tập đoàn điện lực Việt Nam: Cần điều chỉnh giá điện phù hợp với biến động đầu vào

Chi phí sản xuất điện tăng cao, tài chính khó cân đối, ảnh hưởng đến việc cấp điện, do đó Tập đoàn Điện lực Việt Nam có ý kiến cần điều chỉnh giá điện.
Bám sát công trường, đẩy nhanh tiến độ, khẩn trương hoàn thiện các công trình đầu tư xây dựng năm 2022

Bám sát công trường, đẩy nhanh tiến độ, khẩn trương hoàn thiện các công trình đầu tư xây dựng năm 2022

PC Hải Phòng đẩy nhanh tiến độ hoàn thiện các công trình đầu tư xây dựng nhằm nâng cao chất lượng điện năng để phục vụ nhu cầu phát triển kinh tế xã hội.
Gỡ vướng mặt bằng 2 dự án truyền tải tại Phú Thọ: Nhiều kiến nghị cụ thể

Gỡ vướng mặt bằng 2 dự án truyền tải tại Phú Thọ: Nhiều kiến nghị cụ thể

Nhằm tháo gỡ khó khăn về mặt bằng 2 dự án truyền tải điện tại Phú Thọ, chiều 1/2, VP Ban Chỉ đạo quốc gia về phát triển điện lực đã làm việc với tỉnh Phú Thọ
Xã đảo đầu tiên trên cả nước được ngầm hóa lưới điện

Xã đảo đầu tiên trên cả nước được ngầm hóa lưới điện

Sau khi thực hiện ngầm hóa lưới điện tại xã đảo Thạnh An, huyện Cần Giờ, TP. Hồ Chí Minh, đây sẽ là xã đảo đầu tiên trên cả nước được ngầm hóa lưới điện.
Điện lực An Dương tăng cường dịch vụ bảo dưỡng bao thầu trạm biến áp

Điện lực An Dương tăng cường dịch vụ bảo dưỡng bao thầu trạm biến áp

Điện lực An Dương tăng cường dịch vụ bảo dưỡng bao thầu trạm biến áp khách hàng trên tinh thần trách nhiệm cao mang lại lợi ích thiết thực cho đôi bên.
PC Hải Phòng đóng điện thành công Máy biến áp T3 Trạm 110Kv tại An Lạc, Hồng Bàng

PC Hải Phòng đóng điện thành công Máy biến áp T3 Trạm 110Kv tại An Lạc, Hồng Bàng

PC Hải Phòng đã nghiệm thu đóng điện thành công công trình sửa chữa lớn Máy biến áp T3 Trạm 110Kv tại An Lạc,quận Hồng Bàng, thành phố Hải Phòng
PC Đà Nẵng: Nghiệm thu thành công, đưa vào vận hành nhiều TBA 110kV

PC Đà Nẵng: Nghiệm thu thành công, đưa vào vận hành nhiều TBA 110kV

Cuối tháng 11/2022, PC Đà Nẵng đã phối hợp với các đơn vị hoàn tất các công đoạn để tiến hành nghiệm thu, đưa vào vận hành nhiều trạm biến áp 110kV.
Đoàn Thanh niên EVN và EVNNPC ký kết phối hợp tuyên truyền tiết kiệm điện

Đoàn Thanh niên EVN và EVNNPC ký kết phối hợp tuyên truyền tiết kiệm điện

Ngày 30/11, Đoàn thanh niên EVN và EVNNPC đã ký kết Thỏa thuận phối hợp hoạt động đoàn về công tác tuyên truyền tiết kiệm điện, an toàn hành lang lưới điện.
Công ty Cổ phần Thuỷ điện Văn Chấn - Nguồn sáng nơi núi rừng

Công ty Cổ phần Thuỷ điện Văn Chấn - Nguồn sáng nơi núi rừng

Công ty Cổ phần Thuỷ điện Văn Chấn khẳng định vai trò quan trọng trong ngành điện và đóng góp tích cực cho phát triển kinh tế địa phương.
Giá điện ở châu Âu tăng chóng mặt vì nhiều nguyên nhân

Giá điện ở châu Âu tăng chóng mặt vì nhiều nguyên nhân

Địa chính trị, thuế, cung và cầu, chi phí nhiên liệu đầu vào tăng là những lý do chính cho sự thay đổi giá điện ở châu Âu.
EVN đã thể hiện trách nhiệm cao với cộng đồng bằng nhiều hoạt động an sinh xã hội thiết thực, hiệu quả

EVN đã thể hiện trách nhiệm cao với cộng đồng bằng nhiều hoạt động an sinh xã hội thiết thực, hiệu quả

Bên cạnh việc thực hiện tốt nhiệm vụ đảm bảo cung cấp điện, EVN còn phát huy vai trò trách nhiệm của Doanh nghiệp nhà nước trong công tác an sinh xã hội.
PC Kon Tum: Nghiệm thu và đóng điện Dự án Trạm biến áp 110kV

PC Kon Tum: Nghiệm thu và đóng điện Dự án Trạm biến áp 110kV

Dự án do Tổng Công ty Điện lực miền Trung, Ban Quản lý dự án Điện nông thôn miền Trung, PC Kon Tum và các đơn vị liên quan đã tổ chức tại địa bàn tỉnh Kon Tum.
EVNNPC nỗ lực tiết kiệm chi phí nhưng khó cân đối dòng tiền

EVNNPC nỗ lực tiết kiệm chi phí nhưng khó cân đối dòng tiền

Mặc dù đã nỗ lực tiết giảm chi phí nhưng giá điện mua vào tăng cao khiến Tổng Công ty Điện lực miền Bắc (EVNNPC) bị lỗ nhiều nghìn tỷ đồng.
Đóng điện Trạm biến áp 500kV Vân Phong và đấu nối

Đóng điện Trạm biến áp 500kV Vân Phong và đấu nối

Với sự chỉ đạo quyết liệt cùng sự vào cuộc của các nhà thầu, dự án Trạm biến áp 500kV Vân Phong và đấu nối đã về đích trước hạn 27 ngày.
Tiết giảm chi phí - đảm bảo cung ứng điện phát triển kinh tế xã hội 21 tỉnh thành phía Nam

Tiết giảm chi phí - đảm bảo cung ứng điện phát triển kinh tế xã hội 21 tỉnh thành phía Nam

Trong 10 tháng năm 2022, ngành điện miền Nam đảm bảo cung ứng điện ổn định, liên tục phục vụ phát triển kinh tế xã hội trên địa bàn 21 tỉnh thành phố phía Nam.
EVNNPT: Gấp rút triển khai các dự án truyền tải

EVNNPT: Gấp rút triển khai các dự án truyền tải

Trong những tháng còn lại của năm 2022, Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) sẽ nỗ lực hoàn thành các dự án truyền tải theo kế hoạch.
Xem thêm
Mobile VerionPhiên bản di động
