Điện lực TP. Hồ Chí Minh đóng điện đưa vào vận hành dự án cải tạo nhánh rẽ Trạm biến áp Intel

Tổng công ty Điện lực TP. Hồ Chí Minh vừa đóng điện thành công đưa vào vận hành giai đoạn 2, công trình “Cải tạo nhánh rẽ 110kV Trạm biến áp Intel”.
Điện lực TP. Hồ Chí Minh hoàn thành nâng cấp 3 trạm biến áp 110kV

Dự án “Cải tạo nhánh rẽ 110kV Trạm Intel” do Tổng công ty Điện lực TP. Hồ Chí Minh đầu tư cải tạo có chiều dài đơn tuyến khoảng 0,72 km, sử dụng cáp ngầm XLPE 1200 mm2 thay thế cho hệ thống cáp ngầm XLPE 500 mm2 hiện hữu đã xuống cấp. Dự án có tổng kinh phí đầu tư hơn 33 tỷ đồng.

Điện lực TP. Hồ Chí Minh đóng điện đưa vào vận hành dự án cải tạo nhánh rẽ Trạm biến áp Intel

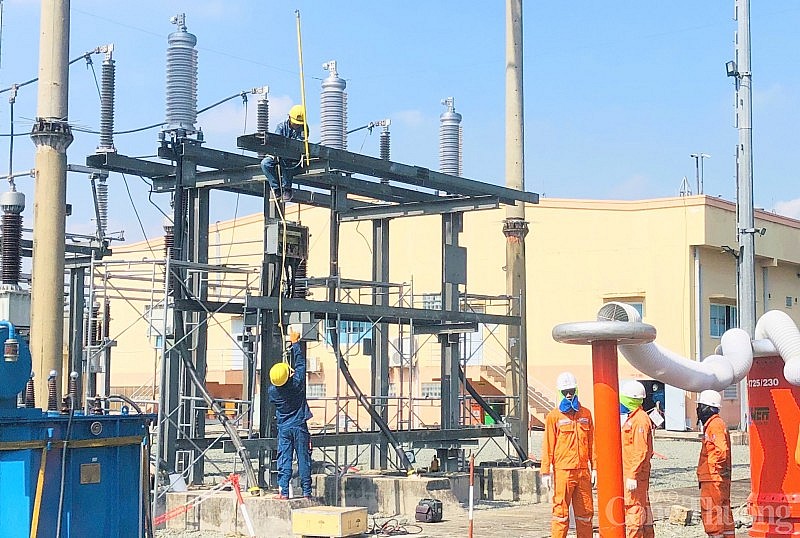

Kỹ sư Tổng công ty Điện lực TP. Hồ Chí Minh kiểm tra thử nghiệm hệ thống thiết bị trước khi đưa vào vận hành giai đoạn 2, công trình “Cải tạo nhánh rẽ 110kV Trạm biến áp Intel”

Tổng công ty Điện lực TP. Hồ Chí Minh - cho biết: Công trình “Cải tạo nhánh rẽ 110kV Trạm biến áp Intel” hoàn thành sẽ tăng cường khả năng cung cấp điện cho trạm biến áp 110kV Intel và các trạm lân cận, góp phần nâng cao chất lượng điện năng cung cấp cho nhà máy của Intel Product Việt Nam tại Khu công nghệ cao TP. Hồ Chí Minh.

TP. Hồ Chí Minh là đô thị đặc biệt, trung tâm lớn về kinh tế, văn hoá, giáo dục đào tạo, khoa học công nghệ, đầu mối giao lưu và hội nhập quốc tế, là đầu tàu của vùng kinh tế trọng điểm phía Nam, có vị trí chính trị quan trọng của cả nước. Để đáp ứng nhu cầu sử dụng điện phát triển kinh tế - xã hội và phục vụ đời sống nhân dân TP. Hồ Chí Minh, trong nhiều năm, Tổng công ty Điện lực TP. Hồ Chí Minh đã chủ động lập kế hoạch cải tạo, nâng cấp và xây dựng mới hệ thống trạm biến áp và đường dây tải điện cao áp nhằm nâng cao khả năng và độ tin cậy cung cấp điện, hiện đại hoá lưới điện của Thành phố. Đặc biệt đối với hệ thống cung cấp điện cho Khu công nghệ cao (TP. Thủ Đức) luôn nhận được sự quan tâm đầu tư lớn của Tổng công ty.

Sau hơn 5 tháng thi công dự án cải tạo nhánh rẽ 110kV Trạm biến áp Intel trong điều kiện vừa phải đảm bảo điện liên tục, ổn định cao cho Nhà máy Intel và các phụ tải quan trọng trong Khu công nghệ cao, vừa phải đảm bảo tiến độ công trình. Tổng công ty Điện lực TP. Hồ Chí Minh đã đóng điện mạch thứ 2 của tuyến cáp ngầm 110kV cấp điện cho trạm biến áp 110kV Intel (mạch thứ nhất đã được đóng điện vận hành ngày 30/10/2022 vừa qua), chính thức đưa vào vận hành toàn bộ 2 mạch cáp ngầm 110kV mới.

Việc hoàn thành dự án đúng tiến độ đã nâng cao khả năng tải điện 110kV cho Trạm biến áp 110kV Intel và các trạm biến áp 110kV khu vực TP. Thủ Đức, đồng thời giúp giảm tổn thất điện năng trên lưới truyền tải, tăng độ ổn định cho hệ thống điện TP. Hồ Chí Minh. Đặc biệt, công trình đã cung cấp hạ tầng điện chất lượng cao cho nhà máy của Intel Product Việt Nam, góp phần thực hiện thành công chính sách thu hút đầu tư nước ngoài của TP. Hồ Chí Minh.

Minh Khuê
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Điện lực TP. Hồ Chí Minh

Có thể bạn quan tâm

Tin mới nhất

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.

Tin cùng chuyên mục

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Tính đến thời điểm này, dự án Nhiệt điện Quảng Trạch 1 đã đạt tiến độ tổng thể khoảng 56,76% khối lượng.
EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI cho biết, đơn vị đã chuẩn bị các phương án đảm bảo điện an toàn, liên tục, ổn định phục vụ các hoạt động văn hoá thể thao và lễ hội trong dịp nghỉ lễ.
Tổng Liên đoàn Lao động Việt Nam động viên người lao động tham gia thi công đường dây 500kV mạch 3

Tổng Liên đoàn Lao động Việt Nam động viên người lao động tham gia thi công đường dây 500kV mạch 3

Chủ tịch Tổng Liên đoàn Lao động Việt Nam đã đến thăm hỏi động viên đoàn viên, người lao động trên công trường xây dựng Đường dây 500kV mạch 3.
Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa đã có giải pháp cấp điện hè 2024, trước mắt sẽ đảm bảo điện an toàn, ổn định phục vụ khách hàng trong thời gian nghỉ Lễ ngày 30/4-1/5
Ngành điện miền Bắc nỗ lực khắc phục sự cố lưới điện sau mưa lớn và lốc xoáy

Ngành điện miền Bắc nỗ lực khắc phục sự cố lưới điện sau mưa lớn và lốc xoáy

Tính đến sáng ngày 22/4/2024, các đơn vị thuộc EVNNPC cơ bản đã nỗ lực khắc phục sự cố lưới điện do mưa lớn và lốc xoáy tại các tỉnh miền núi phía Bắc.
Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Tỉnh Thanh Hóa đang nỗ lực triển khai dự án đường dây 500kV mạch 3 và quyết tâm bàn giao dự án vào ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

Trong 2 ngày 18 và 19/4, Điện lực Nga Sơn thuộc PC Thanh Hóa đã cấp điện an toàn, ổn định phục vụ Lễ hội Mai An Tiêm năm 2024.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Luật Điên lực 2004 và 2 lần sửa đổi đã tạo khuôn khổ pháp lý để ngành điện Việt Nam phát triển mạnh mẽ, vươn lên tóp đầu khu vực.
Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Theo Tổng công ty Truyền tải điện quốc gia, đường dây 500kV mạch 3 hoàn thành đúc móng được 663/1.177 vị trí cột, công tác dựng côt tiến hành khẩn trương.
EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN vừa có văn bản chỉ đạo các đơn vị thành viên tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện năm 2024 và các năm tiếp theo.
Cần chia sẻ trách nhiệm trong cung ứng điện năm 2024 khi thiếu nguồn

Cần chia sẻ trách nhiệm trong cung ứng điện năm 2024 khi thiếu nguồn

Nhiều địa phương đã ban hành Kế hoạch cung ứng điện năm 2024 khi hệ thống điện quốc gia thiếu nguồn hoặc vận hành ở chế độ khẩn cấp.
NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

NPTS chủ động phối hợp với các PTC đảm bảo cấp điện cho mùa khô năm 2024

Nhằm đảm bảo cấp điện trong mùa khô 2024, NPTS đã chủ động phối hợp với các PTC để thực hiện thí nghiệm định kỳ, xử lý khiếm khuyết trên lưới truyền tải.
Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Lâm Đồng: Nhanh chóng gỡ khó cho dự án Thuỷ điện Cam Ly

Ngay sau khi nhận được kiến nghị của chủ đầu tư dự án Nhà máy Thủy điện Cam Ly tại TP. Đà Lạt, Uỷ ban nhân dân tỉnh Lâm Đồng đã vào cuộc chỉ đạo gỡ khó.
Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Đường dây 220kV Nậm Sum- Nông Cống có kịp về đích khi còn vướng mắc?

Chỉ còn 1 tháng rưỡi nữa là đường dây 220kV Nậm Sum- Nông Cống phải hoàn thành đóng điện nhưng hiện vẫn còn nhiều vướng mắc giải phóng mặt bằng.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 1: Những nỗ lực của Bộ Công Thương

Sau 20 năm thực thi Luật Điện lực, hệ thống điện Việt Nam đã phát triển vững chắc. Thành quả này có đóng góp quan trọng của Bộ Công Thương.
Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Hà Giang: Sẵn sàng đảm bảo cấp điện an toàn, ổn định mùa mưa bão

Nhằm đảm bảo cấp điện an toàn, ổn định trong mùa mưa bão năm 2024, hiện công tác bảo dưỡng, sửa chữa, phương án ứng phó sự cố đã được PC Hà Giang hoàn tất.
Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Trà Vinh: Đề xuất đầu tư nhà máy điện rác trên 3.000 tỷ đồng

Một doanh nghiệp tư nhân muốn đầu tư xây dựng nhà máy điện rác xử lý 500 tấn/ngày, tổng mức đầu tư khoảng 3.000 – 3.500 tỷ đồng tại tỉnh Trà Vinh.
Xem thêm
Mobile VerionPhiên bản di động
