EVN nỗ lực đưa đường dây 220 kV Nậm Mô - Tương Dương về đích

Công trình đường dây 220 kV Nậm Mô - Tương Dương do Tập đoàn Điện lực Việt Nam làm chủ đầu tư đã sẵn sàng cho đóng điện vào ngày 30/11/2022.

Những khoảng néo, vị trí cột cuối cùng đã và đang được gấp rút hoàn thành, công trình đường dây 220 kV Nậm Mô- Tương Dương do Tập đoàn Điện lực Việt Nam làm chủ đầu tư đã sẵn sàng cho đóng điện vào ngày 30/11/2022.

Có mặt tại vị trí 59 của tuyến đường dây 220 kV Nậm Mô – Tương Dương (trên địa phận xã Xá Lượng, huyện Tương Dương- Nghệ An),cảm nhận của chúng tôi là một không khí hối hả của lực lượng thi công, giám sát, tư vấn đang nỗ lực hoàn thành những công việc, hạng mục cuối cùng của vị trí để đơn vị quản lý vận hành tiến hành nghiệm thu, đảm bảo hoàn thành đúng tiến độ theo chỉ đạo của Tập đoàn Điện lực Việt Nam(EVN), Bộ Công Thương và Chính phủ đó là toàn tuyến đường dây phải hoàn thành để ngày 30/11 đóng điện phía Việt Nam.

Có mặt ở tại công trình, đại diện chủ đầu tư EVN, anh Hoàng Đức Thành, Phó Phòng Kỹ thuật an toàn, Ban Quản lý Dự án điện 1(QLDA)- cán bộ trực tiếp điều phối dự án 220 kV Nậm Mô- Tương Dương trên lãnh thổ Việt Nam cho biết: “Tính đến ngày 12/11 khố lượng công việc của toàn tuyến đường dây trên lãnh thổ Việt Nam đã đạt khoảng 97%. Hiện phía Việt Nam đã có 144/145 móng đã thi công xong; hoàn thành lắp đặt 142 /145 cột và 137/145 khoảng néo. Còn 3 cột nữa gồm cột G2 tại khu vực biên giới đã xong móng chuẩn bị dựng cột và kéo dài dây, cột 17 đang thi công móng, cột 21 đang dựng cột để kéo dây”.

EVN nỗ lực đưa đường dây 220 kV Nậm Mô - Tương Dương về đích

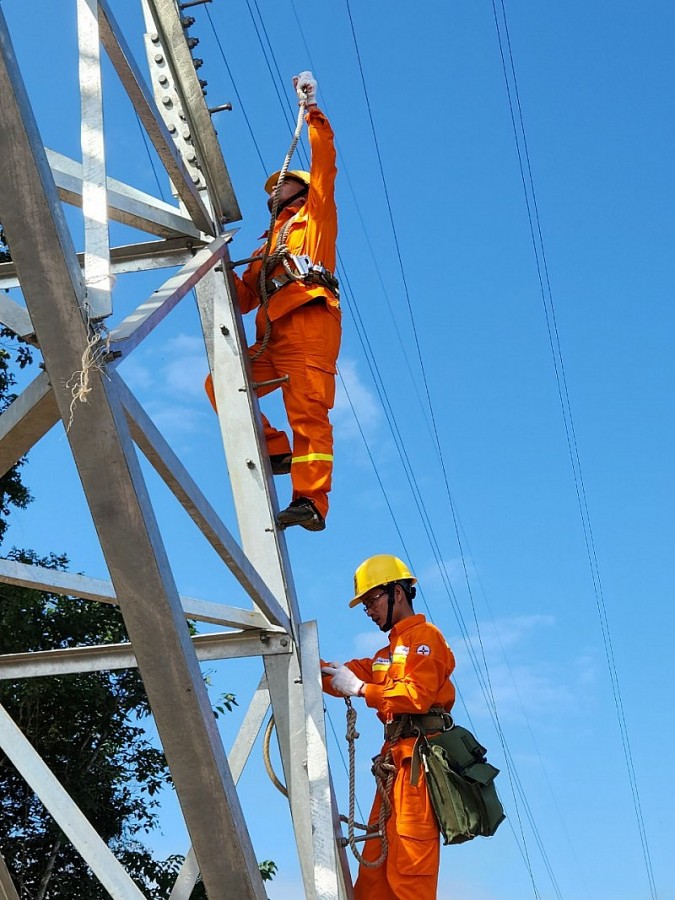

Vị trí cột 59- Đơn vị quản lý vận hành đang tiến hành kiểm tra, nghiệm thu

“Hiện chúng tôi đang phối hợp chặt chẽ với bên truyền tải và nhà thầu để thực hiện các công việc liên quan nghiệm thu, kiểm điểm các tồn tại. Tất cả các công việc này được tiến hành hành song song để đảm bảo tiến độ dự án. Theo chỉ đạo của EVN, Ban QLDA điện 1 cùng đơn vị tư vấn giám sát đã quyết tâm cố gắng để hoàn thành đúng mục tiêu mà EVN đưa ra là 30/11 hoàn thành công việc xây dựng và thủ tục nghiệm thu để đưa dự án phía Việt Nam vào vận hành”, anh Thành chia sẻ.

Theo chia sẻ từ đại diện của EVN thì hiện phía Lào cũng đang bước vào những giai đoạn cuối cùng để lắp đặt các thiết bị điều khiển, hiện công đoạn cuối cùng của hai bên đó là phối hợp để hoàn thành đấu nối qua biên giới.

Đại diện đơn vị nghiệm thu, quản lý vận hành, anh Hồ Ngọc Quyết- Đội trưởng Đội Truyền tải điện Con Cuông (thuộc Truyền tải điện Nghệ An, Công ty Truyền tải điện 1) cho biết: Với chức năng nhiệm vụ được giao, chúng tôi đã phối hợp với Ban QLDA điện 1 giám sát các khoảng néo và kéo dây, sau đó tổ chức nghiệm thu đồng loạt. Trước mắt để phục vụ đóng điện, chúng tôi đã bố trí nghiệm thu phần mang điện, gồm các phần dây dẫn, phần dây chống sét, dây cáp quang…Đặc biết, để đảm bảo tiến độ công việc, chúng tôi đã tổ chức thành 4 nhóm nghiệm thu theo hình thức cuốn chiếu. Hiện từ vị trí 77 -145 đã hoàn thành công tác nghiệm thu, còn các vị trí từ G1 (khu vực biên giới) đến vị trí 76 các đơn vị thi công đang hoàn thiện, sắp tới chúng tôi sẽ nghiệm thu đồng loạt”.

Cũng theo anh Hoàng Đức Thành cho biết, công trình với chiều dài 74,456 km có 145 vị trí cột, móng nhưng chỉ có 2-3 vị trí cột là gần đường giao thông thuận lợi cho thi công và vận chuyển thiết bị, vật tư. Còn lại toàn bộ là trên núi cao với địa hình hiểm trở, nhiều vị trí qua các khu rừng tự nhiên, đơn vị thi công chỉ có thể dùng tời kéo từng bao xi măng, cột thép… Có vị trí chỉ có thể dùng máy khoan đá và búa tạ để đào móng đặc biệt là ở những vị trí móng gặp đá cô đơn thì có khi mất đến gần 2 tháng để đào móng chưa kể thời tiết ở khu vực này mưa nhiều, nhiều thời điểm phải dừng thi công do mưa.

EVN nỗ lực đưa đường dây 220 kV Nậm Mô - Tương Dương về đích

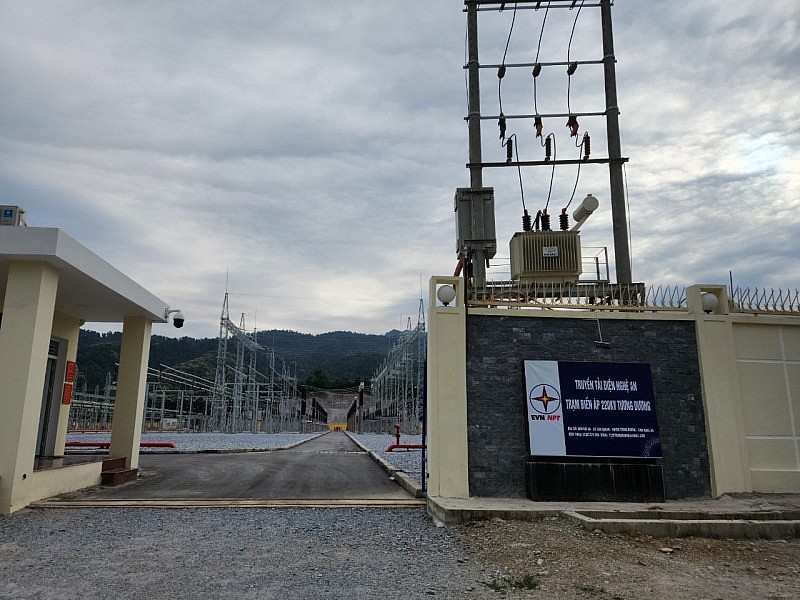

TBA 220 kV Tương Dương đã sẵn sàng cho tiếp nhận điện từ đường dây 220kV Nậm Mô- Tương Dương

“Trước những khó khăn về thời tiết, địa hình, địa lý.. để đảm bảo tiến độ thi công, chủ đầu tư cùng nhà thầu đã động viên cán bộ, công nhân viên dựng lán trại ngay tại các vị trí cột để thi công bất cứ lúc nào khi điều kiện thời tiết cho phép, do vậy để công trình hoàn thành đúng tiến độ là cả một sự nỗ lực không nhỏ của đơn vị thi công, nhà thầu, tư vấn, giám sát cùng sự chỉ đạo, hỗ trợ kịp thời của Chính phủ, EVN cùng chính quyền địa phương”, anh Hoàng Đức Thành cho biết thêm.

Trước đó vào ngày 16/5/2022, TBA 220 kV Tương Dương thuộc công trình TBA 220 kV Tương Dương và đấu nối do Tổng Công ty Truyền tải điện Quốc gia làm chủ đầu tư đã được đóng điện và đưa vào vận hành. Trạm có chức năng phục vụ cho việc đấu nối nhập khẩu điện từ cụm nhà máy thủy điện Nậm Mô (Lào) và giải tỏa công suất các nhà máy thủy điện vừa và nhỏ của Nghệ An.

Dự án đường dây 220 kV Nậm Mô (Lào) - Tương Dương (đoạn trên lãnh thổ Việt Nam) là đường dây mạch kép từ biên giới Việt Nam - Lào đến TBA 220 kV Tương Dương, có khả năng mang tải 1.000 MW. Đây là dự án hoàn thành nhằm kỷ niệm 60 năm ngày thiết lập quan hệ ngoại giao giữa 2 nước Việt Nam và Cộng hòa Dân chủ nhân dân Lào (5/9/1962 - 5/9/2022) và 45 năm Ngày ký quan hệ song phương giữa 2 nước (19/7/1977 - 19/7/2022).

Thu Hường
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tập đoàn Điện lực Việt Nam

Có thể bạn quan tâm

Tin mới nhất

SPMB hoàn thành 2 dự án truyền tải 500kV

SPMB hoàn thành 2 dự án truyền tải 500kV

Ban QLDA các công trình điện miền Nam (SPMB) phối hợp với các đơn vị liên quan đóng điện thành công 2 dự án truyền tải 500kV.
Đề nghị điều chỉnh giá điện: Các chuyên gia, nhà quản lý nói gì?

Đề nghị điều chỉnh giá điện: Các chuyên gia, nhà quản lý nói gì?

Trong bối cảnh nguồn năng lượng sơ cấp tại Việt Nam đã cạn kiệt, nguồn nhiên liệu phải nhập khẩu thì cơ chế giá điện cũng cần điều chỉnh cho phù hợp
Pháp đối mặt với “vài ngày” lạnh giá khi người dân bị cắt điện luân phiên

Pháp đối mặt với “vài ngày” lạnh giá khi người dân bị cắt điện luân phiên

“Pháp có thể phải đối mặt với "một số ngày" bị cắt điện trong mùa đông này”, người đứng đầu Công ty Điều hành lưới điện Pháp RTE cho biết.
Tập đoàn điện lực Việt Nam: Cần điều chỉnh giá điện phù hợp với biến động đầu vào

Tập đoàn điện lực Việt Nam: Cần điều chỉnh giá điện phù hợp với biến động đầu vào

Chi phí sản xuất điện tăng cao, tài chính khó cân đối, ảnh hưởng đến việc cấp điện, do đó Tập đoàn Điện lực Việt Nam có ý kiến cần điều chỉnh giá điện.
Bám sát công trường, đẩy nhanh tiến độ, khẩn trương hoàn thiện các công trình đầu tư xây dựng năm 2022

Bám sát công trường, đẩy nhanh tiến độ, khẩn trương hoàn thiện các công trình đầu tư xây dựng năm 2022

PC Hải Phòng đẩy nhanh tiến độ hoàn thiện các công trình đầu tư xây dựng nhằm nâng cao chất lượng điện năng để phục vụ nhu cầu phát triển kinh tế xã hội.

Tin cùng chuyên mục

Gỡ vướng mặt bằng 2 dự án truyền tải tại Phú Thọ: Nhiều kiến nghị cụ thể

Gỡ vướng mặt bằng 2 dự án truyền tải tại Phú Thọ: Nhiều kiến nghị cụ thể

Nhằm tháo gỡ khó khăn về mặt bằng 2 dự án truyền tải điện tại Phú Thọ, chiều 1/2, VP Ban Chỉ đạo quốc gia về phát triển điện lực đã làm việc với tỉnh Phú Thọ
Xã đảo đầu tiên trên cả nước được ngầm hóa lưới điện

Xã đảo đầu tiên trên cả nước được ngầm hóa lưới điện

Sau khi thực hiện ngầm hóa lưới điện tại xã đảo Thạnh An, huyện Cần Giờ, TP. Hồ Chí Minh, đây sẽ là xã đảo đầu tiên trên cả nước được ngầm hóa lưới điện.
Điện lực An Dương tăng cường dịch vụ bảo dưỡng bao thầu trạm biến áp

Điện lực An Dương tăng cường dịch vụ bảo dưỡng bao thầu trạm biến áp

Điện lực An Dương tăng cường dịch vụ bảo dưỡng bao thầu trạm biến áp khách hàng trên tinh thần trách nhiệm cao mang lại lợi ích thiết thực cho đôi bên.
PC Hải Phòng đóng điện thành công Máy biến áp T3 Trạm 110Kv tại An Lạc, Hồng Bàng

PC Hải Phòng đóng điện thành công Máy biến áp T3 Trạm 110Kv tại An Lạc, Hồng Bàng

PC Hải Phòng đã nghiệm thu đóng điện thành công công trình sửa chữa lớn Máy biến áp T3 Trạm 110Kv tại An Lạc,quận Hồng Bàng, thành phố Hải Phòng
PC Đà Nẵng: Nghiệm thu thành công, đưa vào vận hành nhiều TBA 110kV

PC Đà Nẵng: Nghiệm thu thành công, đưa vào vận hành nhiều TBA 110kV

Cuối tháng 11/2022, PC Đà Nẵng đã phối hợp với các đơn vị hoàn tất các công đoạn để tiến hành nghiệm thu, đưa vào vận hành nhiều trạm biến áp 110kV.
Đoàn Thanh niên EVN và EVNNPC ký kết phối hợp tuyên truyền tiết kiệm điện

Đoàn Thanh niên EVN và EVNNPC ký kết phối hợp tuyên truyền tiết kiệm điện

Ngày 30/11, Đoàn thanh niên EVN và EVNNPC đã ký kết Thỏa thuận phối hợp hoạt động đoàn về công tác tuyên truyền tiết kiệm điện, an toàn hành lang lưới điện.
Công ty Cổ phần Thuỷ điện Văn Chấn - Nguồn sáng nơi núi rừng

Công ty Cổ phần Thuỷ điện Văn Chấn - Nguồn sáng nơi núi rừng

Công ty Cổ phần Thuỷ điện Văn Chấn khẳng định vai trò quan trọng trong ngành điện và đóng góp tích cực cho phát triển kinh tế địa phương.
Giá điện ở châu Âu tăng chóng mặt vì nhiều nguyên nhân

Giá điện ở châu Âu tăng chóng mặt vì nhiều nguyên nhân

Địa chính trị, thuế, cung và cầu, chi phí nhiên liệu đầu vào tăng là những lý do chính cho sự thay đổi giá điện ở châu Âu.
EVN đã thể hiện trách nhiệm cao với cộng đồng bằng nhiều hoạt động an sinh xã hội thiết thực, hiệu quả

EVN đã thể hiện trách nhiệm cao với cộng đồng bằng nhiều hoạt động an sinh xã hội thiết thực, hiệu quả

Bên cạnh việc thực hiện tốt nhiệm vụ đảm bảo cung cấp điện, EVN còn phát huy vai trò trách nhiệm của Doanh nghiệp nhà nước trong công tác an sinh xã hội.
PC Kon Tum: Nghiệm thu và đóng điện Dự án Trạm biến áp 110kV

PC Kon Tum: Nghiệm thu và đóng điện Dự án Trạm biến áp 110kV

Dự án do Tổng Công ty Điện lực miền Trung, Ban Quản lý dự án Điện nông thôn miền Trung, PC Kon Tum và các đơn vị liên quan đã tổ chức tại địa bàn tỉnh Kon Tum.
EVNNPC nỗ lực tiết kiệm chi phí nhưng khó cân đối dòng tiền

EVNNPC nỗ lực tiết kiệm chi phí nhưng khó cân đối dòng tiền

Mặc dù đã nỗ lực tiết giảm chi phí nhưng giá điện mua vào tăng cao khiến Tổng Công ty Điện lực miền Bắc (EVNNPC) bị lỗ nhiều nghìn tỷ đồng.
Đóng điện Trạm biến áp 500kV Vân Phong và đấu nối

Đóng điện Trạm biến áp 500kV Vân Phong và đấu nối

Với sự chỉ đạo quyết liệt cùng sự vào cuộc của các nhà thầu, dự án Trạm biến áp 500kV Vân Phong và đấu nối đã về đích trước hạn 27 ngày.
Tiết giảm chi phí - đảm bảo cung ứng điện phát triển kinh tế xã hội 21 tỉnh thành phía Nam

Tiết giảm chi phí - đảm bảo cung ứng điện phát triển kinh tế xã hội 21 tỉnh thành phía Nam

Trong 10 tháng năm 2022, ngành điện miền Nam đảm bảo cung ứng điện ổn định, liên tục phục vụ phát triển kinh tế xã hội trên địa bàn 21 tỉnh thành phố phía Nam.
EVNNPT: Gấp rút triển khai các dự án truyền tải

EVNNPT: Gấp rút triển khai các dự án truyền tải

Trong những tháng còn lại của năm 2022, Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) sẽ nỗ lực hoàn thành các dự án truyền tải theo kế hoạch.
EVN với nhiều giải pháp tiết kiệm chi phí

EVN với nhiều giải pháp tiết kiệm chi phí

Trong bối cảnh rất khó khăn do giá nhiên liệu đầu vào sản xuất điện tăng đột biến, EVN đã quyết liệt triển khai đồng bộ nhiều giải pháp tiết kiệm chi phí
Sắp đóng điện Dự án Trạm biến áp 500kV Vân Phong và đấu nối

Sắp đóng điện Dự án Trạm biến áp 500kV Vân Phong và đấu nối

Ngày 27/11, tại Khánh Hòa, Hội đồng nghiệm nghiệm thu cấp EVNNPT đã chủ trì cuộc họp về kế hoạch đóng điện Trạm biến áp 500kV Vân Phong và đấu nối.
Thanh Hóa: Đường dây Bỉm Sơn - Nga Sơn và Trạm biến áp 110kV Nga Sơn đi vào hoạt động

Thanh Hóa: Đường dây Bỉm Sơn - Nga Sơn và Trạm biến áp 110kV Nga Sơn đi vào hoạt động

Tổng công ty Điện lực miền Bắc, Tập đoàn điện lực Việt Nam tổ chức Lễ gắn biển công trình Đường dây Bỉm Sơn-Nga Sơn và Trạm biến áp 110kV Nga Sơn tỉnh Thanh Hóa
Hội nghị Khoa học công nghệ điện lực 2022: Tối ưu hoá hiệu quả vận hành hệ thống điện quốc gia

Hội nghị Khoa học công nghệ điện lực 2022: Tối ưu hoá hiệu quả vận hành hệ thống điện quốc gia

Ngày 25/11, Hội nghị Khoa học công nghệ điện lực toàn quốc năm 2022 đã diễn với chủ đề “Chuyển đổi số và nâng cao hiệu quả vận hành hệ thống điện quốc gia".
Giá điện nhiều nước trên thế giới vẫn tăng cao trong quý IV

Giá điện nhiều nước trên thế giới vẫn tăng cao trong quý IV

Do khủng hoảng năng lượng, lạm phát kéo dài và chiến sự diễn ra tại Ukraine chưa có dấu hiệu dừng lại khiến giá điện ở nhiều nơi trên thế giới vẫn tăng cao.
Đẩy nhanh hơn nữa tiến độ cụm công trình giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1

Đẩy nhanh hơn nữa tiến độ cụm công trình giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1

Đây là đề nghị của Chánh văn phòng Ban chỉ đạo Quốc gia về phát triển Điện lực tại buổi làm việc với chủ đầu tư cụm dự án giải tỏa công suất NMNĐ BOT Vân Phong
Xem thêm
Mobile VerionPhiên bản di động
