Bộ trưởng Nguyễn Hồng Diên họp với các địa phương, chủ đầu tư về dự án điện khí
Trang thông tin Bộ trưởng và lãnh đạo Bộ Công Thương 24/05/2024 14:29
Chiều 24/5/2024, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chủ trì buổi làm việc trực tuyến với các địa phương, chủ đầu tư về các dự án nhiệt điện sử dụng khí thiên nhiên khai thác trong nước và khí tự nhiên hóa lỏng LNG nằm trong danh mục các dự án trọng điểm đầu tư của Quy hoạch và Kế hoạch thực hiện Quy hoạch điện VIII.
Tham dự buổi làm việc, tại điểm cầu Bộ Công Thương có đại diện các đơn vị: Cục Điện lực và Năng lượng tái tạo; Văn phòng Bộ; Văn phòng Ban chỉ đạo Quốc gia ngành Năng lượng; Cục Điều tiết điện lực; Cục Công Thương địa phương; Vụ Dầu khí và Than; Vụ Tiết kiệm năng lượng và Phát triển bền vững; Vụ Pháp chế; Ủy ban Quản lý vốn Nhà nước cùng đại diện các Tập đoàn: Điện lực Việt Nam (EVN), Dầu khí Việt Nam (PVN).
Cùng tham dự cuộc họp còn có đại diện 15 tỉnh, thành phố: Thành phố Hồ Chí Minh, Quảng Ninh, Nghệ An, Quảng Ngãi, Long An, Bạc Liêu, Bình Thuận, Thái Bình, Thanh Hóa, Quảng Bình, Quảng Trị, Quảng Nam, Ninh Thuận, Đồng Nai, Cần Thơ.

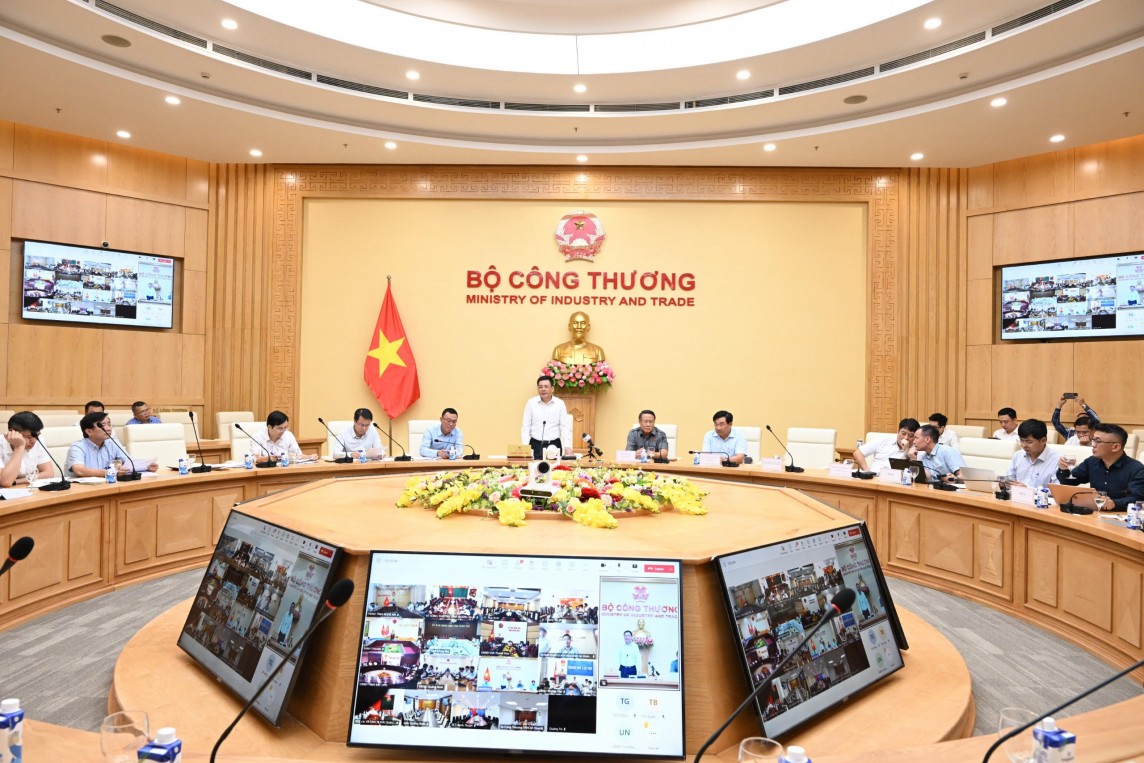

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên chủ trì buổi làm việc trực tuyến với các địa phương, chủ đầu tư về các dự án nhiệt điện sử dụng khí thiên nhiên khai thác trong nước và khí tự nhiên hóa lỏng LNG |
Báo cáo tại buổi làm việc, ông Tô Xuân Bảo - Cục trưởng Cục Điện lực và Năng lượng tái tạo cho biết, theo Quy hoạch điện VIII, tổng quy mô công suất các dự án nhà máy điện khí được đầu tư xây dựng và đưa vào vận hành đến năm 2030 là 30.424 MW (23 dự án). Trong đó, tổng công suất nhà máy điện khí sử dụng khí khai thác trong nước là 7.900 MW (10 dự án), tổng công suất nhà máy điện khí sử dụng LNG là 22.524 MW (13 dự án).
Cục trưởng Tô Xuân Bảo cho biết, trên cơ sở nội dung cuộc họp ngày 12/4/2024 và Kết luận của Bộ trưởng tại Thông báo số 94/TB-BCT ngày 12/4/2024, tính đến thời điểm hiện tại, hầu hết các dự án điện khí đang trong quá trình chuẩn bị đầu tư vẫn chưa có nhiều tiến triển, đặc biệt là 3 dự án Cà Ná, Nghi Sơn, Quỳnh Lập với tổng công suất 4.500 MW vẫn chưa lựa chọn được nhà đầu tư.
Các dự án đang trong quá trình chuẩn bị đầu tư như Hải Lăng giai đoạn 1, Quảng Ninh vẫn chưa hoàn thiện FS theo ý kiến thẩm định của Cục Điện lực và Năng lượng tái tạo để trình lại Bộ Công Thương thẩm định. Dự án LNG Bạc Liêu, Hiệp Phước giai đoạn 1, Ô Môn 2 chưa hoàn thành công tác đàm phán PPA; Dự án Long An I và II chưa hoàn thành công tác điều chỉnh chủ trương đầu tư, chưa phê duyệt FS; 2 dự án BOT Sơn Mỹ I, BOT Sơn Mỹ II: các chủ đầu tư vẫn chưa hoàn thiện FS theo quy định để đủ điều kiện phê duyệt.
Đối với dự án Nhà máy điện NT3&4, đã có tiến triển trong công tác thi công, đã hoàn thành công tác nhận điện ngược từ đường dây 220 kV vào SPP 220 kV Nhà máy điện NT3. Cùng đó, Tỉnh ủy và UBND tỉnh Đồng Nai đã tích cực chỉ đạo để giải quyết các tồn tại còn lại trong công tác thuê đất.
Về triển khai đường dây đấu nối để giải tỏa công suất của Dự án, gồm các dự án thành phần: Trạm biến áp 220 kV KCN Nhơn Trạch và đường dây dấu nối; Đường dây 220 kV NMĐ Nhơn Trạch 3 - TBA 500 kV Long Thành; Đường dây 220 kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái; Đường dây 500 kV NMĐ Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè. UBND tỉnh cũng đã có chỉ đạo cụ thể cho các địa phương, đồng thời báo cáo Thủ tướng Chính phủ và Bộ Xây dựng để tháo gỡ các khó khăn trong công tác quy hoạch, giải phóng mặt bằng, thu hồi đất, phê duyệt dự án.
Ông Tô Xuân Bảo - Cục trưởng Cục Điện lực và Năng lượng tái tạo, Bộ Công Thương báo cáo tóm tắt tiến độ các dự án điện khí tại buổi làm việc |
Đối với các đơn vị chức năng thuộc Bộ Công Thương, Cục trưởng Tô Xuân Bảo cho biết, đơn vị đã tích cực thực hiện chức năng, nhiệm vụ được giao theo thẩm quyền, Cục đang xây dựng dự thảo Nghị định quy định về cơ chế mua bán điện các dự án điện sử dụng khí thiên nhiên và LNG, trình Lãnh đạo Bộ xem xét, xin ý kiến các cơ quan liên quan theo quy định để trình Thủ tướng Chính phủ ban hành.

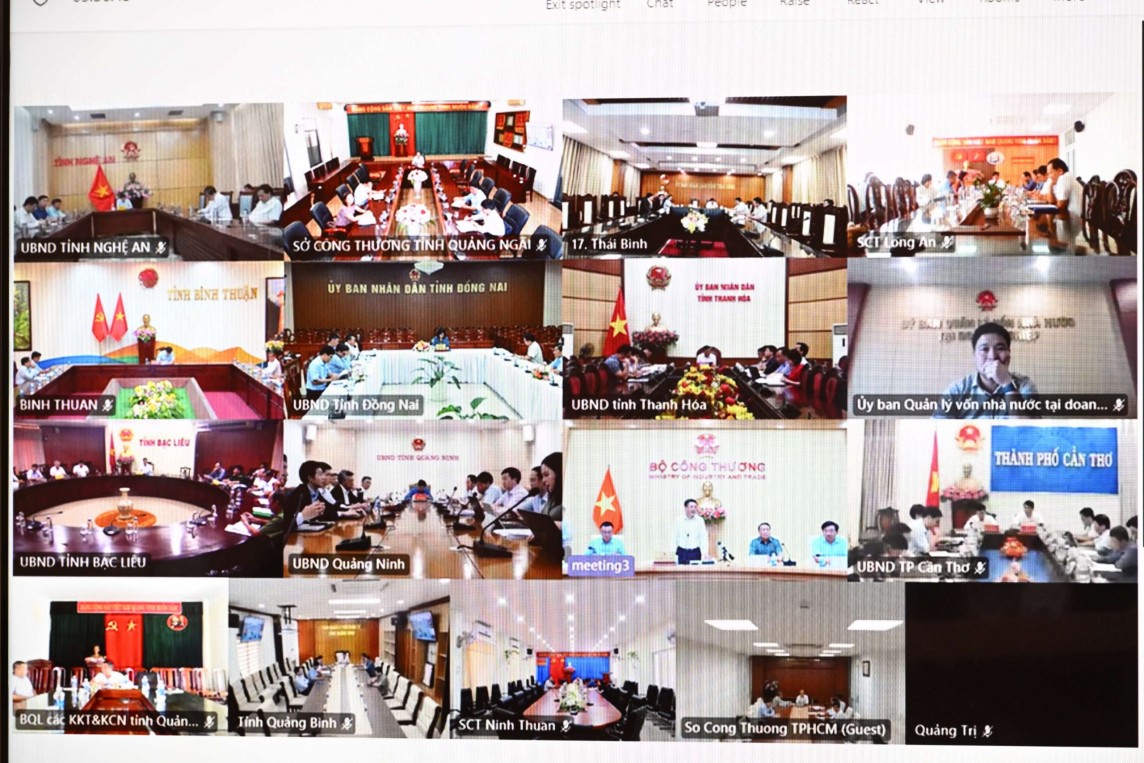

Cùng tham dự cuộc họp còn có đại diện 15 tỉnh, thành phố: Thành phố Hồ Chí Minh, Quảng Ninh, Nghệ An, Quảng Ngãi, Long An, Bạc Liêu, Bình Thuận, Thái Bình, Thanh Hóa, Quảng Bình, Quảng Trị, Quảng Nam, Ninh Thuận, Đồng Nai, Cần Thơ |
Phát biểu mở đầu buổi làm việc, Bộ trưởng Nguyễn Hồng Diên nêu rõ, sau cuộc họp ngày 12/4/2024, Bộ Công Thương đã có Thông báo Kết luận cuộc họp số 94/TB-BCT, tuy nhiên, qua thông tin báo cáo của một số địa phương cũng như quá trình theo dõi của các đơn vị chuyên môn của Bộ Công Thương thì tình hình thực hiện các dự án điện khí chưa có nhiều thay đổi ngoại trừ Dự án Nhà máy điện Nhơn Trạch 3 và 4.
"Hôm nay Bộ Công Thương tổ chức cuộc họp với với đầy đủ các thành phần đại diện cho Lãnh đạo các tỉnh/thành phố, Uỷ ban Quản lý vốn, EVN, PVN và chủ đầu tư các dự án để nghe báo cáo cập nhật về tình hình thực hiện các các dự án trên địa bàn, các kết quả đã đạt được so với cuộc họp trước đó" - Bộ trưởng Nguyễn Hồng Diên nhấn mạnh và yêu cầu các địa phương, chủ đầu tư trao đổi, thảo luận đưa ra giải pháp để tháo gỡ các khó khăn vướng mắc, với quyết tâm cao nhất để đảm bảo tiến độ các dự án.
Báo Công Thương sẽ cập nhật liên tục thông tin về buổi làm việc...
