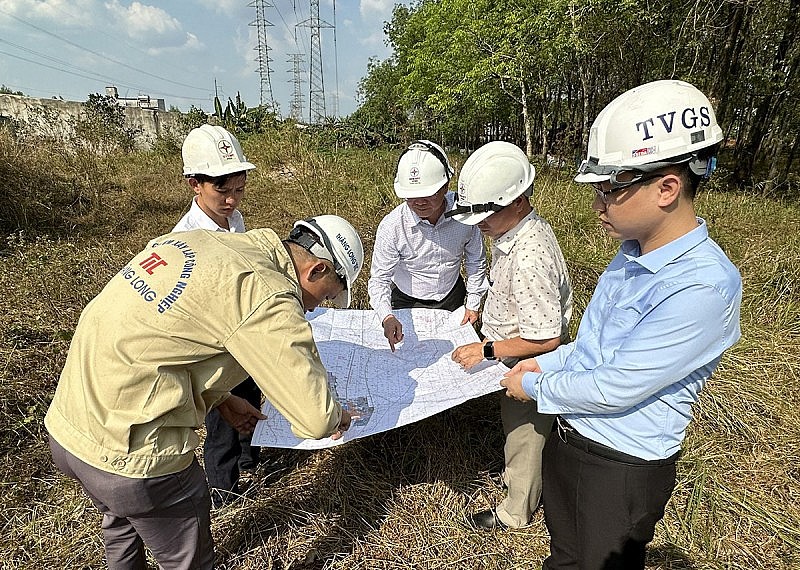

EVNNPT gỡ vướng mặt bằng các dự án truyền tải điện đi qua Bình Dương Sớm tháo gỡ mặt bằng các dự án truyền tải điện đi qua Đồng Nai |
Tại buổi làm việc, lãnh đạo Văn phòng Ban Chỉ đạo quốc gia về phát triển Điện lực đề nghị Uỷ ban Nhân dân tỉnh Bình Phước sớm bàn giao mặt bằng dự án TBA 500kV Chơn Thành và đường dây đấu nối; Đường dây 500kV Đức Hòa – Chơn Thành đoạn qua địa bàn tỉnh.
Ông Trần Văn Mi - Phó Chủ tịch UBND tỉnh Bình Phước phát biểu tại cuộc họp |
Chậm tiến độ vì mặt bằng
Báo cáo của đại diện Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho thấy, dự án Trạm biến áp 500kV Chơn Thành và đấu nối được sử dụng từ nguồn vốn vay của Ngân hàng phát triển châu Á (ADB) và là dự án trọng điểm cấp bách, nhằm cung cấp điện, đáp ứng nhu cầu phụ tải ngày càng tăng cao của tỉnh tỉnh Bình Phước, Bình Dương và các tỉnh lân cận. Dự án do Ban QLDA các công trình điện miền Trung (thuộc EVNNPT) trực tiếp điều hành.
Đến nay phần Trạm biến áp (TBA) 500kV và nhánh rẽ 500kV đã bàn giao mặt bằng và hoàn thành thi công. Phần nhánh rẽ 220kV, đến nay đã chậm tiến độ 2 năm nhưng vẫn còn 3 vị trí chưa bàn giao mặt bằng. Cụ thể, vị trí số 8 đã phê duyệt phương án bồi thường nhưng hộ dân không đồng ý nhận tiền và có kiến nghị đơn giá đất và cây trồng thấp.
Vị trí 18, hộ dân có yêu cầu điều chỉnh đơn giá đất (mặt tiền) cho phù hợp thực tế. Vị trí số 28 chưa phê duyệt phương án do có công trình xây dựng trên đất nông nghiệp. Phần hành lang tuyến có tổng số 105 hộ dân ảnh hưởng, đến nay đã phê duyệt phương án bồi thường, hỗ trợ được 08 đợt tương ứng 90/105 hộ, chi trả tiền được 79/90 hộ (tương ứng 20/29 khoảng cột).
Dự án đường dây 500kV Đức Hoà - Chơn Thành có quy mô xây dựn mới đường dây 500kV mạch kecps và 4 mạch hỗn hợp 500-220kV. Tổng chiều dài tuyến đường dây khoảng 104km đi qua 4 tỉnh, trong đó đoạn qua tỉnh Bình Phước có 8 vị trí thuộc thị xã Chơn Thành.
Công trình khởi công từ ngày 30/12/2020, kế hoạch đóng điện tháng 10/2023. Mặc dù đến nay, tỉnh Bình Phước đã bàn giao phần móng 08/08 vị trí móng trụ nhưng khó khăn, vướng mắc phần hành lang tuyến khi 8 thửa đất đã có hợp đồng công chứng chuyển nhượng, Chi nhánh văn phòng đăng ký đất đai thị xã Chơn Thành chưa cho cập nhật chủ sử dụng mới, 11 thửa đất không liên hệ được chủ sử dụng. Ngoài ra một số hộ dân chưa đồng thuận cho rằng đơn giá thấp.
Đoàn công tác của Văn phòng Ban Chỉ đạo quốc gia về phát triển Điện lực kiểm tra công trường dự án truyền tải đi qua tỉnh Bình Phước |
Sẽ bảo vệ thi công nếu chống đối
Tại buổi làm việc ông Hoàng Trọng Hiếu cho biết, các dự án truyền tải nêu trên có ý nghĩa rất quan trọng trong đảm bảo điện cho tỉnh Bình Phước nói riêng và vùng kinh tế Đông Nam Bộ nói chung.
Hiện nay, phần TBA 500kV và phần nhánh rẽ 500kV đã đóng điện từ tháng 09/2020, riêng phần đường dây đấu nối 220kV vẫn chưa hoàn thành, ảnh hưởng đến hiệu quả kinh tế chung của Dự án. Để đảm bảo tiến độ đóng điện Dự án trong tháng 4/2023 theo tiến độ cam kết với nhà tài trợ vốn Ngân hàng phát triển châu Á (ADB), Văn phòng Ban Chỉ đạo đề nghị UBND tỉnh quan tâm chỉ đạo UBND thị xã Chơn Thành, Sở TN&MT, Sở Giao thông vận tải đẩy nhanh tiến độ bồi thường giải phóng mặt bằng (BTGPMB) để thi công hoàn thành dự án.
UBND thị xã Chơn Thành khẩn trương thành thành lập tổ công tác tổ chức giải thích, tuyên truyền, vận động đối với các hộ dân ảnh hưởng trong hành lang tuyến đã có quyết định phê duyệt sớm nhận tiền bồi thường, hỗ trợ theo quy định để bàn giao mặt bằng thi công trong tháng 02/2023. Trường hợp, hộ dân vẫn không hợp tác, không bàn giao mặt bằng (mà địa phương đã vận động nhiều lần), đề nghị UBND huyện củng cố hồ sơ để có biện pháp hành chính cưỡng chế thu hồi đất (hoặc bảo vệ thi công) bàn giao mặt bằng thi công trong tháng 03/2023.
Dự án đường dây 500kV Đức Hoà – Chơn Thành, để đáp ứng tiến độ đóng điện dự án trong tháng 10/2023, ông Hoàng Trọng Hiếu đề nghị UBND tỉnh Bình Phước quan tâm chỉ đạo các sở, ngành và địa phương có đường dây đi qua tạo điều kiện giúp đỡ và có biện pháp ưu tiên thực hiện công tác bồi thường GPMB để đảm bảo tiến độ Dự án trong tháng 10/2023.
UBND thị xã Chơn Thành, Trung tâm Phát triển quỹ đất và UBND phường Minh Thành quan tâm, hỗ trợ sớm đẩy nhanh các bước thực hiện trình tự thủ tục trong công tác BT- GPMB dự án đảm bảo phê duyệt phương án bồi thường trong tháng 03/2023.
Ông Hoàng Trọng Hiếu cũng đề nghị EVN, EVNNPT tiếp tục phối hợp chặt chẽ với tỉnh Bình Phước, các sở ngành, các địa phương để kịp thời giải quyết vướng mắc và chỉ đạo các đơn vị thi công khẩn trương thi công các khu vực đã được bàn giao mặt bằng.
Phát biểu tại buổi làm việc, Phó Chủ tịch UBND tỉnh Bình Phước -Trần Văn Mi đã yêu cầu các sở, ngành, địa phương trong tỉnh nhanh chóng thực hiện các thủ tục, giải quyết các vướng mắc trong BTGPMB, đẩy mạnh phối hợp với các đơn vị tham gia dự án tuyên truyền, vận động người dân hiểu thêm về ý nghĩa, tầm quan trọng của dự án điện nhằm sớm bàn giao mặt bằng thực hiện công trình.
“Trong trường hợp đã thực hiện tính toán bồi thường đầy đủ theo các quy định của pháp luật nhưng các hộ dân vẫn cố tình không phối hợp thì các huyện, thị xã cần xây dựng biện pháp bảo vệ thi công hoặc cưỡng chế nếu thấy cần thiết để các dự án hoàn thành theo đúng tiến độ yêu cầu của Ban Chỉ đạo Quốc gia về phát triển Điện lực”, ông Phó Chủ tịch UBND tỉnh Bình Phước khẳng định.
