EVNNPT gỡ vướng mặt bằng các dự án truyền tải điện đi qua Bình Dương

Nhằm tìm giải pháp tháo gỡ vướng mặt bằng các dự án truyền tải điện đi qua tỉnh Bình Dương, lãnh đạo EVNNPT đã làm việc với Chủ tịch UBND tỉnh Bình Dương.
EVNNPT: Nỗ lực vượt khó, hoàn thành tốt nhiệm vụ truyền tải điện Thách thức giải phóng mặt bằng dự án truyền tải điện: Cần sự vào cuộc từ các bộ, ngành, địa phương

Theo báo cáo của Ban QLDA các công trình điện miền Nam (SPMB), trong thời gian qua, được sự quan tâm chỉ đạo của UBND tỉnh Bình Dương, các sở, ban ngành liên quan cùng sự giúp đỡ của lãnh đạo các địa phương có dự án đi qua, SPMB đã hoàn thành đóng điện nhiều công trình đưa vào vận hành và hiện nay đang tiếp tục thực hiện đầu tư xây dựng các dự án trên địa bàn tỉnh Bình Dương.

Trong đó công trình đường dây 500 kV Đức Hòa – Chơn Thành đang được gấp rút triển khai. Công trình có quy mô xây dựng mới đường dây 500kV mạch kép và 4 mạch hỗn hợp 500-220kV, tổng chiều dài tuyến khoảng 104 km, đi qua địa bàn 4 tỉnh: Long An, Tây Ninh, Bình Dương và Bình Phước. Trong đó đoạn qua tỉnh Bình Dương gồm 123 vị trí. Hiện nay dự án vẫn còn những vướng mắc mặt bằng, do một số hộ dân chưa đồng thuận cho rằng đơn giá cho dự án còn thấp. Các thửa đất hành lang không có thông báo thu hồi đất nên hộ dân vẫn làm các thủ tục như tách thửa, cho tặng, chuyển nhượng.

Đáng chú ý có 13 vị trí trụ nằm trong đất của Công ty Cổ phần Cao su Bình Dương trực thuộc Tổng công ty đầu tư và Phát triển Công nghiệp vẫn chưa được tháo gỡ.

EVNNPT gỡ vướng mặt bằng các dự án truyền tải điện đi qua Bình Dương

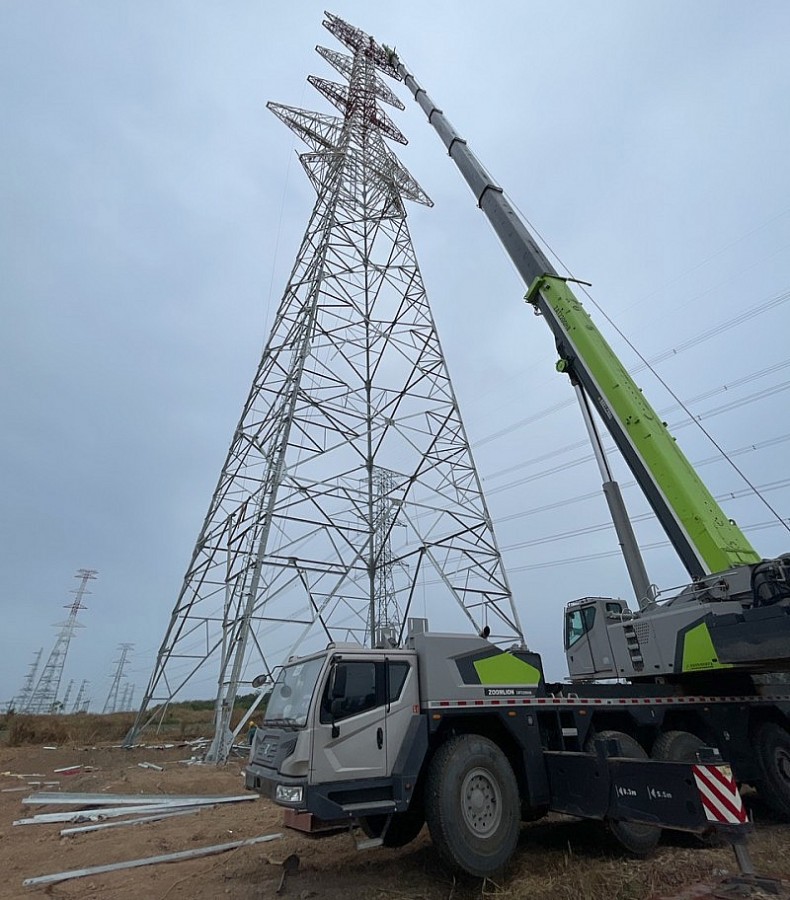

Nhiều dự án truyền tải điện đi qua tỉnh Bình Dương đang gặp khó khăn về mặt bằng

Để sớm hoàn thành dự án, ông Trương Hữu Thành – Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) kiêm Giám đốc SPMB kiến nghị UBND tỉnh Bình Dương chỉ đạo UBND các huyện, Trung tâm phát triển quỹ đất và các UBND xã có công trình đi qua quan tâm, hỗ trợ sớm đẩy nhanh các bước thực hiện trình tự thủ tục trong công tác bồi thường giải phóng mặt bằng dự án. UBND tỉnh giúp chỉ đạo sớm thẩm định và trình phê duyệt Chứng thư giá đất cụ thể qua huyện Dầu Tiếng để các huyện có cơ sở lập phương án bồi thường, chi trả cho các hộ dân ảnh hưởng và bàn giao mặt bàng cho thi công kịp tiến độ.

UBND tỉnh và Tổng công ty đầu tư và Phát triển Công nghiệp xem xét và sớm có ý kiến về nội dung kiến nghị của SPMB để SPMB có cơ sở triển khai các công việc tiếp theo.

Ngoài ra, SPMB đang triển khai một loạt các dự án khác như Trạm biến áp 220kV Lai Uyên và đường dây đấu nối; Đường dây 500kV Bình Dương 1 - Chơn Thành; Đường dây 500kV Bình Dương 1 - rẽ Sông Mây – Tân Định; Đường dây đấu nối 220kV Trạm biến áp 50 kV Bình Dương 1- rẽ Uyên Hưng – Sông Mây; Đường dây 220kV Tân Sơn Nhất – Thuận An; Trạm biến áp 220kV Tân Định 2 và đấu nối; Trạm biến áp 220kV Bến Cát 2 và đấu nối; Đường dây 220kV Chơn Thành - Bến Cát 2; Trạm biến áp 220kV Bình Mỹ và đường dây đấu nối.

Các dự án trên sử dụng nguồn vốn của EVNNPT. Các dự án này có nhiệm vụ đảm bảo an toàn vận hành, nâng cao độ tin cậy nhằm đáp ứng nhu cầu cung cấp điện cho phụ tải tỉnh Bình Dương phục vụ cho mục tiêu phát triển kinh tế - xã hội tỉnh Bình Dương và các địa phương trong khu vực. Đồng thời, chống quá tải cho Trạm biến áp 220 kV hiện hữu, giảm tổn thất điện năng và ổn định hệ thống điện. Đây đều là những dự án trọng điểm cấp bách và phải hoàn thành trong giai đoạn từ nay đến 2024 nhưng vẫn đang gặp vướng mắc về thủ tục đầu tư, giải phóng mặt bằng.

Để thực hiện công tác đầu tư xây dựng các dự án đúng tiến độ, sử dụng hiệu quả nguồn vốn nhà nước, SPMB kính đề nghị UBND tỉnh Bình Dương giúp chỉ đạo các sở, ngành và các UBND huyện có dự án đi qua, quan tâm hỗ trợ hơn nữa để SPMB hoàn thành nhiệm vụ của Chính phủ giao.

EVNNPT gỡ vướng mặt bằng các dự án truyền tải điện đi qua Bình Dương
Buổi làm việc giữa UBND tỉnh Bình Dương với lãnh đạo EVNNPT

Tại buổi làm việc, ông Võ Văn Minh – Chủ tịch UBND tỉnh Bình Dương đánh giá cao những nỗ lực của EVN nói chung và EVNNPT nói riêng trong những năm qua đã luôn đảm bảo cung cấp điện phục vụ phát triển kinh tế xã hội tỉnh Bình Dương. Qua đó, đã giúp tỉnh Bình Dương bứt phát trong phát triển kinh tế xã hội của địa phương. Chủ tịch UBND tỉnh Bình Dương hết sức ghi nhận những nỗ lực của EVNNPT/SPMB trong thời gian qua đã luôn bám sát chính quyền địa phương, người dân có dự án đi qua để tháo gỡ vướng mắc đẩy nhanh tiến độ dự án.

Chủ tịch UBND tỉnh Bình Dương yêu cầu các sở, ngành, địa phương liên quan cần quyết liệt hơn nữa để tháo gỡ vướng mắc mặt bằng cho dự án đáp ứng yêu cầu tiến độ của EVNNPT. Các sở, ngành, địa phương trong tỉnh rà soát kỹ tất cả các dự án EVNNPT đang thực hiện đầu tư trên địa bàn tỉnh bố trí quỹ đất phù hợp để EVNNPT triển khai các dự án nhằm đáp ứng nhu cầu điện tăng trưởng cao của tỉnh trong thời gian tới.

UBND huyện, Trung tâm phát triển quỹ đất và các UBND xã có công trình đường dây 500kV Đức Hòa – Chơn Thành đi qua quan tâm, hỗ trợ sớm đẩy nhanh các bước thực hiện trình tự thủ tục trong công tác giải phóng mặt bằng, dự án đảm bảo phê duyệt phương án bồi thường phần móng trụ trong tháng 03/2023 và hành lang trong tháng 04/2023.

Đối với 13 vị trí vướng dự án của Công ty Cổ phần Cao su Bình Dương, Chủ tịch UBND tỉnh Bình Dương giao Sở Công Thương chủ trì phối hợp với UBND huyện Bàu Bàng và các đơn vị liên quan khẩn trương giải quyết theo đúng quy định của pháp luật.

Chủ tịch UBND tỉnh Bình Dương cũng đề nghị EVNNPT/SPMB trong quá trình triển khai dự án nếu có vướng mắc cần báo báo lãnh đạo tỉnh ngay để tỉnh kịp thời hoặc từng bước tháo gỡ, chung sức cùng EVNNPT/SPMB hoàn thành các nhiệm vụ được giao.

Đ.D
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Có thể bạn quan tâm

Tin mới nhất

Lâm Đồng: Tổ chức diễn tập ứng phó thiệt hại do thiên tai gây ra đối với hệ thống lưới điện

Lâm Đồng: Tổ chức diễn tập ứng phó thiệt hại do thiên tai gây ra đối với hệ thống lưới điện

Công ty Điện lực Lâm Đồng tổ chức diễn tập ứng phó và khắc phục thiệt hại do thiên tai gây ra đối với lưới điện 110kV, 22kV, hạ thế,..
Tăng trưởng điện nhiều địa phương phía Bắc đạt kỷ lục và giải pháp cấp điện thời gian tới

Tăng trưởng điện nhiều địa phương phía Bắc đạt kỷ lục và giải pháp cấp điện thời gian tới

Sự phục hồi kinh tế, cùng các cơ chế chính sách ưu đãi đầu tư, thúc đẩy sản xuất, tăng trưởng điện của nhiều địa phương phía Bắc đạt mức kỷ lục.
Cách sử dụng lò nướng tiết kiệm điện mà hiệu quả

Cách sử dụng lò nướng tiết kiệm điện mà hiệu quả

Lò nướng là thiết bị nhà bếp được sử dụng phổ biến hiện nay, lò nướng dùng để nướng chín thực phẩm trên cơ chế đốt nóng dòng điện từ trường và dẫn nhiệt.
Trạm biến áp 500kV Thanh Hóa tăng tốc về đích

Trạm biến áp 500kV Thanh Hóa tăng tốc về đích

Là một trong những hạng mục quan trọng của dự án đường dây 500kV mạch 3, hiện TBA 500kV Thanh Hóa đang tăng tốc về đích, đảm bảo đóng điện vào 22/6 tới.
Thăm hỏi, động viên Đội xung kích PC Gia Lai hỗ trợ thi công Dự án đường dây 500kV mạch 3

Thăm hỏi, động viên Đội xung kích PC Gia Lai hỗ trợ thi công Dự án đường dây 500kV mạch 3

Lãnh đạo PC Gia Lai trực tiếp thăm hỏi, động viên đội xung kích PC Gia Lai đang tham gia hỗ trợ thi công Dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối.

Tin cùng chuyên mục

Cần hoàn thiện dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp

Cần hoàn thiện dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp

Phó Thủ tướng yêu cầu hoàn thiện dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp giữa đơn vị phát điện NLTT với khách hàng sử dụng điện lớn.
Cà Mau: Triển khai nhiều giải pháp cấp điện an toàn trong mùa mưa bão

Cà Mau: Triển khai nhiều giải pháp cấp điện an toàn trong mùa mưa bão

Điện lực Cà Mau thời gian qua đã triển khai nhiều giải pháp nhằm đảm bảo cung cấp điện an toàn, liên tục cho người dân, nhất là trong mùa mưa bão.
Điện lực Thái Nguyên: Chủ động nhiều giải pháp cấp điện mùa nắng nóng năm 2024

Điện lực Thái Nguyên: Chủ động nhiều giải pháp cấp điện mùa nắng nóng năm 2024

Điện lực Thái Nguyên đã chủ động triển khai đồng bộ nhiều giải pháp để đáp ứng nhu cầu sử dụng điện tăng cao của người dân và doanh nghiệp trong mùa nắng nóng.
EVN làm tốt nhiệm vụ quản lý, vận hành công trình hồ chứa thuỷ điện

EVN làm tốt nhiệm vụ quản lý, vận hành công trình hồ chứa thuỷ điện

Hội đồng tư vấn Khoa học công nghê (KH&CN) thuộc Bộ KH&CN đã đánh giá EVN đã làm tốt nhiệm vụ quản lý, vận hành công trình hồ chứa thuỷ điện năm 2023-2024
Quyết tâm trên công trường đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Quyết tâm trên công trường đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Đội ngũ kỹ sư, công nhân các đội xung kích ngành điện miền Nam quyết tâm hoàn thành xuất sắc nhiệm vụ hỗ trợ thi công dự án đường dây 500kV Quảng Trạch-Phố Nối.
Cung cấp điện Tuần 23: Phụ tải giảm, công suất đỉnh tăng

Cung cấp điện Tuần 23: Phụ tải giảm, công suất đỉnh tăng

Trong tuần 23, tình hình cung cấp điện được đảm bảo tốt dù tiêu thụ điện toàn quốc giảm hơn so với tuần trước nhưng công suất hệ thống điện lại tăng hơn 300 MW.
Bamboo Capital, SK Group, SLC: Bộ ba “ông lớn” bắt tay đầu tư điện rác và xử lý rác thải

Bamboo Capital, SK Group, SLC: Bộ ba “ông lớn” bắt tay đầu tư điện rác và xử lý rác thải

BCG Energy, SK Ecoplant và SLC đã cùng ký kết thỏa thuận hợp tác phát triển dự án điện rác và các giải pháp xử lý rác thải tại tỉnh Long An, Kiên Giang.
Điều gì giúp Thanh Hóa “về đích” tiến độ bàn giao mặt bằng đường dây 500kV mạch 3?

Điều gì giúp Thanh Hóa “về đích” tiến độ bàn giao mặt bằng đường dây 500kV mạch 3?

Điều gì giúp Thanh Hóa hoàn thành vận động nhân dân, thực hiện bàn giao toàn bộ vị trí móng cột và các khoảng néo cho chủ đầu tư thực hiện thi công dự án?
Hà Tĩnh: Chủ động các giải pháp cấp điện trong mùa nắng nóng

Hà Tĩnh: Chủ động các giải pháp cấp điện trong mùa nắng nóng

Công ty Điện lực Hà Tĩnh đã làm tốt công tác dự báo tăng trưởng phụ tải để có kế hoạch đầu tư, nâng cấp lưới điện theo hướng đồng bộ, hiện đại.
Trạm biến áp 500kV Thanh Hóa đang về đích đúng tiến độ

Trạm biến áp 500kV Thanh Hóa đang về đích đúng tiến độ

Trạm biến áp 500kV Thanh Hóa đang được đẩy nhanh thi công để kịp đồng bộ với Công trình đường dây 500kV mạch 3.
Nhiệt điện Hải Phòng: Nỗ lực sản xuất, đảm bảo nguồn cung điện cho mùa nắng nóng 2024

Nhiệt điện Hải Phòng: Nỗ lực sản xuất, đảm bảo nguồn cung điện cho mùa nắng nóng 2024

Đó là khẳng định của lãnh đạo Công ty CP Nhiệt điện Hải Phòng trong công tác đảm bảo sản xuất và nguồn cung điện cho mùa nắng nóng năm 2024.
Hừng hực khí thế "về đích" tiến độ thi công đường dây 500kV mạch 3

Hừng hực khí thế "về đích" tiến độ thi công đường dây 500kV mạch 3

Lực lượng thi công Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối đang bước vào giai đoạn gấp rút chạy đua với thời gian để kịp tiến độ bàn giao.
5 tháng đầu năm 2024: Điện sản xuất đạt 124,25 tỷ kWh, tăng 12,2%

5 tháng đầu năm 2024: Điện sản xuất đạt 124,25 tỷ kWh, tăng 12,2%

Tập đoàn Điện lực Việt Nam (EVN) cho biết, tháng 5, điện sản xuất toàn hệ thống tăng 11,3%; luỹ kế 5 tháng 2024, điện sản xuất tăng 12,2% so với cùng kỳ.
Đóng điện, khởi công 85 công trình lưới điện 5 tháng đầu năm

Đóng điện, khởi công 85 công trình lưới điện 5 tháng đầu năm

Trong 5 tháng đầu năm 2024, Tập đoàn Điện lực Việt Nam (EVN) đã đóng điện 45 công trình, khởi công 40 công trình lưới điện.
Gói thầu đầu tiên Dự án Đường dây 500 kV mạch 3 tại Thanh Hóa về đích

Gói thầu đầu tiên Dự án Đường dây 500 kV mạch 3 tại Thanh Hóa về đích

Ngày 8/6, gói thầu số 39, Dự án Đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) đã về đích, vượt tiến độ 4 ngày so với kế hoạch.
Áo xanh tình nguyện chung sức đưa đường dây 500kV mạch 3 về đích

Áo xanh tình nguyện chung sức đưa đường dây 500kV mạch 3 về đích

Trung ương Đoàn Thanh niên Cộng sản Hồ Chí Minh đã phát động thi đua 30 ngày đêm hỗ trợ ngành Điện trong việc xây dựng đường dây 500kV mạch 3.
Năm 2025, dự kiến EVNNPC sẽ đầu tư 310 tỷ đồng cho lưới điện tỉnh Thái Bình

Năm 2025, dự kiến EVNNPC sẽ đầu tư 310 tỷ đồng cho lưới điện tỉnh Thái Bình

Trong giai đoạn 2019-2024, EVNNPC đã và đang triển khai 205 dự án điện với tổng vốn đầu tư là 4.200 tỷ đồng, con số này năm 2025 dự kiến là 310 tỷ đồng.
Hoàn thành đóng điện hạng mục đầu tiên thuộc Dự án đường dây 500kV mạch 3

Hoàn thành đóng điện hạng mục đầu tiên thuộc Dự án đường dây 500kV mạch 3

Hạng mục Mở rộng ngăn lộ tại TBA 500kV Quảng Trạch thuộc Dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch – Quỳnh Lưu vừa được hoàn thành đóng điện.
Chung sức đồng lòng đưa dự án đường dây 500kV mạch 3 về đích

Chung sức đồng lòng đưa dự án đường dây 500kV mạch 3 về đích

Đây là đề nghị của Phó Chủ tịch Tổng Liên đoàn Lao động Việt Nam khi đến thăm động viên lực lượng thi công đường dây 500kV mạch 3.
Lãnh đạo EVNNPC động viên lực lượng thi công đường dây 500kV mạch 3

Lãnh đạo EVNNPC động viên lực lượng thi công đường dây 500kV mạch 3

Nhằm động viên công nhân lao động thi công đường dây 500kV mạch 3, lãnh đạo EVNNPC đã tới tận công trường để thăm hỏi, tặng quà các tổ xung kích.
Xem thêm
Mobile VerionPhiên bản di động
