Sớm tháo gỡ mặt bằng các dự án truyền tải điện đi qua Đồng Nai
Điện 16/02/2023 09:24 Theo dõi Congthuong.vn trên
Thách thức giải phóng mặt bằng dự án truyền tải điện: Cần sự vào cuộc từ các bộ, ngành, địa phương EVNNPT gỡ vướng mặt bằng các dự án truyền tải điện đi qua Bình Dương |
Vướng mặt bằng, ảnh hưởng tiến độ
Theo báo cáo của Ban QLDA các công trình điện miền Nam (SPMB) thuộc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) tại buổi làm việc giữa lãnh đạo EVNNPT với Chủ tịch UBND tỉnh Đồng Nai và các sở, ngành, địa phương liên quan mới đây cho thấy: Hiện SPMB được giao triển khai nhiều dự án truyền tải 220-500kV đi qua tỉnh Đồng Nai. Tuy nhiên, hầu hết các dự án đều đang vướng mắc mặt bằng, ảnh hưởng đến tiến độ.

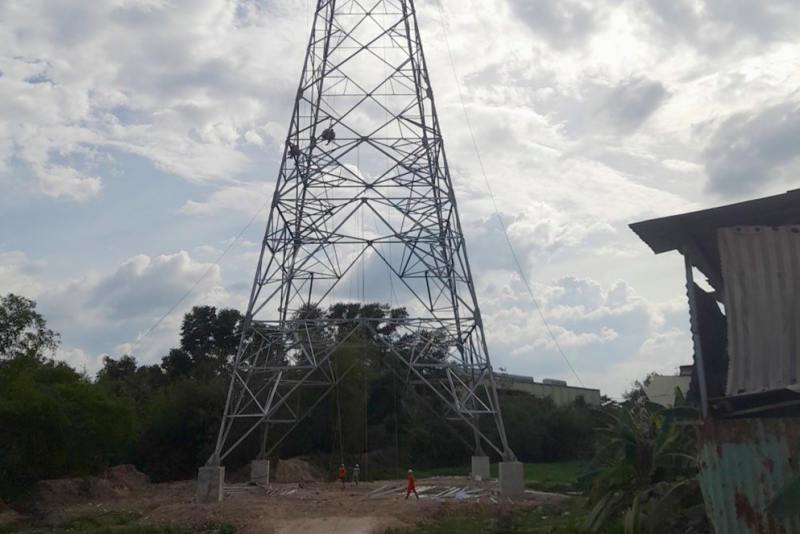

Cụ thể, dự án đường dây 220kV Sông Mây - Tam Phước có tổng mức đầu tư gần 182 tỷ đồng, có 40 vị trí móng cột đi qua Đồng Nai nhưng đến nay huyện Trảng Bom và Thành phố Biên Hòa bàn giao được 25/40 vị trí móng, phần hành lang tuyến chi trả được 144/221 hộ.
Đối với dự án mạch 2 đường dây 220kV Bảo Lộc - Sông Mây có quy mô công trình chiều dài 117,6km, 324 vị trí móng, trong đó đi qua tỉnh Đồng Nai có 218 móng. Hiện SPMB đang tiến hành đo vẽ bản đồ địa chính và đã nộp cho Văn phòng Đăng ký đất đai tỉnh Đồng Nai thẩm định và phê duyệt.
Ngoài ra, SPMB đang khẩn trương triển khai 5 dự án trọng điểm quốc gia trên địa bàn tỉnh Đồng Nai gồm: Trạm biến áp 220kV Khu công nghiệp Nhơn Trạch và đấu nối; Đường dây 220kV Nhơn Trạch 3 - Long Thành; Đường dây 500kV Nhơn Trạch 3 - rẽ Phú Mỹ - Nhà Bè; TBA 500kV Đồng Nai 2 và đường dây đấu nối; TBA 220kV Long Khánh và đấu nối.
Hiện các dự án này cũng đang còn nhiều vướng mắc mặt bằng tập trung chủ yếu tại huyện Nhơn Trạch, thị xã Long Thành và huyện Xuân Lộc. Đặc biệt, 03 dự án TBA 220kV Khu công nghiệp Nhơn Trạch và đấu nối; Đường dây 220kV Nhơn Trạch 3 - Long Thành và Đường dây 500kV NMĐ Nhơn Trạch 3 - rẽ Phú Mỹ - Nhà Bè đang vướng quy hoạch đô thị trên địa bàn huyện Nhơn Trạch cần phải được Bộ Xây dựng và UBND tỉnh Đồng Nai kịp thời tháo gỡ.
![]() |
Buổi làm việc giữa EVNNPT và UBND tỉnh Đồng Nai |
Cần sự hỗ trợ của địa phương
Phát biểu tại buổi làm việc, Phó Tổng giám đốc EVNNPT – Trương Hữu Thành cho biết: Các dự án truyền tải trên có ý nghĩa rất quan trọng nhằm phục vụ phát triển kinh tế xã hội của tỉnh Đồng Nai, phục vụ cấp điện sân bay Long Thành cũng như giải tỏa nguồn năng lượng trong tỉnh và vùng lân cận. Chính vì tính chất quan trọng đó, EVNNPT/SPMB kiến nghị UBND tỉnh Đồng Nai đưa các dự án trên vào danh mục các dự án trọng điểm của tỉnh để quan tâm hỗ trợ công tác giải phóng mặt bằng, thành lập tổ công tác, để đóng điện các dự án đúng tiến độ đảm bảo hiệu quả vốn đầu tư của nhà nước.
Kiến nghị UBND tỉnh chỉ đạo các sở, ngành, địa phương xem xét hỗ trợ rà soát, đăng ký bổ sung quy hoạch sử dụng đất, kế hoạch cho các dự án trình tỉnh phê duyệt để giải phóng mặt bằng; cập nhật quy hoạch xây dựng, quy hoạch đô thị.
Đồng thời mong muốn các Sở, ngành, UBND các địa phương trong tỉnh cập nhật bổ sung kế hoạch sử dụng đất chuyển tiếp năm 2023 trình UBND tỉnh phê duyệt. Các địa phương giúp vận động các hộ dân nhận tiền và bàn giao mặt bằng để triển khai các dự án.

Tại buổi làm việc, Chủ tịch UBND tỉnh Cao Tiến Dũng ghi nhận và đánh giá cao những nỗ lực của EVNNPT/SPMB trong thời gian qua đã bám sát các sở, ngành, địa phương của tỉnh Đồng Nai để tháo gỡ những vướng mắc trong công tác BT-GPMB. Chủ tịch UBND tỉnh Đồng Nai cũng cho biết, nhu cầu sử dụng điện của tỉnh Đồng Nai sẽ tiếp tục tăng trưởng mạnh trong thời gian tới do có nhiều dự án trọng điểm.
Chủ tịch UBND tỉnh Đồng Nai nhấn mạnh: Tới đây, sân bay quốc tế Long Thành và hàng loạt các dự án công nghiệp trên địa bàn tỉnh được thành lập mới và mở rộng nhu cầu điện sẽ tăng hơn nữa. Các sở, ngành, địa phương phối hợp chặt chẽ với chủ đầu tư, rà soát cập nhật bổ sung kế hoạch sử dụng đất chuyển tiếp năm 2023, đăng ký danh mục sử dụng đất nếu phải trình HĐND tỉnh; Sở TN&MT hỗ trợ giải quyết vướng mắc hồ sơ đo vẽ chồng ghép bản đồ. Các sở, ngành, địa phương trong tỉnh cần vào cuộc quyết liệt hơn nữa để sớm tháo gỡ mặt bằng các dự án cấp bách đang thi công để EVNNPT hoàn thành dự án.
Bạn thấy bài viết này thế nào?
Có thể bạn quan tâm
Tin mới nhất

EVN ứng dụng chuyển đổi số trong truyền thông Giờ Trái đất 2023

Thanh Hóa nguy cơ thiếu điện nếu chậm tiến độ dự án 220kV Nậm Sum – Nông Cống

Tỉnh Nghệ An cam kết sớm bàn giao mặt bằng đường dây 220 kV Nậm Sum – Nông Cống

EVNHANOI khuyến cáo an toàn điện trong gia đình

Tiết kiệm điện, hành động nhỏ để tạo ra thay đổi lớn
Tin cùng chuyên mục

Đóng điện Trạm biến áp 220kV Yên Thủy và đấu nối

EVNHANOI: Hưởng ứng sự kiện Giờ Trái đất năm 2023

EVNHANOI: Nỗ lực đảm bảo cung ứng điện an toàn, liên tục và ổn định

Việt Nam còn cơ hội, không gian đẩy mạnh quá trình chuyển dịch năng lượng

Phối hợp giải quyết hành lang an toàn lưới điện 110kV KCN Nomura

Điện thương phẩm 27 tỉnh miền Bắc tăng 9,38% trong tháng 2

PC Kiên Giang - Cung cấp công cụ hỗ trợ khách hàng sử dụng điện an toàn, tiết kiệm mùa nắng nóng

PC Hải Phòng: Đầu tư xây dựng các TBA mới tại quận Dương Kinh, TP. Hải Phòng

TP. Hồ Chí Minh: Tăng cường đầu tư phát triển lưới điện huyện Nhà Bè

Ngành điện TP. Hồ Chí Minh: Cảnh báo mất an toàn điện do người dân đốt rác

Đóng điện Trạm biến áp 220kV Yên Mỹ và đấu nối

Cuộc họp lần 2 Chương trình Hợp tác Đối tác Năng lượng Việt Nam – Đan Mạch giai đoạn 2020 – 2025

Nhiều nhà máy của EVNGENCO1 phát điện vượt kế hoạch

PC Đắk Nông: Đầu tư xây dựng, nâng cấp lưới điện

Điện sản xuất tháng 2/2023 đạt 20,22 tỷ kWh, tăng 9,4% so với cùng kỳ

Điện lực Đức Cơ (PC Gia Lai) đồng hành xây dựng nông thôn mới

Bộ Công Thương đề nghị EVN khẩn trương thống nhất giá điện mặt trời, điện gió chuyển tiếp

Tháo gỡ vướng mắc giải phóng mặt bằng 2 dự án truyền tải điện tại Lào Cai

Công ty Thuỷ điện Sông Bung tham gia Ngày hội Biên phòng toàn dân năm 2023
