Nhà máy nhiệt điện Thái Bình 2 đã hoàn thiện hơn 98%, phấn đấu phát điện quý I/2023
Điện 14/02/2023 09:41 Theo dõi Congthuong.vn trên
Tổ máy số 1 Nhà máy Nhiệt điện Thái Bình 2 chạy thử vượt công suất tối đa Thủ tướng chỉ đạo xử lý vướng mắc tại dự án Nhà máy Nhiệt điện Thái Bình 2 |
Tính đến ngày 13/2/2023, dự án Nhiệt điện Thái Bình 2 có tiến độ tổng thể đạt 98,27%, có 606 chuyên gia, kỹ sư và công nhân vận hành đang làm việc trực tiếp trên công trường Nhà máy nhiệt điện Thái Bình 2.
Tổ máy số 1 đã kết thúc chạy tin cậy vào lúc 19h34 ngày 5/2/2023. Từ ngày 5/2/2023 đến ngày 25/2/2023 sẽ ngừng tổ máy để hoàn thiện một số công việc trước khi bàn giao; Tổ máy số 2 đã hoàn thành 1/2 công tác kiểm tra không tải (AVR test), dự kiến ngày 11/2/2023 hoàn thành nốt các bài test không tải và hòa lưới bằng than, test AVR ở mức tải 150 MW (25%), kiểm tra vượt tốc tuabin.
![]() |

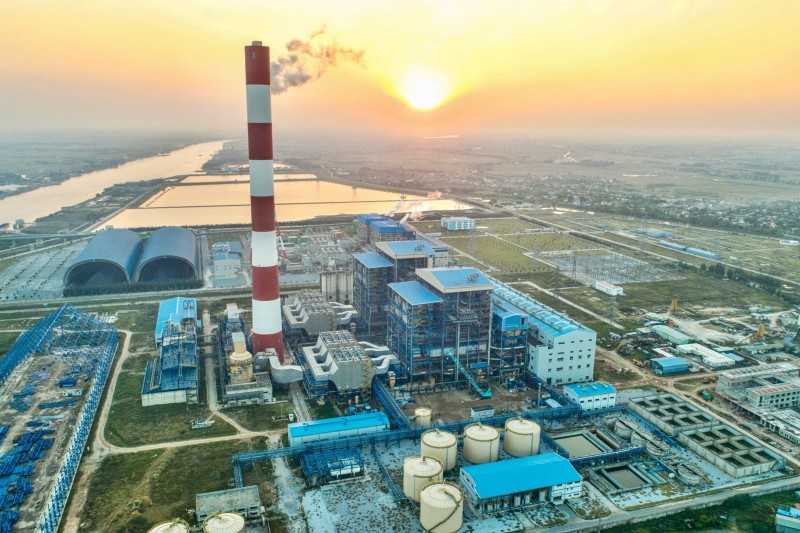

Toàn cảnh Nhà máy nhiệt điện Thái Bình 2 |
Hiện nay, trên công trường dự án vẫn còn một số hạng mục chính đang tiến hành xây lắp và vận hành thử. Cụ thể, hệ thống bốc dỡ vận chuyển than đã hoàn thiện 3 máy bốc dỡ than, máy bốc số 4 đang đấu nối cáp điều khiển, dự kiến ngày 24/2/2023 hoàn thành chạy thử. Còn máy bốc dỡ than số 5 mới hoàn thành lắp đặt cơ khí, chưa bàn giao cho Nhà thầu FLS tiến hành vận hành thử.
Mặt khác, các hệ thống máy phá đống kho than số 1, số 2 dự kiến đến ngày 15/2 mới hoàn thành chạy thử, các tuyến băng tải vào kho 1 và từ kho 1 ra vẫn chưa được đấu nối cáp quang để hoàn thành công tác vận hành đồng bộ. Về cơ bản dự án đã hoàn thiện hệ thống phòng cháy, chữa cháy cho các tuyến băng tải và tháp chuyển tiếp phía trong nhà máy. Đang thực hiện lắp đặt đường ống phòng cháy, chữa cháy ngoài cảng nhận than.
Các hạng mục còn lại như: Kho than số 1; Bãi thải xỉ; Nhà hành chính… đang được các nhà thầu khẩn trương lấy lại tiến độ, dự kiến hoàn thành trong trung tuần tháng 3/2023.
Mới đây, tại buổi giao ban trực tuyến, phát biểu tại buổi giao ban, Tổng giám đốc Tập đoàn Dầu khí Việt Nam (Petrovietnam) - ông Lê Mạnh Hùng nhấn mạnh, Nhiệt điện Thái Bình 2 là dự án rất khó khăn, nhiều vướng mắc nên đòi hỏi cán bộ công nhân viên Tập đoàn, Ban Quản lý dự án cùng Tổng thầu nỗ lực hơn nữa, trong quý I/2023 phải đưa nhà máy vào phát điện thương mại, bàn giao nhà máy.
![]() |
Cuộc họp giao ban Nhà máy nhiệt điện Thái Bình 2 với Tập đoàn Dầu khí Việt Nam |
Tổng giám đốc Lê Mạnh Hùng lưu ý, Ban Quản lý dự án, các ban chuyên môn Tập đoàn cùng Tổng thầu PETROCONs cần rà soát, hoàn thiện các hồ sơ theo quy định pháp luật, trình các cấp thẩm quyền, đảm bảo đầy đủ các giấy phép cho Nhà máy nhiệt điện Thái Bình 2 đi vào vận hành thương mại, trong đó đặc biệt lưu ý các chứng chỉ, giấy phép về phòng cháy chữa cháy, an toàn môi trường, giấy phép xả thải…
Đồng thời, rà soát lại hợp đồng EPC, các phụ lục cần hoàn thiện để tiến hành bàn giao nhà máy từ vận hành chạy thử sang giai đoạn phát điện thương mại; kiểm tra tính đồng bộ của nhà máy theo thiết kế; tập trung khẩn trương hoàn thành ngay các hạng mục xây lắp còn dang dở. Mặt khác, Ban quản lý dự án và Tổng thầu phải đảm bảo tối ưu thời gian chạy tin cậy, dự báo nguyên liệu đầu vào (than, dầu), vật tư phụ tùng thay thế, dự phòng tiêu hao cho nhà máy vận hành 2 năm; xem xét tính toán điều chỉnh kế hoạch vận hành thương mại phù hợp với thực tế… Đưa Nhà máy nhiệt điện Thái Bình 2 đi vào phát điện thương mại, góp phần đảm bảo an ninh năng lượng quốc gia.
Bạn thấy bài viết này thế nào?
Có thể bạn quan tâm
Tin mới nhất

Giờ trái đất năm 2023: Hải Phòng tiết kiệm được 71.800 kWh

EVN ứng dụng chuyển đổi số trong truyền thông Giờ Trái đất 2023

Đóng điện Trạm biến áp 220kV Yên Thủy và đấu nối

Thanh Hóa nguy cơ thiếu điện nếu chậm tiến độ dự án 220kV Nậm Sum – Nông Cống

Tỉnh Nghệ An cam kết sớm bàn giao mặt bằng đường dây 220 kV Nậm Sum – Nông Cống
Tin cùng chuyên mục

EVNHANOI khuyến cáo an toàn điện trong gia đình

Tiết kiệm điện, hành động nhỏ để tạo ra thay đổi lớn

EVNHANOI: Hưởng ứng sự kiện Giờ Trái đất năm 2023

EVNHANOI: Nỗ lực đảm bảo cung ứng điện an toàn, liên tục và ổn định

Việt Nam còn cơ hội, không gian đẩy mạnh quá trình chuyển dịch năng lượng

Phối hợp giải quyết hành lang an toàn lưới điện 110kV KCN Nomura

Điện thương phẩm 27 tỉnh miền Bắc tăng 9,38% trong tháng 2

PC Kiên Giang - Cung cấp công cụ hỗ trợ khách hàng sử dụng điện an toàn, tiết kiệm mùa nắng nóng

PC Hải Phòng: Đầu tư xây dựng các TBA mới tại quận Dương Kinh, TP. Hải Phòng

TP. Hồ Chí Minh: Tăng cường đầu tư phát triển lưới điện huyện Nhà Bè

Ngành điện TP. Hồ Chí Minh: Cảnh báo mất an toàn điện do người dân đốt rác

Đóng điện Trạm biến áp 220kV Yên Mỹ và đấu nối

Cuộc họp lần 2 Chương trình Hợp tác Đối tác Năng lượng Việt Nam – Đan Mạch giai đoạn 2020 – 2025

Nhiều nhà máy của EVNGENCO1 phát điện vượt kế hoạch

PC Đắk Nông: Đầu tư xây dựng, nâng cấp lưới điện

Điện sản xuất tháng 2/2023 đạt 20,22 tỷ kWh, tăng 9,4% so với cùng kỳ

Điện lực Đức Cơ (PC Gia Lai) đồng hành xây dựng nông thôn mới

Bộ Công Thương đề nghị EVN khẩn trương thống nhất giá điện mặt trời, điện gió chuyển tiếp

Tháo gỡ vướng mắc giải phóng mặt bằng 2 dự án truyền tải điện tại Lào Cai
