Ưu tiên nguồn lực đưa Đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín về đích

Đây là yêu cầu của lãnh đạo Tập đoàn EVN đối với EVNNPT khi kiểm tra Đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín.
Vì sao đường dây 500/220kV Nho Quan - Phú Lý - Thường Tín chậm tiến độ?Hà Nam xử lý vướng mắc đường dây 500/220kV Nho Quan -Thường Tín

Công trình quan trọng

Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín là một công trình trọng điểm trong hệ thống điện quốc gia, có vai trò quan trọng trong việc tăng cường năng lực truyền tải và đảm bảo cung ứng điện cho khu vực phía Nam Hà Nội, Hà Nam, Ninh Bình và các tỉnh lân cận. Tuy nhiên, dự án đang đối mặt với nhiều thách thức về giải phóng mặt bằng, ảnh hưởng đến tiến độ thi công.

Để nắm bắt tình hình, đôn đốc tiến độ dự án, ngày 16/5, Thành viên HĐTV Tập đoàn Điện lực Việt Nam (EVN) Đặng Huy Cường và đoàn công tác đã đi kiểm tra tiến độ thi công dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín. Tham gia đoàn công tác có ông Nguyễn Tuấn Tùng - Chủ tịch HĐTV Tổng công ty Truyền tải điện Quốc gia (EVNNPT), ông Hoàng Văn Tuyên - Phó Tổng giám đốc EVNNPT, lãnh đạo Ban Quản lý dự án các công trình điện miền Bắc (NPMB).

Ưu tiên nguồn lực đưa Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín về đích

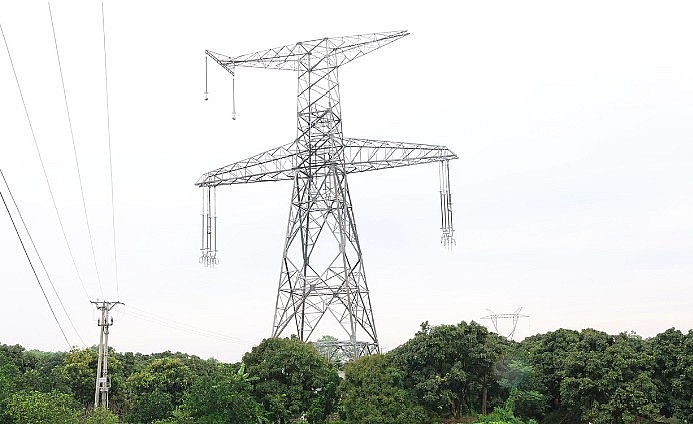

Vị trí cột đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín

Đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín có chiều dài khoảng 80km, đóng vai trò huyết mạch trong việc tăng cường khả năng liên kết lưới điện, truyền tải công suất của trục 500kV Nho Quan - Thường Tín; tăng cường cấp điện cho Trạm biến áp 220kV Phủ Lý, đáp ứng nhu cầu tăng trưởng phụ tải của các tỉnh Hà Nam, Ninh Bình, khu vực phía Nam Hà Nội và lân cận. Đồng thời tăng độ tin cậy, linh hoạt vận hành hệ thống lưới điện truyền tải 500-220kV khu vực.

Trong bối cảnh nhu cầu điện năng của miền Bắc được dự báo tăng trưởng mạnh mẽ (từ 9,84% đến 12,46% năm 2025), đặc biệt trong mùa nắng nóng, việc đưa dự án sớm hoàn thành càng trở nên cấp thiết và có ý nghĩa quan trọng.

Theo báo cáo của Ban Quản lý dự án NPMB, tính đến giữa tháng 5/2025, các địa phương đã bàn giao 186/236 vị trí móng cột và 58/110 khoảng néo hành lang tuyến; Đã hoàn thành đúc móng 153/186 vị trí, dựng cột 111 vị trí và kéo dây 34/110 khoảng néo; Đã đóng điện giai đoạn 1 đoạn tuyến đi chung 6 mạch (1 mạch đường dây 500kV Nho Quan - Thường Tín; 2 mạch đường dây 220kV Nho Quan - Thanh Nghị; 2 mạch đường dây 220kV Nho Quan - Phủ Lý; 1 mạch đường dây 220kV Nho Quan - Thanh Hóa) từ vị trí cột 6 - 12 vào ngày 10/5/2025, đảm bảo cung cấp điện cho các địa phương liên quan.

Tuy nhiên, dự án đang gặp phải nhiều vướng mắc, chủ yếu liên quan đến công tác giải phóng mặt bằng trên địa bàn thành phố Hà Nội và các tỉnh Hòa Bình, Ninh Bình, Hà Nam. Đặc biệt, tỉnh Hà Nam là địa phương có nhiều vị trí chưa được bàn giao. Ngoài ra, dự án còn gặp khó khăn trong việc thực hiện các thủ tục chuyển mục đích sử dụng rừng tại Hà Nam đối với đoạn điều chỉnh tuyến.

Ưu tiên nguồn lực đưa Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín về đích

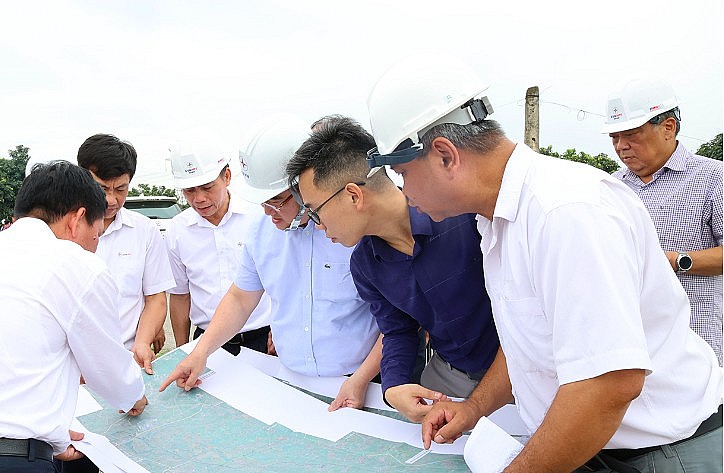

Lãnh đạo EVN nghe báo cáo tiến độ thi công dự án đoạn qua địa bàn huyện xã Nguyễn Úy, Kim Bảng (Hà Nam)

Nỗ lực đẩy nhanh tiến độ

Trước thực trạng trên, EVN/EVNNPT đã thường xuyên có những chỉ đạo quyết liệt và triển khai nhiều giải pháp để tháo gỡ khó khăn, đẩy nhanh tiến độ dự án.

Tại công trường, ông Đặng Huy Cường ghi nhận và đánh giá cao những nỗ lực của EVNNPT/NPMB và các đơn vị tham gia dự án trong việc từng bước tháo gỡ vướng mắc giải phóng mặt bằng, đặc biệt là việc hoàn thành và đóng điện giai đoạn 1 đoạn tuyến đi chung 6 mạch, kịp thời đảm bảo cấp điện cho khu vực trong mùa nắng nóng.

Tuy nhiên để hoàn thành toạn bộ dự án, trong thời gian tới, EVNNPT/NPMB cần làm việc chặt chẽ với chính quyền địa phương nơi có tuyến đường dây đi qua, đặc biệt là tỉnh Hà Nam, để đẩy nhanh tiến độ giải quyết các vướng mắc về giải phóng mặt bằng. Phối hợp với chính quyền các địa phương để tuyên truyền, vận động các hộ dân bàn giao mặt bằng, phấn đấu hoàn thành kéo dây các khoảng néo còn lại trong tháng 6/2025.Đồng thời, tập trung thi công đồng loạt, quyết tâm hoàn thành dự án trong năm 2025.

Mặc dù gặp nhiều khó khăn, nhưng với sự chỉ đạo sát sao của EVN, EVNNPT, sự vào cuộc của các cấp chính quyền và nỗ lực của các đơn vị thi công, dự án Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín đang từng bước được tháo gỡ và được kỳ vọng sẽ về đích trong năm 2025, góp phần quan trọng đảm bảo cung cấp điện cho khu vực.

Tiến Dũng
