18/08/2024 16:36
Trước giờ đóng điện đường dây 500kV mạch 3, cung đoạn Nam Định 1- Phố Nối

18/08/2024 16:36

Chỉ còn một ngày nữa cung đoạn Nam Định 1– Phố Nối của dự án đường dây 500kV mạch 3 sẽ chính thức đóng điện, các công việc chuẩn bị đã hoàn tất.

Chỉ còn một ngày nữa cung đoạn Nam Định 1 – Phố Nối của dự án đường dây 500kV mạch 3 sẽ chính thức đóng điện, tại 1 số vị trí cột cuối cùng các công việc đã hoàn tất.

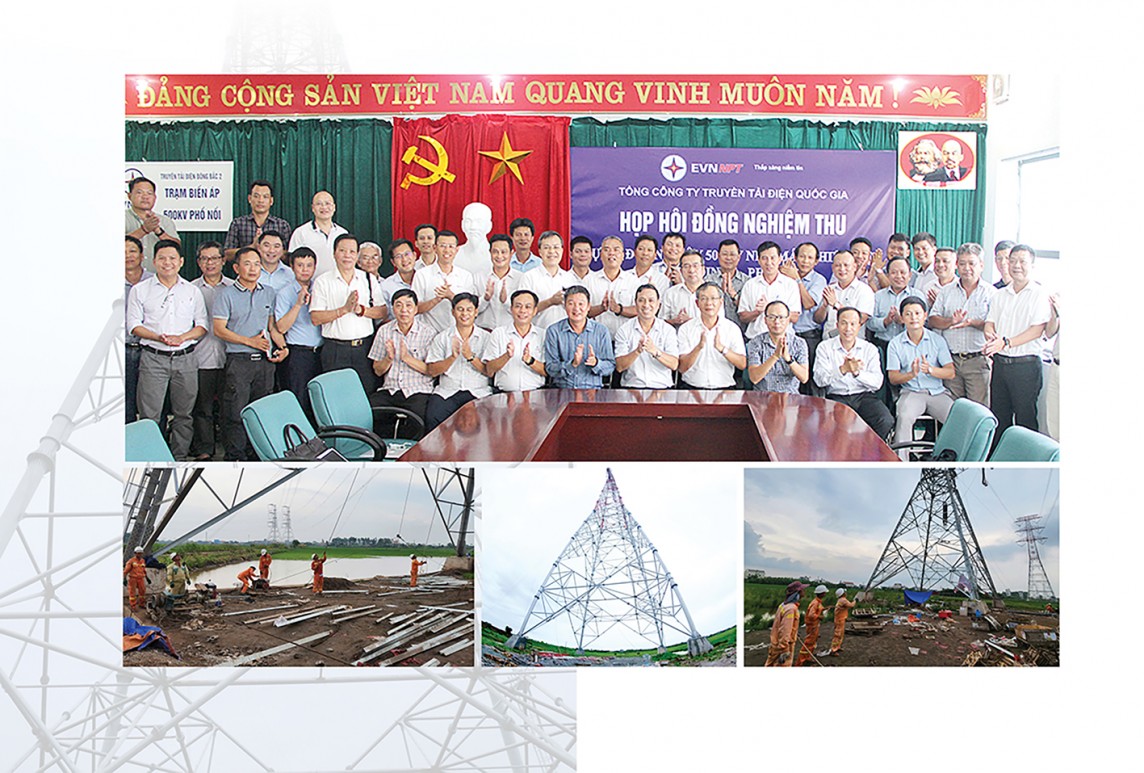

Không giấu nổi nỗi vui mừng vì sau gần 9 tháng “dầm mưa, dãi nắng” ngoài công trường, cuối cùng dự án đã hoàn tất chuẩn bị đóng điện toàn tuyến, kỹ sư Trần Văn Anh, Phòng kỹ thuật - Ban quản lý dự án các công trình điện miền Bắc – Tổng Công ty Truyền tải điện Quốc gia cho biết: Dự án đường dây 500kV mạch 3, cung đoạn NMNĐ Nam Định 1- Phố Nối đến thời điểm hiện tại các khoảng néo đã hoàn thành đã được nghiệm thu cấp chủ đầu tư đảm bảo đủ điều kiện đóng điện. Hiện tại ở khu vực Hải Dương, tại khoảng néo 252 và 258 còn một số các công việc đang được đơn vị thi công thực hiện nốt phần lèo và đảm bảo thông mạch, đóng điện vào ngày 19/8.

Cũng trong tâm trạng vui mừng và phấn khởi vì công trình sắp về đích, anh Nguyễn Văn Giang- Cán bộ kỹ thuật giám sát của nhà thầu-Công ty CP Sông Đà 11 cho biết: Hiện Công ty CP Sông Đà 11 đang có khoảng 70 cán bộ, công nhân trải dọc tuyến tại các khoảng néo tel:247-250-252-258, về cơ bản các khoảng néo đã hoàn thành, còn khoảng néo 252 và 258, đơn vị đang rà soát lại các công việc để đảm bảo an toàn đủ điều kiện đóng điện.

Anh Giang thông tin, khoảng néo 252 và 258 dài nhất vào khoảng 2,8km, giao chéo qua 3 đường điện trung thế, 2 đường giao thông, nên công tác thi công phức tạp. Do vậy, đơn vị đã phải tập trung nguồn lực tại 2 vị trí này nhằm đẩy nhanh tiến độ và đảm bảo chất lượng công trình.

Ông Nguyễn Minh Tài – Phòng Kỹ thuật – Truyền tải điện Tây Bắc 2 thuộc Công ty Truyền tải điện 1 (PTC1) cho biết: Với nhiệm vụ hỗ trợ cho các nhà thầu công tác thi công trong đợt nước rút. Tại vị trí 33 cung đoạn NMNĐ Nam Định 1- Phố Nối nằm trên địa phận huyện Trực Ninh- Nam Định, hỗ trợ nhà thầu treo, đỡ lèo để kéo dây. Đến hôm nay (18/8), chúng tôi đã tham gia tăng cường cho dự án được 96 ngày và cũng mới chỉ về nhà được 2 lần, mỗi lần 3 ngày.

Với tinh thần chung của Chính phủ, Bộ Công Thương cũng như Tập đoàn Điện lực Việt Nam, Tổng công ty truyền tải điện quốc gia, chúng tôi xác định hỗ trợ nhà thầu tối đa để dự án về đích đúng tiến độ mà Thủ tướng Chính phủ đề ra.”- ông Tài cho hay.

Đại diện chủ đầu tư, ông Phùng Bảo Anh - Phó Giám đốc Ban quản lý dự án các công trình điện miền Bắc (NPMB), Tổng công ty Truyền tải điện Quốc gia cho hay: Đến thời điểm hiện tại, dự án đã đủ điều kiện và sẵn sàng cho việc đóng điện để chào mừng 79 năm Cách mạng Tháng Tám và Quốc khánh 2/9 như chỉ đạo của Thủ tướng Chính phủ.

Theo ông Phùng Bảo Anh, ngày 16/8 Hội đồng nghiệm thu cấp chủ đầu tư đã họp, xem xét thống nhất đường dây 500kV mạch 3, NMNĐ Nam Định 1- Phố Nối cơ bản đủ điều kiện để có thể vận hành đóng điện. Đến thời điểm hiện nay cung đoạn NMNĐ Nam Định 1- Phố Nối đang gấp rút hoàn thiện, kéo những mét dây cuối cùng, treo sứ để lắp lèo để có thể đảm bảo đóng điện trong ngày 19/8.

Nói về cảm nhận của mình khi được tham gia thi công dự án trọng điểm quốc gia với vai trò là đại diện chủ đầu tư, thực hiện công tác giám sát, ông Phùng Bảo Anh cho hay: đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối, trong đó cung đoạn NMNĐ Nam Định 1- Phố Nối là một dự án thành phần mà lực lượng thi công, giám sát trên công trường vẫn đùa nhau “Dự án trăm năm mới có một lần”.

Đây là dự án thể hiện sự quyết tâm của toàn bộ hệ thống chính trị từ cấp Chính phủ, đến các bộ, ngành, địa phương, các nhà thầu thi công, chủ đầu tư cùng các đơn vị ngoài chủ đầu tư như: Viettel, PVN.. đã rất quan tâm hỗ trợ ngành điện nói chung và NPMB nói riêng trong công tác thi công dự án. Đồng thời dự án cũng đã thể hiện sự đoàn kết, đồng lòng vượt qua khó khăn của tập thể cán bộ, công nhân viên trong ngành điện, hơn 2.500 nhân lực có trình độ chuyên môn đã được huy động để tăng cường cho dự án.”- ông Phùng Bảo Anh nhấn mạnh.

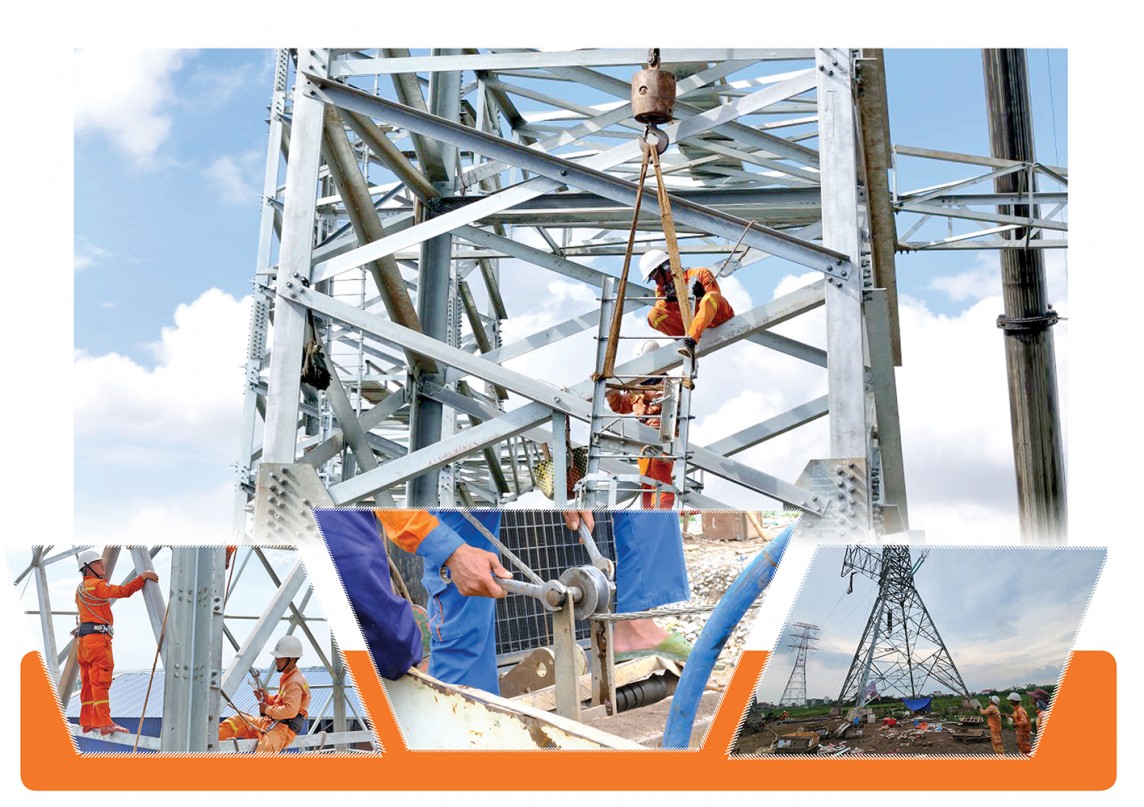

Chia sẻ thêm về cảm nhận của mình trong quá trình tham gia dự án, ông Phùng Bảo Anh cho biết thêm: Cột ống (cột DO) lần đầu tiên được ngành truyền tải điện áp dụng vào trong dự án đầu tư xây dựng, Ban quản lý dự án các công trình điện miền Bắc cũng như cá nhân tôi lần đầu tiên được giao quản lý điều hành quá trình thi công cột ống này. Về mặt mỹ thuật là đẹp, công tác lắp dựng tốn ít thời gian do ít thanh hơn, tuy nhiên là cột ống lên phải đưa cẩu vào dựng thì mới đảm bảo tiến độ của dự án.

Đây cũng là khó khăn và thách thức bởi nhiều vị trí nằm trên đồng ruộng, đầm lầy, xe cẩu không đi vào được, phải dựng thủ công, tuy nhiên cột tròn nên công nhân gặp nhiều khó khăn để trụ vững tại các vị trí trên cao trong quá trình lắp dựng cột, nhất là thời gian qua đúng vào mùa hè nắng nóng, rồi liên tục mưa, bão xảy ra.”- ông Phùng Bảo Anh chia sẻ.

Cũng theo lãnh đạo NPMB, quá trình triển khai dự án gặp nhiều khó khăn thách thức do khu vực đông dân cư, đường công vụ để thi công gặp khó. Dự án đi qua nhiều khu vực ao hồ, đồng ruộng, vượt qua nhiều sông lớn nên địa chất yếu phải tổ chức thi công móng cọc nhiều. Ngoài ra do có nhiều khoảng néo nên có rất nhiều vị trí cột 2 thân, do vậy việc thi công mất nhiều thời gian hơn.

Tuy nhiên, tính đến ngày 16/8/2024, phần móng, tiếp địa, cột thép đã thi công theo thiết kế được duyệt và được giám sát chặt chẽ trong quá trình thi công, đảm bảo chất lượng, yêu cầu kỹ thuật. Phần dây dẫn, dây chống sét, cáp quang, phụ kiện đã thi công theo thiết kế được duyệt và tài liệu của hướng dẫn nhà chế tạo, trong quá trình thi công được giám sát chặt chẽ, đảm bảo chất lượng theo yêu cầu thiết kế được duyệt. Phần hành lang tuyến đảm bảo cơ bản khoảng cách an toàn.

NPMB đã tổ chức thi công xây dựng dự án theo đúng hồ sơ thiết kế đã được thẩm định, phê duyệt, tập hợp hồ sơ hoàn thành công trình đầy đủ và tổ chức nghiệm thu hạng mục công trình theo đúng quy định của pháp luật.

Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối chiều dài khoảng 127 km, đi qua địa bàn các tỉnh Nam Định, Thái Bình, Hải Dương và Hưng Yên. Dự án có 334 vị trí móng, với 144 khoảng néo hành lang tuyến. Dự án được triển khai thi công từ 18/1/2024 và đến nay các phần việc đã cơ bản hoàn thành.

Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500 kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc - Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp. Tuyến đường dây cũng giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn Đường dây 500kV Quảng Trạch - Quỳnh Lưu - Thanh Hóa - NMNĐ Nam Định I, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Thu Hường

Có thể bạn quan tâm

Thủ tướng: Phong trào thi đua hoàn thành đường dây 500kV mạch 3 mang lại hiệu quả cao

Thủ tướng nhấn mạnh phong trào thi đua hoàn thành đường dây 500kV mạch 3 đã mang lại hiệu quả cao.

Xuân về trên đường dây 500kV mạch 3

Cùng với mạch 1 và 2, đường dây 500kV mạch 3 được hoàn thành trong năm 2024 đã tạo thành những “mạch máu” xuyên suốt từ Bắc đến Nam, nối dài các vùng kinh tế.

9 điểm nhấn của EVNNPT năm 2024

Năm 2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã nỗ lực vượt qua khó khăn để hoàn thành tốt nhiệm vụ được giao với 9 điểm nhấn.
