Trạm cắt 220kV Đắk Ooc và các đường dây 220kV đấu nối còn nhiều thách thức

PV

PV

Dự án Trạm cắt 220kV Đăk Oóc và các đường dây 220kV đấu nối đang còn rất nhiều thách thức để có thể đảm bảo hoàn thành trong quý lll/2023.
Động thổ dự án Trạm cắt 220kV Phước An Tháo gỡ vướng mắc mặt bằng đường dây 220kV đấu nối trạm biến áp 500kV Chơn Thành

Thách thức nhất là thời tiết

Dự án Trạm cắt 220kV Đăk Ooc và các đường dây 220kV đấu nối từ Nhà máy thủy điện Nam Emoun (Lào) vào hệ thống điện Việt Nam, được đầu tư xây dựng tại huyện Nam Giang, tỉnh Quảng Nam. Dự án có quy mô chính gồm xây dựng trạm cắt 220kV Đăk Ooc; xây dựng khoảng 13,4 km 2 mạch đường dây 220kV từ Nhà máy thủy điện Nam Emoun (Lào) đến Trạm cắt 220kV Đăk Ooc (đoạn trên lãnh thổ Việt Nam); Xây dựng khoảng 02 km đoạn đường dây 04 mạch 220kV từ trạm cắt 220kV Đăk Ooc đến đường dây mạch kép 220kV Xekaman 3 - Thạnh Mỹ hiện hữu.

Trạm cắt 220kV Đắk Ooc và các đường dây 220kV đấu nối còn nhiều thách thức

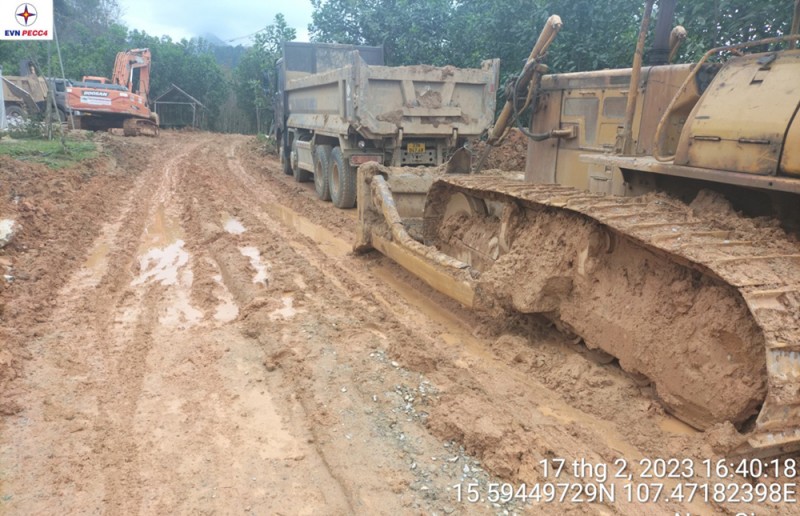

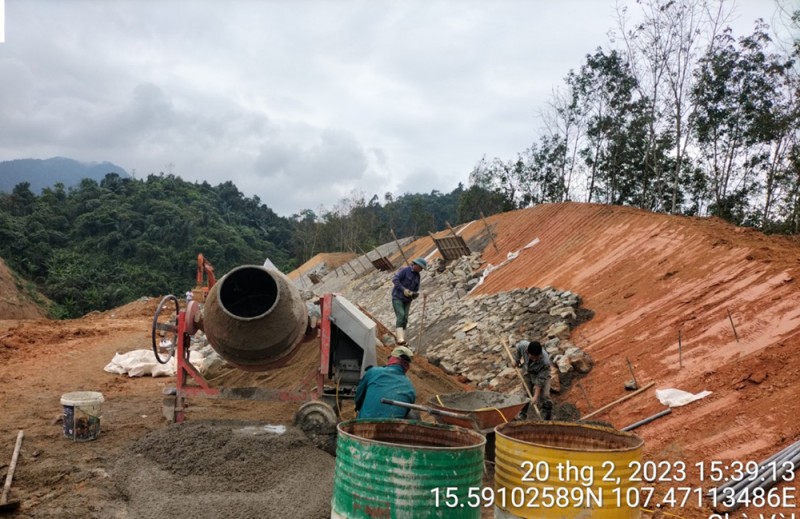

Tranh thủ thời tiết hửng nắng, các đơn vị thi công triển khai các công việc

Dự án do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư; Ban Quản lý dự án Điện 2 thay mặt chủ đầu tư thực hiện công tác quản lý dự án, Công ty cổ phần Tư vấn Xây dựng Điện 4 là đơn vị thực hiện công tác khảo sát, thiết kế và hỗ trợ bên mời thầu trong quá trình xét thầu và thương thảo hợp đồng và tư vấn giám sát của gói thầu.

Theo Ban Quản lý dự án Điện 2, hạng mục Trạm cắt 220kV triển khai thi công từ đầu tháng 9/2022. Tuy nhiên, trong các tháng 9, 10, 11, 12/2022 và tháng 01, 02/2023 thời tiết mưa nhiều, liên tục (thống kê số ngày mưa là 85/122 ngày), riêng 21 ngày của tháng 02/2023 có 16 ngày mưa. Do đó hầu như không triển khai thi công được công tác san nền trạm cắt. Chưa triển khai để đổ bê tông tường chắn bê tông cốt thép, mặc dù đã hoàn thành đổ bê tông khoan cọc nhồi từ ngày 16/12/2022. Hiện nhà thầu Lilama đang tiếp tục nạo vét bùn đất để đầu tháng 3/2023 thực hiện đắp nền trạm cắt.

Khối với hạng mục đường dây 220kV đấu nối 02 mạch, đến nay nhà thầu Toji thi công đổ bê tông móng được 03/07 vị trí, đang triển khai thi công 02 vị trí; 2 vị trí khác còn lại đang thỏa thuận đường vào thi công với các hộ dân.

Đường dây 220kV đấu nối 04 mạch đã hoàn thành đổ bê tông 02/08 vị trí móng, đang triển khai thi công đổ bê tông 01 vị trí và làm đường vào các vị trí còn lại.

Bên cạnh thách thức lớn nhất là thời tiết cản trở tiến độ thi công, dự án còn các khó khăn, vướng mắc chính liên quan đến công tác chuyển đổi mục đích sử dụng đất rừng các vị trí móng. Công tác giải phóng mặt bằng bị chậm và gặp nhiều khó khăn do một số hộ dân có ý kiến chưa đồng thuận với phương án bồi thường đã niêm yết. Nhiều vị trí móng đi qua rừng tự nhiên nên việc vận chuyển vật tư, thiết bị hoàn toàn bằng thủ công.

Trạm cắt 220kV Đắk Ooc và các đường dây 220kV đấu nối còn nhiều thách thức
Thời tiết mưa nhiều ngày khiến tiến độ thi công dự án ảnh hưởng lớn

Khó khăn nhất trong thi công hiện nay của dự án là nhà thầu phải tổ chức thi công bằng thủ công các móng trụ trong khu vực rừng tự nhiên. Nhưng qua khảo sát thực tế thì nhà thầu cho rằng phải có đường tạm vào thi công các móng trụ nên rất cần thực hiện chuyển đổi mục đích sử dụng rừng các đường tạm này. Ngày 16/02/2023 Ban Quản lý dự án Điện 2 đã trình địa phương nên trong thời gian tới phải bám sát địa phương để hoàn chỉ thủ tục trình các bộ ngành xem xét rồi sau đó trình Chính phủ xem xét nên rất thời gian sẽ ảnh hưởng nhiều đến hoàn chỉnh thủ tục.

Đẩy nhanh tiến độ hoàn thành dự án trong quý III/2023

Ông Nguyễn Minh Tiến – Phó Giám đốc Ban Quản lý dự án Điện 2 cho biết, trước những thách thức trên, Ban Quản lý dự án Điện 2 đã yêu cầu liên danh nhà thầu tập trung, tăng cường đầy đủ thiết bị, nhân lực, tăng ca, kíp để triển khai thi công 3 ca liên tục nhằm bù đắp khối lượng thiếu hụt trong thời gian mưa trước đây.

Hoàn thành lập tiến độ thi công chi tiết trong đầu tháng 3/2023 để các bên làm cơ sở theo dõi, giám sát và điều hành thi công trên công trường. Đôn đốc nhà thầu tăng cường công tác chỉ đạo, lãnh đạo trực tiếp tại công trường nhằm đảm bảo tiến độ thi công của các hạng mục.

Về vướng mắc trong thủ tục chuyển đổi mục đích sử dụng đất rừng, Ban Quản lý dự án Điện 2 bám sát Bộ Nông nghiệp và Phát triển nông thôn trình Thủ tướng Chính phủ chấp thuận chủ trương chuyển đổi trong tháng 3/2022 và hoàn thành thủ tục tại địa phương để bàn giao mặt bằng trong tháng 5/2023.

Trong công tác giải phóng mặt bằng, Ban Quản lý dự án Điện 2 sẽ phối hợp với các cơ quan chức năng của tỉnh Quảng Nam, huyện Nam Giang giải quyết sớm các tồn tại vướng mắc trong công tác giải phóng mặt bằng. Làm việc với UBND tỉnh, các Sở ngành liên quan để hỗ trợ đẩy nhanh thủ tục về chuyển đổi mục đích sử dụng đất rừng đối với các vị trí móng trụ ngay sau khi được Thủ tướng Chính phủ chấp thuận về chủ trương chuyển đổi mục đích sử dụng đất rừng.

Trạm cắt 220kV Đắk Ooc và các đường dây 220kV đấu nối còn nhiều thách thức
Phó Tổng giám đốc EVN Nguyễn Tài Anh chủ trì cuộc họp

Phó Tổng giám đốc EVN Nguyễn Tài Anh chia sẻ với những thách thức mà Ban Quản lý dự án Điện 2 và các đơn vị tham gia dự án gặp phải do thời tiết mưa nhiều làm ảnh hưởng đến tiến độ dự án.

Nhấn mạnh tầm quan trọng của dự án, Phó Tổng giám đốc EVN cho biết: Dự án được đầu tư xây dựng nhằm thực hiện cam kết song phương về quan hệ hợp tác giữa Chính phủ hai nước Cộng hoà xã hội chủ nghĩa Việt Nam và Cộng hòa dân chủ nhân dân Lào trong lĩnh vực phát triển năng lượng; Nhập khẩu điện từ nhà máy thủy điện Nam Emoun (Lào) về Việt Nam.

Để đảm bảo hoàn hoàn thành dự án trong quý III/2023, Phó Tổng giám đốc EVN yêu cầu Ban Quản lý dự án Điện 2 chủ động làm việc với các cấp chính quyền địa phương, bộ ngành để đẩy nhanh công tác chuyển đổi mục đích sử dụng đất rừng để giải phóng mặt bằng bàn giao cho nhà thầu thi công. Trong quá trình làm việc nếu có vướng mắc cần kịp thời báo cáo EVN để EVN từng bước tháo gỡ.

Tập đoàn Điện lực Việt Nam yêu cầu phải cử lãnh đạo Ban thường xuyên có mặt tại công trường để đốc thúc nhà thầu, nếu có khó khăn vướng mắc cần xử lý ngay tại công trường.

Đối với các nhà thầu thi công, Phó Tổng giám đốc EVN yêu cầu liên danh nhà thầu phối hợp chặt chẽ và chủ động thực hiện công việc để cùng hoàn thành dự án, trong đó tập trung nhân lực, phương tiện, cung cấp đầy đủ vật tư thiết bị.

Bám sát các cấp chính quyền để thực hiện nhanh nhất công tác chuyển đổi mục đích sử dụng đất rừng đối với đường tạm vào thi công vị trí cột. Đồng thời tìm phương án và biện pháp thi công để đảm bảo thi công hoàn thành sớm nhất các móng trụ trong khu vực rừng tự nhiên. Bố trí cán bộ thường xuyên có mặt tại công trường để thực hiện công tác giám sát tác giả, kịp thời xử lý các vấn đề về thiết kế, yêu cầu kỹ thuật đáp ứng yêu cầu tiến độ và quá trình thi công.

PV
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: đường dây 220kV

Có thể bạn quan tâm

Tin mới nhất

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.
Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.

Tin cùng chuyên mục

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Mới đây, Bộ Công Thương đã ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện.
Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Công nghệ động cơ đốt trong được coi là "chìa khóa" quan trọng mở ra cơ hội giúp ổn định nguồn năng lượng tái tạo và tiến gần hơn tới mục tiêu Net Zero.
EVN kiến nghị gì để phát triển điện khí?

EVN kiến nghị gì để phát triển điện khí?

Nhằm đẩy nhanh tiến độ các dự án điện khí cũng như quá trình thương thảo hợp đồng, Tập đoàn Điện lực Việt Nam mới đây đã gửi một số kiến nghị tới Thủ tướng.
Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Tính đến thời điểm này, dự án Nhiệt điện Quảng Trạch 1 đã đạt tiến độ tổng thể khoảng 56,76% khối lượng.
EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI cho biết, đơn vị đã chuẩn bị các phương án đảm bảo điện an toàn, liên tục, ổn định phục vụ các hoạt động văn hoá thể thao và lễ hội trong dịp nghỉ lễ.
Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa đã có giải pháp cấp điện hè 2024, trước mắt sẽ đảm bảo điện an toàn, ổn định phục vụ khách hàng trong thời gian nghỉ Lễ ngày 30/4-1/5
Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Sáng 22/4 tại Hà Nội, Bộ Công Thương phối hợp với Hội Nhà báo Việt Nam tổ chức Lễ phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng TK&HQ 2024.
Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương đã hoàn thành dự thảo Nghị định quy định về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG để lấy ý kiến rộng rãi.
Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Tỉnh Thanh Hóa đang nỗ lực triển khai dự án đường dây 500kV mạch 3 và quyết tâm bàn giao dự án vào ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Lễ Phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng tiết kiệm và hiệu quả năm 2024 sẽ diễn ra tại trụ sở Bộ Công Thương (Hà Nội) vào sáng 22/4.
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Theo tổ chức nghiên cứu năng lượng Ember, các trang trại điện gió của Trung Quốc lập kỷ lục toàn cầu khi đã sản xuất hơn 100 terawatt giờ điện trong tháng 3.
Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Các chuyên gia dự báo OPEC và chính phủ các nước sẽ cố giữ giá dầu ở quanh mức 90 USD/thùng trong năm nay, nếu căng thẳng Iran - Israel hạ nhiệt.
PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

PC Thanh Hóa cấp điện an toàn, liên tục phục vụ Lễ hội Mai An Tiêm năm 2024

Trong 2 ngày 18 và 19/4, Điện lực Nga Sơn thuộc PC Thanh Hóa đã cấp điện an toàn, ổn định phục vụ Lễ hội Mai An Tiêm năm 2024.
Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Dấu ấn 20 năm thực thi Luật Điện lực - Bài 2: Vai trò và thành quả ngành điện

Luật Điên lực 2004 và 2 lần sửa đổi đã tạo khuôn khổ pháp lý để ngành điện Việt Nam phát triển mạnh mẽ, vươn lên tóp đầu khu vực.
Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Đường dây 500kV mạch 3 hoàn thành đúc móng gần 65% vị trí cột

Theo Tổng công ty Truyền tải điện quốc gia, đường dây 500kV mạch 3 hoàn thành đúc móng được 663/1.177 vị trí cột, công tác dựng côt tiến hành khẩn trương.
EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện

EVN vừa có văn bản chỉ đạo các đơn vị thành viên tập trung đầu tư các công trình trọng điểm đảm bảo cung ứng điện năm 2024 và các năm tiếp theo.
Xem thêm
Mobile VerionPhiên bản di động
