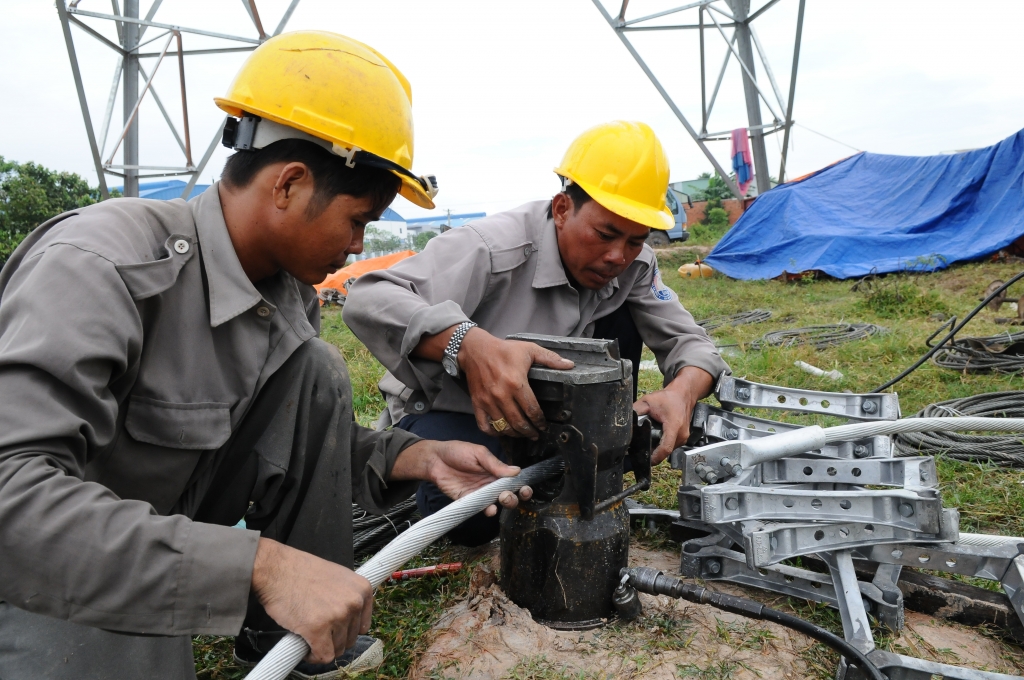

Thi công đường dây 500kV mạch 3: Tiếp tục các giải pháp bảo đảm tiến độ

Đó là chỉ đạo của Phó Thủ tướng Chính phủ Trịnh Đình Dũng tại buổi làm việc mới đây với các bộ, ngành, UBND tỉnh Quảng Nam, TP. Đà Nẵng nhằm tháo gỡ vướng mắc đường dây 500kV mạch 3 (Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2).
thi cong duong day 500kv mach 3 tiep tuc cac giai phap bao dam tien do

Khó cơ bản là giải phóng mặt bằng

Dự án đường dây 500kV mạch 3 được thực hiện nhằm giúp tăng cường năng lực truyền tải của lưới điện 500kV liên kết các miền hệ thống điện quốc gia, góp phần đáp ứng cung ứng điện cho miền Nam trong giai đoạn tới, khi hệ thống điện miền Nam không đảm bảo cân đối cung - cầu nội vùng. Cùng với đó, dự án giúp tối ưu hóa sản xuất - truyền tải điện trong vận hành hệ thống điện quốc gia. Chính vì vậy, đây là dự án được lãnh đạo Đảng, Chính phủ và Thủ tướng Chính phủ đặc biệt quan tâm.

Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện quốc gia (EVNNPT), Ban quản lý Dự án các công trình điện miền Trung (CPMB), các tỉnh/thành phố, địa phương nơi có dự án đường dây đi qua cùng những đơn vị thực hiện đã nỗ lực triển khai thi công các hạng mục của dự án, đạt được nhiều mốc tiến độ quan trọng. Tuy nhiên, đến nay, do nhiều nguyên nhân khác nhau, nhất là vướng mắc về giải phóng mặt bằng (GPMB), dự án đang bị chậm tiến độ so với kế hoạch ban đầu là đưa vào vận hành từ tháng 6/2020.

Báo cáo tại buổi làm việc, ông Nguyễn Đức Tuyển - Giám đốc CPMB, đơn vị thay mặt chủ đầu tư quản lý điều hành dự án - cho biết: Hiện, trên toàn tuyến đường dây, khối lượng còn lại chưa bàn giao mặt bằng rất lớn, gồm: 275 vị trí móng và hành lang tuyến còn 1.129 khoảng cột. Đặc biệt, một số địa phương khối lượng bàn giao mặt bằng móng rất thấp như: TP. Đà Nẵng đạt 50%, tỉnh Quảng Nam đạt 58%... Do vậy, khả năng đáp ứng tiến độ tháng 6/2020 như kế hoạch cực kỳ khó khăn.

Cần sự hỗ trợ của các bộ, ngành, địa phương

Đại diện EVN cho biết, do công trình đường dây 500kV mạch 3 không thể đưa vào vận hành như kế hoạch ban đầu đã ảnh hưởng đến việc tối ưu vận hành hệ thống điện quốc gia trong việc kết nối lưới điện giữa các vùng miền điển hình như ngay trong năm 2020 phải huy động nguồn chạy dầu có chi phí cao ở mức nhiều hơn để đảm bảo cung cấp điện quốc gia. EVN kiến nghị, các địa phương đẩy nhanh công tác GPMB, bồi thường, giải quyết vướng mắc liên quan đến hộ dân, nhà ở; hoàn tất thủ tục chuyển đổi đất rừng, thu hồi đất... Tập đoàn sẽ tiếp tục đôn đốc và phối hợp các nhà thầu đẩy nhanh tiến độ đào đúc móng, lắp dựng cột tại vị trí đã có mặt bằng.

Để đẩy nhanh tiến độ Dự án đường dây 500kV mạch 3, Phó Thủ tướng Chính phủ chỉ đạo, EVN, EVNNPT tiếp tục bám sát tiến độ và phối hợp tích cực với chính quyền địa phương, kịp thời báo cáo khó khăn, vướng mắc với Thủ tướng Chính phủ, Bộ Công Thương, Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp, Ban Chỉ đạo quốc gia về phát triển điện lực. Phó Thủ tướng lưu ý các bộ, ngành tích cực xử lý khó khăn, vướng mắc về cơ chế, chính sách, pháp lý, thủ tục để đề xuất kịp thời Thủ tướng Chính phủ chỉ đạo. Đồng thời, khẩn trương quyết định và chỉ đạo điều hành các vấn đề trong phạm vi thẩm quyền đúng thời hạn quy định.

Đối với Quảng Nam và Đà Nẵng - 2 địa phương còn nhiều vướng mắc nhất trong công tác bồi thường, GPMB, Phó Thủ tướng yêu cầu, trong tháng 4, phải hoàn thành vị trí móng cột và trước ngày 20/5 phải hoàn thành hành lang tuyến để các đơn vị thi công nhằm đảm bảo tiến độ của dự án.

Trước yêu cầu của Phó Thủ tướng, đại diện lãnh đạo TP. Đà Nẵng và tỉnh Quảng Nam cam kết sẽ chỉ đạo quyết liệt các địa phương phối hợp chặt chẽ với chủ đầu tư tháo gỡ vướng mắc trong bồi thường GPMB để bàn giao toàn bộ hành lang tuyến trước ngày 20/5/2020.
Việt Anh
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Nghiên cứu xây dựng Đề án thí điểm phát triển điện gió ngoài khơi

Bộ Công Thương vừa có văn bản gửi Thủ tướng Chính phủ về việc xây dựng Đề án thí điểm phát triển điện gió ngoài khơi.
Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Lào Cai: Thúc đẩy hợp tác sản xuất điện sinh khối với Công ty Cổ phần EREX

Ngày 24/4, đoàn công tác tỉnh Lào Cai đã tới làm việc với Công ty Cổ phần EREX (Nhật Bản) và trao đổi về việc thực hiện dự án Nhà máy điện sinh khối Bảo Thắng
Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Căng thẳng Iran -Israel: Vì sao eo biển này là tâm điểm lo lắng với giới đầu tư dầu mỏ?

Eo biển Hormuz là điểm mấu chốt trong dòng chảy dầu quốc tế. Nhiều chuyên gia lo ngại căng thẳng Iran - Israel có thể làm gián đoạn nguồn cung dầu mỏ toàn cầu.
Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Điều chỉnh phụ tải điện: Thực trạng và giải pháp nhằm giảm nguy cơ quá tải lưới điện

Trong bối cảnh nhu cầu sử dụng điện tăng cao, nhằm đảm bảo cấp điện, an ninh năng lượng chương trình điều chỉnh phụ tải điện là giải pháp quan trọng, cấp bách.
Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Doanh nghiệp ở Lâm Đồng gặp khó khi chuyển nhượng dự án

Nhiều tháng qua, một doanh nghiệp ở tỉnh Lâm Đồng than gặp khó trong việc chuyển nhượng dự án, còn Sở Kế hoạch và Đầu tư tỉnh thì xin lỗi vì chậm tham mưu.

Tin cùng chuyên mục

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Đẩy nhanh tiến độ bàn giao mặt bằng, cung cấp thiết bị cho dự án đường dây 500 kV mạch 3

Chiều 23/4 tại Hà Nội, Bộ trưởng Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban kiểm điểm tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương kịp thời điều chỉnh kế hoạch cung cấp điện mùa khô và cả năm 2024

Bộ Công Thương vừa ban hành Quyết định điều chỉnh kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024, trong đó có các tháng cao điểm mùa khô.
Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Bộ Công Thương họp giao ban tiến độ thi công đường dây 500kV mạch 3

Chiều 23/4 tại Hà Nội, đã diễn ra cuộc họp giao ban tiến độ và công tác thi công các dự án đường dây 500 kV mạch 3.
Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Phụ tải duy trì ở mức cao, miền Bắc tăng hơn 13 triệu kWh/ngày

Từ ngày 15-21/4/2024, phụ tải tiếp tục duy trì ở mức cao, riêng miền Bắc phụ tải bình quân tuần qua tăng hơn 13 triệu kWh/ngày so với tuần trước do nắng nóng.
Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Tại sao châu Âu vẫn phụ thuộc vào LNG của Nga?

Việc nhập khẩu khí tự nhiên hóa lỏng (LNG) của Nga vẫn là nguồn đảm bảo an ninh năng lượng cho Liên minh châu Âu (EU).
Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Bộ Công Thương ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện

Mới đây, Bộ Công Thương đã ban hành Thông tư Quy định phương pháp xác định giá phát điện, hợp đồng mua bán điện.
Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Điện lực Tuyên Quang tăng cường tuyên truyền tiết kiệm điện mùa cao điểm

Dịp cao điểm hè 2024, Điện lực Tuyên Quang thực hiện nhiều giải pháp nhằm tuyên truyền cho nhân dân, khách hàng trên địa bàn sử dụng điện an toàn, tiết kiệm.
Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Tập đoàn Wärtsilä: Đồng hành cùng Việt Nam hướng tới mục tiêu Net Zero

Công nghệ động cơ đốt trong được coi là "chìa khóa" quan trọng mở ra cơ hội giúp ổn định nguồn năng lượng tái tạo và tiến gần hơn tới mục tiêu Net Zero.
EVN kiến nghị gì để phát triển điện khí?

EVN kiến nghị gì để phát triển điện khí?

Nhằm đẩy nhanh tiến độ các dự án điện khí cũng như quá trình thương thảo hợp đồng, Tập đoàn Điện lực Việt Nam mới đây đã gửi một số kiến nghị tới Thủ tướng.
Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Dự án Nhiệt điện Quảng Trạch 1 đạt 56,76% khối lượng

Tính đến thời điểm này, dự án Nhiệt điện Quảng Trạch 1 đã đạt tiến độ tổng thể khoảng 56,76% khối lượng.
EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI đảm bảo điện phục vụ dịp nghỉ lễ 30/4 và 1/5

EVNHANOI cho biết, đơn vị đã chuẩn bị các phương án đảm bảo điện an toàn, liên tục, ổn định phục vụ các hoạt động văn hoá thể thao và lễ hội trong dịp nghỉ lễ.
Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa chuẩn bị phương án cấp điện phục vụ dịp nghỉ Lễ 30/4 và 01/5

Công ty Điện lực Thanh Hóa đã có giải pháp cấp điện hè 2024, trước mắt sẽ đảm bảo điện an toàn, ổn định phục vụ khách hàng trong thời gian nghỉ Lễ ngày 30/4-1/5
Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Phát động Giải Báo chí toàn quốc về sử dụng năng lượng tiết kiệm và hiệu quả năm 2024

Sáng 22/4 tại Hà Nội, Bộ Công Thương phối hợp với Hội Nhà báo Việt Nam tổ chức Lễ phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng TK&HQ 2024.
Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương lấy ý kiến về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG

Bộ Công Thương đã hoàn thành dự thảo Nghị định quy định về cơ chế phát triển các dự án điện sử dụng khí thiên nhiên và LNG để lấy ý kiến rộng rãi.
Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Thanh Hóa: Quyết tâm đưa dự án đường dây 500kV mạch 3 về đích đúng tiến độ

Tỉnh Thanh Hóa đang nỗ lực triển khai dự án đường dây 500kV mạch 3 và quyết tâm bàn giao dự án vào ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Lai Châu: Diễn tập phòng, chống thiên tai, chủ động xử lý tình huống sự cố lưới điện

Sáng nay (20/4), tại huyện Mường Tè, Công ty Điện lực Lai Châu tổ chức diễn tập phòng, chống thiên tai, cứu nạn, xử lý sự cố lưới điện và an toàn lao động...
Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Phát động Giải báo chí tuyên truyền về Sử dụng năng lượng tiết kiệm và hiệu quả 2024

Lễ Phát động Giải Báo chí toàn quốc tuyên truyền sử dụng năng lượng tiết kiệm và hiệu quả năm 2024 sẽ diễn ra tại trụ sở Bộ Công Thương (Hà Nội) vào sáng 22/4.
Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Doanh nghiệp mong muốn tỉnh Lâm Đồng sớm xem xét cho chuyển nhượng dự án nhà máy thuỷ điện

Công ty TNHH Thuỷ điện Cam Ly mong muốn Lâm Đồng sớm xem xét, chấp thuận cho nhận chuyển nhượng lại dự án Thuỷ điện Cam Ly để triển khai dự án đúng tiến độ.
Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Trung Quốc lập kỷ lục toàn cầu về sản xuất và sử dụng năng lượng điện gió

Theo tổ chức nghiên cứu năng lượng Ember, các trang trại điện gió của Trung Quốc lập kỷ lục toàn cầu khi đã sản xuất hơn 100 terawatt giờ điện trong tháng 3.
Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Liệu giá dầu thế giới có tiếp tục xô đổ kỷ lục trong những ngày tới?

Các chuyên gia dự báo OPEC và chính phủ các nước sẽ cố giữ giá dầu ở quanh mức 90 USD/thùng trong năm nay, nếu căng thẳng Iran - Israel hạ nhiệt.
Xem thêm
Mobile VerionPhiên bản di động
