Phấn đấu hoàn thành Đường dây 220kV Nậm Sum - Nông Cống cuối tháng 10/2024

Hiện chủ đầu tư đang tập trung chỉ đạo các nhà thầu ưu tiên nguồn lực thi công để đưa dự án Đường dây 220kV Nậm Sum – Nông Cống về đích vào cuối tháng 10/2024.
Gỡ vướng mặt bằng cho dự án đường dây 220kV Nậm Sum – Nông Cống: Cần sự vào cuộc của địa phương Vì sao Đường dây 220kV Nậm Sum – Nông Cống chậm tiến độ?

Ông Trần Kim Vũ -Phó Giám đốc Ban Quản lý dự án các công trình điện miền Bắc (NPMB) thuộc Tổng Công ty Truyền tải điện Quốc gia cho biết: Đường dây 220kV Nậm Sum – Nông Cống dài 129,95 km, 02 mạch, từ điểm đấu nối G1 (tại biên giới Việt Nam - Lào) đến TBA 220kV Nông Cống gồm 299 vị trí (VT) móng cột và 99 khoảng néo (KN).

Dự án 220 kV đi qua địa bàn các huyện Quế Phong, Quỳ Châu (tỉnh Nghệ An) và các huyện Như Xuân, Như Thanh, Nông Cống (tỉnh Thanh Hóa). Trong đó, đoạn tuyến qua địa bàn tỉnh Nghệ An có chiều dài 77,81 km, bao gồm 174 VT móng cột và 52 KN; Đoạn tuyến qua địa bàn tỉnh Thanh Hóa có chiều dài 52,14 km, bao gồm 125 VT móng cột và 47 KN.

Phần mở rộng trạm biến áp (TBA) 220kV Nông Cống, nằm trong phạm vi tường rào TBA 220kV Nông Cống hiện hữu, thuộc huyện Nông Cống tỉnh Thanh Hóa. Trong đó, lắp mới thiết bị cho 02 ngăn lộ tại trị trí dự phòng trong Trạm biến áp 220kV Nông Cống.

Đây là dự án cấp bách, được đầu tư xây dựng nhằm mục đích nhập khẩu điện từ cụm Nhà máy thủy điện Nậm Sum (Lào) về Việt Nam nhằm đáp ứng nhu cầu tăng trưởng phụ tải của hệ thống điện khu vực miền Bắc. Đổng thời cụ thể hóa cam kết giữa Đảng và Chính phủ 2 nước Việt Nam – Lào trong tăng cường hợp tác năng lượng.

Phấn đấu hoàn thành Đường dây 220kV Nậm Sum – Nông Cống cuối tháng 10/2024

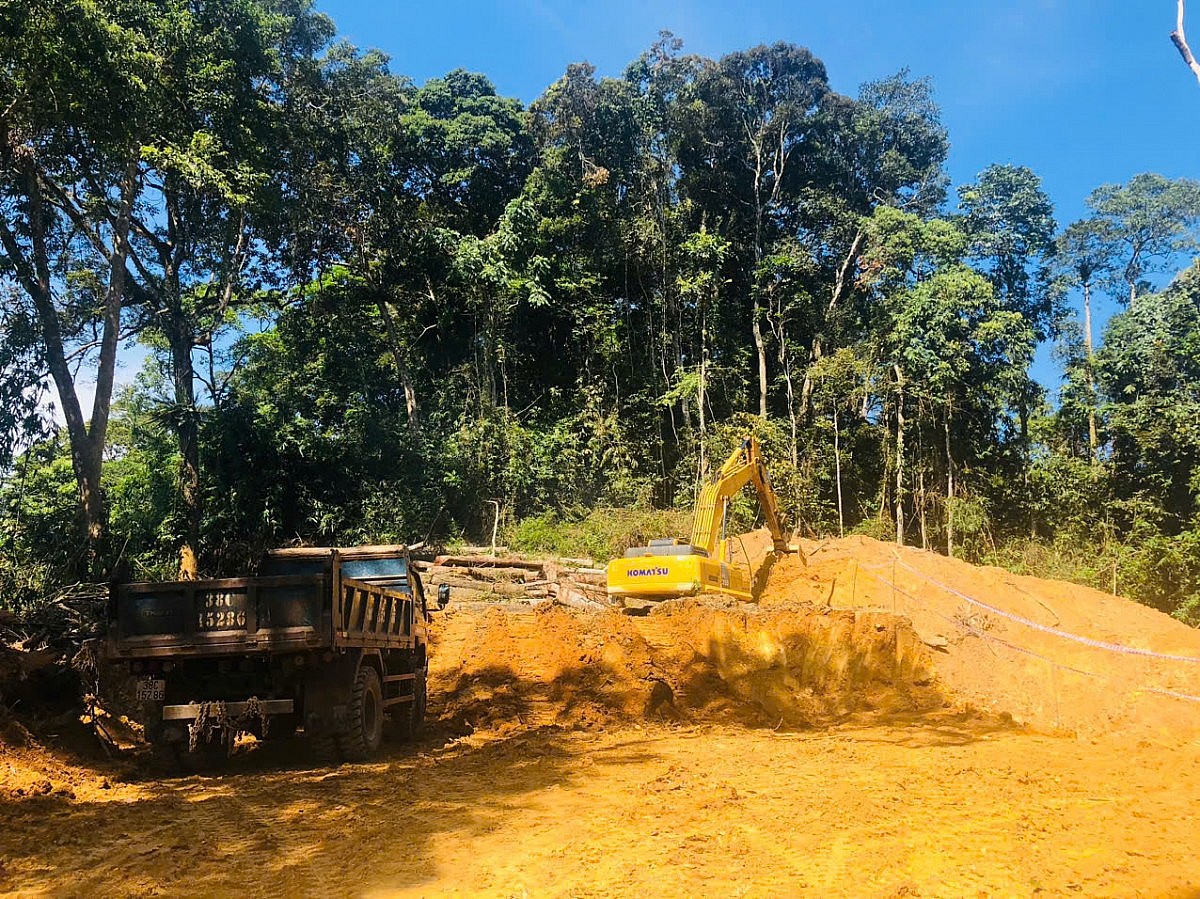

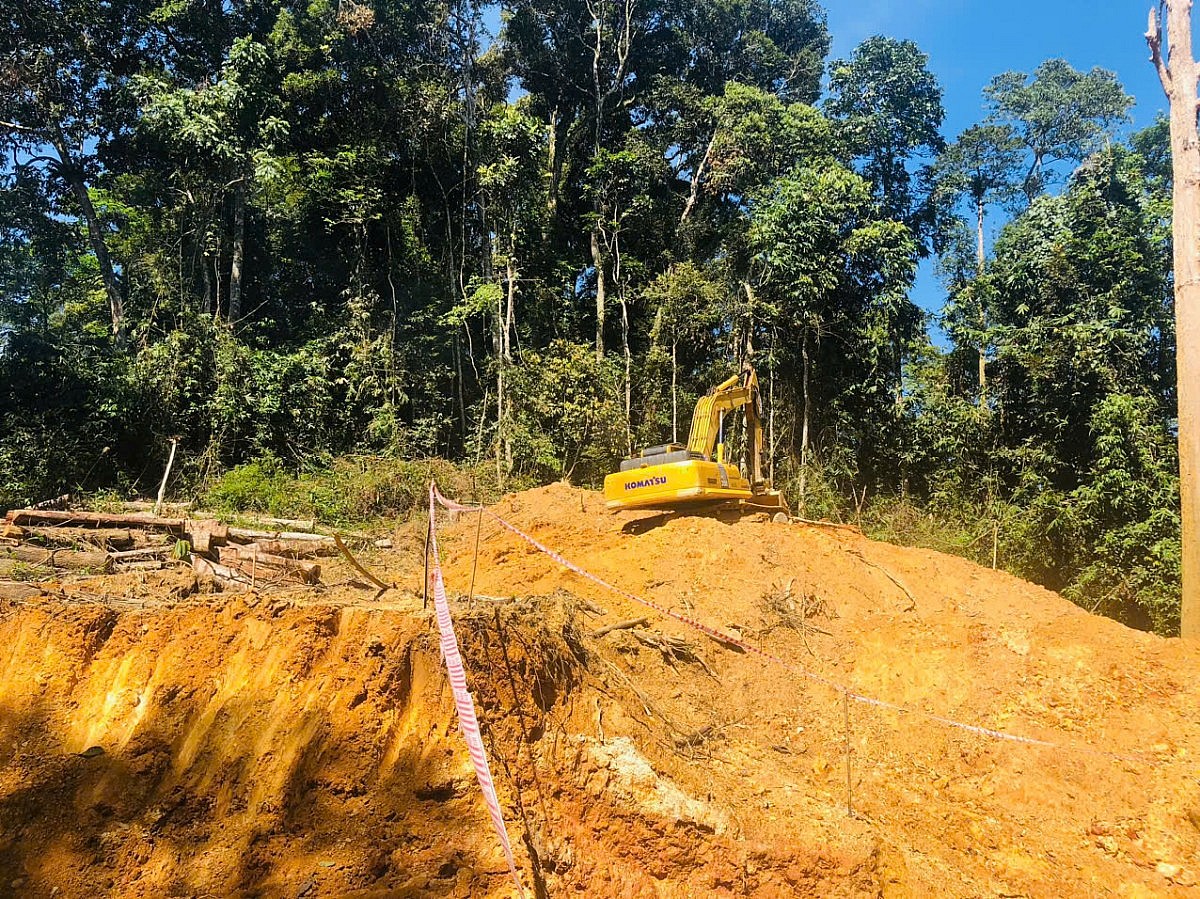

Nhà thầu đang triển khai đào móng Vị trí số 1 tuyến đường dây 220kV Nậm Sum - Nông Cống

Đến nay, toàn bộ mặt bằng móng đã được bàn giao. Phần hành lang tuyến đã vận động và bàn giao được 92/99 KN (trong đó tỉnh Nghệ An đã vận động bàn giao được 49/52 KN, tỉnh Thanh Hóa đã vận động bàn giao được 43/47 KN).

Về thi công xây dựng, toàn bộ dự án đã đúc xong móng 290/299 VT; đang đào đúc dở dang: 4/299 VT; chưa thi công: 5/299 VT; chưa mở đường lên móng 3 VT.

Về dựng cột đã hoàn thành 268/299 VT; đang dựng 1 VT, chưa lắp dựng 30/299 VT. Đã hoàn thành kéo dây trên 60 KN. Đang kéo dây 2/99 KN. Phần ngăn lộ tại TBA 220kV Nông Cống đã hoàn thành đóng điện xung kích thiết bị.

Phấn đấu hoàn thành Đường dây 220kV Nậm Sum – Nông Cống cuối tháng 10/2024
Dự kiến, nếu thời tiết thuận lợi, việc thi công đúc móng, dựng cột và kéo dây toàn tiến sẽ hoàn thành trong tháng 10/2024

Báo cáo của chủ đầu tư cho thấy, sở dĩ dự án đường dây 220kV Nậm Sum- Nông Cống vẫn chưa hoàn thành do gặp phải 4 khó khăn vướng mắc bao gồm vướng mắc về đường tạm thi công, về giải phóng mặt bằng, điều kiện thời tiết mưa bão và nhân lực của nhà thầu. Bên cạnh đó, thời gian qua, mọi nguồn nhân lực tập trung cho đường dây 500kV mạch 3 nên dự án cũng ảnh hưởng đến tiến độ.

"Mặc dù còn nhiều khó khăn, song thực hiện chỉ đạo của Tập đoàn Điện lực Việt Nam và Tổng Công ty Truyền tải điện Quốc gia, chúng tôi đang bám sát công trường, thường xuyên chỉ đạo, đôn đốc, giám sát, trao đổi với các nhà thầu tập trung nguồn lực đẩy nhanh tiến độ thi công; tăng cường phối hợp với các địa phương để giải quyết những vướng mắc còn lại, phấn đấu đưa dự án về đích vào cuối tháng 10/2024" - ông Trần Kim Vũ thông tin.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★
Bài viết cùng chủ đề: Tổng Công ty Truyền tải điện Quốc gia

Có thể bạn quan tâm

Tin mới nhất

EVNGENCO2 tìm kiếm cơ hội hợp tác đầu tư với các dự án, nhà máy điện tại Lào

EVNGENCO2 tìm kiếm cơ hội hợp tác đầu tư với các dự án, nhà máy điện tại Lào

Tổng Công ty Phát điện 2 (EVNGENCO2) tìm kiếm cơ hội hợp tác đầu tư các dự án và cung cấp dịch vụ O&M cho các nhà máy điện tại nước CHDCND Lào.
Tuyên Quang: Hoàn thành các công trình điện, góp phần thúc đẩy kinh tế - xã hội địa phương

Tuyên Quang: Hoàn thành các công trình điện, góp phần thúc đẩy kinh tế - xã hội địa phương

Thời gian qua PC Điện Tuyên Quang tập trung đẩy nhanh tiến độ đầu tư, xây dựng các công trình điện, đáp ứng nhu cầu điện phục vụ phát triển kinh tế địa phương.
Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Xuất xưởng máy biến áp 500kV lớn nhất do Việt Nam sản xuất

Ngày16/12, tại Hà Nội, Tổng công ty Thiết bị điện Đông Anh đã tổ chức Lễ xuất xưởng và gắn biển công trình 'Thiết kế, chế tạo máy biến áp 500kV - 3x300MVA'.
Hội nghị Người lao động EVNGENCO2 năm 2024: Phát huy quyền dân chủ của người lao động

Hội nghị Người lao động EVNGENCO2 năm 2024: Phát huy quyền dân chủ của người lao động

Hội nghị Người lao động Tổng công ty Phát điện 2 (EVNGENCO2) năm 2024 công khai kết quả sản xuất kinh doanh và phát huy quyền dân chủ của người lao động.
Gỡ vướng năng lượng tái tạo: Doanh nghiệp đánh giá cao 6 nhóm giải pháp của Bộ trưởng Bộ Công Thương

Gỡ vướng năng lượng tái tạo: Doanh nghiệp đánh giá cao 6 nhóm giải pháp của Bộ trưởng Bộ Công Thương

Nhiều doanh nghiệp đồng thuận và đánh giá cao 6 nhóm giải pháp được Bộ trưởng Bộ Công Thương đưa ra tại hội nghị gỡ vướng cho các dự án năng lượng tái tạo.

Tin cùng chuyên mục

EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

EVNNPT tăng cường khả năng truyền tải điện cho nhiều tỉnh miền Trung - Nam

Với việc hoàn thành đóng điện các dự án nâng công suất trạm biến áp, EVNNPT đã góp phần tăng cường khả năng truyền tải, cung cấp điện cho nhiều địa phương
Nhà máy Thủy điện Quảng Trị tích nước phục vụ sản xuất kinh doanh và cấp nước hạ du năm 2025

Nhà máy Thủy điện Quảng Trị tích nước phục vụ sản xuất kinh doanh và cấp nước hạ du năm 2025

Nhà máy Thủy điện Quảng Trị tích nước để đảo bảo sử dụng nguồn nước hiệu quả phục vụ sản xuất kinh doanh và cấp nước cho hạ du mùa khô năm 2025.
Hoà lưới thành công tổ máy 2 thuỷ điện Ialy mở rộng vượt tiến độ 18 ngày

Hoà lưới thành công tổ máy 2 thuỷ điện Ialy mở rộng vượt tiến độ 18 ngày

Tối ngày 13/12/2024, tổ máy số 2 của công trình Nhà máy Thủy điện Ialy mở rộng chính thức được đóng điện hòa lưới thành công, hoàn thành vượt tiến độ 18 ngày.
Nhà máy điện Phú Mỹ 2.2 kỷ niệm 20 năm hoạt động

Nhà máy điện Phú Mỹ 2.2 kỷ niệm 20 năm hoạt động

Tối ngày 13/12, tại TP. Hồ Chí Minh, Công ty TNHH Năng lượng Mê Kông tổ chức Lễ kỷ niệm 20 năm hoạt động của Nhà máy điện Phú Mỹ 2.2.
Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Long An và EVNNPT tìm giải pháp gỡ vướng hàng loạt dự án truyền tải điện

Trước những khó khăn vướng mắc liên quan đến các dự án truyền tải điện, UBND tỉnh Long An và EVNNPT đã họp bàn tìm giải pháp tháo gỡ.
Đánh thức giấc mơ

Đánh thức giấc mơ 'ngủ đông' điện hạt nhân: Bài 5 - Xây dựng nguồn nhân lực tự chủ - cách nào?

Để đánh thức giấc mơ điện hạt nhân, việc đào tạo nguồn nhân lực vẫn là vấn đề hàng đầu. Các chuyên gia khuyến nghị gì?
Công ty Điện lực Lạng Sơn: Tặng tivi, lắp đèn năng lượng mặt trời trong Tháng tri ân khách hàng

Công ty Điện lực Lạng Sơn: Tặng tivi, lắp đèn năng lượng mặt trời trong Tháng tri ân khách hàng

Với chủ đề: “Đồng hành cùng khách hàng sử dụng điện an toàn, tiết kiệm và hiệu quả”, Công ty Điện lực Lạng Sơn đã triển khai Tháng tri ân khách hàng năm 2024.
Yên Bái: Đốc thúc tiến độ khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Yên Bái: Đốc thúc tiến độ khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Tỉnh Yên Bái và Tập đoàn Điện lực Việt Nam đã họp bàn để đốc thúc triển khai khởi công dự án Đường dây 500kV Lào Cai - Vĩnh Yên đảm bảo đúng tiến độ.
Bộ Công Thương và EU làm việc tại Cần Thơ, Trà Vinh về phát triển năng lượng

Bộ Công Thương và EU làm việc tại Cần Thơ, Trà Vinh về phát triển năng lượng

Ngày 12 và 13/12, đoàn công tác Bộ Công Thương và Phái đoàn Liên minh châu Âu (EU) đã làm việc với TP. Cần Thơ và Trà Vinh về phát triển năng lượng tái tạo.
Lễ ký hợp đồng EPC dự án cấp điện từ lưới điện Quốc gia cho huyện Côn Đảo

Lễ ký hợp đồng EPC dự án cấp điện từ lưới điện Quốc gia cho huyện Côn Đảo

Chiều 12/12, tại Hà Nội đã diễn ra Lễ ký hợp đồng EPC dự án cấp điện từ lưới điện Quốc gia cho huyện Côn Đảo giữa EVN và các nhà thầu.
Phát triển điện hạt nhân: lựa chọn tất yếu cho an ninh năng lượng

Phát triển điện hạt nhân: lựa chọn tất yếu cho an ninh năng lượng

Theo TS. Tạ Văn Thưởng, phát triển nguồn điện hạt nhân mang lại nhiều tác dụng như đa dạng hóa nguồn cung cấp điện, bảo đảm an ninh năng lượng...
EVNCPC đảm bảo điện phục vụ sản xuất hàng Tết Nguyên đán Ất Tỵ 2025

EVNCPC đảm bảo điện phục vụ sản xuất hàng Tết Nguyên đán Ất Tỵ 2025

Tổng Công ty Điện lực miền Trung (EVNCPC) triển khai đồng bộ các phương án đảm bảo nguồn điện đáp ứng sản xuất hàng hóa phục vụ Tết Nguyên đán Ất Tỵ 2025.
Công ty Điện lực Hà Giang: Quyết tâm làm sạch hành lang lưới điện

Công ty Điện lực Hà Giang: Quyết tâm làm sạch hành lang lưới điện

Để cấp điện an toàn, ổn định, năm 2024 Công ty Điện lực Hà Giang đã triển khai phát dọn làm sạch hành lang lưới điện trung và cao áp, xử lý khoảng cách pha đất.
Danh mục các văn bản thi hành Luật Điện lực

Danh mục các văn bản thi hành Luật Điện lực

Theo Quyết định số 1544/QĐ-TTg của Thủ tướng Chính phủ, sẽ có nhiều Quyết định, Nghị định, Thông tư được ban hành nhằm triển khai thi hành Luật Điện lực.
Ký kết thực hiện 4 công trình điện trọng điểm cấp điện ở các đảo tại Kiên Giang

Ký kết thực hiện 4 công trình điện trọng điểm cấp điện ở các đảo tại Kiên Giang

Tổng công ty Điện lực miền Nam và UBND tỉnh Kiên Giang vừa ký kết kế hoạch thực hiện 4 công trình trọng điểm ngành điện trên địa bàn tỉnh Kiên Giang.
Bà Rịa – Vũng Tàu: Năm 2024, sản lượng điện thương phẩm ước đạt 8,25 tỷ kWh

Bà Rịa – Vũng Tàu: Năm 2024, sản lượng điện thương phẩm ước đạt 8,25 tỷ kWh

Trong 11 tháng năm 2024, Công ty Điện lực Bà Rịa - Vũng Tàu đáp ứng đủ nhu cầu sử dụng điện của khách hàng trong sản xuất kinh doanh và sinh hoạt của nhân dân.
Đánh thức giấc mơ

Đánh thức giấc mơ 'ngủ đông' điện hạt nhân: Bài 4 - Viện Năng lượng khuyến nghị gì?

Những 'bước đi' năng động, sáng tạo, có lộ trình sẽ góp phần thành công khi tái khởi động chương trình điện hạt nhân để đáp ứng nhu cầu năng lượng.
Biến chuyển mới tại dự án đường dây 500Kv Củ Chi - rẽ Chơn Thành - Đức Hòa

Biến chuyển mới tại dự án đường dây 500Kv Củ Chi - rẽ Chơn Thành - Đức Hòa

Dự án đường dây 500kV Củ Chi - rẽ Chơn Thành - Đức Hòa là dự án cấp bách, trọng điểm quốc gia có tổng mức đầu tư hơn 219 tỷ đồng, nằm trên địa bàn huyện Củ Chi.
Hoàn thành nâng công suất Trạm biến áp 220kV Sa Đéc

Hoàn thành nâng công suất Trạm biến áp 220kV Sa Đéc

Trạm biến áp 220kV Sa Đéc vừa được nâng công suất lên gấp đôi giúp tăng cường đảm bảo cung cấp điện cho tỉnh Đồng Tháp và vùng lân cận.
Kỳ tích đường dây 500 kV mạch 3: Bộ Công Thương nêu 5 kinh nghiệm trong chỉ đạo điều hành

Kỳ tích đường dây 500 kV mạch 3: Bộ Công Thương nêu 5 kinh nghiệm trong chỉ đạo điều hành

Theo phương châm "Chỉ bàn làm, không bàn lùi’ "của Thủ tướng Chính phủ, Bộ Công Thương đã chỉ đạo kịp thời, gỡ vướng trong thi công đường dây 500 kV mạch 3.
Xem thêm
Mobile VerionPhiên bản di động
