Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?

Kéo dây 500kV mạch 3 được thực hiện như thế nào?

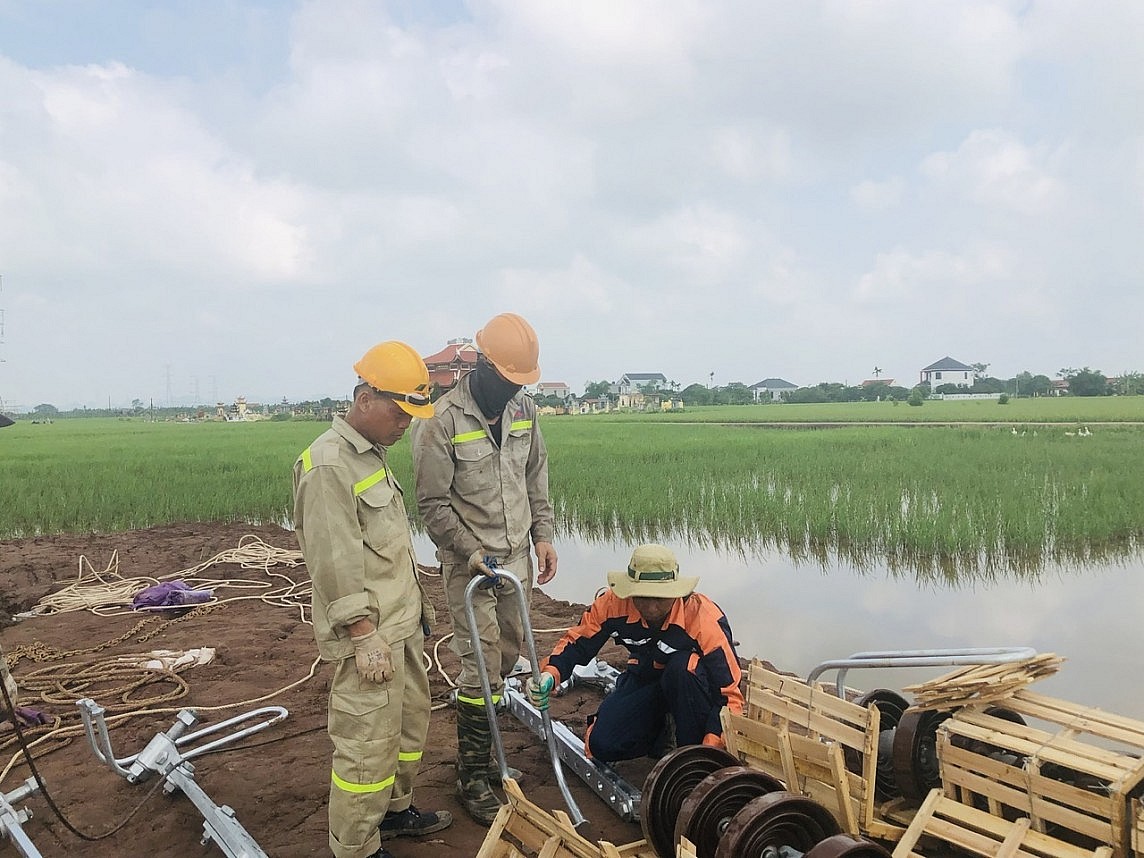

Tiến độ Đường dây 500kV mạch 3 NMNĐ Nam Định I – Phố Nối ngày 8/5 Đường dây 500kV mạch 3 Nhà máy nhiệt điện Nam Định I – Thanh Hoá bắt đầu kéo dây

Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đi qua địa bàn 9 địa phương. Toàn bộ tuyến đường dây có chiều dài 500 km với 1.177 vị trí cột, 503 khoảng néo.

Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?
Ngày 12/5, khoảng néo đầu tiên tuyến đường dây 500kV mạch 3 NMNĐ Nam Định - Thanh Hoá bắt đầu kéo dây

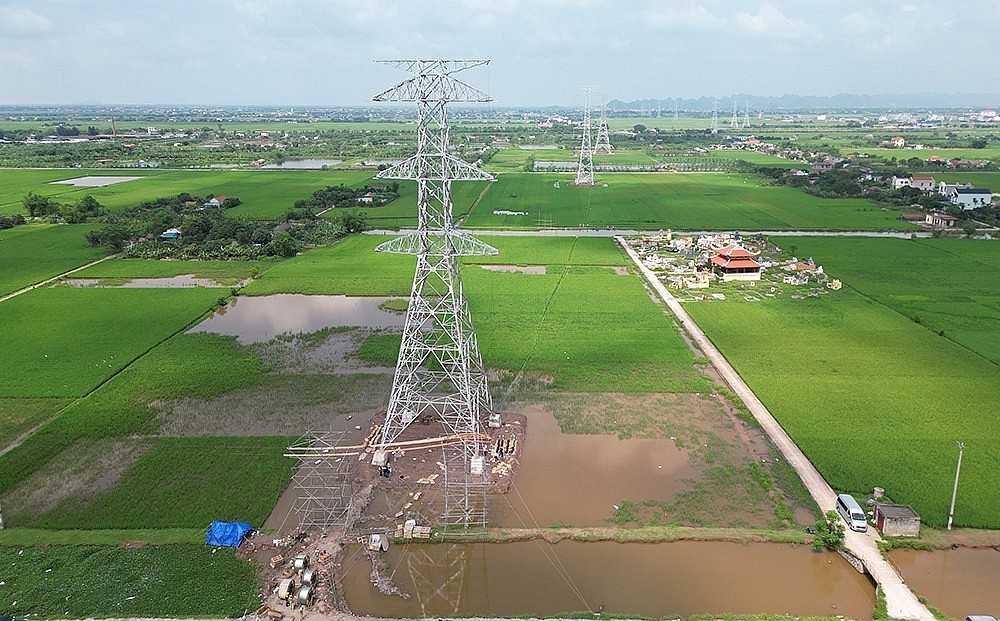

Báo cáo của chủ đầu tư, đến ngày 12/5/2024, toàn tuyến đường dây 500kV mạch 3 đã hoàn thành 1085/1177 vị trí móng. Toàn tuyến đã bàn giao 583/1177 cột thép. Hoàn thành lắp dựng 308/1177 cột, đang lắp dựng 184 cột.

Đến thời điểm này, đơn vị thi công đã hoàn thành kéo dây 6 khoảng néo thuộc công trình đường dây 500 kV Quảng Trạch - Quỳnh Lưu và khoảng néo đường dây 500kV NMNĐ Nam Định I- Thanh Hoá.

Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?

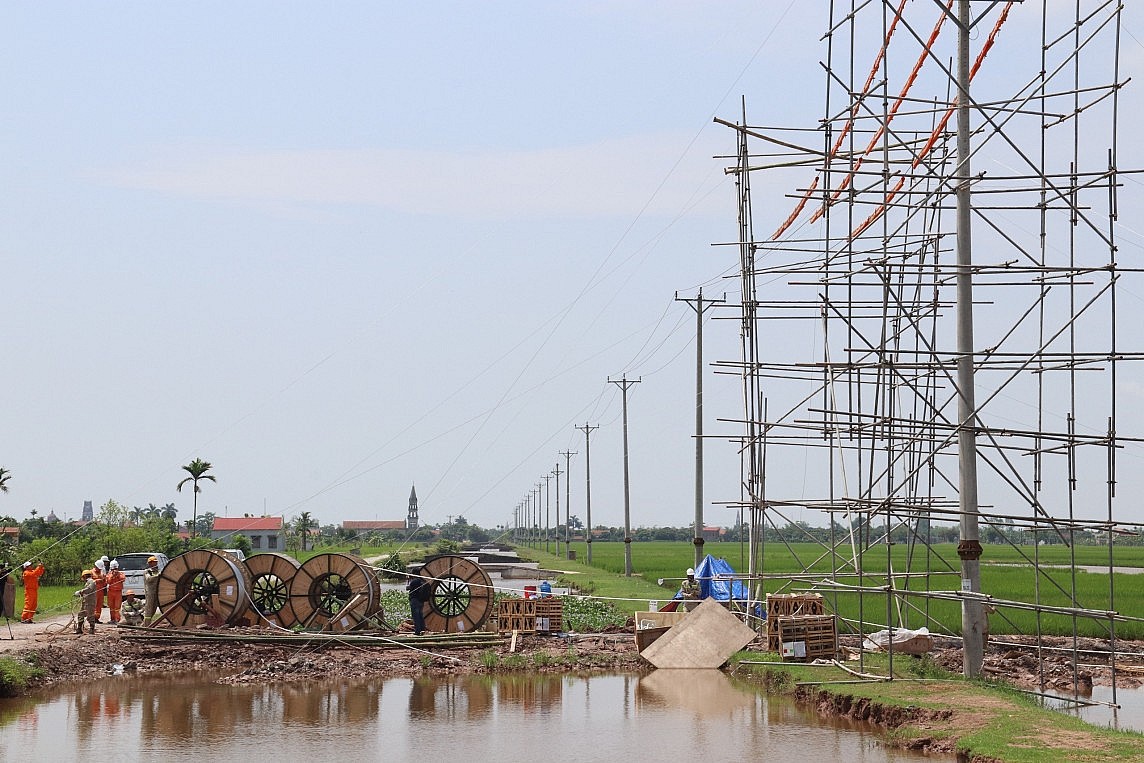

Giàn giáo và cách điện (màu vàng) bọc dây dẫn hiện hữu để không làm gián đoạn cấp điện cho nhân dân

Nhiều bạn đọc sẽ thắc mắc khoảng néo là gì và quá trình kéo dây sẽ được triển khai như thế nào? Để rõ hơn về việc này, chúng tôi xin cung cấp một số thông tin cụ thể.

Để một tuyến đường dây điện truyền tải cao áp vận hành an toàn, tin cậy thì các yếu tố mang tính kỹ thuật đều được tính toán kỹ lưỡng và tuân thủ các quy định, quy trình kỹ thuật nghiêm ngặt.

Đường dây điện trên không bao gồm dãy các cột điện, trên đó có các xà và dây dẫn được treo vào các xà qua các sứ cách điện. Cột điện được chôn xuống đất bằng các móng vững chắc, làm nhiệm vụ đỡ dây ở trên cao so với mặt đất. Trên cột còn có thể treo dây chống sét để sét không đánh trực tiếp vào dây dẫn.

Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?
Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?

Bát sứ và phụ kiện được tập kết tại công trường
Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?

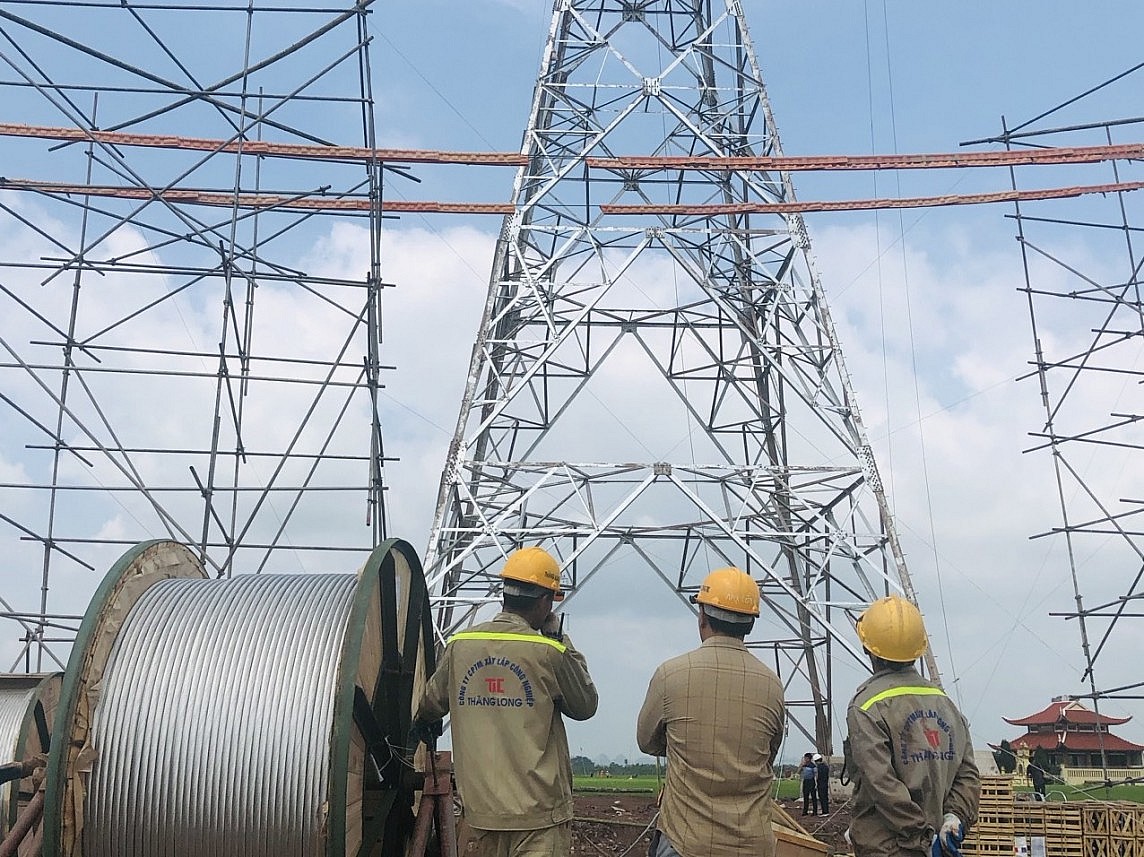

Công nhân lắp đặt bát sứ

Cột điện néo để giữ chắc đầu dây nối vào cột qua chuỗi sứ néo; cột néo góc dùng khi đường dây đổi hướng. Khoảng néo hiểu đơn giản sẽ gồm 2 cột néo ở đầu và cuối của đoạn đường dây (thường là 700 m – 2 km, tuỳ vào tính chất, độ phức tạp kỹ thuật. Các cột néo sẽ chịu lực cho sức nặng của đường dây.

Giữa các khoảng néo là các cột đỡ, chỉ làm nhiệm vụ đỡ dây dẫn nối vào cột qua chuỗi sứ đỡ.

Sau khi cột thép được dựng xong, các nhà thầu thi công phải tập trung toàn bộ vật tư, phụ kiện, bát sứ, dây dẫn… tại công trường. Lắp đặt các cấu kiện bát sứ và treo lên cột.

Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?

Máy nổ cấp điện phục vụ thi công

Để kéo dây khoảng néo, các kỹ sư lành nghề (không sử dụng lao động phổ thông) sẽ dùng 1 dây mồi bằng thép nối vào đầu dây điện kéo từ vị trí cột néo đầu tiên đi qua các cột đỡ đến vị trí cột néo cuối cùng của khoảng néo. Kỹ sư sẽ đặt dây lên các dòng dọc (bánh xe quay) để dây dẫn không bị xước và di chuyển dễ dàng. Quá trình này sẽ dùng tời điện thực hiện.

Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?

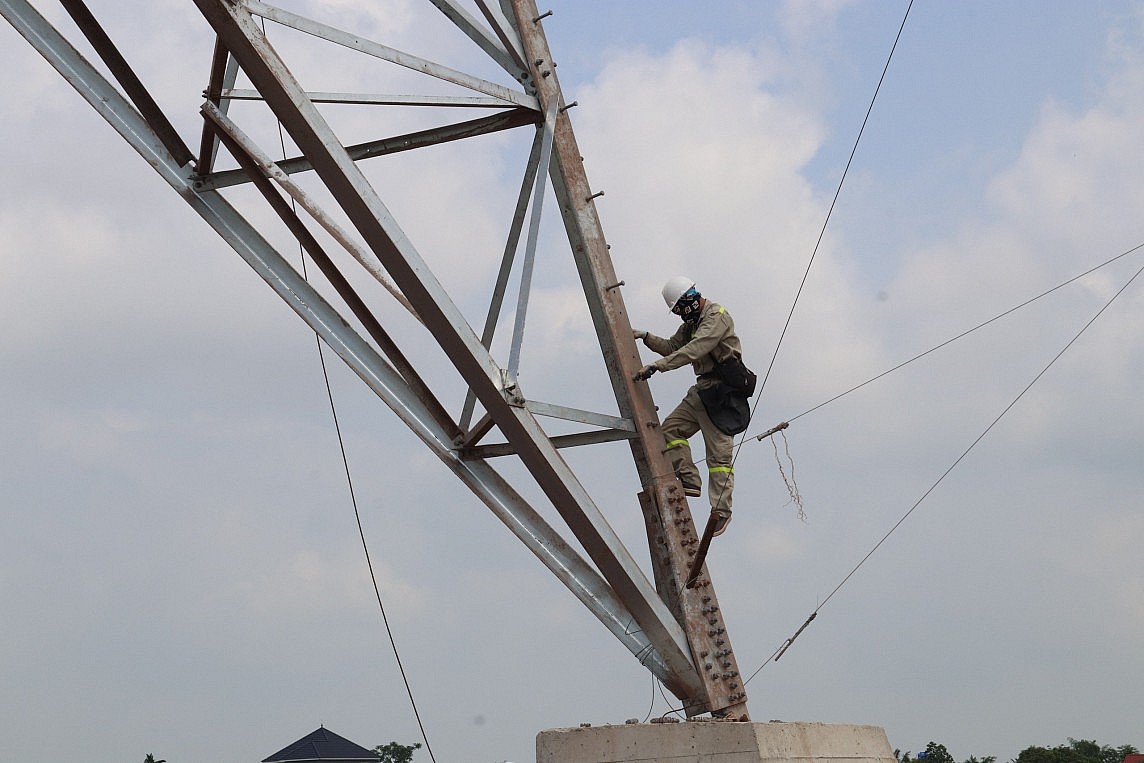

Công nhân nhà thầu Thăng Long lên cột có chiều cao khoảng 63 m để lắp đặt phụ kiện, treo dây dẫn

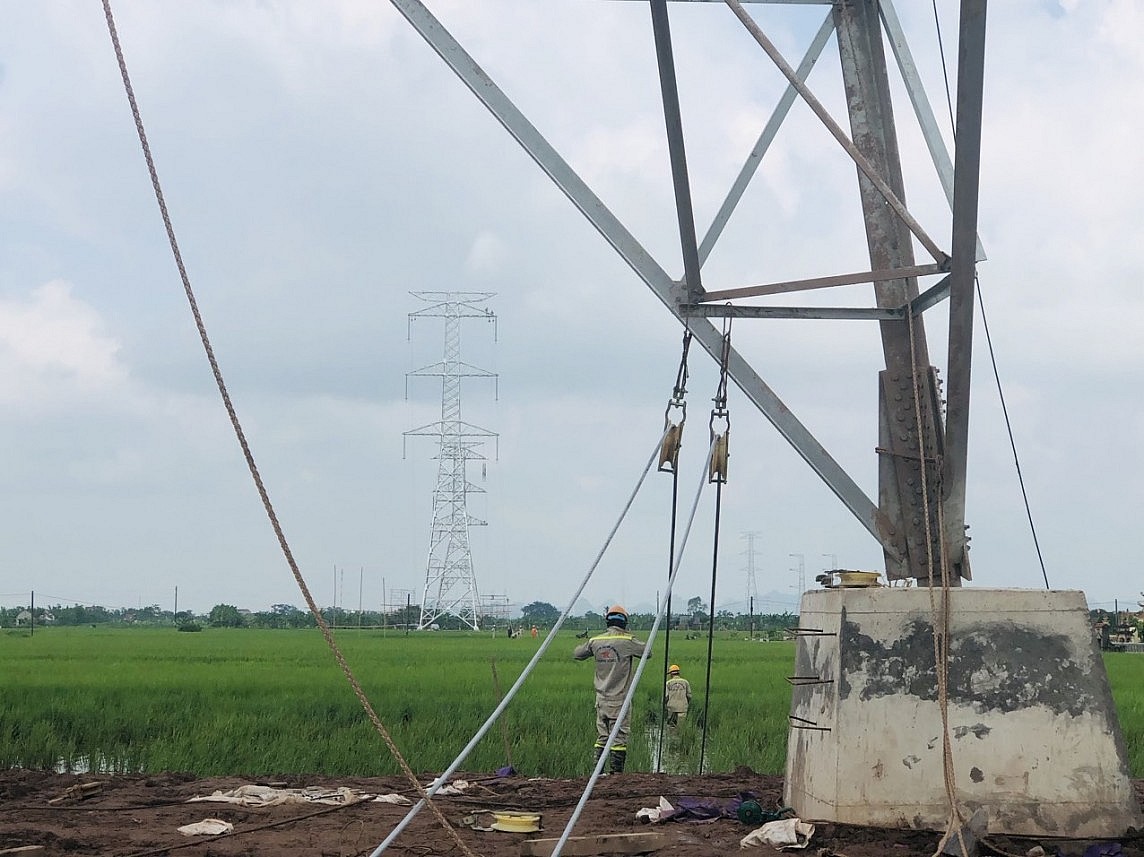

Khi các dây dẫn đã được nâng lên trên các thanh đỡ, các kỹ sư sẽ cân chỉnh độ cong, độ võng đáp ứng yêu cầu kỹ thuật. Sau đó sẽ dùng thiết bị để hạ xuống điểm treo dây cuối bát sứ.

Ông Trần Kim Vũ - Phó giám đốc Ban quản lý dự án các công trình miền Bắc cho biết, đến thời điểm này đường dây 500 kV mạch 3 từ NMNĐ Nam Định – Thanh Hoá đã hoàn thành cơ bản việc đúc móng và dựng cột đã cơ bản. Công việc còn lại là kéo dây với khối lượng rất lớn. Hiện các nhà thầu đã tập trung tăng cường năng lực tối đa, phối hợp chặt chẽ với Ban quản lý dự án và các bên liên quan để đẩy nhanh tiến độ.

Theo ông Trịnh Văn Thuỷ - Phó Giám đốc Công ty Thăng Long – nhà thầu xây lắp đường dây 500 kV mạch 3 từ NMNĐ Nam Định – Thanh Hoá, mỗi một khoảng néo có chiều dài trên 700 m đến 1,5-2 km. Thời gian để hoàn thành thi công 1 khoảng néo hoàn chỉnh cần tới 5-7 ngày với sự tham gia của 15-20 kỹ sư, công nhân lành nghề.

Đối với những khoảng néo vắt ngang qua đường dây điện hiện hữu, trước khi kéo dây, nhà thầu phải đăng ký cắt điện, làm giàn giáo bảo vệ, boc cách điện trên đường dây đang mang điện để không gián đoạn cấp điện cho khách hàng.

Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?
Kéo dây dẫn dự án đường dây 500kV mạch 3 được thực hiện như thế nào?

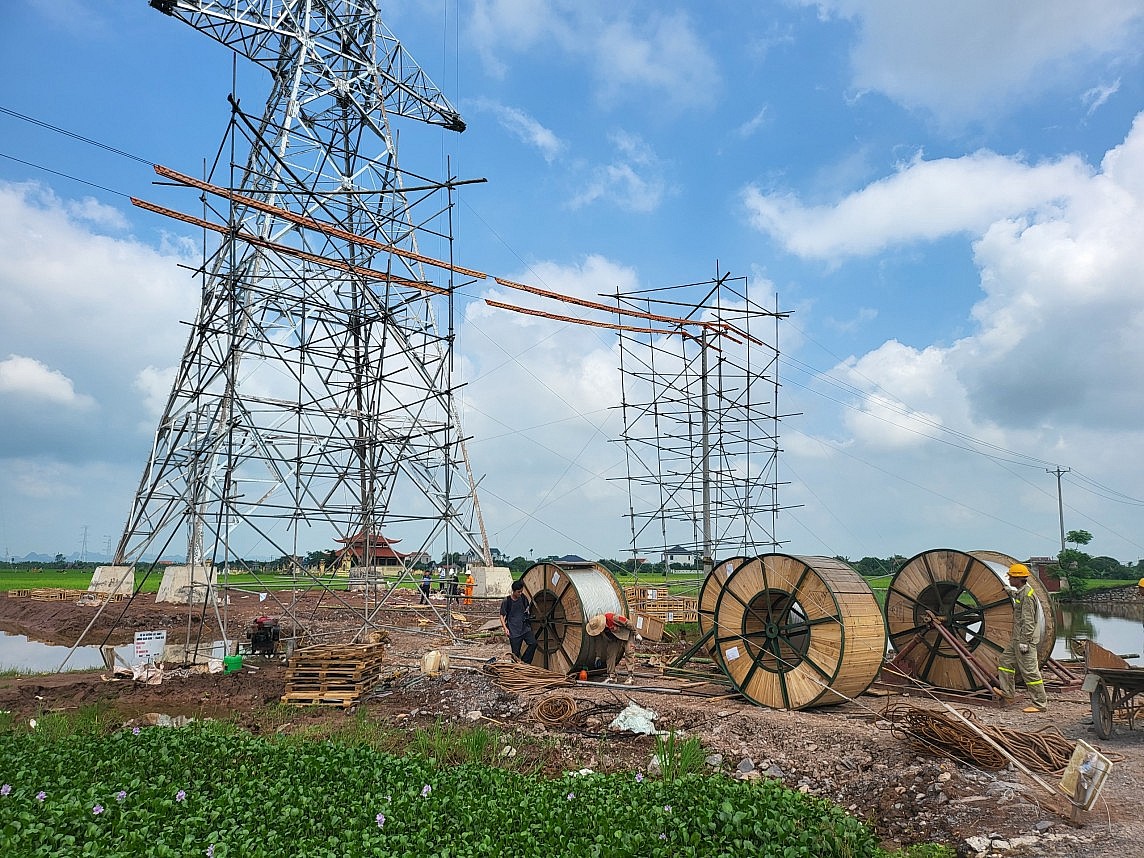

Thực hiện kéo dây dẫn từ vị trí 36 đến 38 đường dây 500kV NMNĐ Nam Định - Thanh Hoá

Trao đổi với phóng viên Báo Công Thương, ông Lưu Việt Tiến – Phó Tổng giám đốc Tổng Công ty Truyền tải điện quốc gia (EVNNPT) cho biết, công tác kéo dẫn vẫn áp dụng công nghệ như nhiều năm qua. Chủ yếu là các nhà thầu dùng máy néo hãm để kéo dây. Một số vị trí vượt sông, vượt đường quốc lộ có thể gặp khó khăn trong việc kéo dây mồi thì nhà thầu sẽ dùng thiết bị bay UAV để kéo dây mồi, sau đó sử dụng dây mồi để kéo dây dẫn.

Theo ông Tiến, việc kéo dây chỉ thực hiện khi trời không mưa vì nếu mưa có nhiều nguy hiểm như cột trơn trượt, nguy cơ sét đánh vào cột. Vì vậy, các nhà thầu đang tận dụng thời tiết khô ráo để kéo dây, dịch chuyển giờ thi công vào sáng sớm, chiều tối muộn để tránh cái nắng gay gắt của mùa hè.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Thủ tướng Chính phủ kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Thủ tướng Chính phủ kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Chiều 22/6, tại Thanh Hoá, Thủ tướng Chính phủ và đoàn công tác đã tới kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá thuộc đường dây 500kV mạch 3
Lai Châu: Khai thác tiềm năng, phát triển thủy điện hiệu quả

Lai Châu: Khai thác tiềm năng, phát triển thủy điện hiệu quả

Với đặc điểm địa hình nhiều sông, suối, có độ dốc cao, dòng chảy xiết… Lai Châu đã khai thác tốt tiềm năng thủy năng để thu hút đầu tư, phát triển thủy điện.
Nhà máy Nhiệt điện Thái Bình 2 sẵn sàng vận hành đáp ứng dòng điện ổn định

Nhà máy Nhiệt điện Thái Bình 2 sẵn sàng vận hành đáp ứng dòng điện ổn định

Hội đồng Kiểm tra Nhà nước đã kiểm tra nghiệm thu Tổ máy 1, Tổ máy 2 và các hạng mục chung của Nhà máy Nhiệt điện Thái Bình 2 để đưa nhà máy vào vận hành.
Tiêu thụ điện lại lập đỉnh mới với 1,025 tỷ kWh/ngày

Tiêu thụ điện lại lập đỉnh mới với 1,025 tỷ kWh/ngày

Tập đoàn Điện lực Việt Nam (EVN) vừa thông tin, công suất đỉnh hệ thống điện và tiêu thụ điện toàn quốc lại thiết lập đỉnh mới.
PC Lào Cai đảm bảo cung cấp điện ổn định cho kỳ thi tốt nghiệp THPT năm 2024

PC Lào Cai đảm bảo cung cấp điện ổn định cho kỳ thi tốt nghiệp THPT năm 2024

Công ty Điện lực Lào Cai (PC Lào Cai) triển khai phương án cấp điện nhằm đảm bảo cung cấp điện ổn định cho kỳ thi tốt nghiệp THPT sắp diễn ra từ ngày 25-29/6.

Tin cùng chuyên mục

Thi đua

Thi đua 'nước rút, thần tốc' để hoàn thành đường dây 500kV mạch 3

Thủ tướng Phạm Minh Chính đã chủ trì cuộc họp với các bộ, ngành, địa phương và EVN về tình hình triển khai đường dây 500kV mạch 3.
EVNGENCO2 tiếp thêm động lực hoàn thành dự án 500kV mạch 3

EVNGENCO2 tiếp thêm động lực hoàn thành dự án 500kV mạch 3

Lãnh đạo EVNGENCO2 trực tiếp có mặt tại công trường Trạm biến áp 500kV Thanh Hóa để thăm hỏi, động viên người lao động đang tham gia xây dựng, thi công dự án.
Trước 30/6: Sẽ đóng điện đường dây 500kV mạch 3 NMNĐ Nam Định - Thanh Hoá và các dự án thành phần

Trước 30/6: Sẽ đóng điện đường dây 500kV mạch 3 NMNĐ Nam Định - Thanh Hoá và các dự án thành phần

Tập đoàn Điện lực Việt Nam (EVN) cho biết, trước 30/6, sẽ hoàn thành thi công, đóng điện TBA 500kV Thanh Hoá và đường dây 500kV NMNĐ Nam Định - Thanh Hoá.
Thủ tướng Phạm Minh Chính nêu 5 bài học kinh nghiệm từ đường dây 500kV mạch 3

Thủ tướng Phạm Minh Chính nêu 5 bài học kinh nghiệm từ đường dây 500kV mạch 3

Chiều ngày 22/6, Thủ tướng Phạm Minh Chính đã đi kiểm tra, động viên lực lượng thi công dự án đường 500 kV mạch 3 Quảng Trạch - Phố Nối.
Công đoàn Điện lực Việt Nam động viên người lao động thi công đường dây 500kV mạch 3

Công đoàn Điện lực Việt Nam động viên người lao động thi công đường dây 500kV mạch 3

Ngày 21/6, lãnh đạo Công đoàn Điện lực Việt Nam (EVN) đã tới thăm hỏi, động viên, tặng quà người lao động đang thi công đường dây 500kV mạch 3
Tháo gỡ khó khăn, vướng mắc, đẩy nhanh tiến độ các công trình điện tại tỉnh Bình Phước

Tháo gỡ khó khăn, vướng mắc, đẩy nhanh tiến độ các công trình điện tại tỉnh Bình Phước

Việc đầu tư các công trình phát triển lưới điện trên địa bàn Bình Phước đang gặp nhiều khó khăn, nhất là công tác bồi thường giải phóng mặt bằng.
Lâm Đồng: Rà soát quy hoạch các dự án thuỷ điện trên địa bàn

Lâm Đồng: Rà soát quy hoạch các dự án thuỷ điện trên địa bàn

Tỉnh Lâm Đồng rà soát quy hoạch các dự án thuỷ điện trên địa bàn và kiến nghị Trung ương loại ra khỏi quy hoạch đối với các dự án thuỷ điện không đảm bảo.
Nhà máy Nhiệt điện Nghi Sơn 1 tập trung nguồn lực đảm bảo cung ứng điện 6 tháng đầu năm 2024

Nhà máy Nhiệt điện Nghi Sơn 1 tập trung nguồn lực đảm bảo cung ứng điện 6 tháng đầu năm 2024

Nhà máy Nhiệt điện Nghi Sơn 1 (NMNĐ) đã đảm bảo vận hành ổn định theo hệ thống trong 5 tháng đầu năm 2024 đạt 46,35% kế hoạch năm của Bộ Công Thương giao.
"Xanh hóa" năng lượng và xu hướng tăng cường sử dụng điện mặt trời áp mái

"Xanh hóa" năng lượng và xu hướng tăng cường sử dụng điện mặt trời áp mái

Giải pháp sử dụng điện mặt trời áp mái không chỉ giúp doanh nghiệp tối ưu hiệu quả sản xuất, tiết kiệm chi phí mà còn đóng góp tích cực vào bảo vệ môi trường.
Điện lực Hòa Bình: Đảm bảo điện cho kỳ thi tốt nghiệp THPT năm 2024

Điện lực Hòa Bình: Đảm bảo điện cho kỳ thi tốt nghiệp THPT năm 2024

Công ty Điện lực Hòa Bình đã chỉ đạo các Điện lực đảm bảo cung cấp điện an toàn, liên tục, ổn định cho kỳ thi tốt nghiệp Trung học phổ thông năm 2024.
Hồ thuỷ điện còn lượng nước tương đương mấy tỷ kWh?

Hồ thuỷ điện còn lượng nước tương đương mấy tỷ kWh?

Những tuần gần đây, lượng nước về các hồ có cải thiện do mưa lớn. Đến ngày 16/6, các hồ thuỷ điện còn dự trữ lượng nước tương đương khoảng 8 tỷ kWh
Cung cấp điện tuần 24: Tiêu thụ điện miền Bắc đạt đỉnh mới

Cung cấp điện tuần 24: Tiêu thụ điện miền Bắc đạt đỉnh mới

Cục Điều tiết Điện lực cho biết, trong tuần 24 từ 10-16/6/2024, công tác cấp điện vẫn được duy trì tốt dù tiêu thụ điện tiếp tục đạt đỉnh mới.
Những hình ảnh Bộ trưởng Bộ Công Thương trên công trường đường dây 500 kV mạch 3

Những hình ảnh Bộ trưởng Bộ Công Thương trên công trường đường dây 500 kV mạch 3

Trong 2 ngày 17-18/6, Bộ trưởng Bộ Công Thương dẫn đầu đoàn công tác đã kiểm tra tiến độ đường dây 500 kV mạch 3 tại Nghệ An, Thanh Hoá, Nam Định, Hưng Yên.
Bộ trưởng Bộ Công Thương kiểm tra tiến độ đường dây 500 kV mạch 3 tại Thanh Hóa, Nam Định

Bộ trưởng Bộ Công Thương kiểm tra tiến độ đường dây 500 kV mạch 3 tại Thanh Hóa, Nam Định

Tiếp tục chương trình công tác, sáng ngày 18/6, Bộ trưởng Bộ Công Thương đã đi kiểm tra công tác thi công dựng cột, kéo dây 1 số vị trí đường dây 500 kV mạch 3.
Nhu cầu sử dụng điện tăng cao, EVNNPC nỗ lực đảm bảo cung ứng điện an toàn, ổn định

Nhu cầu sử dụng điện tăng cao, EVNNPC nỗ lực đảm bảo cung ứng điện an toàn, ổn định

Trong tháng 5, sản lượng điện thương phẩm của Tổng công ty Điện lực miền Bắc (EVNNPC) đạt 8,639 tỷ kWh, tăng đến 18,44% so với tháng 05/2023.
Hoàn thành đóng điện hạng mục thứ 2 đường dây 500kV mạch 3

Hoàn thành đóng điện hạng mục thứ 2 đường dây 500kV mạch 3

Hạng mục Mở rộng ngăn lộ 585, 586 TBA 500kV Phố Nối thuộc đường dây 500kV mạch 3 cung đoạn Nam Định I- Phố Nối đã được đóng điện thành công
TP. Hồ Chí Minh: Trên 99% người dân thanh toán tiền điện không dùng tiền mặt

TP. Hồ Chí Minh: Trên 99% người dân thanh toán tiền điện không dùng tiền mặt

Đến nay tỷ lệ khách hàng thanh toán điện tử, không sử dụng tiền mặt để thanh toán tiền điện trên địa bàn TP. Hồ Chí Minh đạt 99,85%.
Phải đặt kỹ thuật và an toàn cho người và tài sản lên hàng đầu

Phải đặt kỹ thuật và an toàn cho người và tài sản lên hàng đầu

Đây là yêu cầu của Bộ trưởng Bộ Công Thương đối với các đơn vị thi công trên công trường đường dây 500kV mạch 3 và Trạm biến áp 500kV Thanh Hoá.
Bộ trưởng Nguyễn Hồng Diên kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Bộ trưởng Nguyễn Hồng Diên kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Tiếp tục chương trình công tác, chiều 17/6, Bộ trưởng Bộ Công Thương đã tới kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá.
Bộ trưởng Bộ Công Thương kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3

Bộ trưởng Bộ Công Thương kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3

Đoàn công tác do Bộ trưởng Nguyễn Hồng Diên dẫn đầu đã đi kiểm tra tiến độ thi công các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối
