Tiến độ Đường dây 500kV mạch 3 NMNĐ Nam Định I – Phố Nối ngày 8/5

Mặc dù đã đạt được kết quả tích cực nhưng tiến độ thi công Đường dây 500kV mạch 3 NMNĐ Nam Định I – Phố Nối vẫn chưa đáp ứng được yêu cầu đề ra.
EVN kiến nghị gì để đẩy nhanh tiến độ Đường dây 500kV mạch 3? Đường dây 500kV mạch 3: Đảm bảo tiến độ nhưng an toàn lao động là quan trọng nhất

Cập nhật tiến độ thi công

Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối là 1 trong 4 dự án thành phần thuộc đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối. Toàn bộ tuyến đường dây có dài khoảng 127 km, 334 vị trí móng cột, đi qua địa bàn 4 tỉnh là Nam Định, Thái Bình, Hải Dương và Hưng Yên. Dự án được khởi công ngày 18/01/2024.

Trong đó, tuyến đường dây đi trên địa bàn tỉnh Hưng Yên dài khoảng 11,5km có 34 vị trí móng cột, thuộc địa bàn các huyện, thị gồm Thị xã Mỹ Hào (21 vị trí), Văn Lâm (13 vị trí).

Tuyến đường dây đi trên địa bàn tỉnh Thái Bình dài khoảng 38,34 km có 107 vị trí móng cột, thuộc địa bàn các huyện Vũ Thư (34 vị trí), Đông Hưng (21 vị trí), Hưng Hà (28 vị trí), Quỳnh Phụ (24 vị trí).

Tuyến đường dây đi trên địa bàn tỉnh Nam Định dài khoảng 46km, có 119 vị trí móng cột, thuộc địa bàn các huyện Hải Hậu, Trực Ninh, Nghĩa Hưng, Nam Trực. Tỉnh Hải Dương có 74 vị trí.

Theo kế hoạch cập nhật, dự án Đường dây 500kV Nhà máy nhiệt điện Nam Định I - Phố Nối dự kiến hoàn thành đúc móng đến ngày 09/05/2024; dựng cột đến 15/06/2024; lắp đặt cách điện, phụ kiện và kéo dây từ 08/05/2024 đến 15/06/2024; thí nghiệm, nghiệm thu, đóng điện từ ngày 15-30/06/2024.

Báo cáo của Tổng Công ty Truyền tải điện (EVNNPT) cho thấy, tính đến 19h ngày 7/5/2024, dự án đã hoàn thành 276/334 vị trí móng, đang tổ chức thi công đồng loạt các vị trí móng còn lại. Dự án đã hoàn thành lắp dựng 76 vị trí cột, đang lắp dựng 43 vị trí.

Đối với việc cung cấp cột thép tính đến 7/5, đã bàn giao 145/334 cột, dự kiến đến ngày 16/05/2024 sẽ bàn giao thêm 155 cột; các cột còn lại dự kiến sẽ hoàn thành bàn giao xong trước ngày 27/05/2024.

Về dây dẫn đã bàn giao 2542/2987 km, đạt 85 %, dự kiến bàn giao phần còn lại trước ngày 10/05/2024.

Cách điện và phụ kiện đã bàn giao được 14.071 bát cách điện. Dự kiến sẽ bàn giao 80% chuỗi néo ngày 08/5/2024, ngày 30/5/2024 bàn giao 20% chuỗi néo còn lại và 50% chuỗi đỡ, phần còn lại được bàn giao xong trước ngày 6/6/2024.

Cáp quang đã bàn giao 95/123 km; phần còn lại sẽ bàn giao ngày 18/5/2024. Phụ kiện cáp quan sẽ bàn giao trước ngày 15/05/2024; các phụ kiện, tạ chống rung bàn giao 18/5/2024.

Tiến độ Đường dây 500kV mạch 3 NMNĐ Nam Định I – Phố Nối ngày 8/5

Giải quyết khó khăn, tập trung nguồn lực

Theo báo cáo của EVN/EVNNPT, tuyến đường dây 500kV Nam Định I - Phố Nối có trên 100 khoảng néo. Tuy nhiên, đến nay các tỉnh Nam Định, Thái Bình, Hải Dương, Hưng Yên vẫn còn 40 khoảng néo chưa bàn giao.

Đối với Dự thảo khung chính sách bồi thường, hỗ trợ, tái định cư chung của các dự án, đến nay còn 05 tỉnh chưa góp ý, trong đó có Hưng Yên.

Đại diện các địa phương có đường dây 500kV Nam Định I - Phố Nối đi qua đều đang nỗ lực giải quyết những khó khăn vướng mắc liên quan đến đền bù, giải phóng mặt bằng, hỗ trợ tái định cư, bàn giao khoảng néo theo tiến độ của chủ đầu tư đưa ra. Một số tỉnh cho biết, sau khi đã phổ biến, tuyên truyền, vận động mà một số hộ dân không chấp hành sẽ tổ chức cưỡng chế.

Tại buổi kiểm tra công trường tuyến đường dây Nam Định I - Phố Nối ngày 7/5, Chủ tịch EVN Đặng Hoàng An cho biết, theo chỉ đạo của Thủ tướng Chính phủ, các vị trí móng phải hoàn thành trong tháng 4/2024. Tuy nhiên, đến nay một số móng cọc chưa đáp ứng được tiến độ yêu cầu, trong đó nhà thầu Việt Á và Sông Đà 11 có tỷ lệ số móng chưa hoàn thành nhiều nhất. Thời gian triển khai dự án còn rất ngắn, khối lượng công việc còn rất nhiều, do đó, lãnh đạo EVN yêu cầu các nhà thầu cần tiếp tục duy trì lực lượng, tăng cường nguồn lực hơn nữa để đẩy nhanh tiến độ thi công. Các nhà thầu tiếp tục tăng cường thêm máy móc, huy động thêm nhân lực, thi công 3 ca, 4 kíp, 24/7, tăng ca, kịp thời bù lại khối lượng bị chậm.

Tiến độ Đường dây 500kV mạch 3 NMNĐ Nam Định I – Phố Nối ngày 8/5

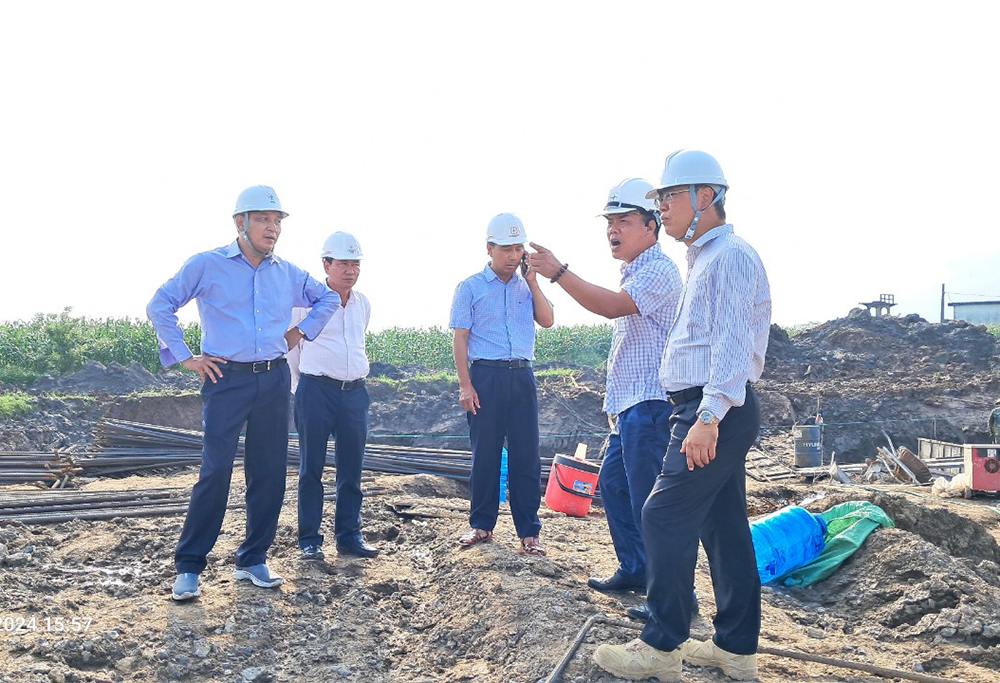

Chủ tịch HĐTV EVN Đặng Hoàng An kiểm tra tiến độ thi công móng vị trí 66 Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối

Chủ tịch HĐTV EVN yêu cầu các nhà thầu thi công cần tập trung cao độ, ưu tiên mọi nguồn lực cho Dự án, khẩn trương hoàn thành đúc móng theo tiến độ điều hành của chủ đầu tư, để triển khai dựng cột, kéo dây, không để tình trạng một số vị trí làm ảnh hưởng chung đến tiến độ toàn Dự án.

Đồng thời yêu cầu EVNNPT, Ban QLDA các công trình điện miền Bắc kiểm soát chặt chẽ hơn nữa khối lượng vật tư, thiết bị cho từng vị trí móng; kiểm soát tiến độ đổ móng từng ngày của từng đơn vị thi công. Từ đó, có sự chỉ đạo, điều hành kịp thời đối với từng vị trí móng nếu có tình huống phát sinh.

Nguyên Vũ
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Cung cấp điện tuần 24: Tiêu thụ điện miền Bắc đạt đỉnh mới

Cung cấp điện tuần 24: Tiêu thụ điện miền Bắc đạt đỉnh mới

Cục Điều tiết Điện lực cho biết, trong tuần 24 từ 10-16/6/2024, công tác cấp điện vẫn được duy trì tốt dù tiêu thụ điện tiếp tục đạt đỉnh mới.
Nhu cầu sử dụng điện tăng cao, EVNNPC nỗ lực đảm bảo cung ứng điện an toàn, ổn định

Nhu cầu sử dụng điện tăng cao, EVNNPC nỗ lực đảm bảo cung ứng điện an toàn, ổn định

Trong tháng 5, sản lượng điện thương phẩm của Tổng công ty Điện lực miền Bắc (EVNNPC) đạt 8,639 tỷ kWh, tăng đến 18,44% so với tháng 05/2023.
TP. Hồ Chí Minh: Trên 99% người dân thanh toán tiền điện không dùng tiền mặt

TP. Hồ Chí Minh: Trên 99% người dân thanh toán tiền điện không dùng tiền mặt

Đến nay tỷ lệ khách hàng thanh toán điện tử, không sử dụng tiền mặt để thanh toán tiền điện trên địa bàn TP. Hồ Chí Minh đạt 99,85%.
Bộ trưởng Bộ Công Thương kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3

Bộ trưởng Bộ Công Thương kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3

Đoàn công tác do Bộ trưởng Nguyễn Hồng Diên dẫn đầu đã đi kiểm tra tiến độ thi công các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối
Thông tin mới nhất về tiến độ đường dây 500kV mạch 3 đến ngày 17/6

Thông tin mới nhất về tiến độ đường dây 500kV mạch 3 đến ngày 17/6

Đến ngày 17/6, các đường dây 500kV mạch 3 đã hoàn thành lắp dựng 604 vị trí cột, đang lắp dựng 423/1177 vị trí cột.

Tin cùng chuyên mục

Những hình ảnh Bộ trưởng Bộ Công Thương trên công trường đường dây 500 kV mạch 3

Những hình ảnh Bộ trưởng Bộ Công Thương trên công trường đường dây 500 kV mạch 3

Trong 2 ngày 17-18/6, Bộ trưởng Bộ Công Thương dẫn đầu đoàn công tác đã kiểm tra tiến độ đường dây 500 kV mạch 3 tại Nghệ An, Thanh Hoá, Nam Định, Hưng Yên.
Bộ trưởng Bộ Công Thương kiểm tra tiến độ đường dây 500 kV mạch 3 tại Thanh Hóa, Nam Định

Bộ trưởng Bộ Công Thương kiểm tra tiến độ đường dây 500 kV mạch 3 tại Thanh Hóa, Nam Định

Tiếp tục chương trình công tác, sáng ngày 18/6, Bộ trưởng Bộ Công Thương đã đi kiểm tra công tác thi công dựng cột, kéo dây 1 số vị trí đường dây 500 kV mạch 3.
Hoàn thành đóng điện hạng mục thứ 2 đường dây 500kV mạch 3

Hoàn thành đóng điện hạng mục thứ 2 đường dây 500kV mạch 3

Hạng mục Mở rộng ngăn lộ 585, 586 TBA 500kV Phố Nối thuộc đường dây 500kV mạch 3 cung đoạn Nam Định I- Phố Nối đã được đóng điện thành công
Phải đặt kỹ thuật và an toàn cho người và tài sản lên hàng đầu

Phải đặt kỹ thuật và an toàn cho người và tài sản lên hàng đầu

Đây là yêu cầu của Bộ trưởng Bộ Công Thương đối với các đơn vị thi công trên công trường đường dây 500kV mạch 3 và Trạm biến áp 500kV Thanh Hoá.
Bộ trưởng Nguyễn Hồng Diên kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Bộ trưởng Nguyễn Hồng Diên kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Tiếp tục chương trình công tác, chiều 17/6, Bộ trưởng Bộ Công Thương đã tới kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá.
Bình Dương: Kiểm tra, tuyên truyền phòng ngừa các sự cố cháy nổ về điện

Bình Dương: Kiểm tra, tuyên truyền phòng ngừa các sự cố cháy nổ về điện

Điện lực Bình Dương vừa kiểm tra kết hợp tuyên truyền, nâng cao ý thức cho người dân trong đề phòng ngừa các sự cố cháy nổ về điện.
Lâm Đồng: Tổ chức diễn tập ứng phó thiệt hại do thiên tai gây ra đối với hệ thống lưới điện

Lâm Đồng: Tổ chức diễn tập ứng phó thiệt hại do thiên tai gây ra đối với hệ thống lưới điện

Công ty Điện lực Lâm Đồng tổ chức diễn tập ứng phó và khắc phục thiệt hại do thiên tai gây ra đối với lưới điện 110kV, 22kV, hạ thế,..
Tăng trưởng điện nhiều địa phương phía Bắc đạt kỷ lục và giải pháp cấp điện thời gian tới

Tăng trưởng điện nhiều địa phương phía Bắc đạt kỷ lục và giải pháp cấp điện thời gian tới

Sự phục hồi kinh tế, cùng các cơ chế chính sách ưu đãi đầu tư, thúc đẩy sản xuất, tăng trưởng điện của nhiều địa phương phía Bắc đạt mức kỷ lục.
Cách sử dụng lò nướng tiết kiệm điện mà hiệu quả

Cách sử dụng lò nướng tiết kiệm điện mà hiệu quả

Lò nướng là thiết bị nhà bếp được sử dụng phổ biến hiện nay, lò nướng dùng để nướng chín thực phẩm trên cơ chế đốt nóng dòng điện từ trường và dẫn nhiệt.
Trạm biến áp 500kV Thanh Hóa tăng tốc về đích

Trạm biến áp 500kV Thanh Hóa tăng tốc về đích

Là một trong những hạng mục quan trọng của dự án đường dây 500kV mạch 3, hiện TBA 500kV Thanh Hóa đang tăng tốc về đích, đảm bảo đóng điện vào 22/6 tới.
Thăm hỏi, động viên Đội xung kích PC Gia Lai hỗ trợ thi công Dự án đường dây 500kV mạch 3

Thăm hỏi, động viên Đội xung kích PC Gia Lai hỗ trợ thi công Dự án đường dây 500kV mạch 3

Lãnh đạo PC Gia Lai trực tiếp thăm hỏi, động viên đội xung kích PC Gia Lai đang tham gia hỗ trợ thi công Dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối.
Cần hoàn thiện dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp

Cần hoàn thiện dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp

Phó Thủ tướng yêu cầu hoàn thiện dự thảo Nghị định quy định cơ chế mua bán điện trực tiếp giữa đơn vị phát điện NLTT với khách hàng sử dụng điện lớn.
Cà Mau: Triển khai nhiều giải pháp cấp điện an toàn trong mùa mưa bão

Cà Mau: Triển khai nhiều giải pháp cấp điện an toàn trong mùa mưa bão

Điện lực Cà Mau thời gian qua đã triển khai nhiều giải pháp nhằm đảm bảo cung cấp điện an toàn, liên tục cho người dân, nhất là trong mùa mưa bão.
Điện lực Thái Nguyên: Chủ động nhiều giải pháp cấp điện mùa nắng nóng năm 2024

Điện lực Thái Nguyên: Chủ động nhiều giải pháp cấp điện mùa nắng nóng năm 2024

Điện lực Thái Nguyên đã chủ động triển khai đồng bộ nhiều giải pháp để đáp ứng nhu cầu sử dụng điện tăng cao của người dân và doanh nghiệp trong mùa nắng nóng.
EVN làm tốt nhiệm vụ quản lý, vận hành công trình hồ chứa thuỷ điện

EVN làm tốt nhiệm vụ quản lý, vận hành công trình hồ chứa thuỷ điện

Hội đồng tư vấn Khoa học công nghê (KH&CN) thuộc Bộ KH&CN đã đánh giá EVN đã làm tốt nhiệm vụ quản lý, vận hành công trình hồ chứa thuỷ điện năm 2023-2024
Quyết tâm trên công trường đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Quyết tâm trên công trường đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Đội ngũ kỹ sư, công nhân các đội xung kích ngành điện miền Nam quyết tâm hoàn thành xuất sắc nhiệm vụ hỗ trợ thi công dự án đường dây 500kV Quảng Trạch-Phố Nối.
Cung cấp điện Tuần 23: Phụ tải giảm, công suất đỉnh tăng

Cung cấp điện Tuần 23: Phụ tải giảm, công suất đỉnh tăng

Trong tuần 23, tình hình cung cấp điện được đảm bảo tốt dù tiêu thụ điện toàn quốc giảm hơn so với tuần trước nhưng công suất hệ thống điện lại tăng hơn 300 MW.
Bamboo Capital, SK Group, SLC: Bộ ba “ông lớn” bắt tay đầu tư điện rác và xử lý rác thải

Bamboo Capital, SK Group, SLC: Bộ ba “ông lớn” bắt tay đầu tư điện rác và xử lý rác thải

BCG Energy, SK Ecoplant và SLC đã cùng ký kết thỏa thuận hợp tác phát triển dự án điện rác và các giải pháp xử lý rác thải tại tỉnh Long An, Kiên Giang.
Điều gì giúp Thanh Hóa “về đích” tiến độ bàn giao mặt bằng đường dây 500kV mạch 3?

Điều gì giúp Thanh Hóa “về đích” tiến độ bàn giao mặt bằng đường dây 500kV mạch 3?

Điều gì giúp Thanh Hóa hoàn thành vận động nhân dân, thực hiện bàn giao toàn bộ vị trí móng cột và các khoảng néo cho chủ đầu tư thực hiện thi công dự án?
Hà Tĩnh: Chủ động các giải pháp cấp điện trong mùa nắng nóng

Hà Tĩnh: Chủ động các giải pháp cấp điện trong mùa nắng nóng

Công ty Điện lực Hà Tĩnh đã làm tốt công tác dự báo tăng trưởng phụ tải để có kế hoạch đầu tư, nâng cấp lưới điện theo hướng đồng bộ, hiện đại.
