Đường dây 500kV mạch 3 Nhà máy nhiệt điện Nam Định I – Thanh Hoá bắt đầu kéo dây

Sáng ngày 12/5, nhà thầu thi công gói thầu 37 đã triển khai kéo dây dẫn Đường dây 500kV mạch 3 Nhà máy nhiệt điện Nam Định I – Thanh Hoá.
Tiến độ Đường dây 500kV mạch 3 NMNĐ Nam Định I – Phố Nối ngày 8/5 Tháng 5, EVN tập trung cho đường dây 500kV mạch 3 và dự án truyền tải nhập khẩu điện

Dự án đường dây 500 kV NĐND Nam Định I – Thanh Hoá có chiều dài khoảng 74,4 km từ sân phân phối 500 kV Nhà máy Nhiệt điện (NMNĐ) Nam Định I đến trạm biến áp 500 kV Thanh Hóa. Dự án đi qua địa bàn 3 tỉnh: Nam Định, Ninh Bình, Thanh Hóa. Đây là một trong 4 dự án thành phần thuộc dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Theo chỉ đạo của Thủ tướng Chính phủ, toàn bộ tuyến đường dây phải hoàn thành trong tháng 6/2024.

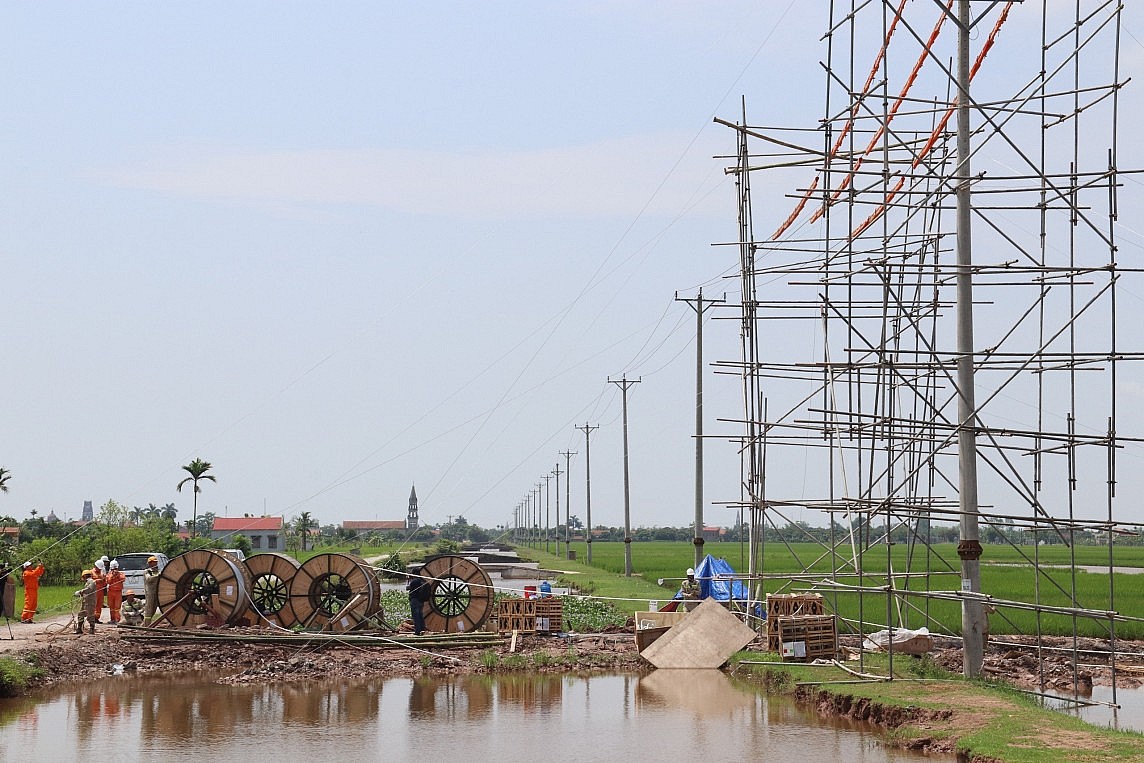

Đường dây 500kV mạch 3 NĐNĐ Nam Định I – Thanh Hoá bắt đầu kéo dây
Nhà thầu bắt đầu thi công kéo dây từ vị trí 36 đến 38 đường dây 500kV Nam Định I- Thanh Hoá

Dự án đường dây 500kV NĐNĐ Nam Định I – Thanh Hoá sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500 kV hiện hữu, đảm bảo tiêu chí N-1. Đồng thời giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn đường dây 500 kV Quảng Trạch - Quỳnh Lưu - Thanh Hóa, NMNĐ Nam Định I - Phố Nối, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Dự án giúp truyền tải công suất Nhà máy nhiệt điện Nam Định I sau khi nhà máy đi vào vận hành và các nhà máy nhiệt điện khu vực Bắc Trung Bộ cũng như các nhà máy điện năng lượng tái tạo khu vực miền Trung hòa vào hệ thống điện quốc gia, tạo mối liên kết lưới điện các khu vực.

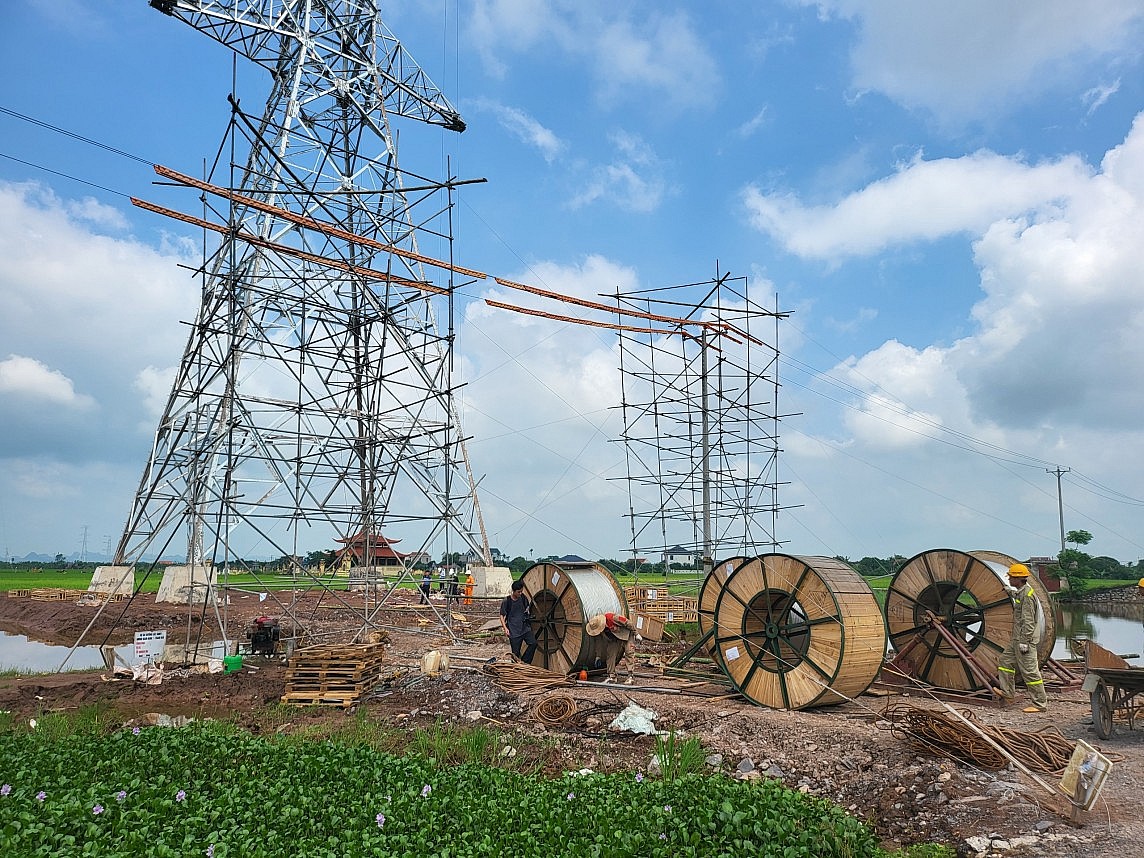

Đường dây 500kV mạch 3 NĐNĐ Nam Định I – Thanh Hoá bắt đầu kéo dây

Trao đổi với phóng viên Báo Công Thương, ông Lưu Việt Tiến – Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết, tuyến đường dây 500 kV NĐND Nam Định I – Thanh Hoá có 180 vị trị cột, 72 khoảng néo.

Đến thời điểm này, tuyến đường dây đã hoàn thành đúc móng 176/180 vị trí; đã lắp dựng 117/180 cột, đang dựng 38 cột. Đã cấp 177 cột thép cho đơn vị thi công.

Chúng tôi đang đôn đốc tổ chức thi công các vị trí móng còn lại, phấn đấu đến khoảng 15/5 sẽ hoàn thành 100% đúc cột, hết tháng 5/2024 sẽ hoàn thành dựng xong toàn bộ cột. Từ hôm nay bắt đầu kéo dây khoảng néo đầu tiên và phấn đấu đến giữa tháng 6 sẽ hoàn thành kéo dây toàn tuyến.

Để chuẩn bị công tác kéo dây, nhà thầu phải đăng ký cắt điện, làm giàn giáo, bọc cách điện đường dây phân phối để đảm bảo an toàn thi công; tập kết các vật tư, phụ kiện; làm dây mồi để kéo dây dẫn…

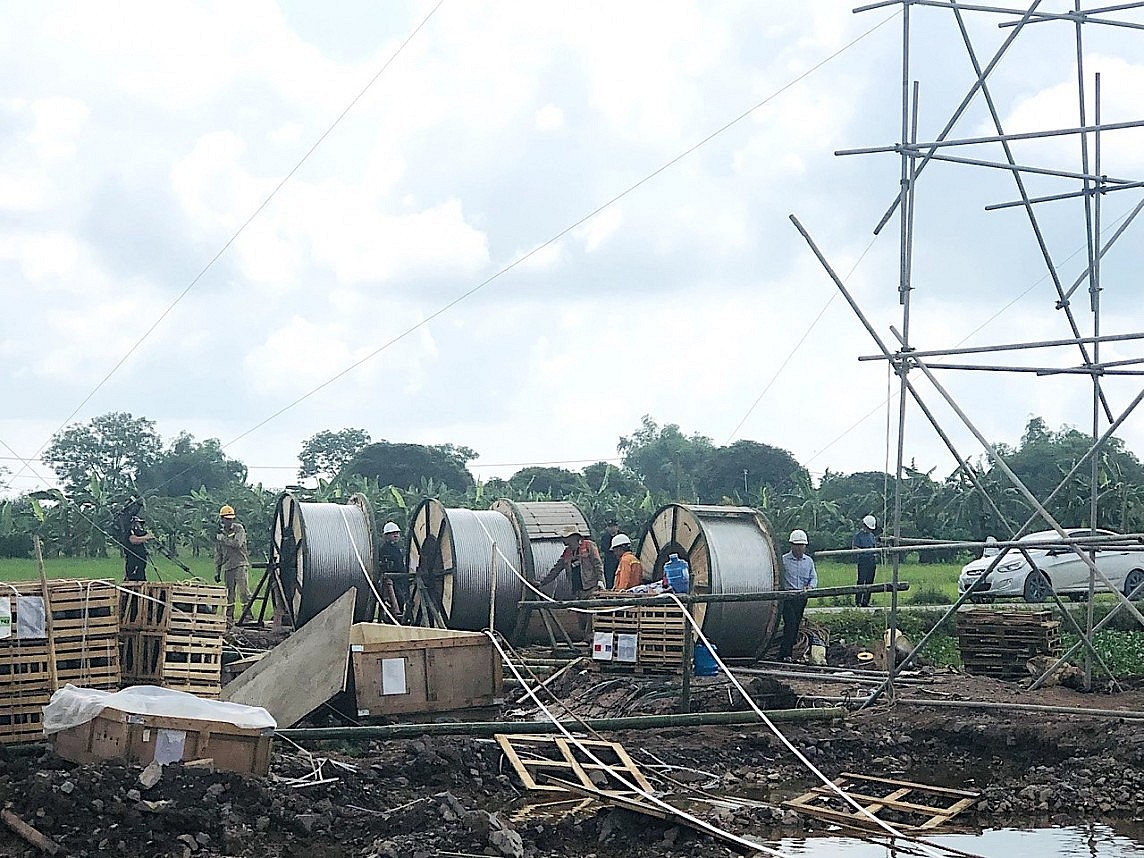

Đường dây 500kV mạch 3 NĐNĐ Nam Định I – Thanh Hoá bắt đầu kéo dây
Theo kế hoạch dự kiến, nếu điều kiện tốt, mỗi khoảng néo, việc kéo dây sẽ mất khoảng 5-7 ngày

Ông Trịnh Văn Thuỷ - Phó Giám đốc công ty Thăng Long (TIC) cho biết, liên danh nhà thầu Thăng Long – Công ty Xây lắp 1 đang thực hiện gói thầu số 37 đường dây 500kV mạch 3 Nam Định I – Thanh Hoá. Gói thầu có 10 vị trí cột, 4 khoảng néo, đường dây dài khoảng 7 km. Đến nay liên danh nhà thầu đã hoàn thành dựng cột và hôm nay bắt đầu kéo dây khoảng néo đầu tiên (vị trí 36-38), dự kiến sau 5-7 ngày sẽ hoàn thành. Để kéo dây mỗi đoạn tuyến, chúng tôi đã huy động khoảng 15-20 nhân lực thực hiện.

Theo ông Thủy, công tác thi công gặp nhiều thách thức, tuy nhiên với đặc thù cái công trình trọng điểm, toàn bộ những khó khăn, vướng mắc đều được chủ đầu tư và các chính quyền các cấp hỗ trợ giải quyết kịp thời. Sau khi hoàn thành kéo dây khoảng néo này, chúng tôi sẽ tiếp tục hoàn thiện các khoảng néo tiếp theo, đảm bảo đúng tiến độ chủ đầu tư đặt ra.

Theo báo cáo của Tổng công ty Truyền tải điện Quốc gia, tính đến 12h ngày 12/5/2024, toàn tuyến đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã hoàn thành 1085/1177 vị trí móng. Toàn tuyến đã bàn giao 583/1177 cột thép. Hoàn thành lắp dựng 308/1177 cột, đang lắp dựng 184 cột.
Vũ Sơn
Bạn thấy bài viết này thế nào?
Kém Bình thường ★ ★ Hứa hẹn ★★★ Tốt ★★★★ Rất tốt ★★★★★

Có thể bạn quan tâm

Tin mới nhất

Thủ tướng Chính phủ kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Thủ tướng Chính phủ kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Chiều 22/6, tại Thanh Hoá, Thủ tướng Chính phủ và đoàn công tác đã tới kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá thuộc đường dây 500kV mạch 3
Lai Châu: Khai thác tiềm năng, phát triển thủy điện hiệu quả

Lai Châu: Khai thác tiềm năng, phát triển thủy điện hiệu quả

Với đặc điểm địa hình nhiều sông, suối, có độ dốc cao, dòng chảy xiết… Lai Châu đã khai thác tốt tiềm năng thủy năng để thu hút đầu tư, phát triển thủy điện.
Nhà máy Nhiệt điện Thái Bình 2 sẵn sàng vận hành đáp ứng dòng điện ổn định

Nhà máy Nhiệt điện Thái Bình 2 sẵn sàng vận hành đáp ứng dòng điện ổn định

Hội đồng Kiểm tra Nhà nước đã kiểm tra nghiệm thu Tổ máy 1, Tổ máy 2 và các hạng mục chung của Nhà máy Nhiệt điện Thái Bình 2 để đưa nhà máy vào vận hành.
Tiêu thụ điện lại lập đỉnh mới với 1,025 tỷ kWh/ngày

Tiêu thụ điện lại lập đỉnh mới với 1,025 tỷ kWh/ngày

Tập đoàn Điện lực Việt Nam (EVN) vừa thông tin, công suất đỉnh hệ thống điện và tiêu thụ điện toàn quốc lại thiết lập đỉnh mới.
PC Lào Cai đảm bảo cung cấp điện ổn định cho kỳ thi tốt nghiệp THPT năm 2024

PC Lào Cai đảm bảo cung cấp điện ổn định cho kỳ thi tốt nghiệp THPT năm 2024

Công ty Điện lực Lào Cai (PC Lào Cai) triển khai phương án cấp điện nhằm đảm bảo cung cấp điện ổn định cho kỳ thi tốt nghiệp THPT sắp diễn ra từ ngày 25-29/6.

Tin cùng chuyên mục

Thi đua

Thi đua 'nước rút, thần tốc' để hoàn thành đường dây 500kV mạch 3

Thủ tướng Phạm Minh Chính đã chủ trì cuộc họp với các bộ, ngành, địa phương và EVN về tình hình triển khai đường dây 500kV mạch 3.
EVNGENCO2 tiếp thêm động lực hoàn thành dự án 500kV mạch 3

EVNGENCO2 tiếp thêm động lực hoàn thành dự án 500kV mạch 3

Lãnh đạo EVNGENCO2 trực tiếp có mặt tại công trường Trạm biến áp 500kV Thanh Hóa để thăm hỏi, động viên người lao động đang tham gia xây dựng, thi công dự án.
Trước 30/6: Sẽ đóng điện đường dây 500kV mạch 3 NMNĐ Nam Định - Thanh Hoá và các dự án thành phần

Trước 30/6: Sẽ đóng điện đường dây 500kV mạch 3 NMNĐ Nam Định - Thanh Hoá và các dự án thành phần

Tập đoàn Điện lực Việt Nam (EVN) cho biết, trước 30/6, sẽ hoàn thành thi công, đóng điện TBA 500kV Thanh Hoá và đường dây 500kV NMNĐ Nam Định - Thanh Hoá.
Thủ tướng Phạm Minh Chính nêu 5 bài học kinh nghiệm từ đường dây 500kV mạch 3

Thủ tướng Phạm Minh Chính nêu 5 bài học kinh nghiệm từ đường dây 500kV mạch 3

Chiều ngày 22/6, Thủ tướng Phạm Minh Chính đã đi kiểm tra, động viên lực lượng thi công dự án đường 500 kV mạch 3 Quảng Trạch - Phố Nối.
Công đoàn Điện lực Việt Nam động viên người lao động thi công đường dây 500kV mạch 3

Công đoàn Điện lực Việt Nam động viên người lao động thi công đường dây 500kV mạch 3

Ngày 21/6, lãnh đạo Công đoàn Điện lực Việt Nam (EVN) đã tới thăm hỏi, động viên, tặng quà người lao động đang thi công đường dây 500kV mạch 3
Tháo gỡ khó khăn, vướng mắc, đẩy nhanh tiến độ các công trình điện tại tỉnh Bình Phước

Tháo gỡ khó khăn, vướng mắc, đẩy nhanh tiến độ các công trình điện tại tỉnh Bình Phước

Việc đầu tư các công trình phát triển lưới điện trên địa bàn Bình Phước đang gặp nhiều khó khăn, nhất là công tác bồi thường giải phóng mặt bằng.
Lâm Đồng: Rà soát quy hoạch các dự án thuỷ điện trên địa bàn

Lâm Đồng: Rà soát quy hoạch các dự án thuỷ điện trên địa bàn

Tỉnh Lâm Đồng rà soát quy hoạch các dự án thuỷ điện trên địa bàn và kiến nghị Trung ương loại ra khỏi quy hoạch đối với các dự án thuỷ điện không đảm bảo.
Nhà máy Nhiệt điện Nghi Sơn 1 tập trung nguồn lực đảm bảo cung ứng điện 6 tháng đầu năm 2024

Nhà máy Nhiệt điện Nghi Sơn 1 tập trung nguồn lực đảm bảo cung ứng điện 6 tháng đầu năm 2024

Nhà máy Nhiệt điện Nghi Sơn 1 (NMNĐ) đã đảm bảo vận hành ổn định theo hệ thống trong 5 tháng đầu năm 2024 đạt 46,35% kế hoạch năm của Bộ Công Thương giao.
"Xanh hóa" năng lượng và xu hướng tăng cường sử dụng điện mặt trời áp mái

"Xanh hóa" năng lượng và xu hướng tăng cường sử dụng điện mặt trời áp mái

Giải pháp sử dụng điện mặt trời áp mái không chỉ giúp doanh nghiệp tối ưu hiệu quả sản xuất, tiết kiệm chi phí mà còn đóng góp tích cực vào bảo vệ môi trường.
Điện lực Hòa Bình: Đảm bảo điện cho kỳ thi tốt nghiệp THPT năm 2024

Điện lực Hòa Bình: Đảm bảo điện cho kỳ thi tốt nghiệp THPT năm 2024

Công ty Điện lực Hòa Bình đã chỉ đạo các Điện lực đảm bảo cung cấp điện an toàn, liên tục, ổn định cho kỳ thi tốt nghiệp Trung học phổ thông năm 2024.
Hồ thuỷ điện còn lượng nước tương đương mấy tỷ kWh?

Hồ thuỷ điện còn lượng nước tương đương mấy tỷ kWh?

Những tuần gần đây, lượng nước về các hồ có cải thiện do mưa lớn. Đến ngày 16/6, các hồ thuỷ điện còn dự trữ lượng nước tương đương khoảng 8 tỷ kWh
Cung cấp điện tuần 24: Tiêu thụ điện miền Bắc đạt đỉnh mới

Cung cấp điện tuần 24: Tiêu thụ điện miền Bắc đạt đỉnh mới

Cục Điều tiết Điện lực cho biết, trong tuần 24 từ 10-16/6/2024, công tác cấp điện vẫn được duy trì tốt dù tiêu thụ điện tiếp tục đạt đỉnh mới.
Những hình ảnh Bộ trưởng Bộ Công Thương trên công trường đường dây 500 kV mạch 3

Những hình ảnh Bộ trưởng Bộ Công Thương trên công trường đường dây 500 kV mạch 3

Trong 2 ngày 17-18/6, Bộ trưởng Bộ Công Thương dẫn đầu đoàn công tác đã kiểm tra tiến độ đường dây 500 kV mạch 3 tại Nghệ An, Thanh Hoá, Nam Định, Hưng Yên.
Bộ trưởng Bộ Công Thương kiểm tra tiến độ đường dây 500 kV mạch 3 tại Thanh Hóa, Nam Định

Bộ trưởng Bộ Công Thương kiểm tra tiến độ đường dây 500 kV mạch 3 tại Thanh Hóa, Nam Định

Tiếp tục chương trình công tác, sáng ngày 18/6, Bộ trưởng Bộ Công Thương đã đi kiểm tra công tác thi công dựng cột, kéo dây 1 số vị trí đường dây 500 kV mạch 3.
Nhu cầu sử dụng điện tăng cao, EVNNPC nỗ lực đảm bảo cung ứng điện an toàn, ổn định

Nhu cầu sử dụng điện tăng cao, EVNNPC nỗ lực đảm bảo cung ứng điện an toàn, ổn định

Trong tháng 5, sản lượng điện thương phẩm của Tổng công ty Điện lực miền Bắc (EVNNPC) đạt 8,639 tỷ kWh, tăng đến 18,44% so với tháng 05/2023.
Hoàn thành đóng điện hạng mục thứ 2 đường dây 500kV mạch 3

Hoàn thành đóng điện hạng mục thứ 2 đường dây 500kV mạch 3

Hạng mục Mở rộng ngăn lộ 585, 586 TBA 500kV Phố Nối thuộc đường dây 500kV mạch 3 cung đoạn Nam Định I- Phố Nối đã được đóng điện thành công
TP. Hồ Chí Minh: Trên 99% người dân thanh toán tiền điện không dùng tiền mặt

TP. Hồ Chí Minh: Trên 99% người dân thanh toán tiền điện không dùng tiền mặt

Đến nay tỷ lệ khách hàng thanh toán điện tử, không sử dụng tiền mặt để thanh toán tiền điện trên địa bàn TP. Hồ Chí Minh đạt 99,85%.
Phải đặt kỹ thuật và an toàn cho người và tài sản lên hàng đầu

Phải đặt kỹ thuật và an toàn cho người và tài sản lên hàng đầu

Đây là yêu cầu của Bộ trưởng Bộ Công Thương đối với các đơn vị thi công trên công trường đường dây 500kV mạch 3 và Trạm biến áp 500kV Thanh Hoá.
Bộ trưởng Nguyễn Hồng Diên kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Bộ trưởng Nguyễn Hồng Diên kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá

Tiếp tục chương trình công tác, chiều 17/6, Bộ trưởng Bộ Công Thương đã tới kiểm tra tiến độ trạm biến áp 500kV Thanh Hoá.
Bộ trưởng Bộ Công Thương kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3

Bộ trưởng Bộ Công Thương kiểm tra tiến độ thi công Dự án đường dây 500kV mạch 3

Đoàn công tác do Bộ trưởng Nguyễn Hồng Diên dẫn đầu đã đi kiểm tra tiến độ thi công các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối
